Évidemment, il est tout à fait possible qu'à certains moments, ces différents travaux provoquent des perturbations pour les dionysiens et notamment les riverains. Nous vous prions par avance de nous en excuser. Nous nous efforçons d'agir auprès des entreprises pour que ces perturbations soient les moins importantes possibles et nous leur demandons de mettre en oeuvre des mesures permettant d'en limiter l'impact et les éventuels risques.

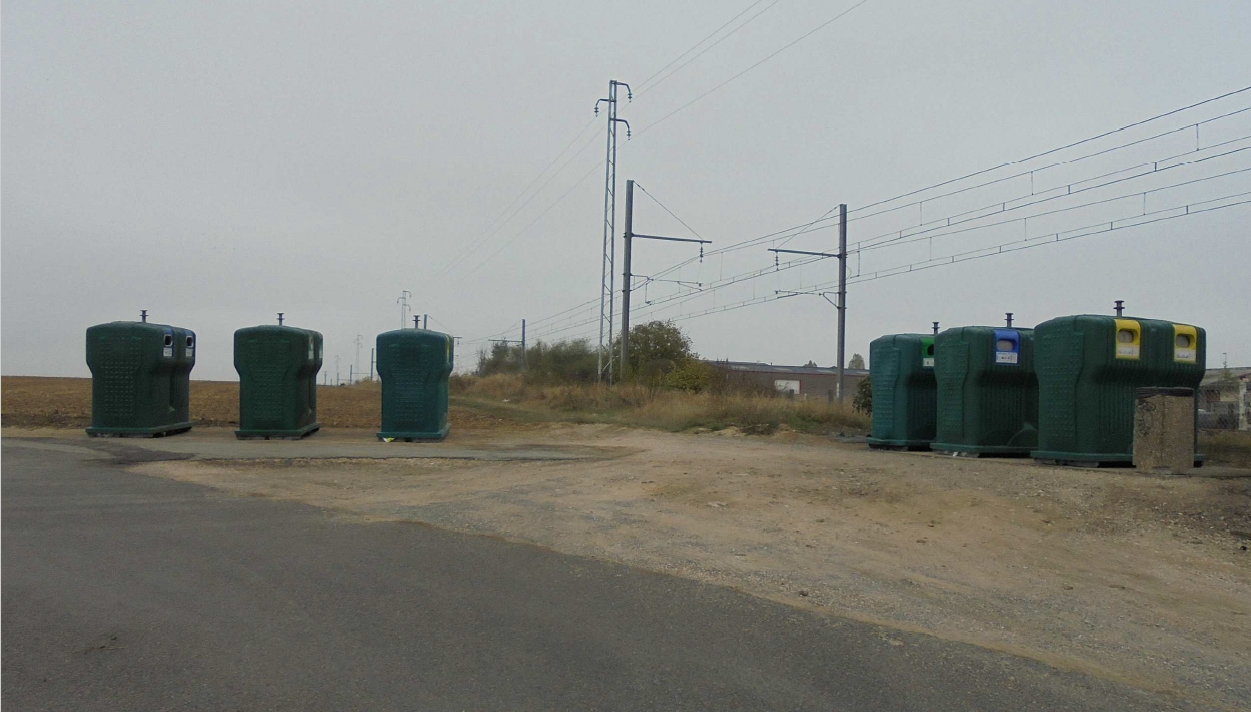

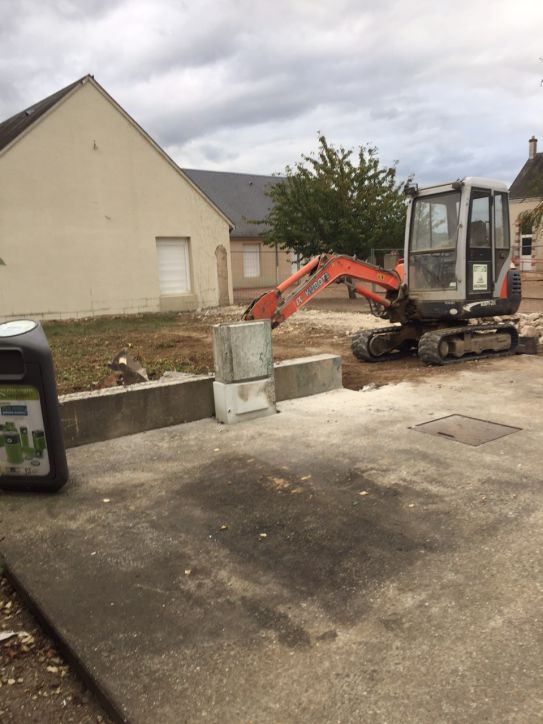

Durant les travaux de l'école, LES CONTENEURS DE TRI SÉLECTIF DE LA RUE DE LA LOIRE ONT ÉTÉ PROVISOIREMENT DÉPLACÉS À VILLENEUVE, RUE DU CHÂTEAU D’EAU.

Mercredi 19 octobre : Début des travaux

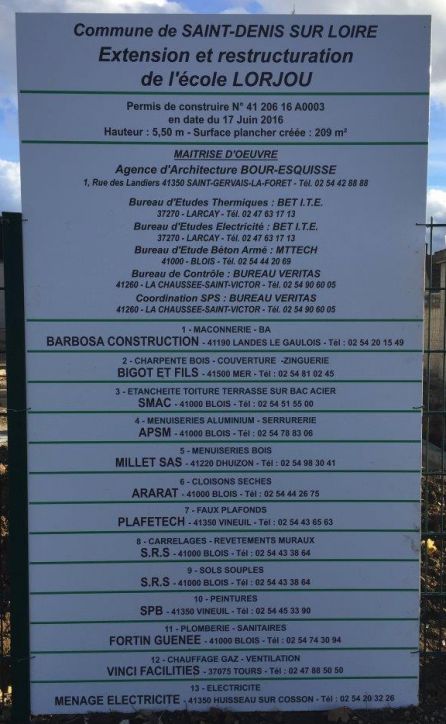

Le panneau de chantier avec la liste des entreprises retenues par délibération du conseil municipal le 15 septembre 2016.
Sur les 12 entreprises retenues :

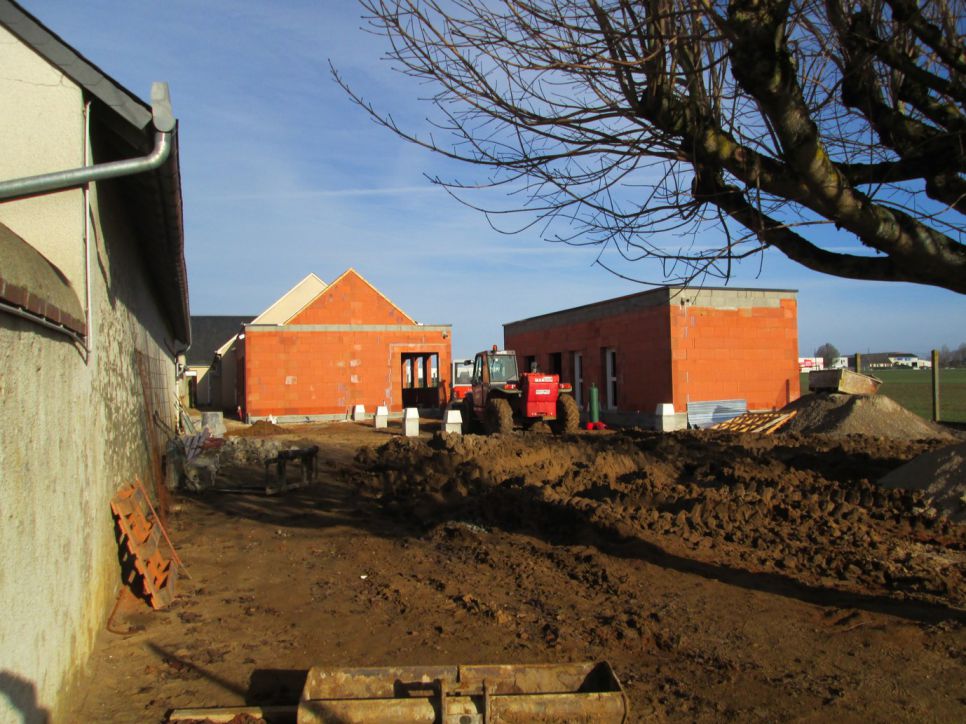

11 sont du Loir-et-Cher

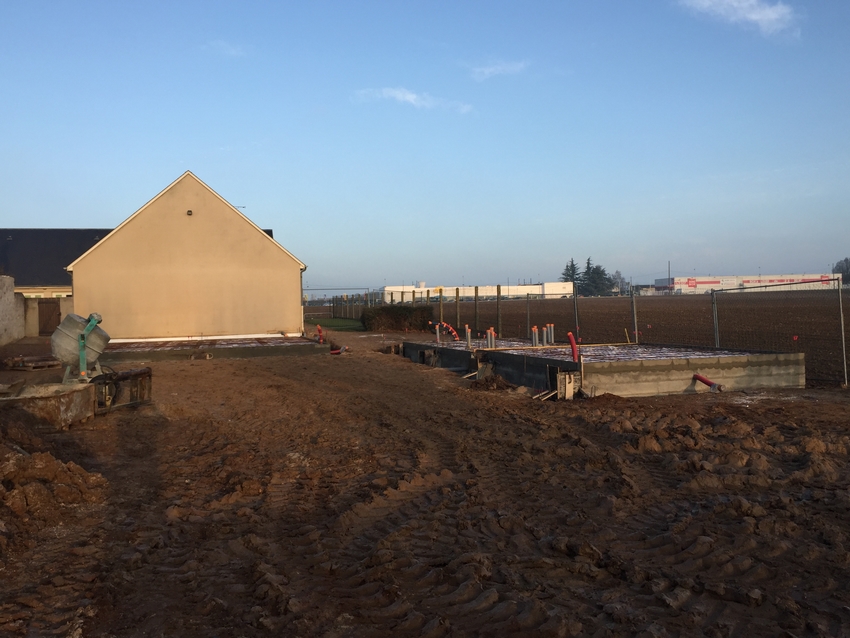

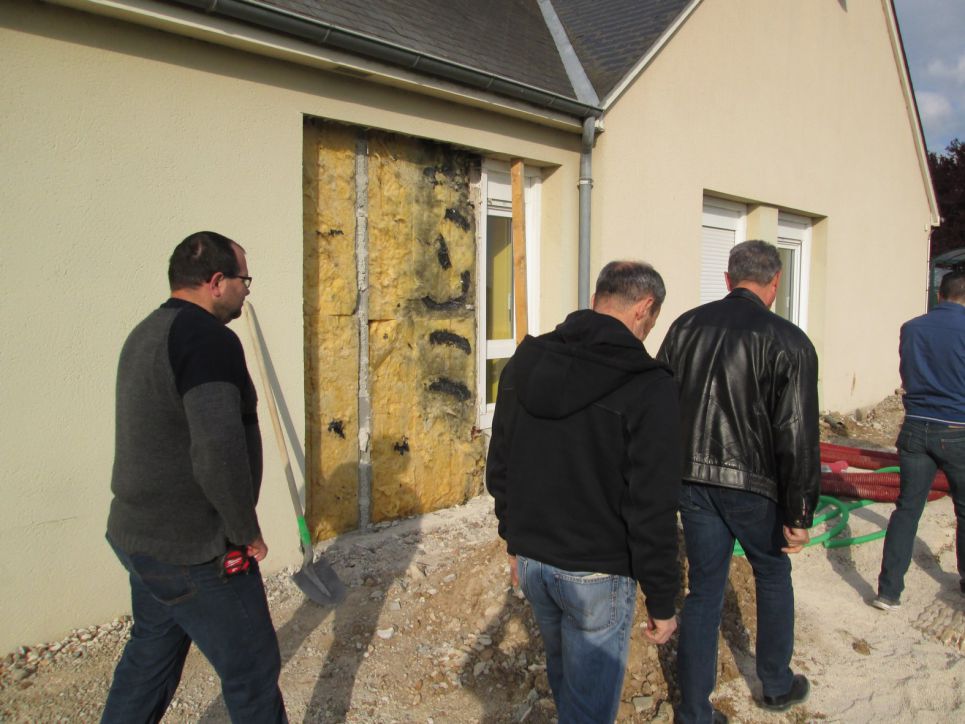

dont 8 sur le territoire d'Agglopolys
Ce chantier de 650 000 € (TTC) contribue à l'activité des entreprises locales.

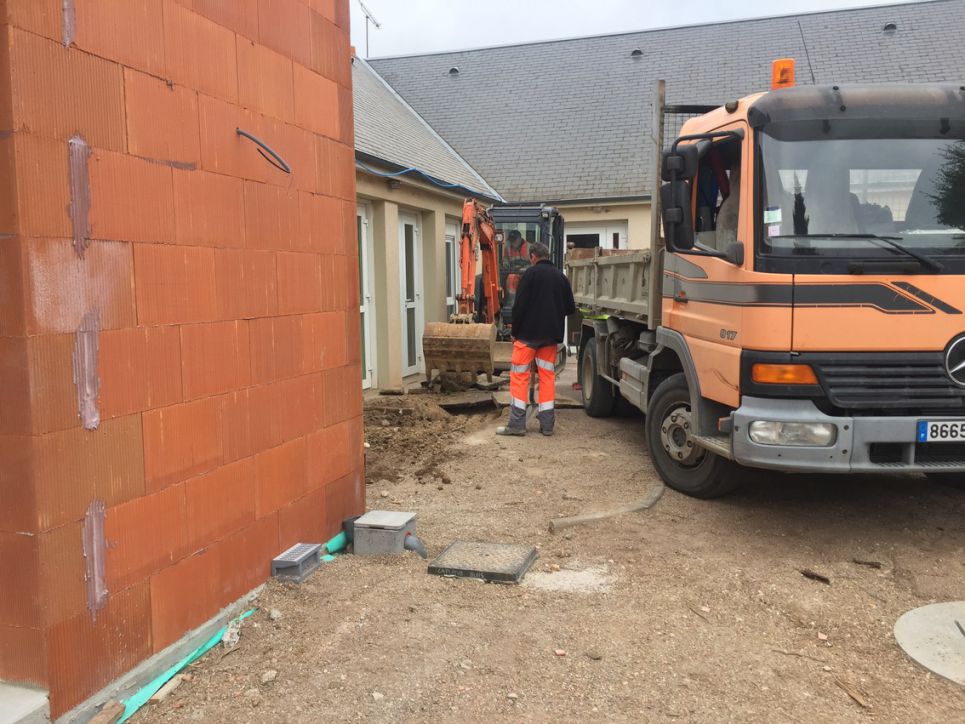

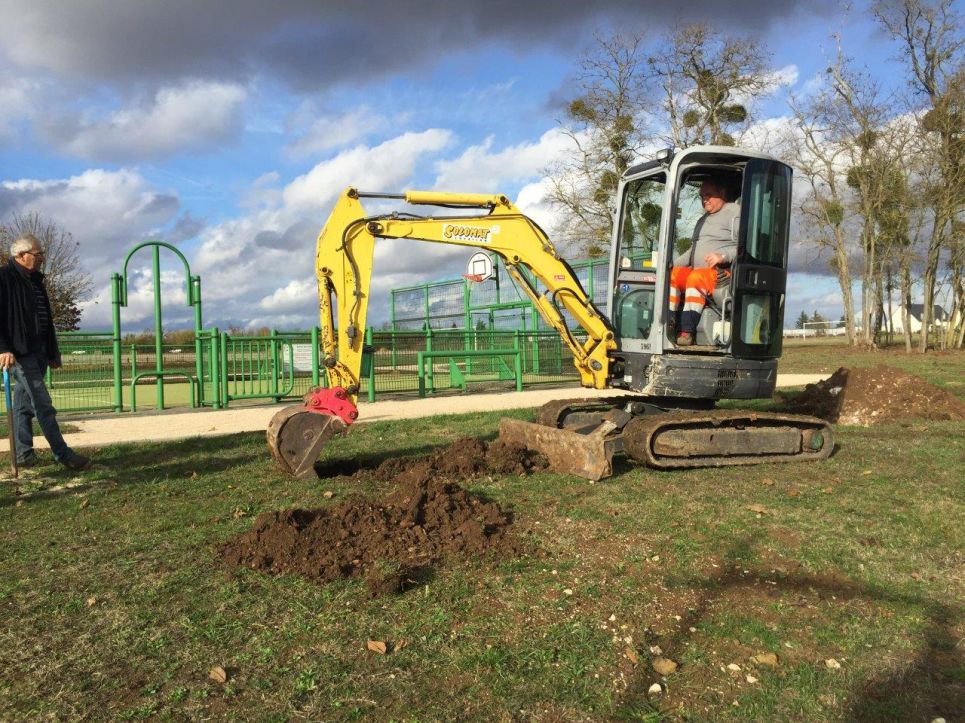

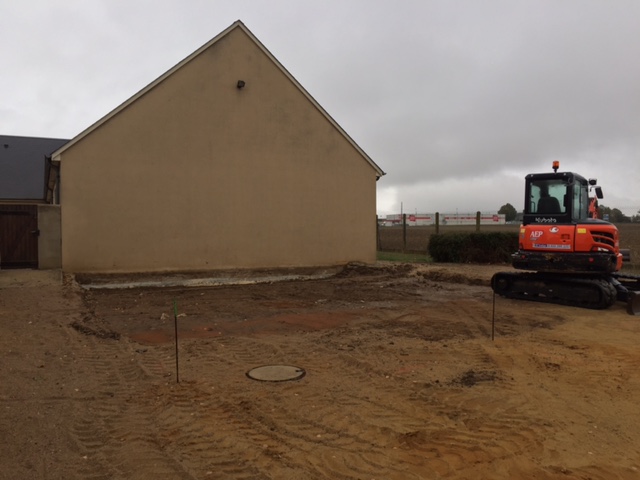

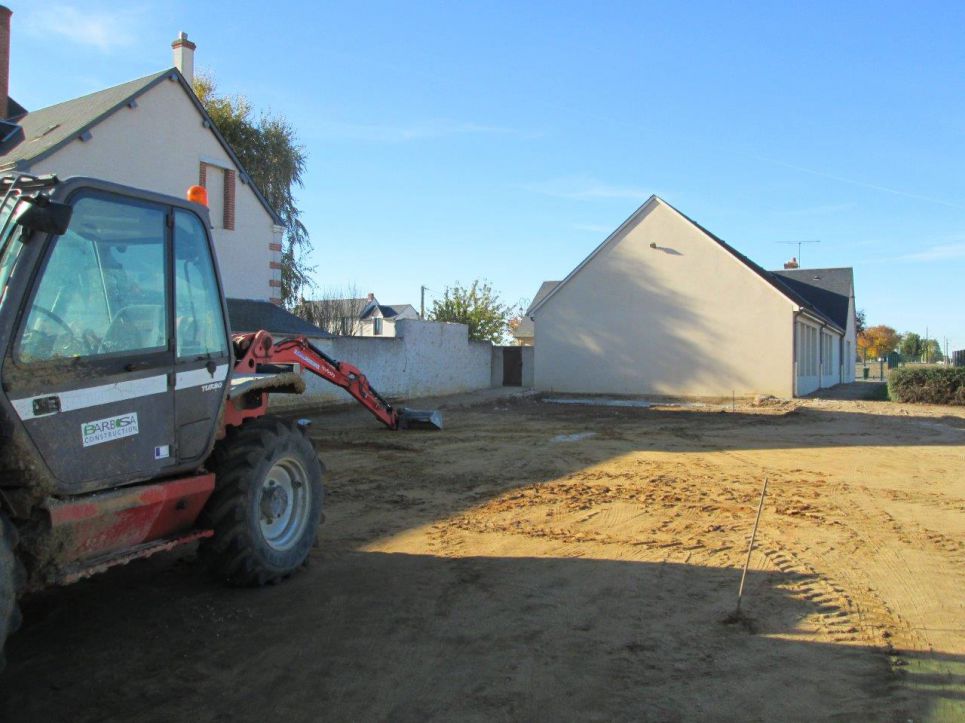

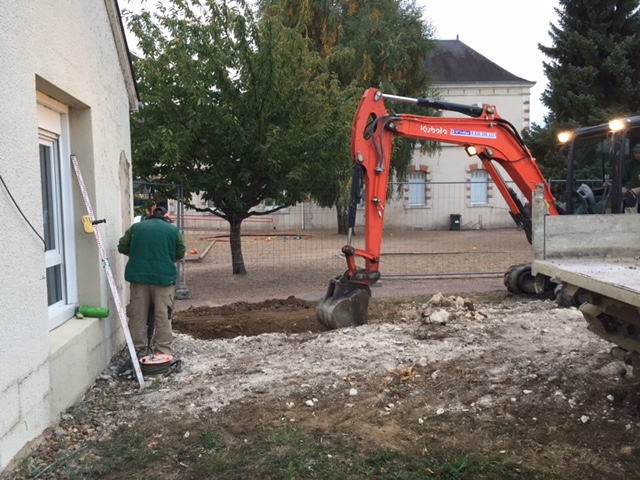

Les premiers coups de pelle ont permis d'aménager un accès chantier rue de la Loire en lieu et place des conteneurs de tri sélectif (déplacés à Villeneuve, rue du Château d'eau)
Un autre accès au chantier se fait par le portail de la cour de l'école, derrière le restaurant scolaire.
Jeudi 20 octobre : Réunion de chantier n°2

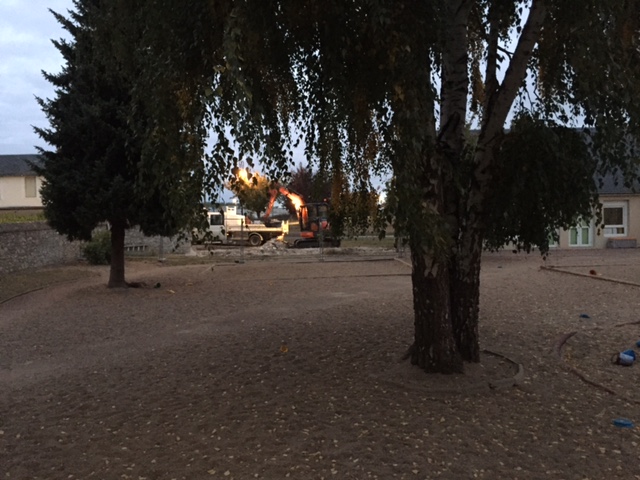

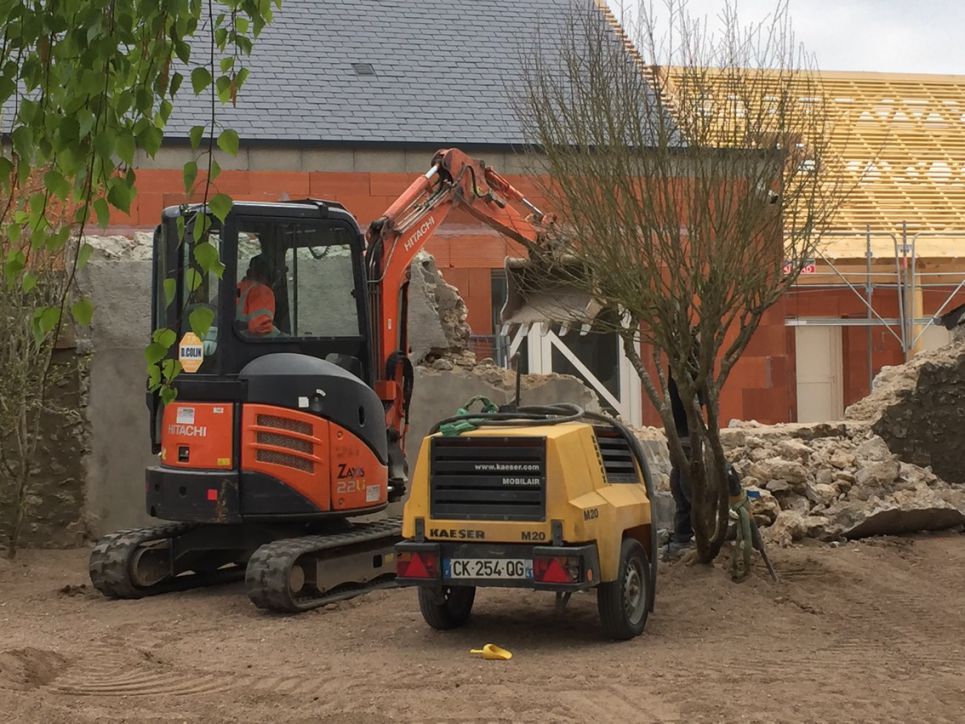

Les travaux de démolitions et de terrassement à l'aube du deuxième jour.
Démolition du mur de séparation de la cour de la Maternelle et de la future extension.
Dominique RICHOMME, adjoint en charge du suivi de ce chantier, en pleine discussion avec Maximilien ROMERO, l'architecte maître d'oeuvre, et l'entreprise BARBOSA, chargée du lot maçonnerie.

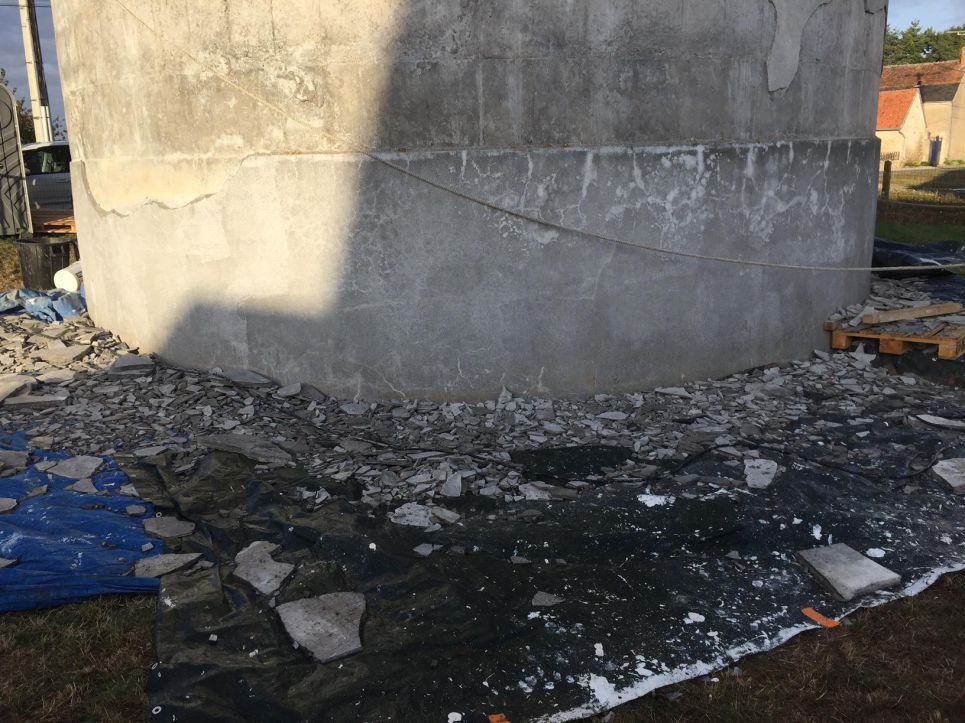

Thierry et Jean-Luc, employés communaux, déposent les ardoises du "cabanon Apollos" avant sa démolition.
Lundi 24 octobre 2016

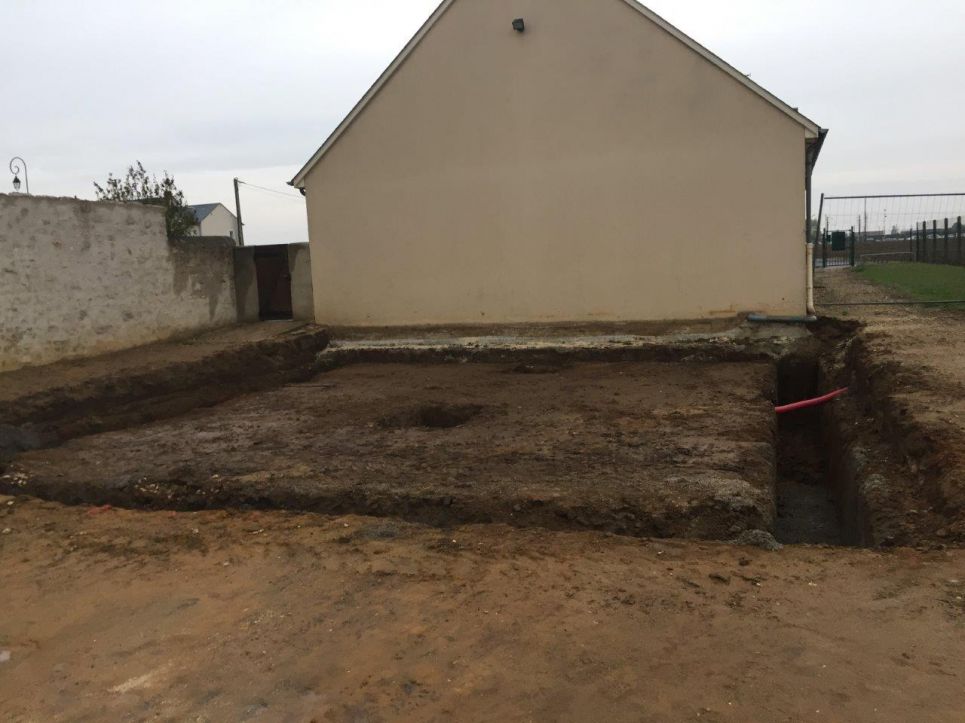

Le terrassement de la future salle de motricité de la maternelle sont quasiment terminées.
Le terrassement de la future classe primaire dans le prolongement de l'actuelle classe de maternelle a commencé.
Lundi 31 octobre 2016

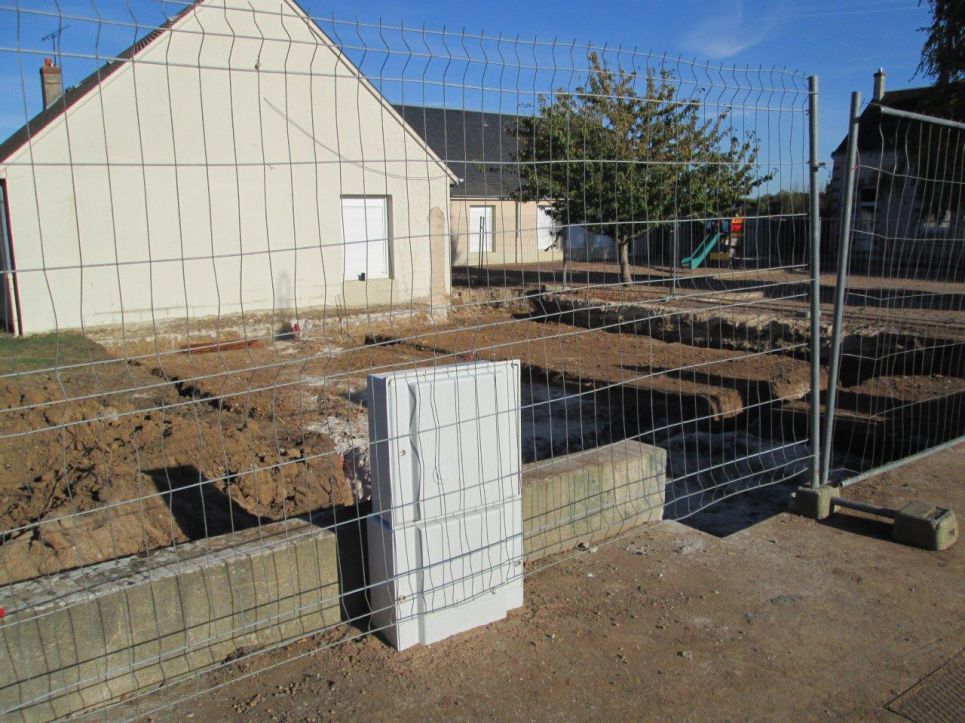

Piquetage, dans la cour de l'école primaire, des emplacements de la classe primaire, du nouveau préau couvert et du bloc sanitaire accessible PMR.
Modification des réseaux (eau, assainissement, électricité).

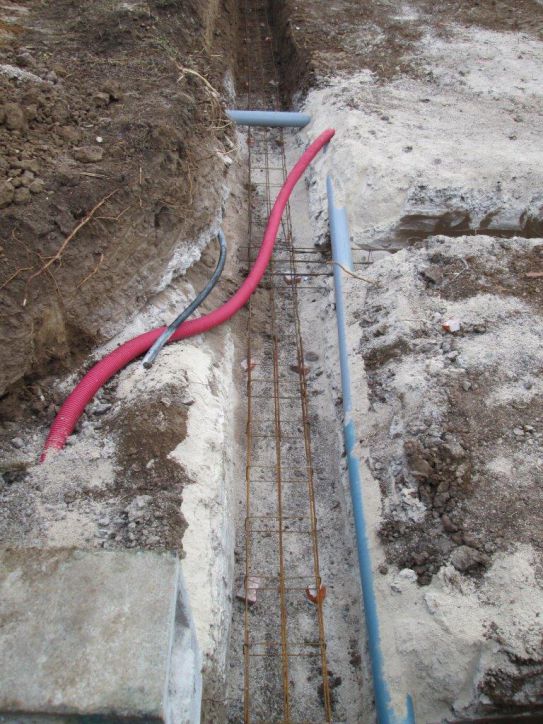

Ferraillage dans les fouilles.
Les semelles sont prêtes à être coulées.

Vue de la rue de la Loire des ferraillages de la future salle de motricité de l'école maternelle.

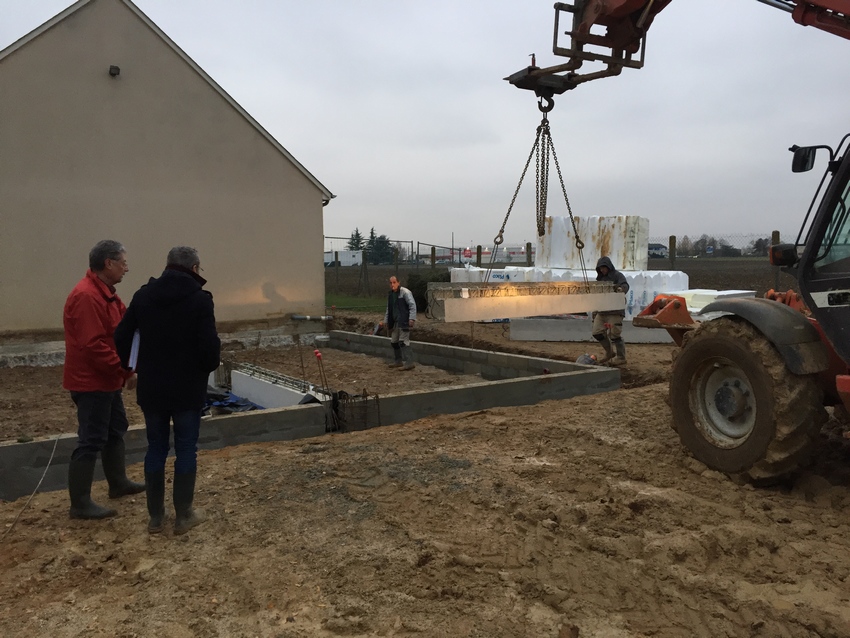

4 et 5 novembre 2016

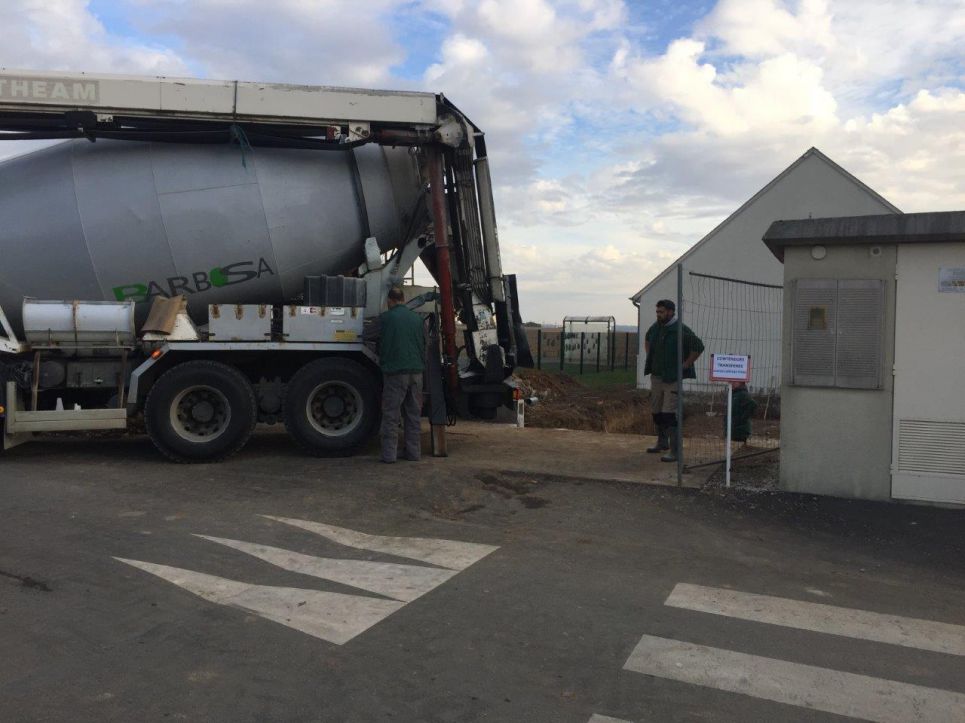

Le 4 novembre, la toupie est arrivée sur le site pour couler les semelles. Au préalable, du gros béton avait été coulé pour compenser la hauteur entre les fonds de fouilles et les semelles.
Préparation des fondations pour la future classe primaire.

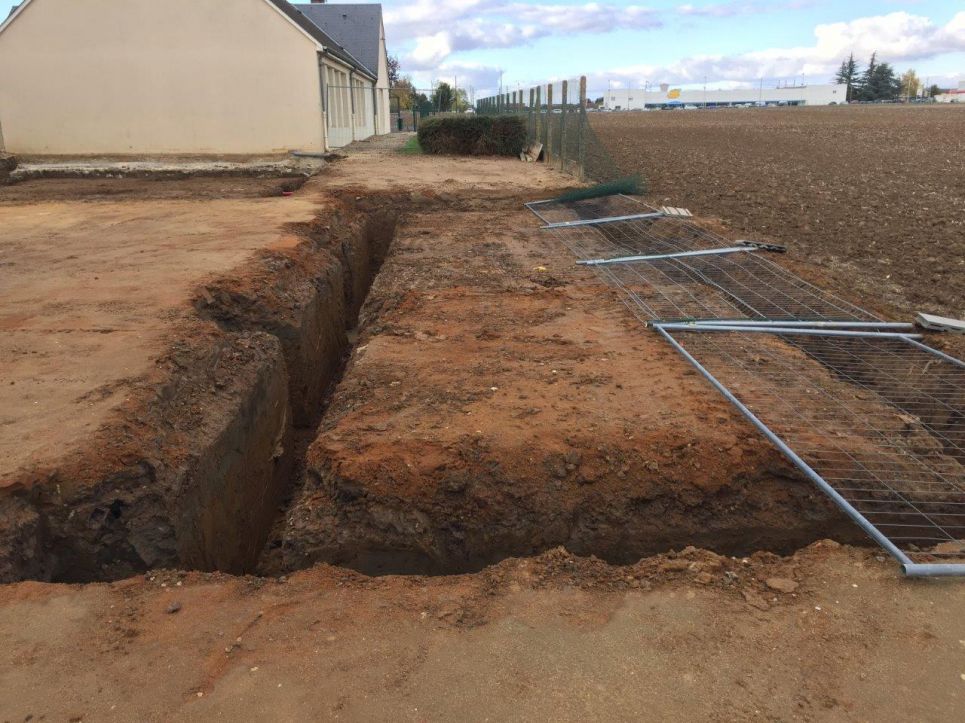

Fouilles en rigole pour les fondations du futur bloc sanitaire. Celui-ci comprendra également des espaces de rangement.
Vue d'ensemble des travaux côté "primaire".
On peut visualiser les emplacements respectifs de la classe primaire, du bloc sanitaire et du préau couvert.
8 novembre 2016

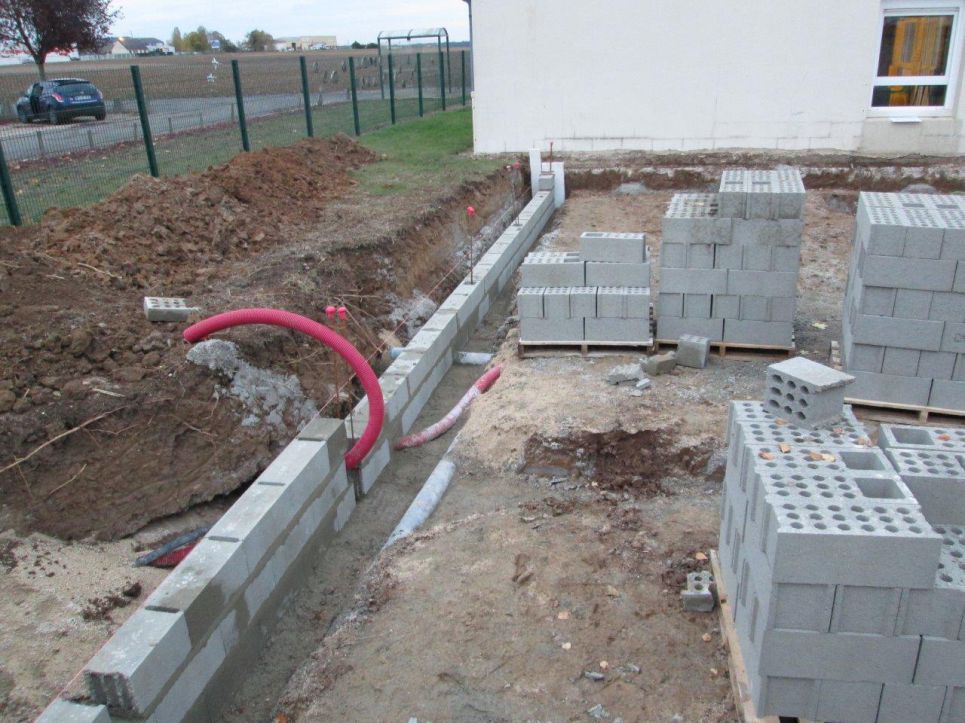

Pose des premiers parpaings des murs de soubassements.
A partir de maintenant, les progrès quotidiens du chantier seront plus visibles.

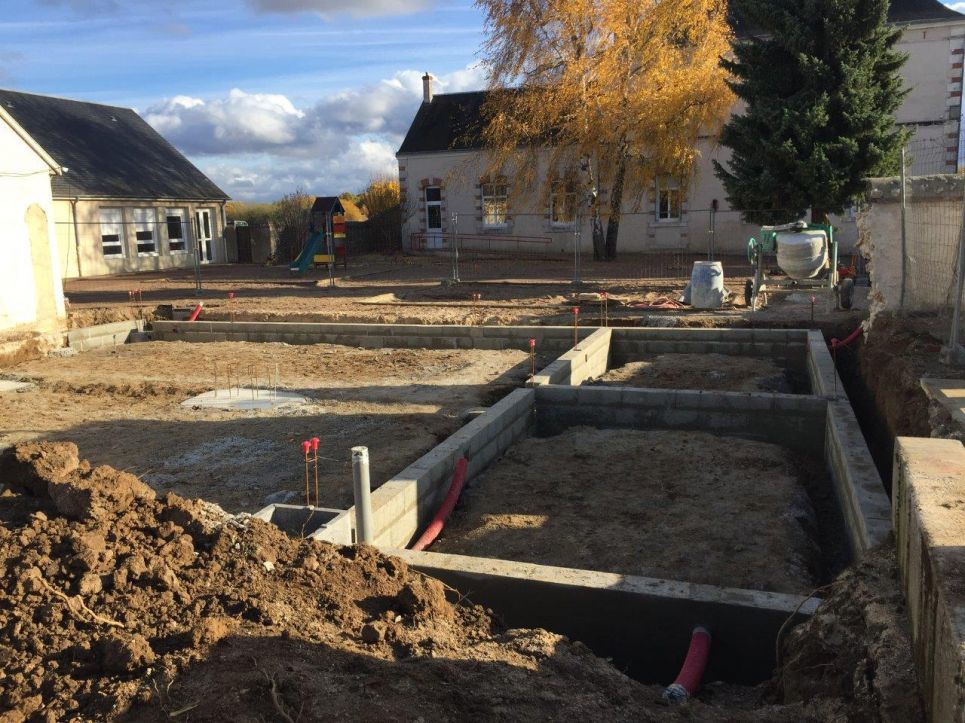

17 & 18 novembre 2016

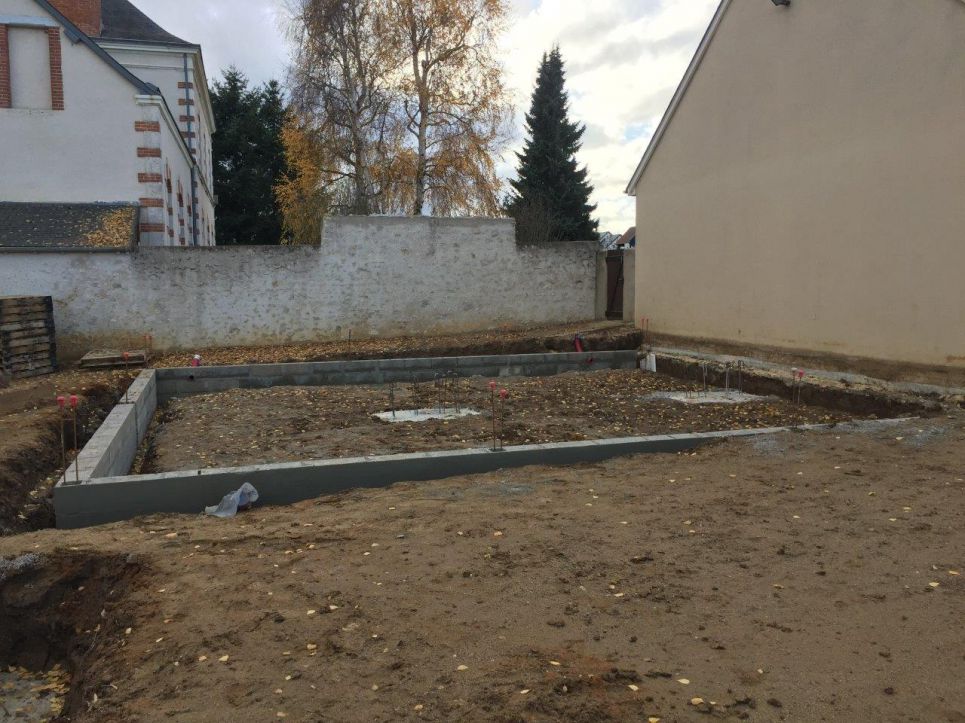

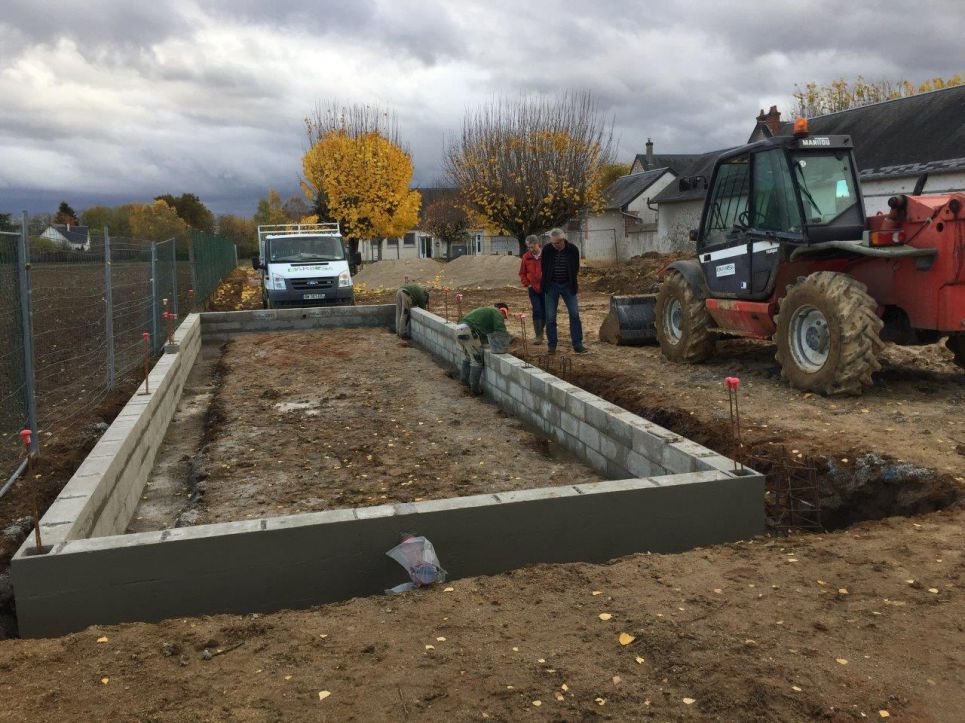

Les soubassements des bâtiments sont montés et étanchéifiés.
Salle de motricité (partie gauche) et locaux de rangement intérieur et extérieur (partie droite).
Soubassement du bloc sanitaire
Soubassement de la classe primaire

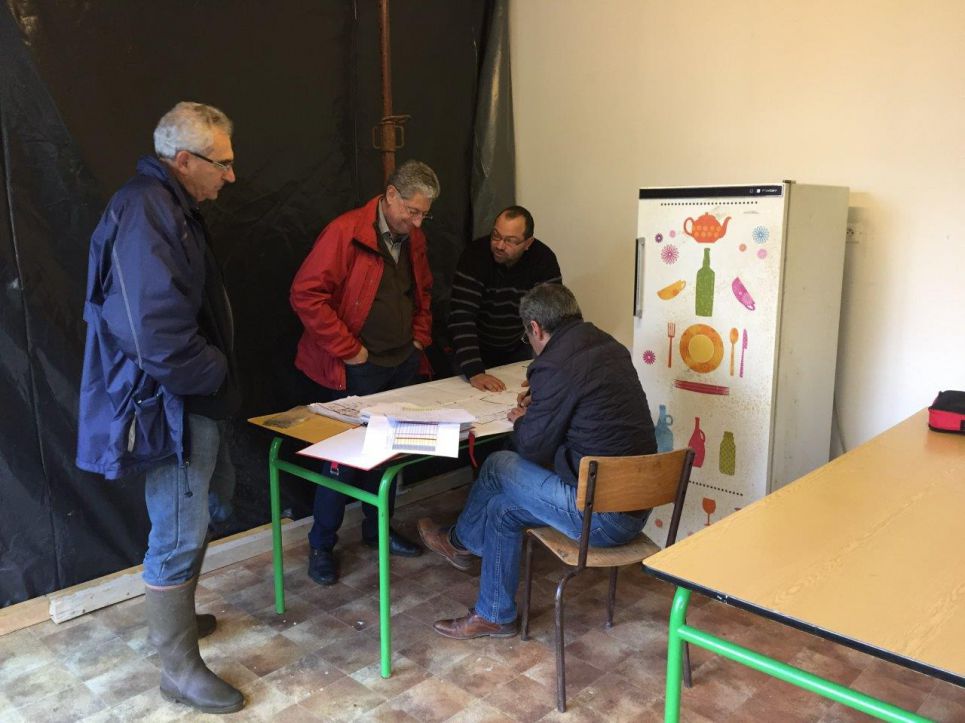

Réunion de chantier du 18 novembre dans le préau couvert de la bibliothèque scolaire aménagé pour servir de local de chantier.
25 novembre 2016

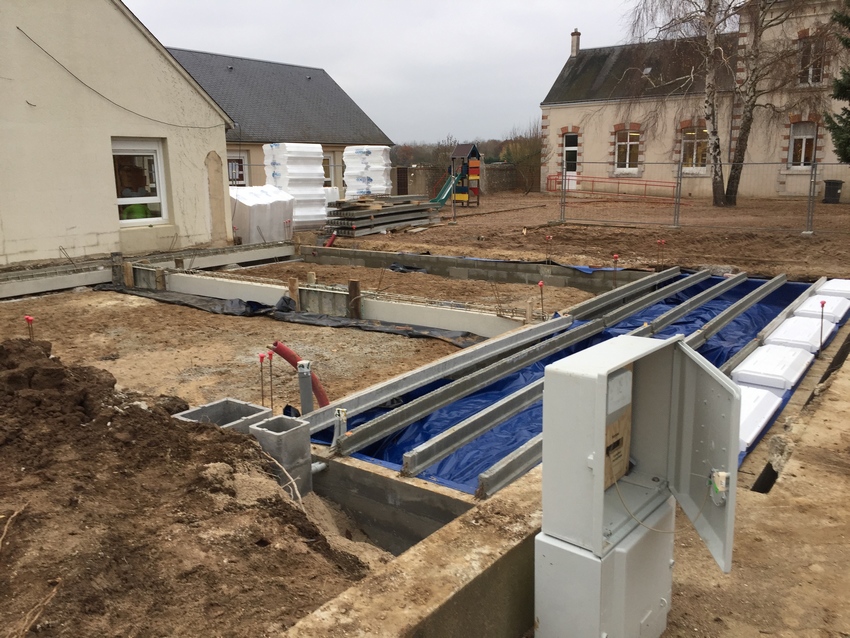

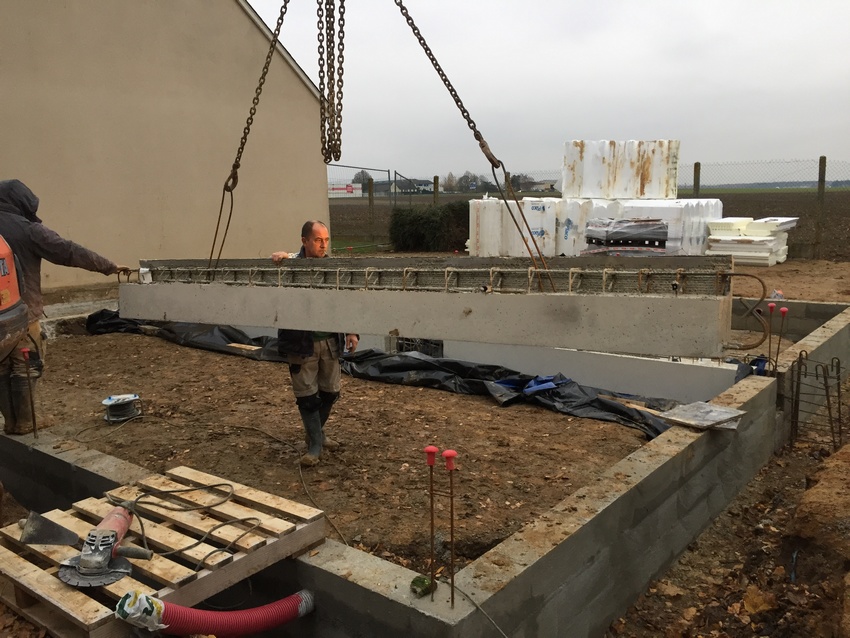

Pose des longrines dans la future salle de motricité.
Longrine : élément de structure ayant la forme d'une poutre et orientée horizontalement, supportant des forces mécaniques importantes
Longrine destinée à porter le plancher du rez de chaussée.
Les longrines placées, pose d'un polyane avant de réaliser l'isolation du plancher.
Ces polyanes sont obligatoires (lutte contre les termittes).
28 novembre 2016

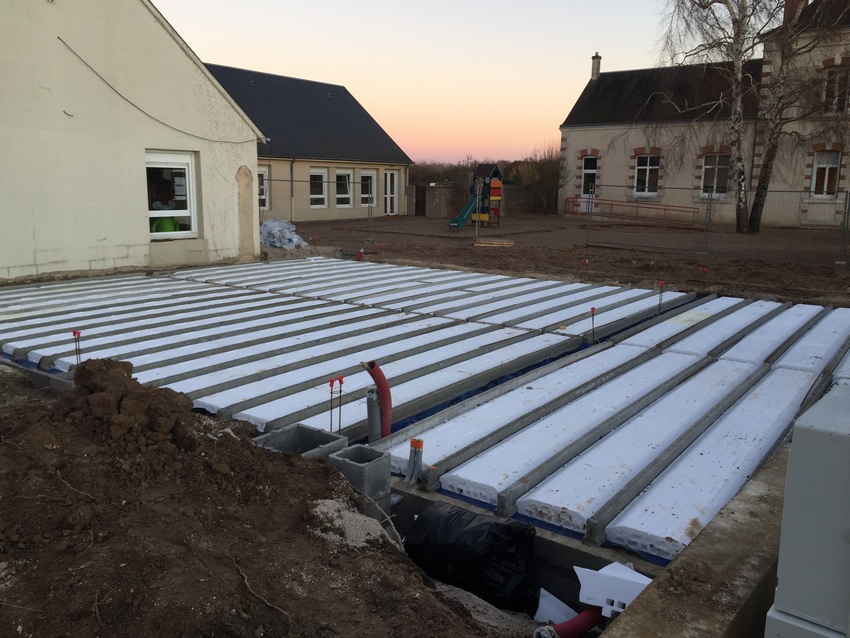

Pose des hourdis (plaques de polystyrène) afin d'isoler le bâtiment par le sol.
3 décembre 2016
Même préparation pour la future salle de primaire et le bloc sanitaire.
Pose treillis préalable au coulage de la dalle béton.
5 décembre 2016

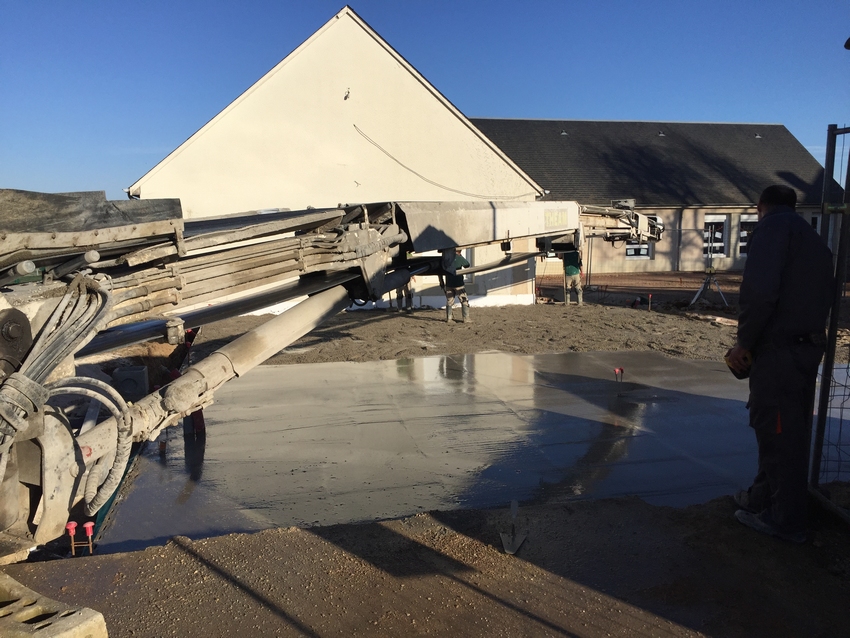

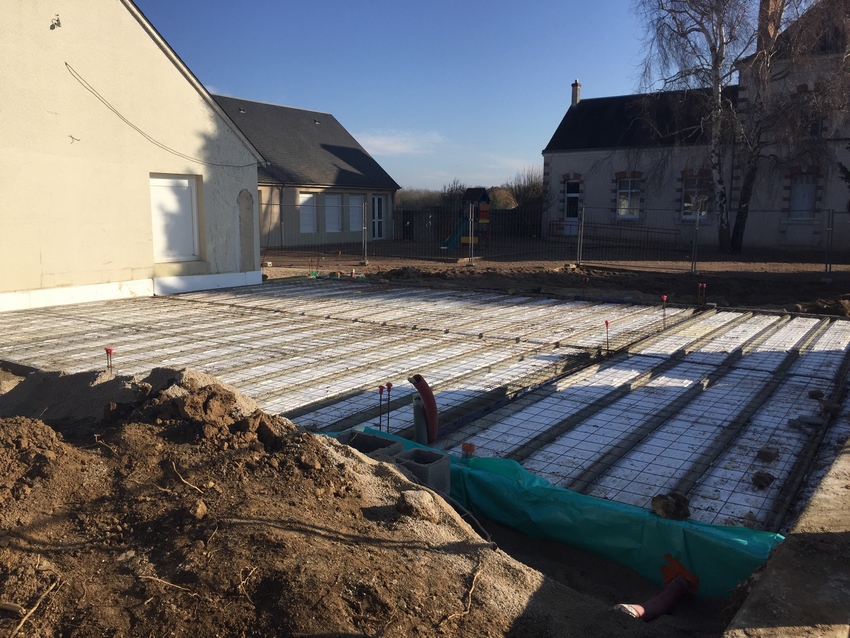

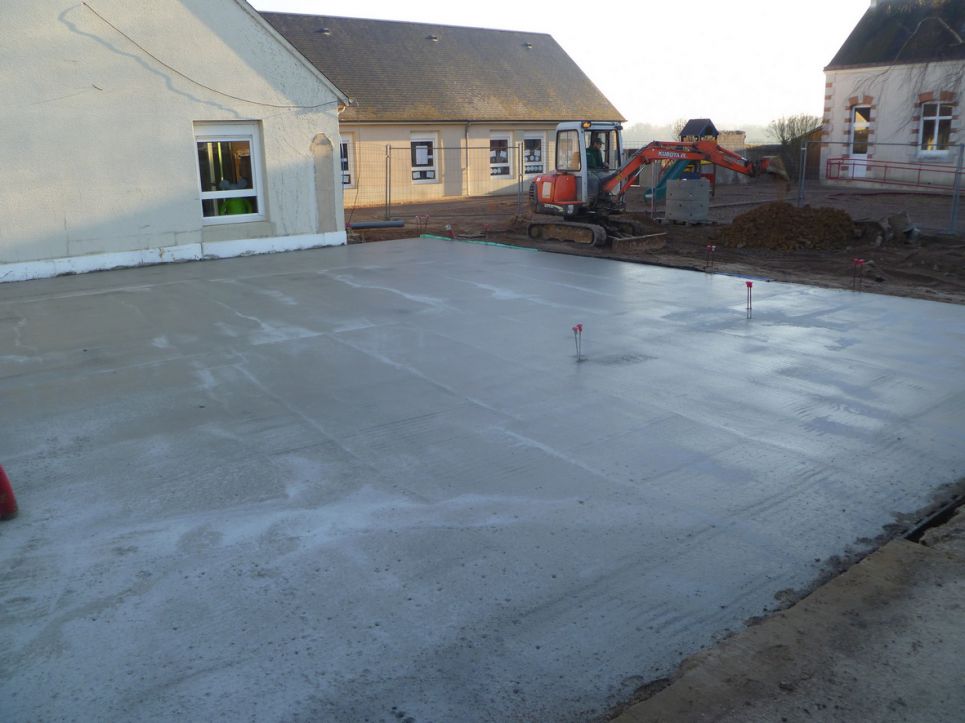

Coulage de la dalle de compression.
Prochaine étape : la montée des rangs de briques rouges.

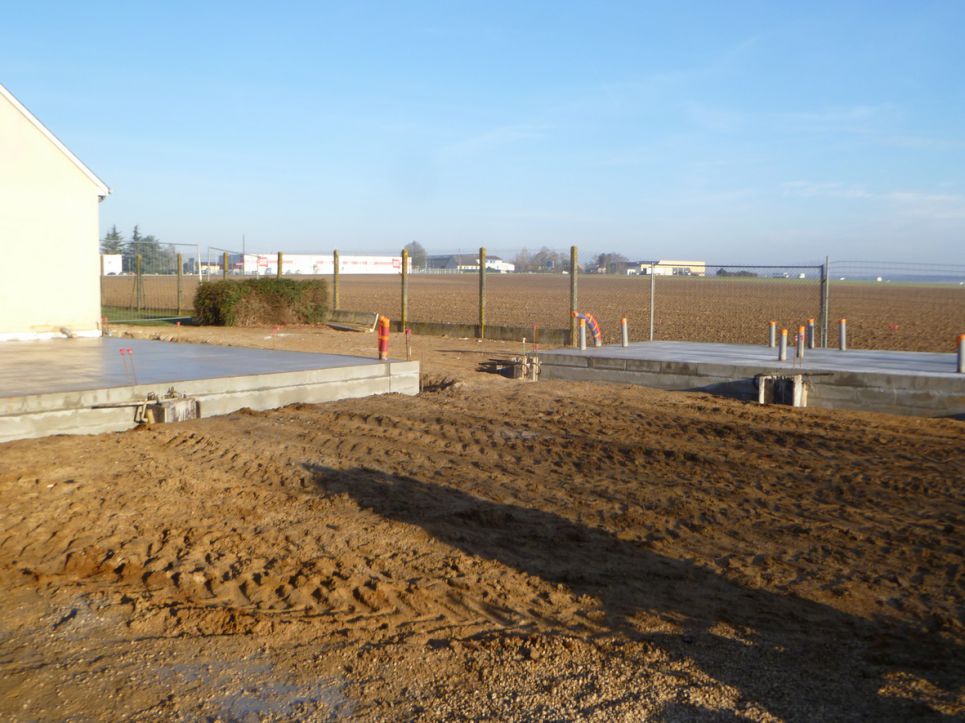

6 décembre 2016
Plancher de la future salle de motricité.
Planchers coulés pour les deux bâtiments de l'extension sud.

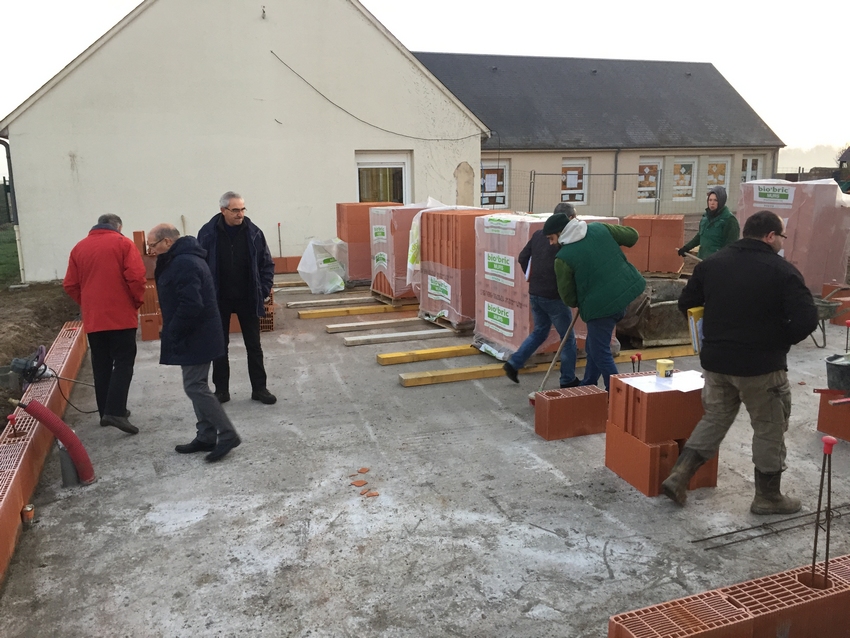

9 décembre 2016

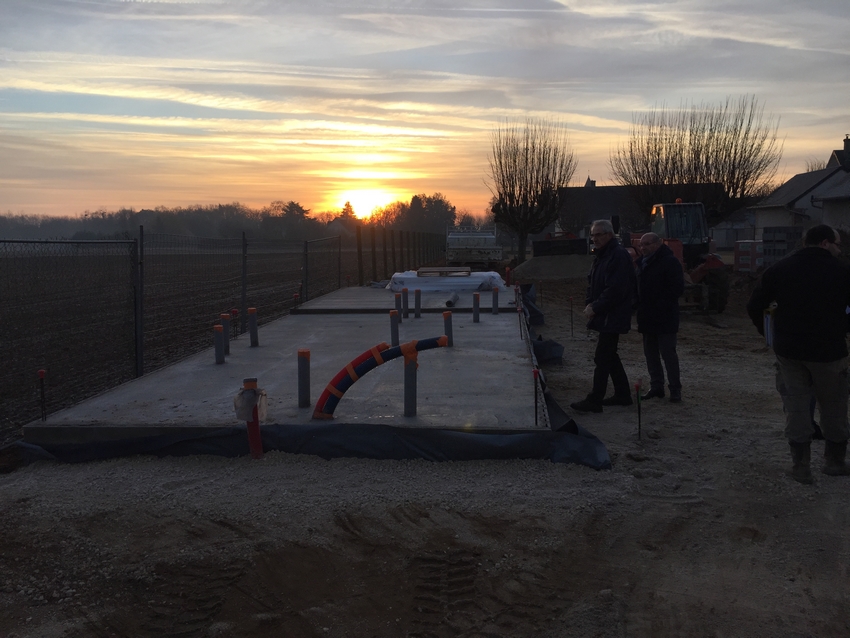

Visite de chantier hebdomadaire du vendredi (à l'aube)
Le plancher coulé, pose du premier rang de briques dans la future classe primaire.

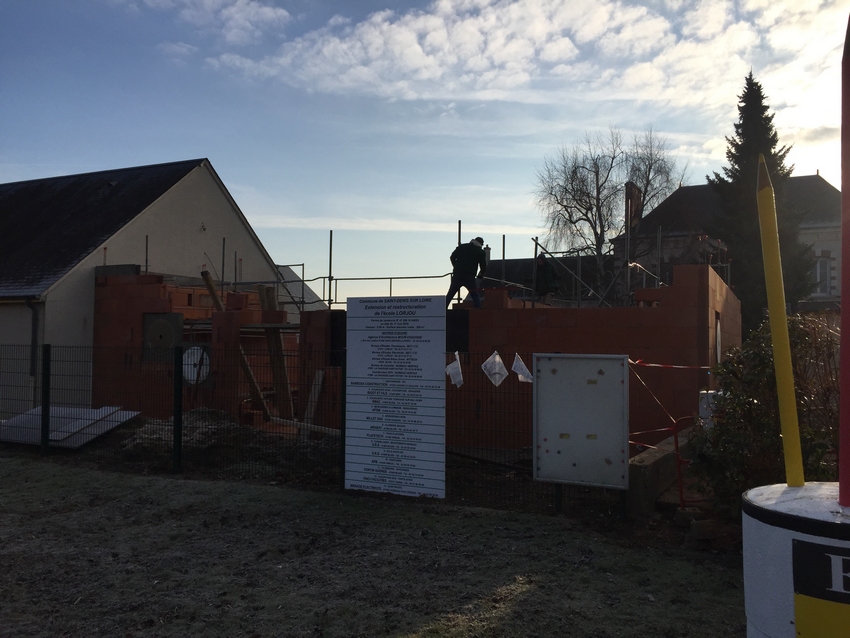

15 décembre 2016
L'extension ouest (salle de motricité) quelques jours après le début.
16 décembre 2016

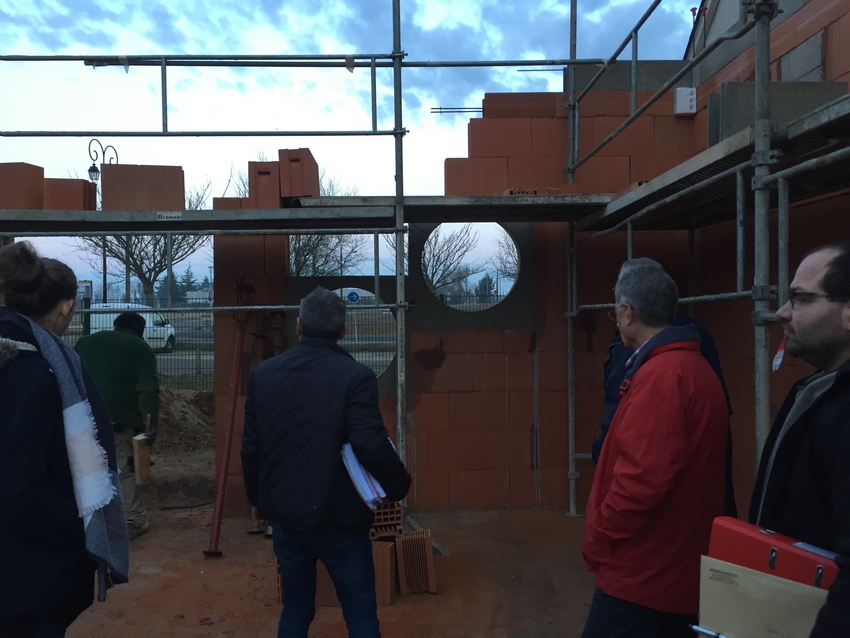

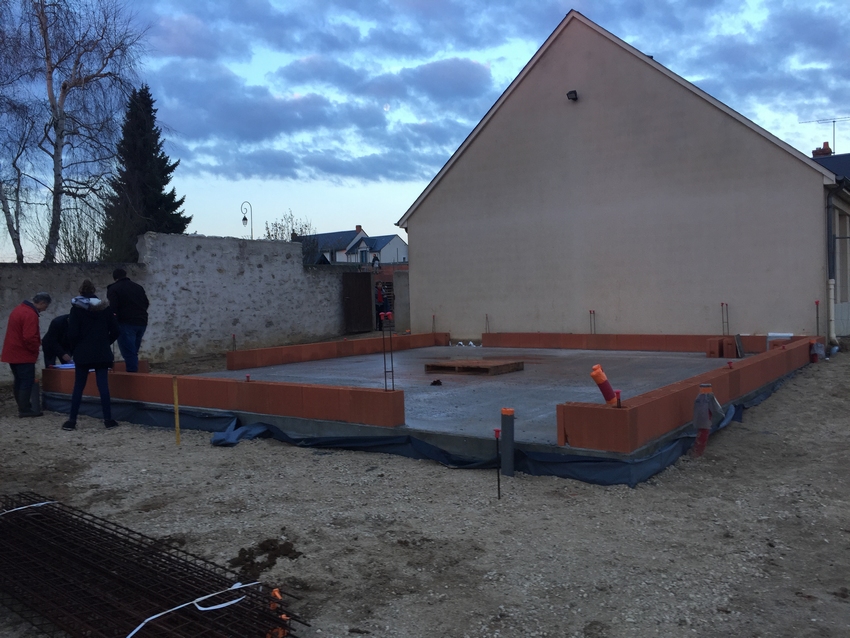

Visite de chantier hebdomadaire

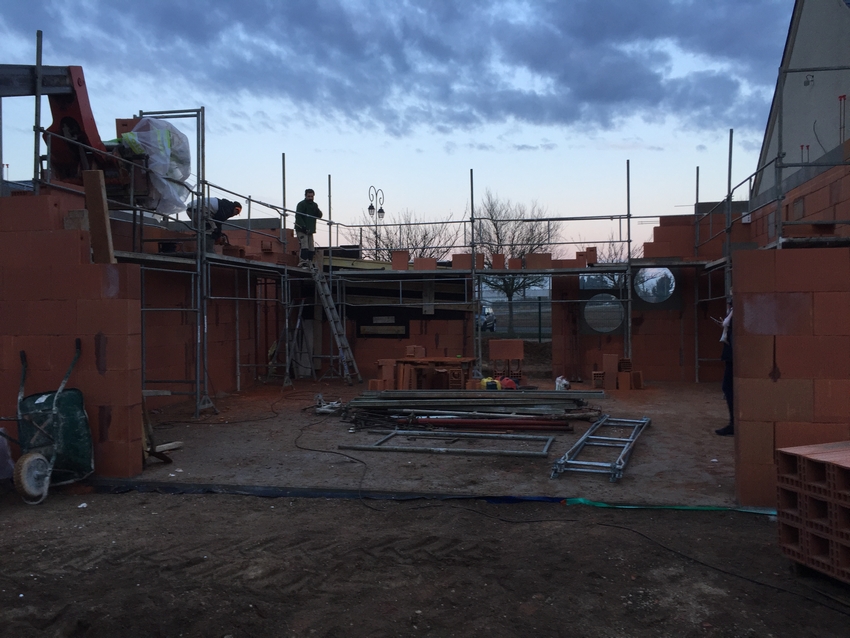

Visite à l'intérieur du bâtiment. On distingue les fenêtres œil de bœuf de la façade nord.
Vue d'ensemble du bâtiment
Classe primaire

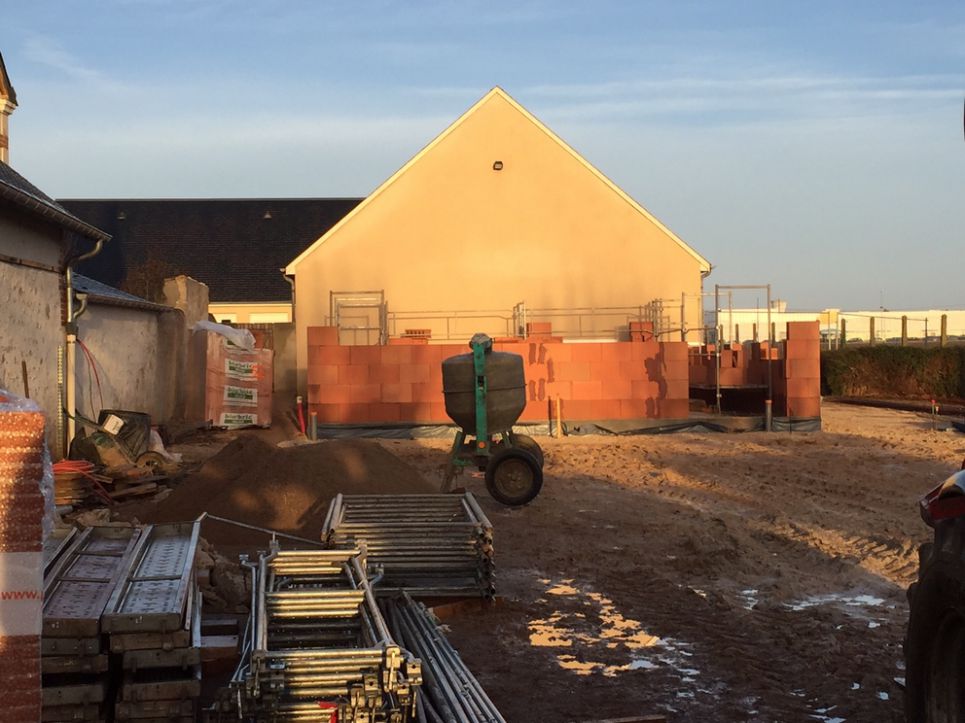

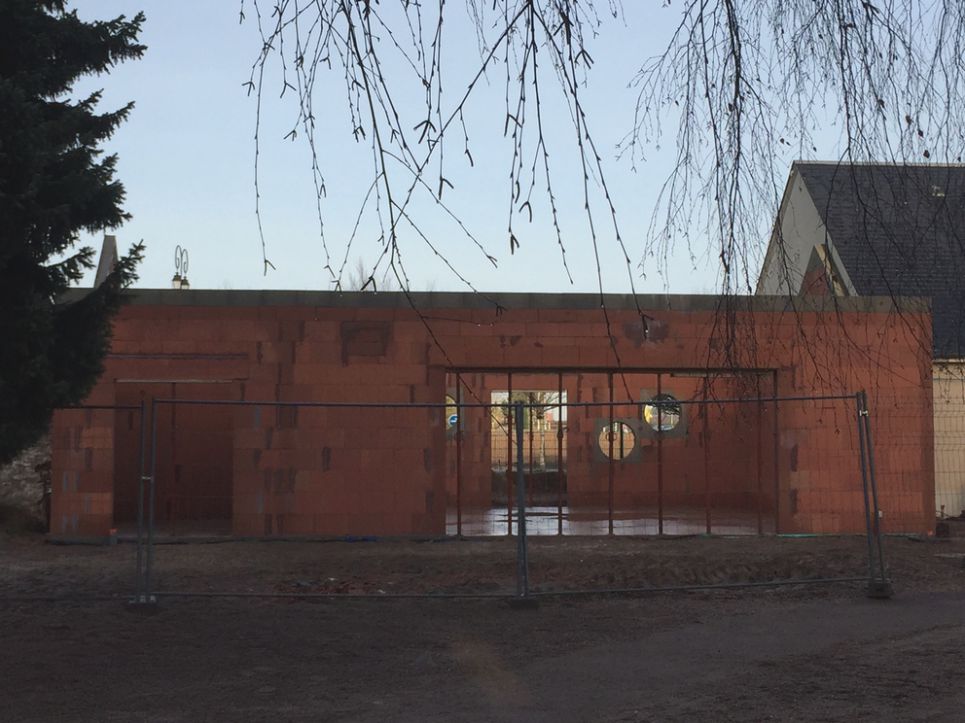

Vendredi 23 décembre
L'entreprise Barbosa arrête le chantier pour la période des fêtes de fin d'année.
Avancée des travaux :

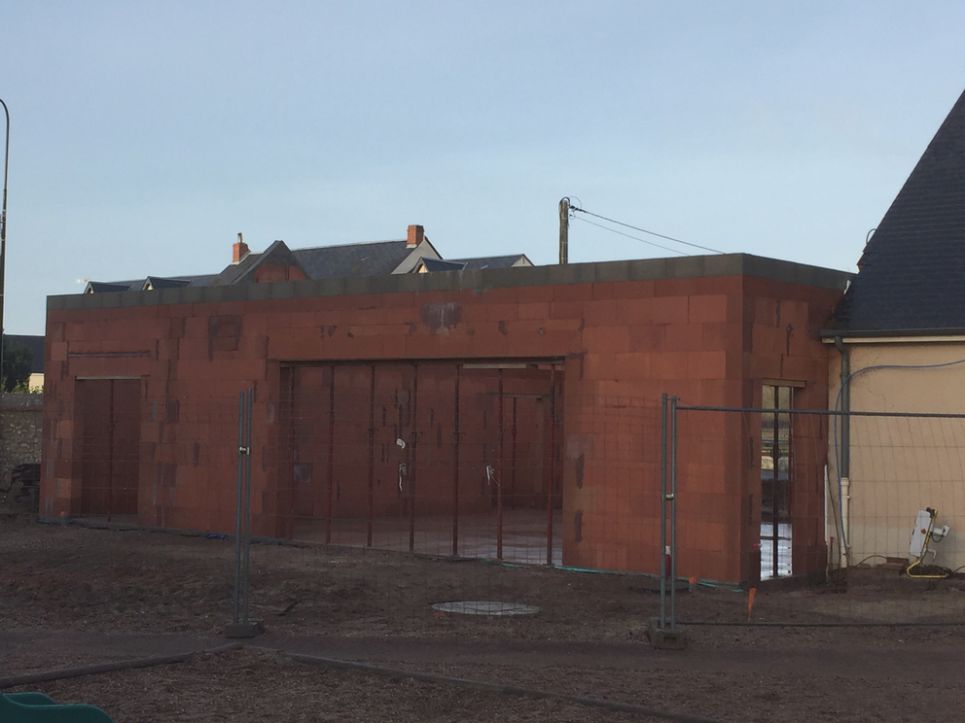

Salle de motricité de l'école maternelle
Salle de motricité de l'école vue de la cour de la Maternelle
Salle de classe primaire
6 janvier 2017

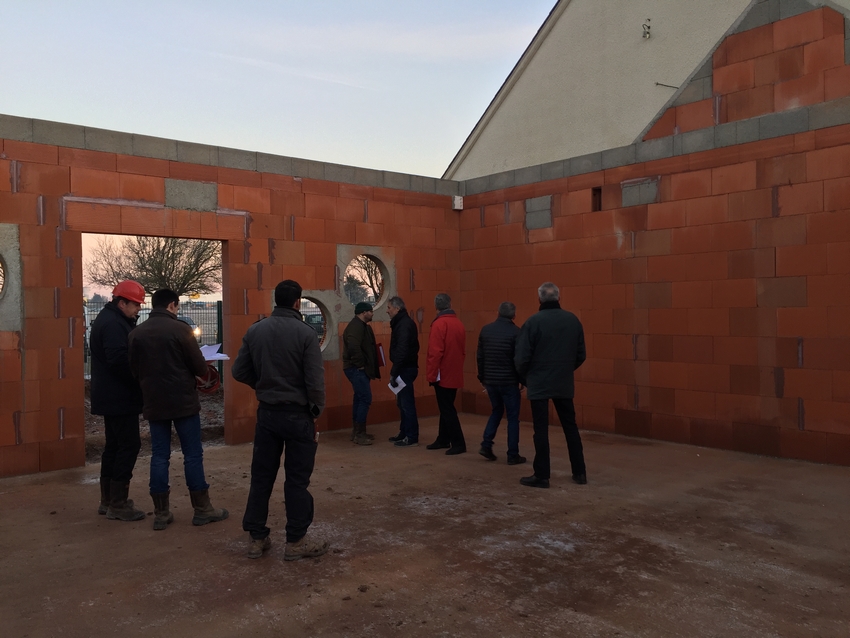

Première réunion de chantier de l'année 2017.
A l'intérieur de la salle de motricité.

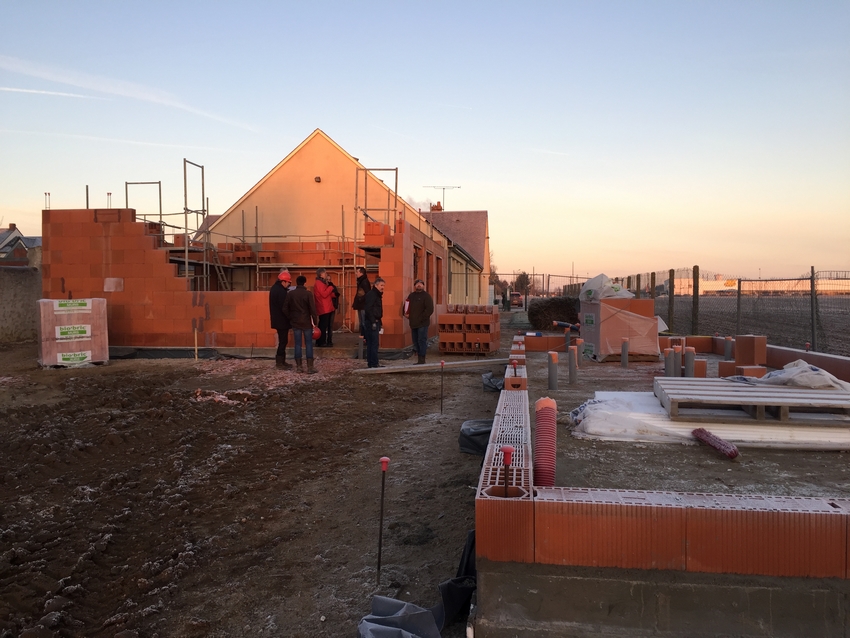

Le gros oeuvre de maçonnerie est terminée. Les travaux de charpente commencent semaine n°2.
Vue sur la classe primaire (à gauche) et le bloc sanitaire (à droite).
Sauf imprévu (notamment les intempéries en cette période hivernale), les travaux de charpente de la classe pourraient commencer semaine n°3, dans la continuité de ceux de la salle de motricité.
En ce début d'année, nous constatons avec satisfaction l'avancée des travaux dans le rythme prévu au calendrier.
11 janvier 2017

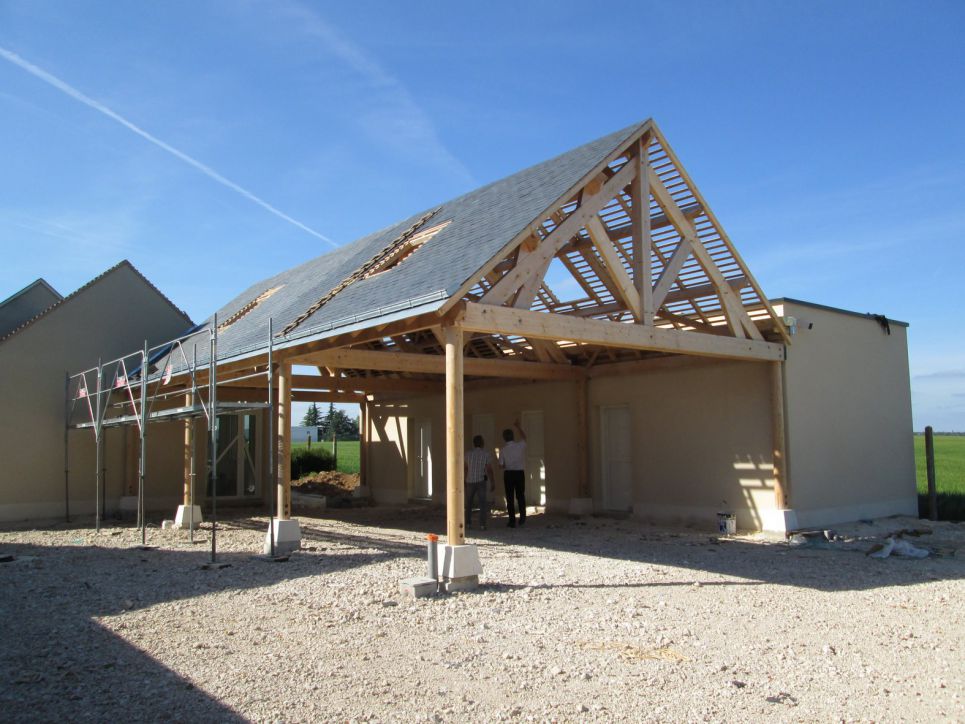

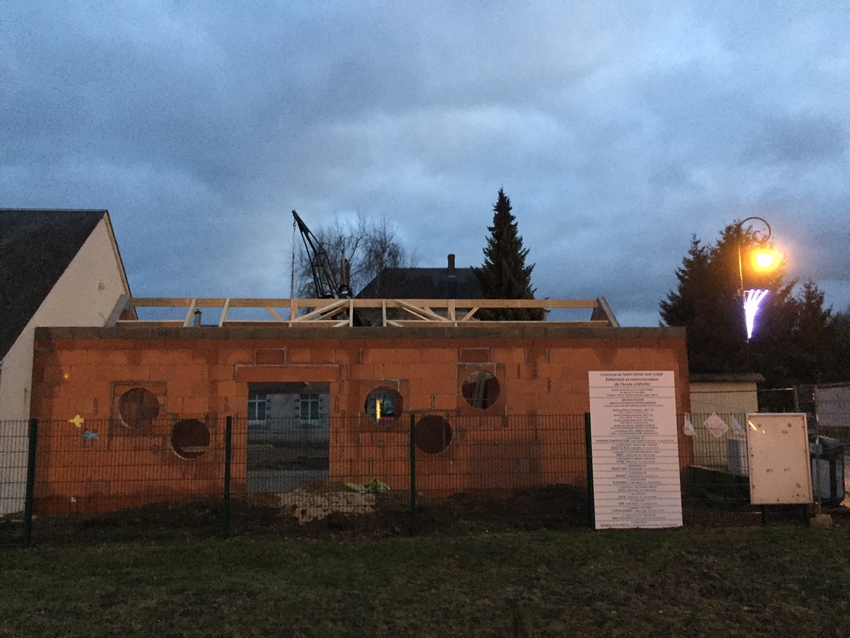

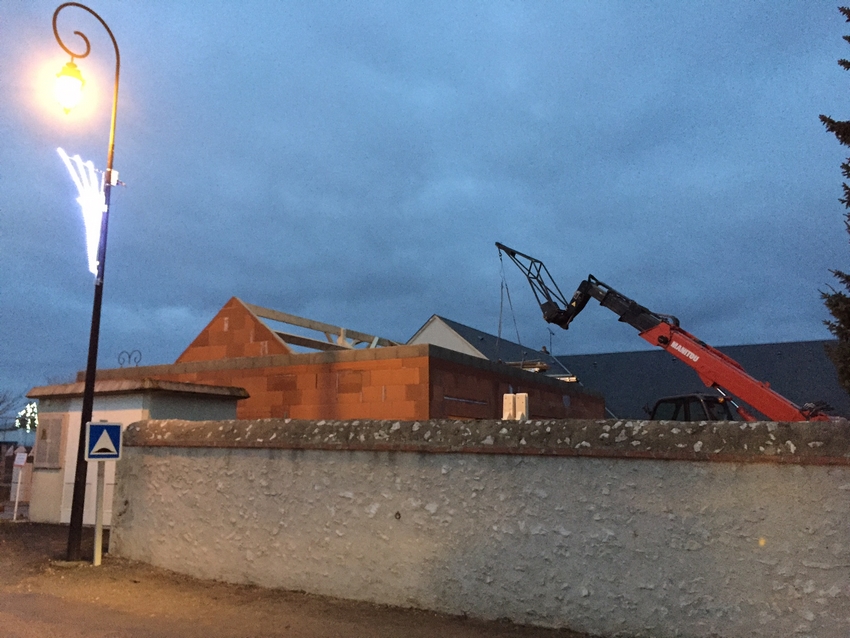

Début de la pose de la charpente sur la salle de motricité par l'entreprise BIGOT et FILS de Mer.
Ces travaux devraient se terminer à la fin de la semaine pour enchaîner sur celle de la classe primaire la semaine suivante.
Vue du parking

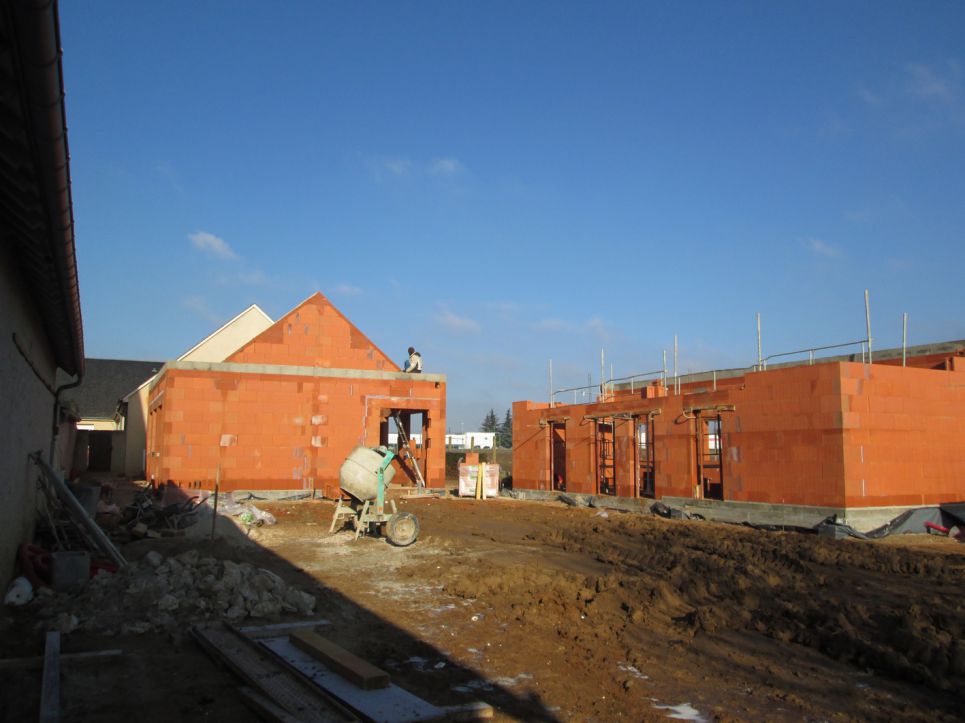

17 janvier 2017
Vue d'ensemble depuis la cour primaire des construction sud.
A gauche, pose de la charpente de la classe primaire.
A droite, bloc sanitaires filles et garçons accessible PMR et locaux de rangements.

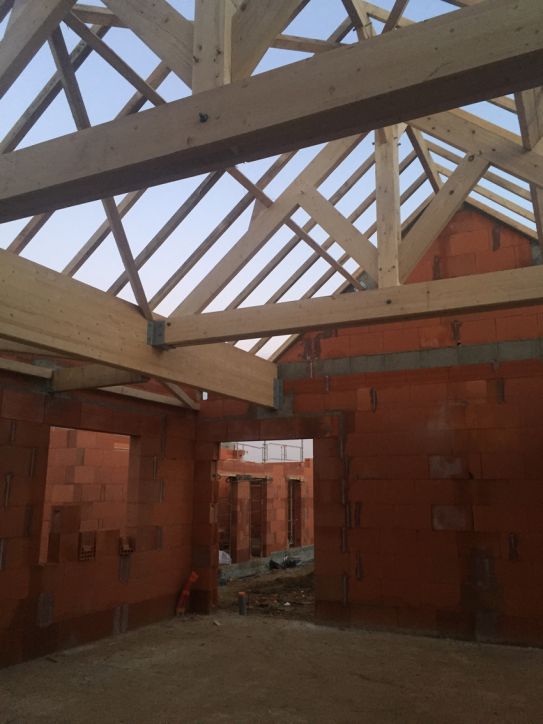

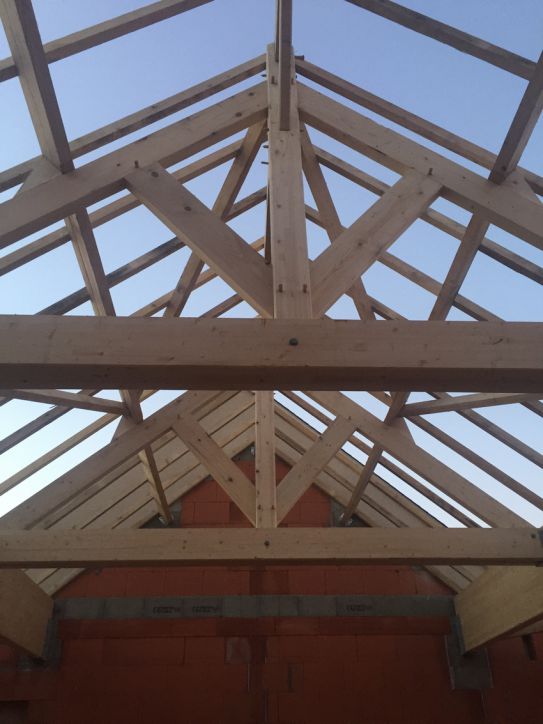

Charpente de la classe de primaire.
Vue du bloc sanitaire depuis la "porte" de la classe de primaire.

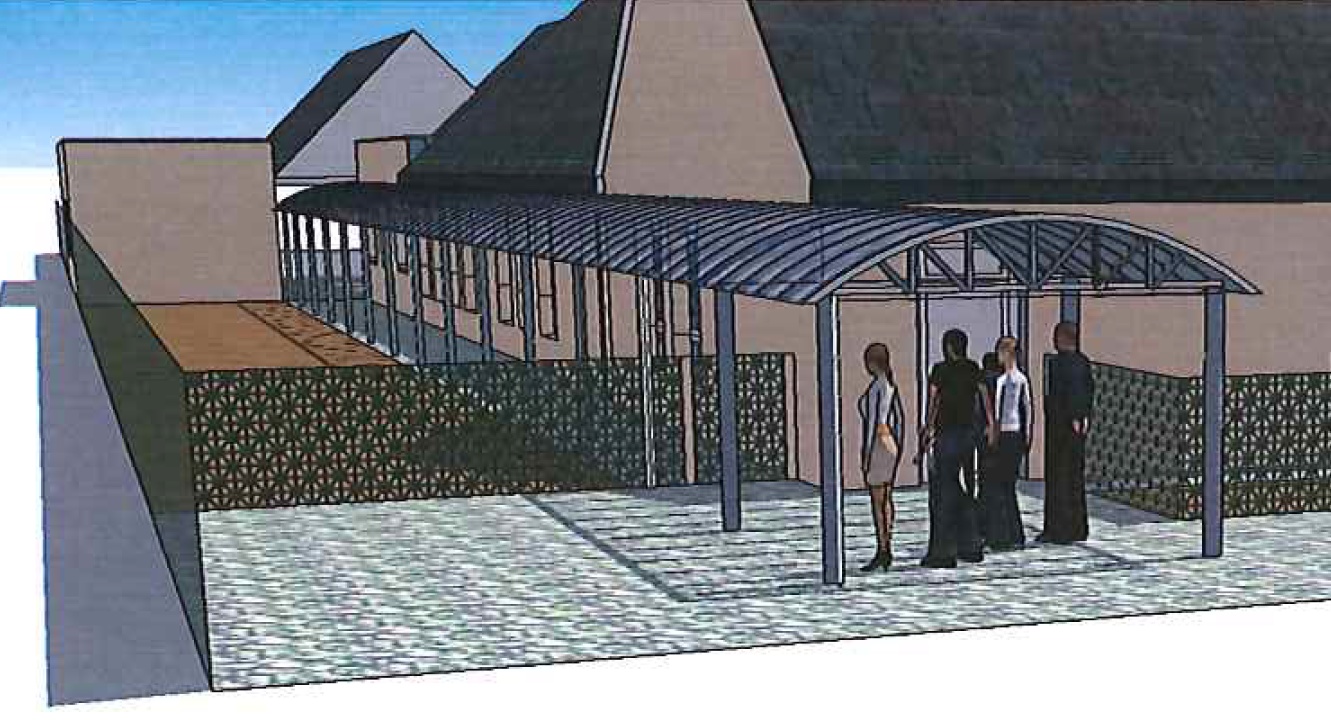

Entre les deux, il y aura un préau couvert.

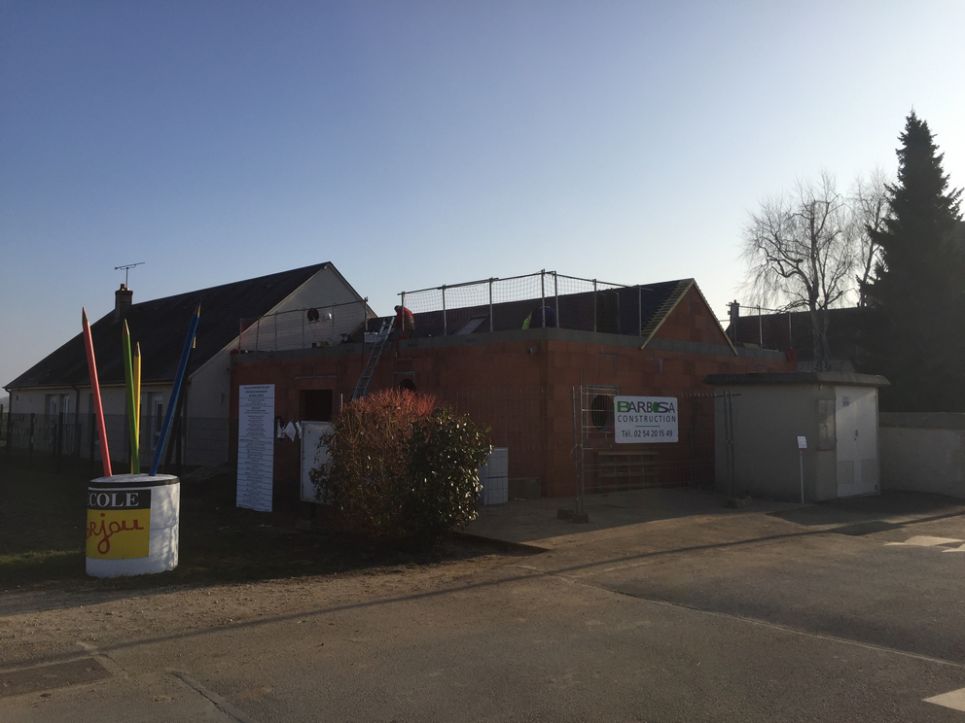

26 janvier 2017
Après une dizaine de jours d'arrêt du chantier pour cause d'intempéries, l'entreprise SMAC a repris ce matin les travaux d'étanchéité de la partie terrasse de la toiture de la salle de motricité.
Les entreprises BARBOSA (maçonnerie) et BIGOT (charpente-couverture) sont toujours "en intempéries", les températures actuelles ne leur permettant pas de réaliser leurs travaux.
27 janvier 2017

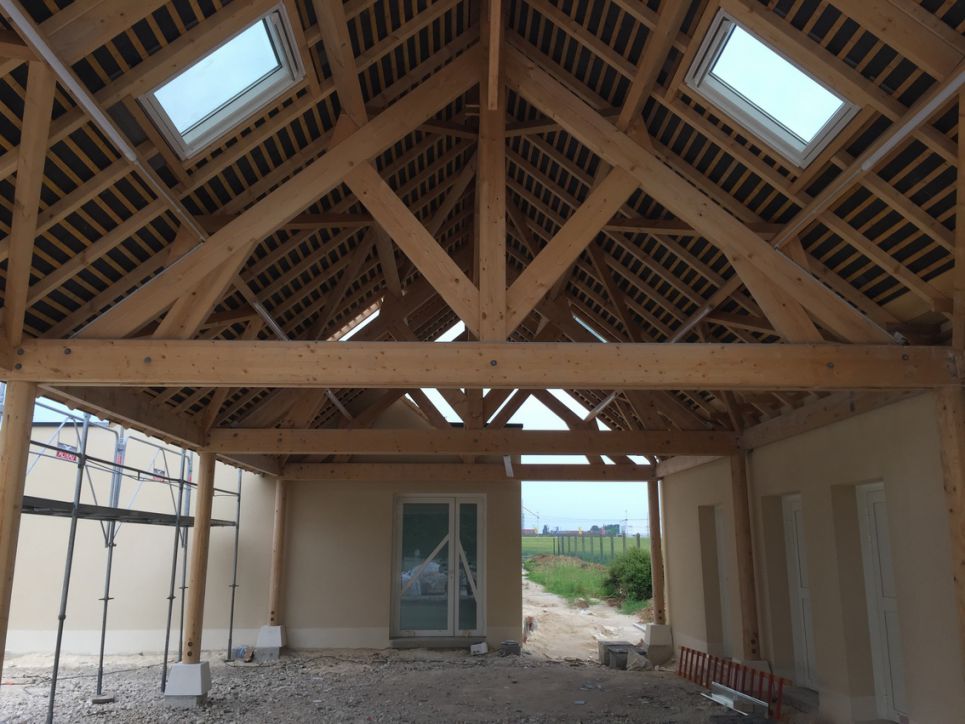

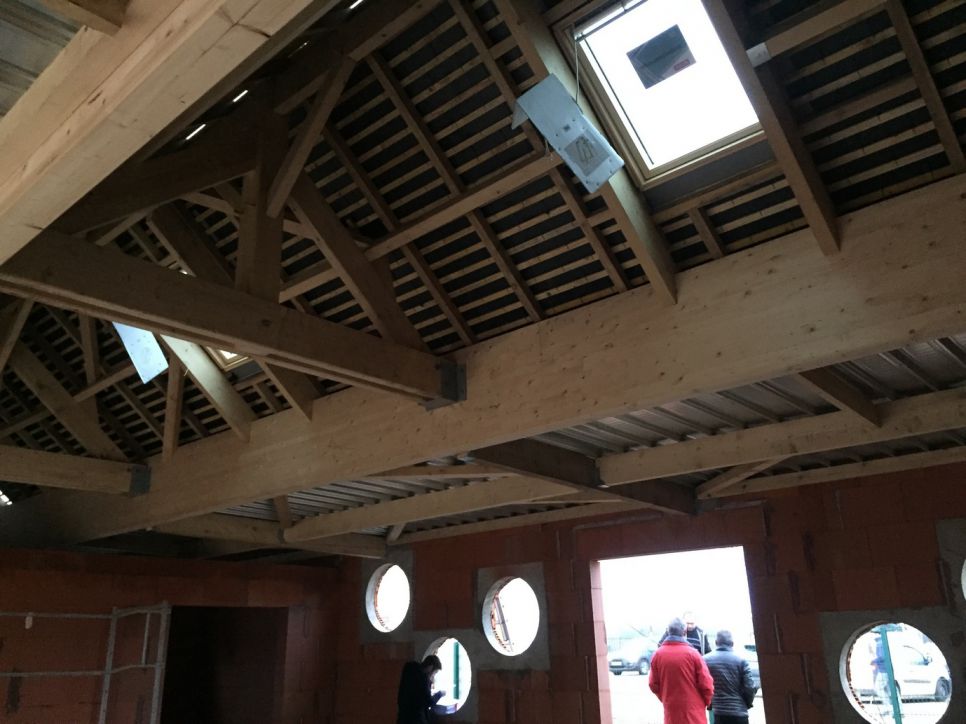

Vue de l'intérieur de la salle de motricité sur la charpente, les puits de lumière et le bardage métallique assurant l'étanchéité du la partie terrasse du toit.

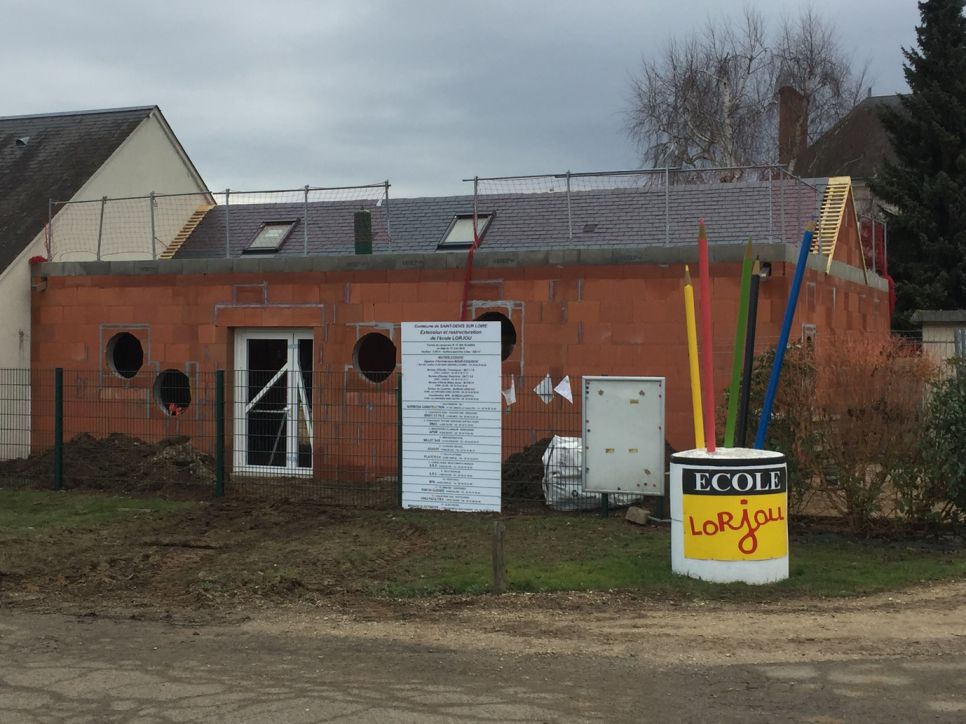

2 février 2017

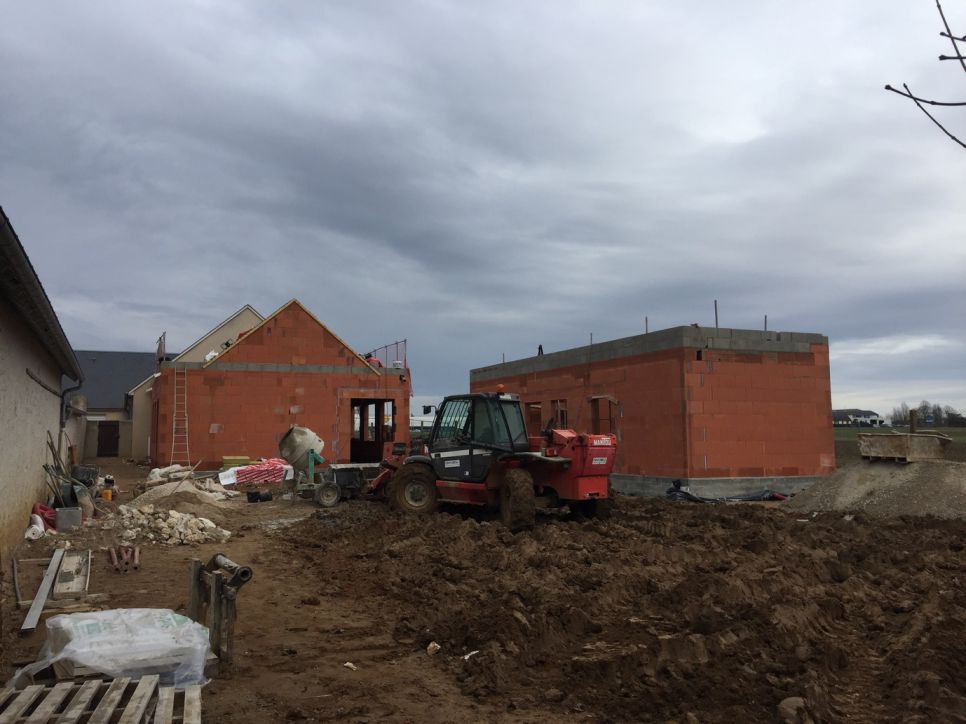

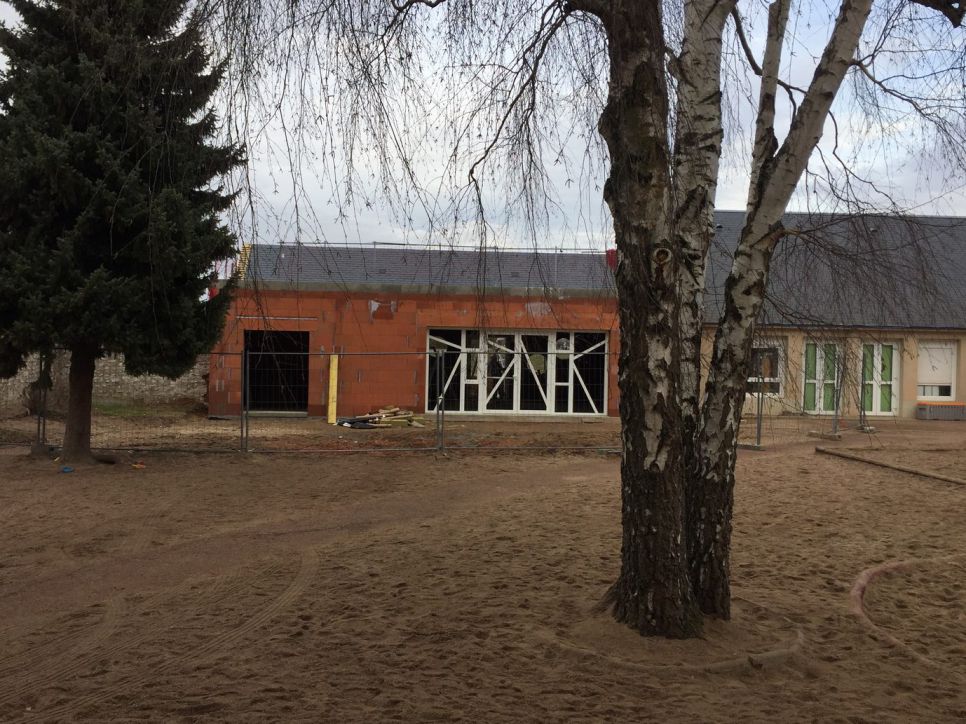

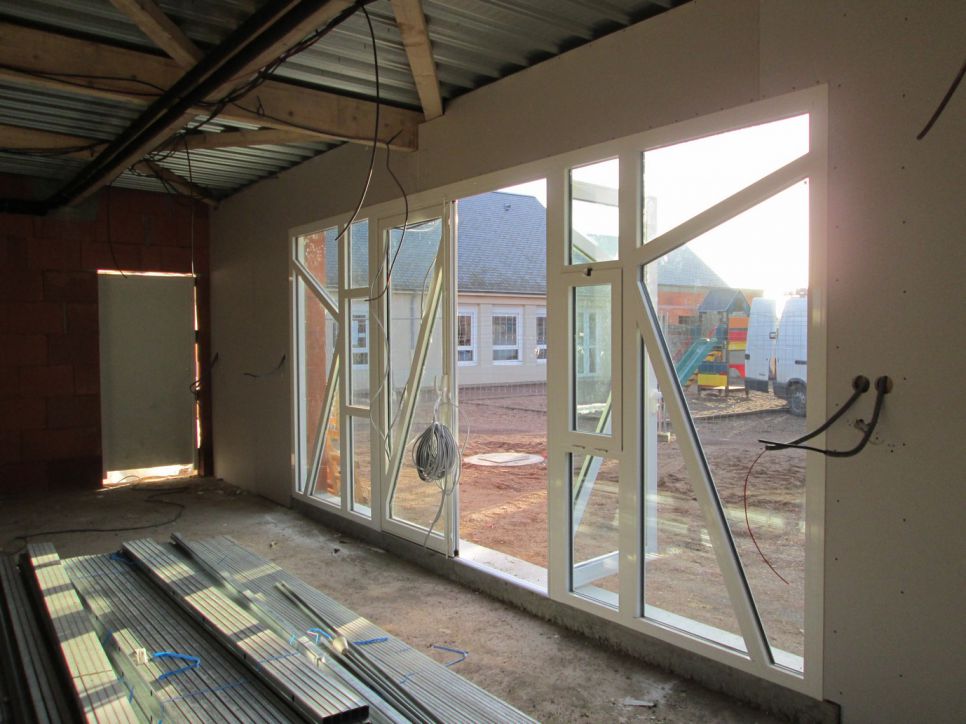

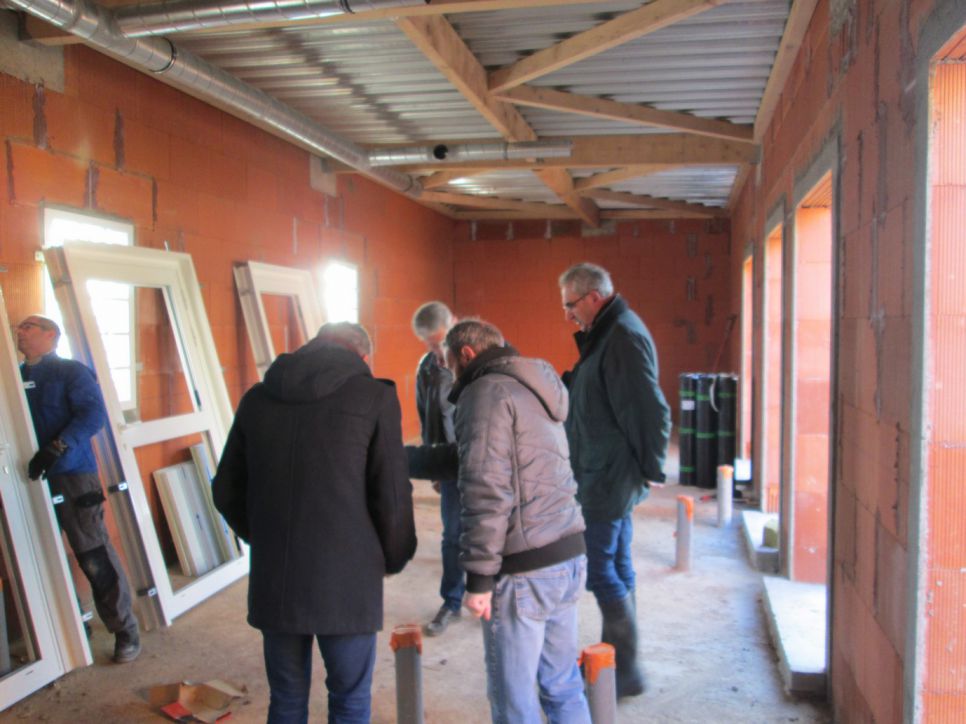

Début de la pose des menuiseries extérieures dans la salle de motricité par la société APSM.
Vue de la façade nord du parking de l'école.
Pose des menuiseries extérieures sur la façade sud, vue de la mairie.
Les travaux ont repris également sur les bâtiments de l'aile sud.
Travaux d'étanchéité pour la classe de primaire par la société SMAC et fin de la montée des murs du bloc sanitaire par l'entreprise de maçonnerie BARBOSA.
Charpente du préau couvert en attente.
24 février 2017

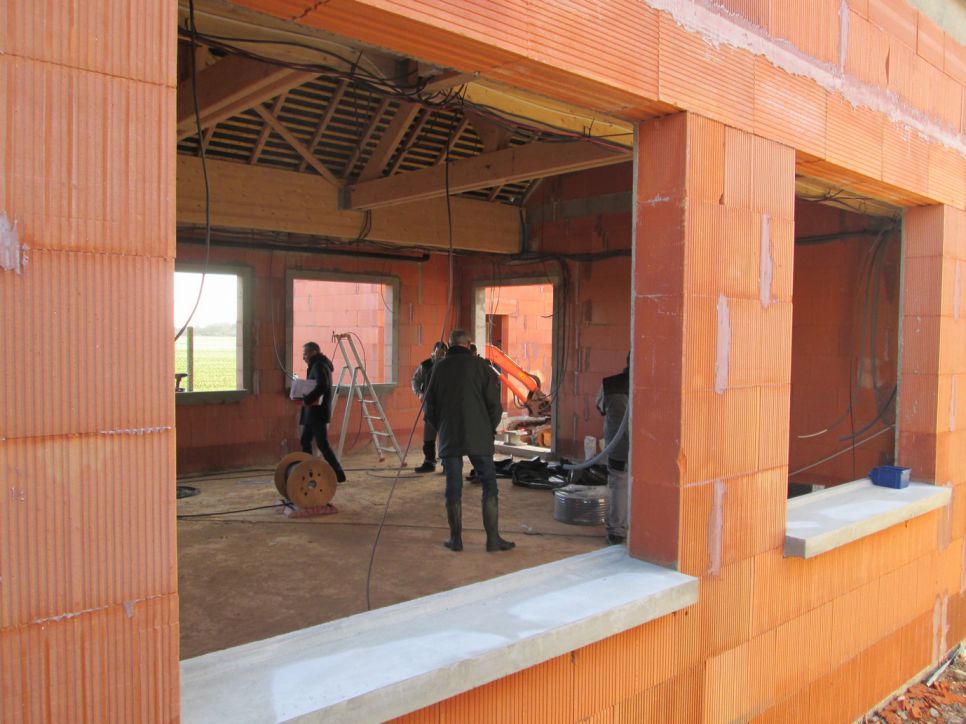

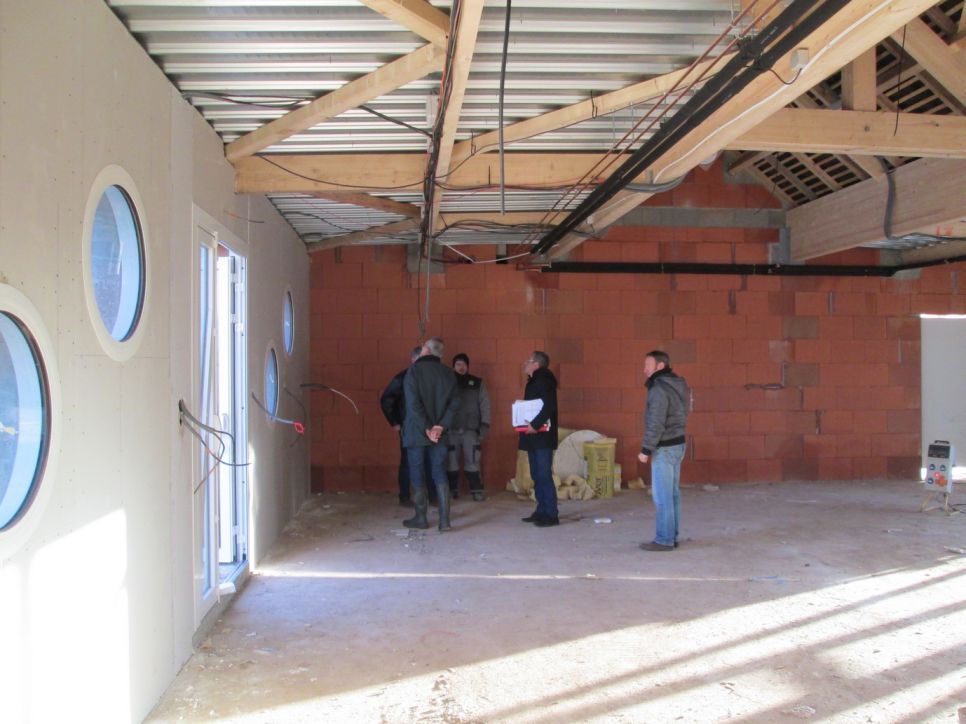

Réunion de chantier n°18
Vue côté parking de la Maternelle.

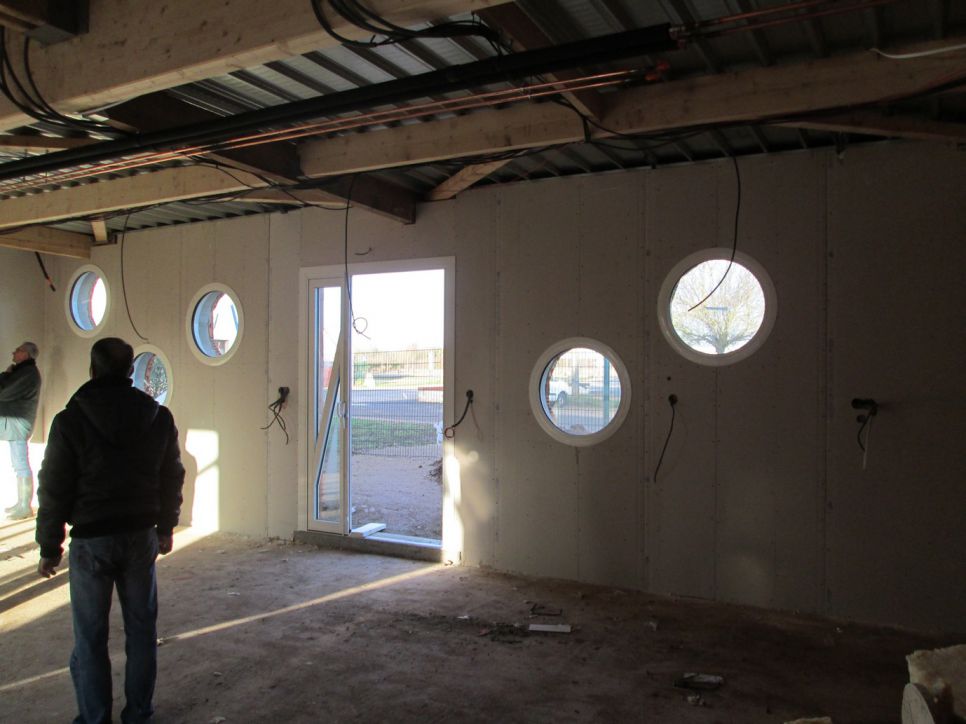

Le placage par l'entreprise blésoise ARARAT a commencé et se terminera semaine 9.
Les hublots tout en rondeurs apporteront une touche originale à l'extension du bâtiment.

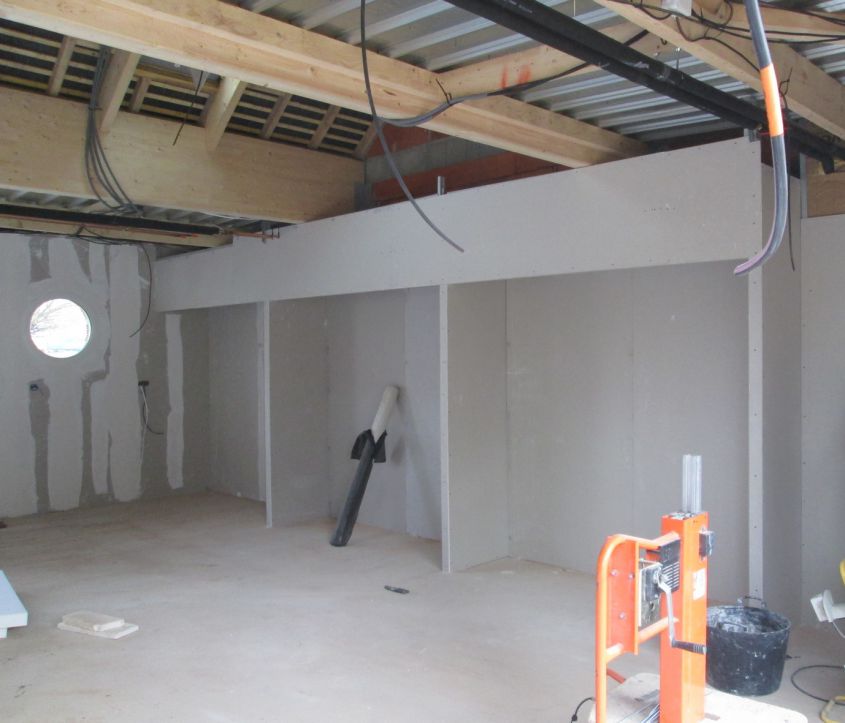

Salle de motricité
Sous la partie terrasse de la toiture.
Au fond à droite, future porte d'accès à la coursive couverte qui desservira le reste de l'école maternelle.
Salle de motricité
Côté cour de la Maternelle.
Classe primaire
La partie couverture est terminée. Les huisseries seront posées semaine 9.
Bloc sanitaire
Fin des travaux de couverture et d'isolation.
La pose de huisseries a commencé par les hublots côté champ.

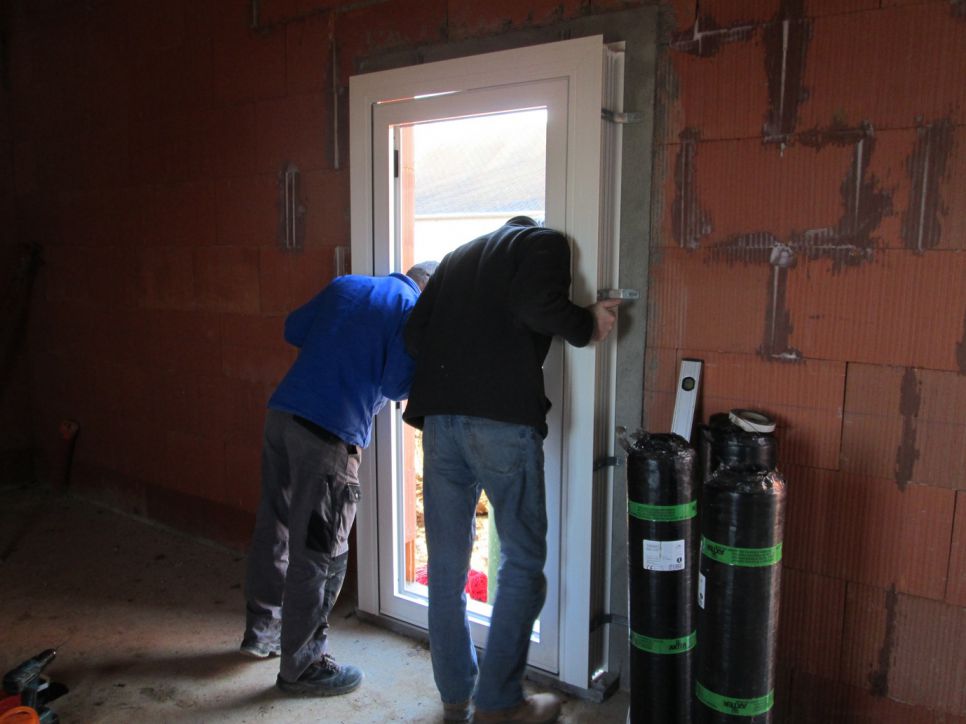

La pose des portes côté cour a été faite le 24 février par la société APSM.
Pose d'une des portes.
Vue d'ensemble côté cour de l'école primaire.
Cette partie de la cour sera aménagée dès la fin des travaux de construction.
On distingue au milieu de la photo les plots qui vont permettre de monter les piliers puis la charpente du préau couvert.
2 mars 2017

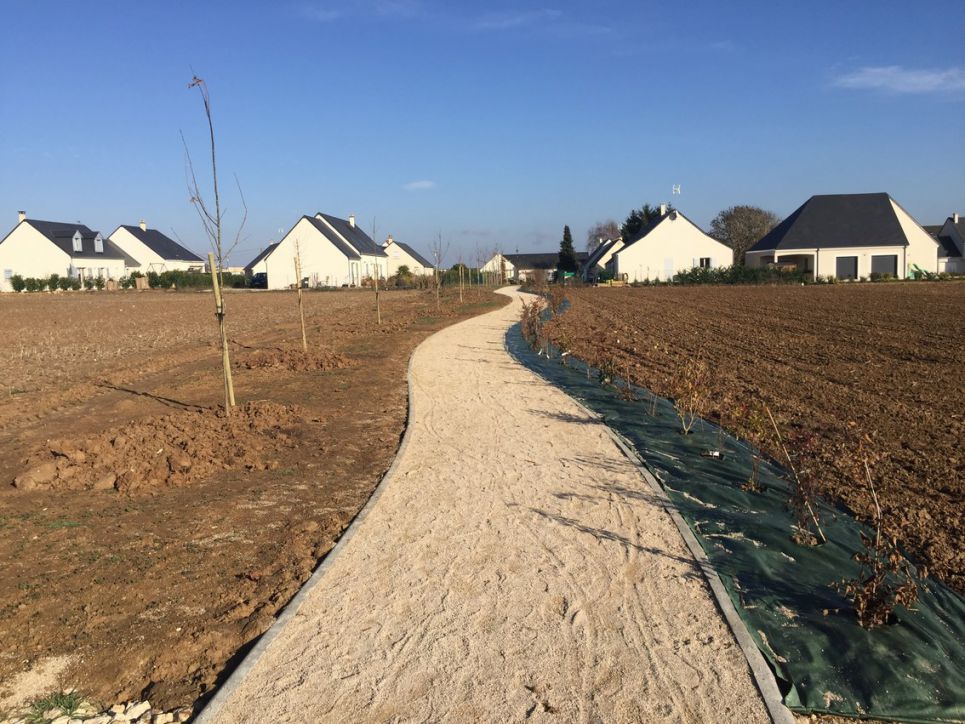

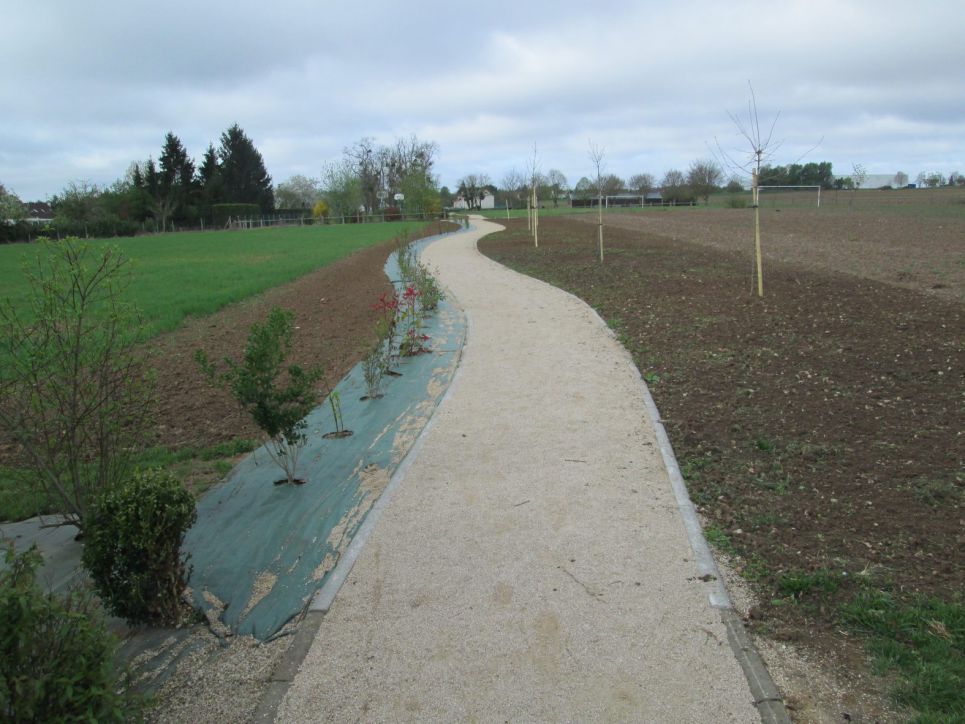

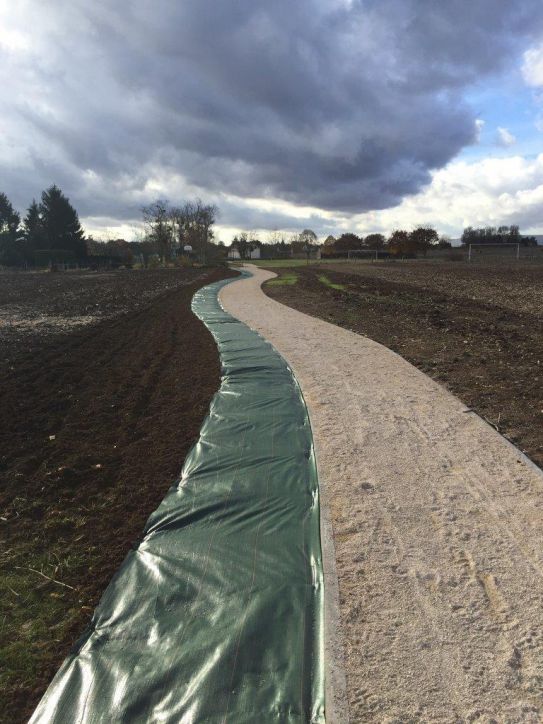

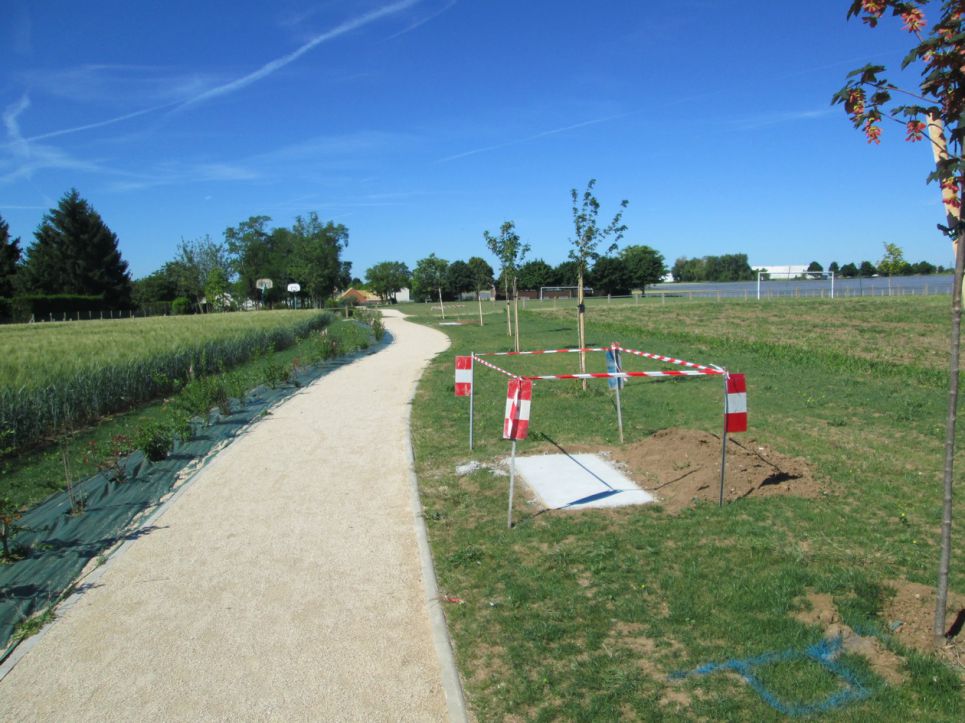

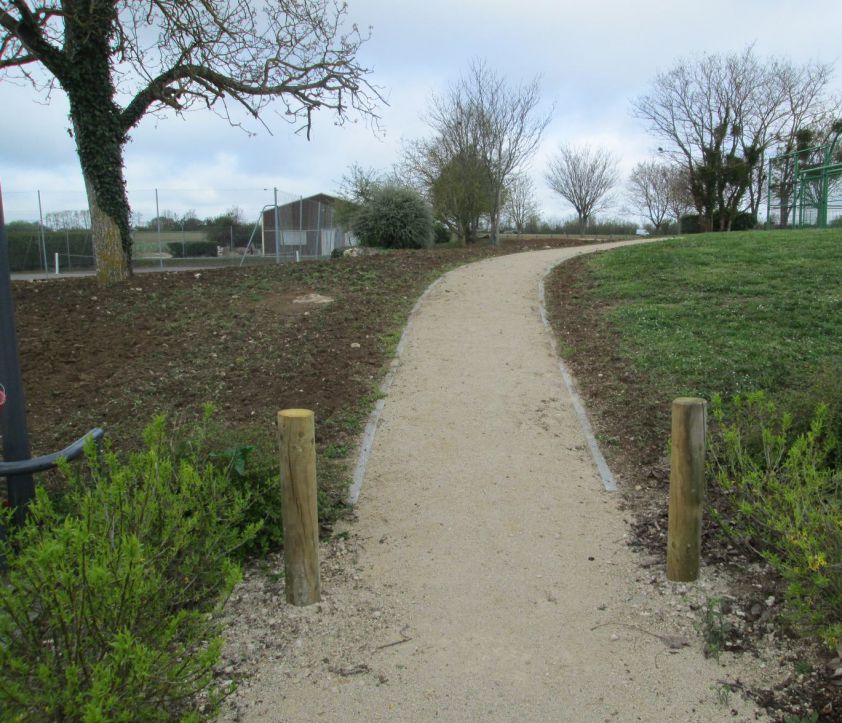

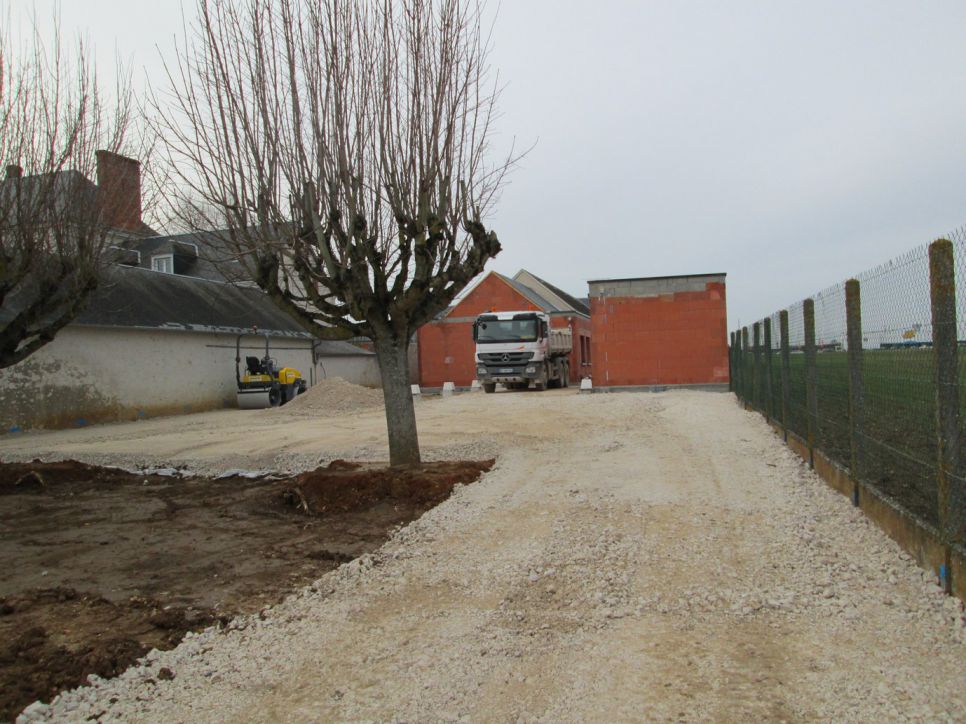

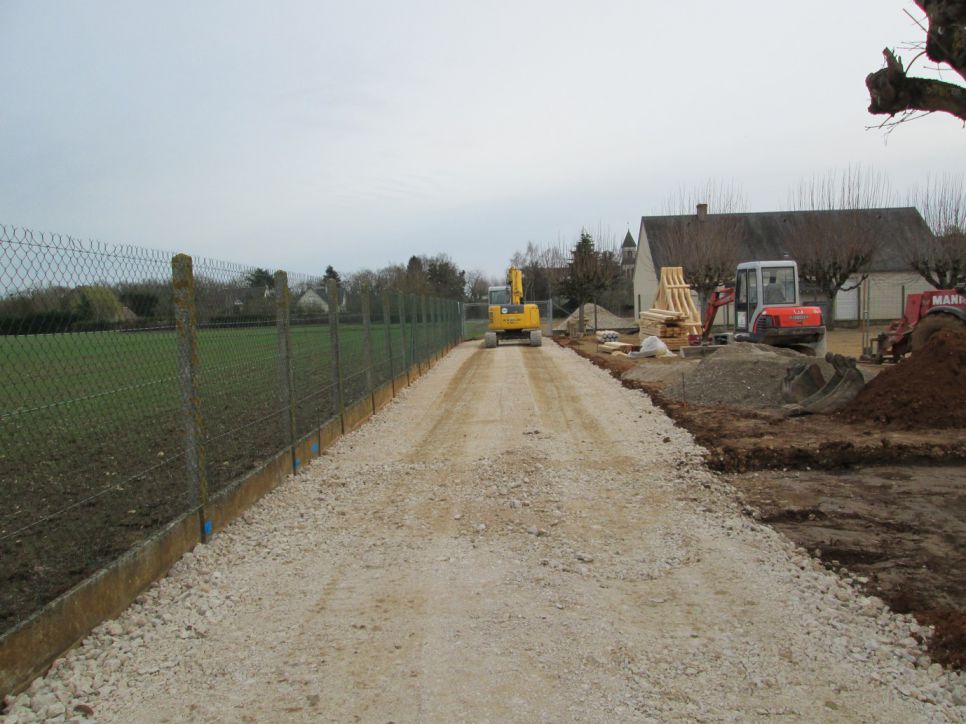

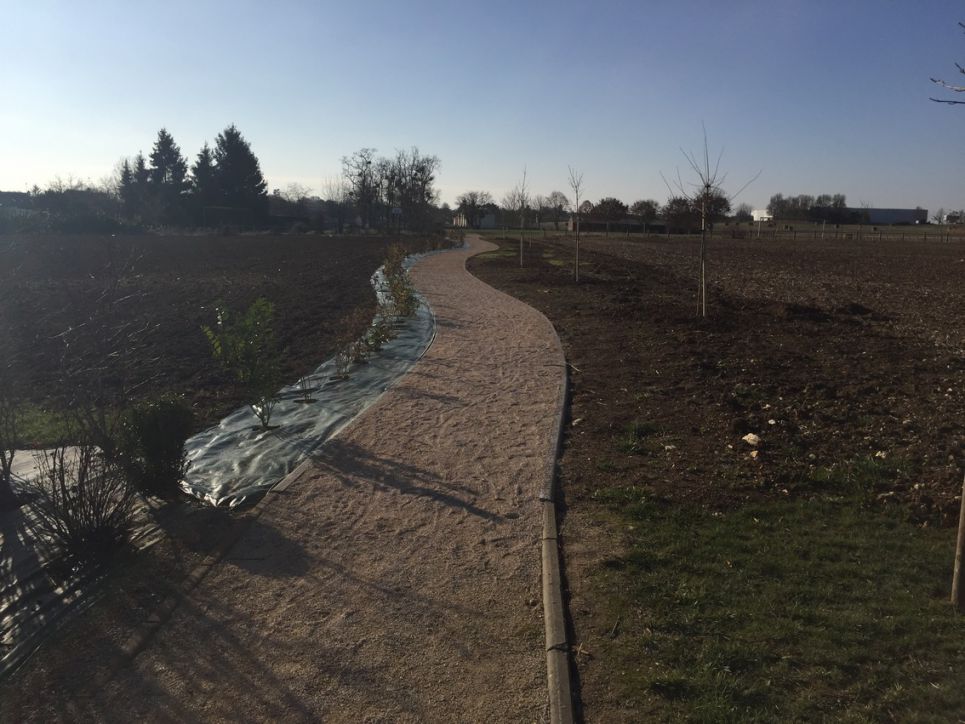

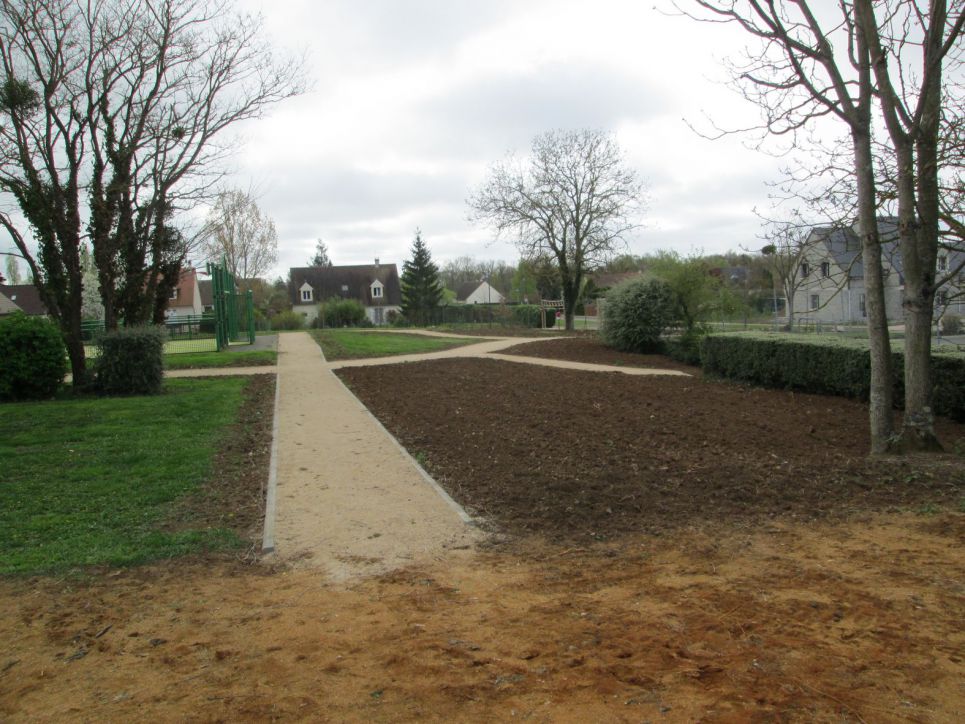

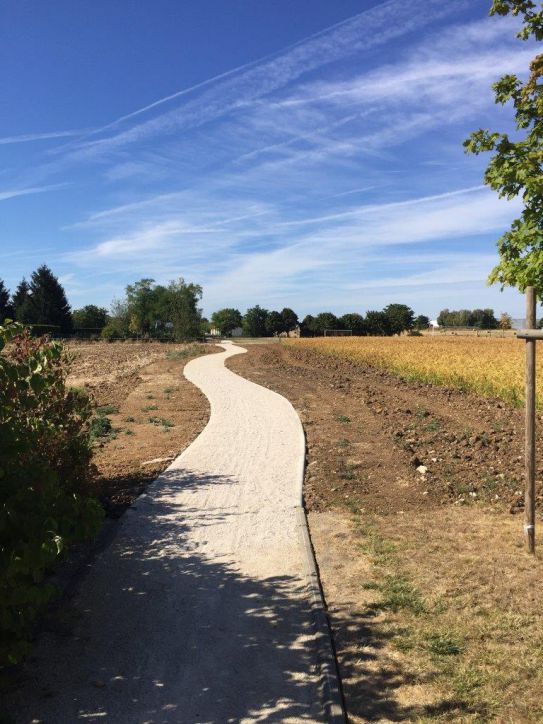

Travaux complémentaires réalisés par l'entreprise Barbosa : une allée en calcaire compacté reliant le portail d'entrée dans la cour primaire jusqu'à la future cour aménagée.
En attendant un futur usage, elle permet d'améliorer l'accès au chantier.

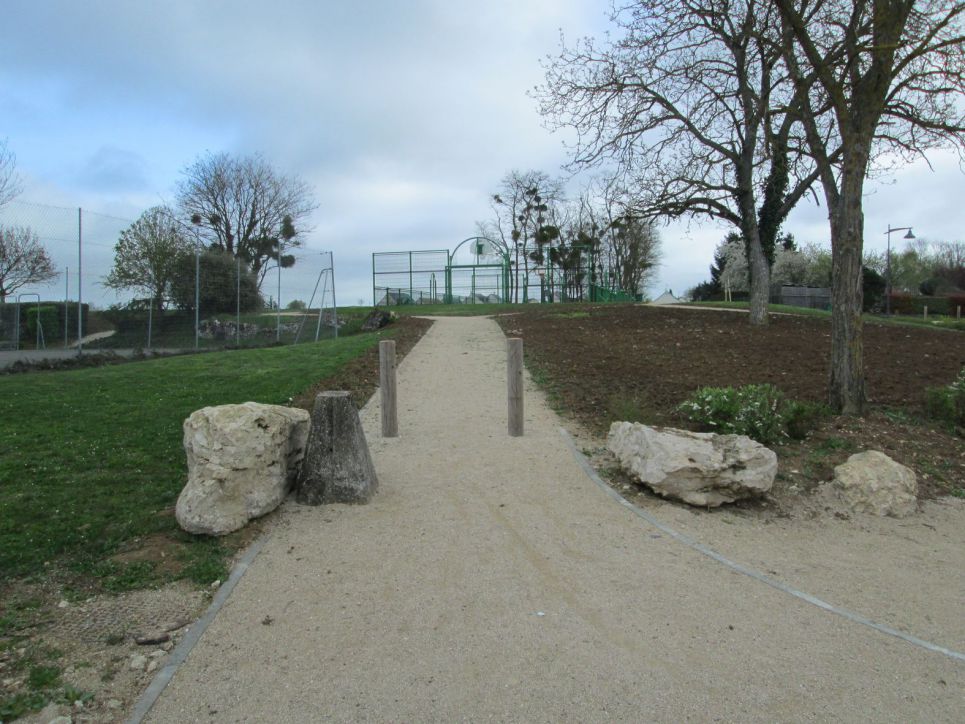

Depuis l'allée calcaire, vue sur la future cour de l'école primaire. Cette cour sera revêtue d'un enrobé.
Cette amélioration de la cour était souhaitée depuis de longues années.
Ces travaux complémentaires (allée et cour) s'ajoutent au coût du chantier. Le devis était d'environ 50 000 €.

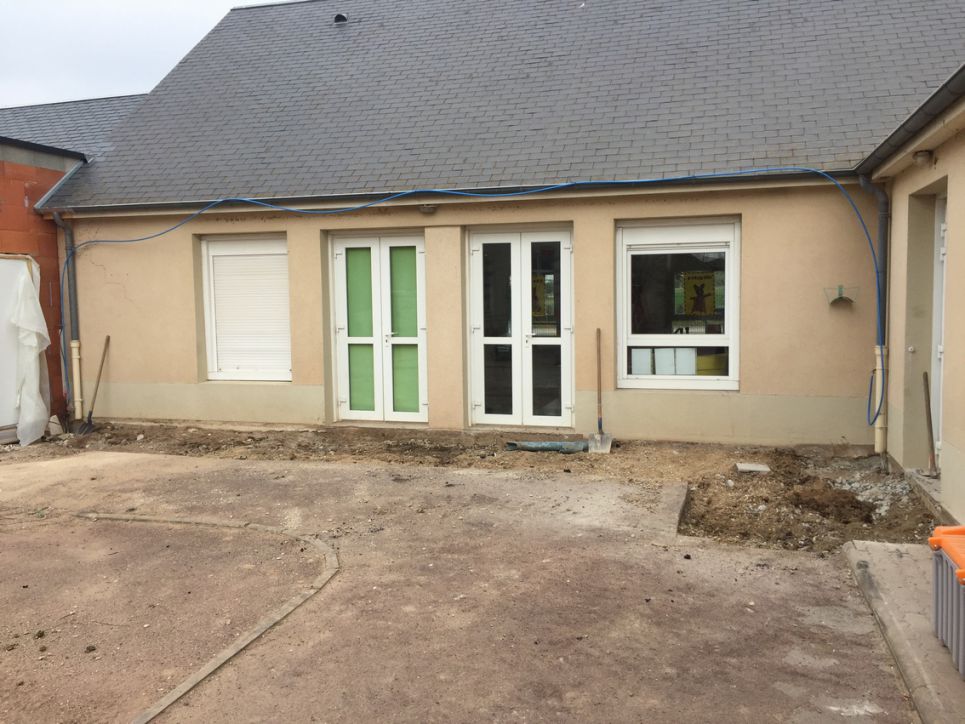

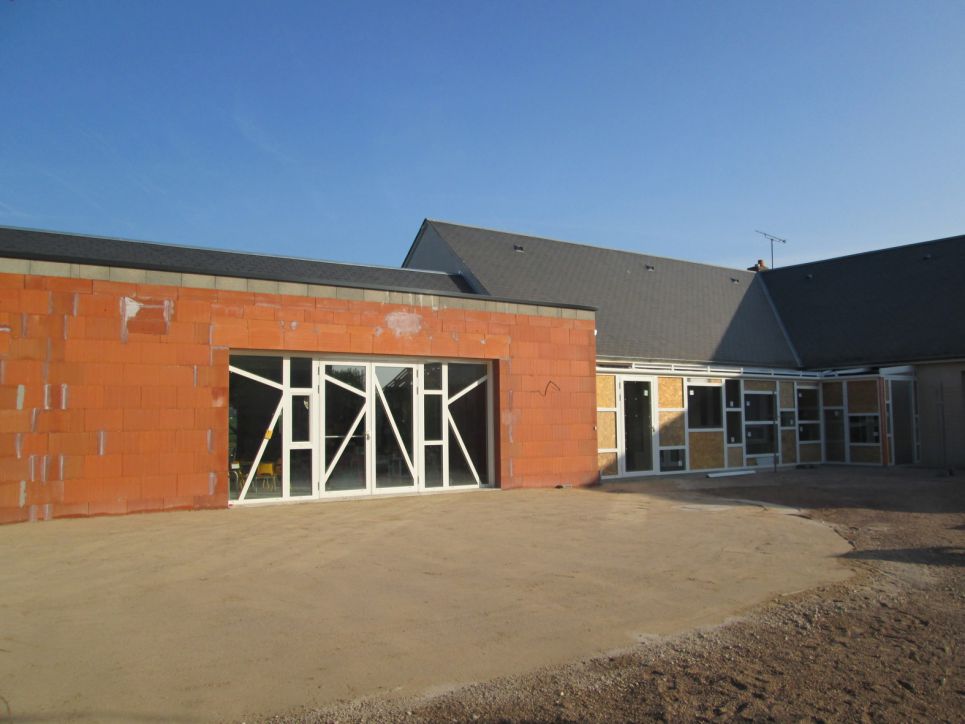

Début de la pose des menuiseries extérieures de la classe de primaire par l'entreprise APSM.
Les portes du bloc sanitaire ont été posées. De gauche à droite, les toilettes filles et garçons, les toilettes adulte et un local de rangement.
Pour des raisons de sécurité et de surveillance, les vitres opaques des toilettes enfants seront remplacées par des vitres claires.
3 mars 2017
Réunion de chantier n°19

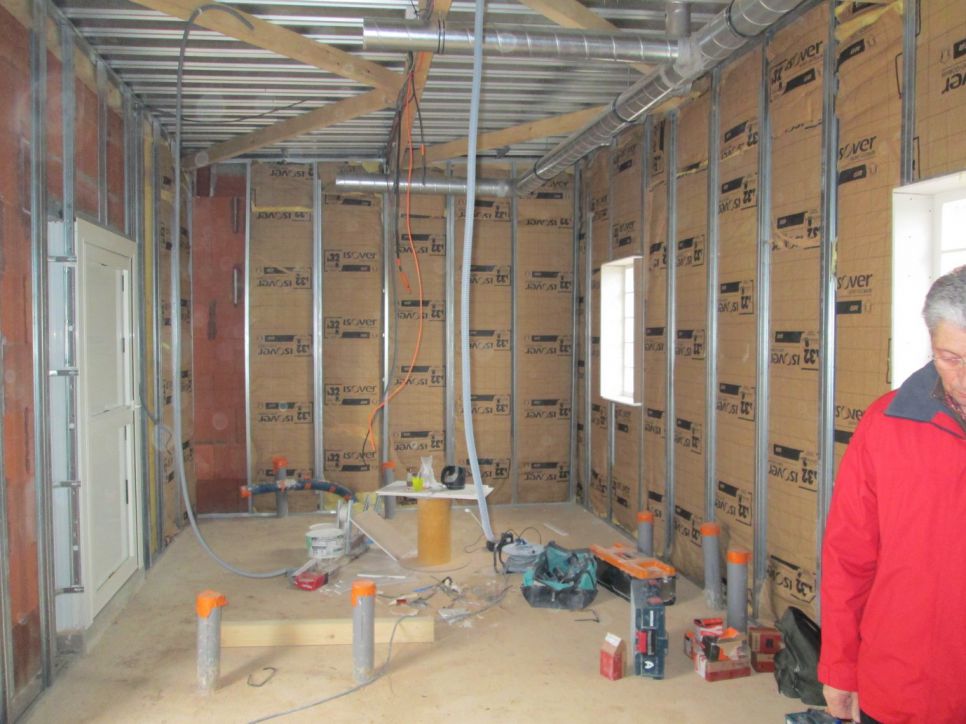

Isolation des murs du bloc sanitaire, côté toilettes, avant pose du placoplâtre et le cloisonnement intérieur.
Il était prévu que ce mur, qui sépare les cours maternelle et primaire, devait à l'origine être abattu. Il ne sera finalement qu'abaissé de manière à garder la séparation entre les deux cours tout en permettant un apport de lumière suffisant à la classe primaire.

Salle de motricité : les trois grands placards de rangement.

Salle de motricité : Pose des plaques de polystyrène pour isoler le sol avant que la dalle ne soit coulée.
6 mars 2017

Bloc sanitaire : Après l'isolation et toujours avant cloisonnement intérieur, côté toilettes.
Pose du placoplâtre marine, spécialisé dans les pièces humides.

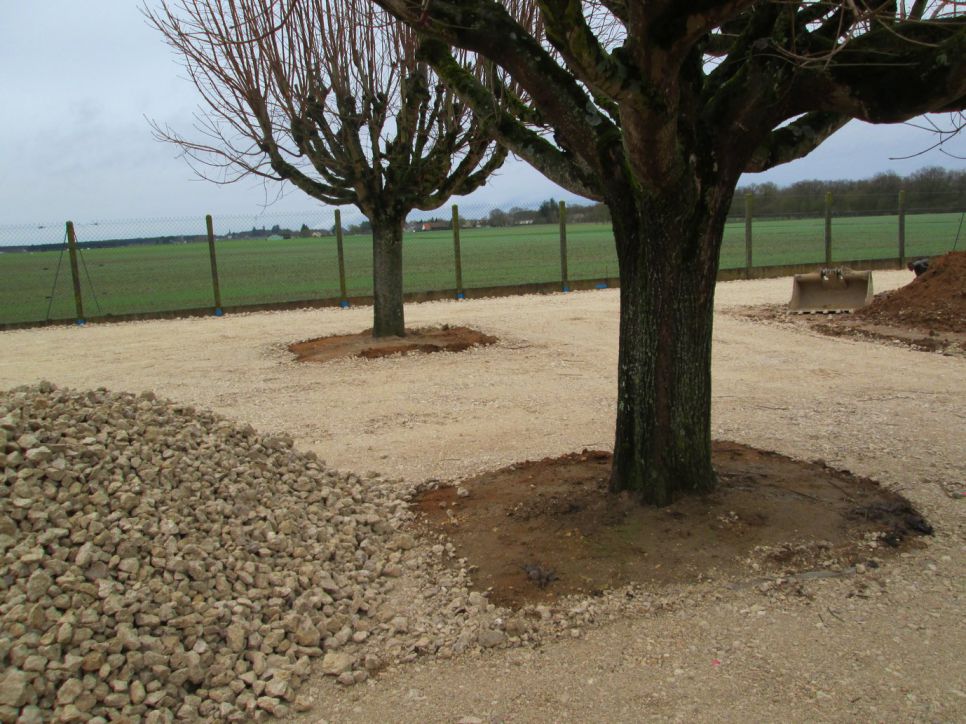

Les deux arbres de la cour de primaire ont été conservé. Cette cour sera revêtue d'un enrobé à la fin des travaux.
8 mars 2017

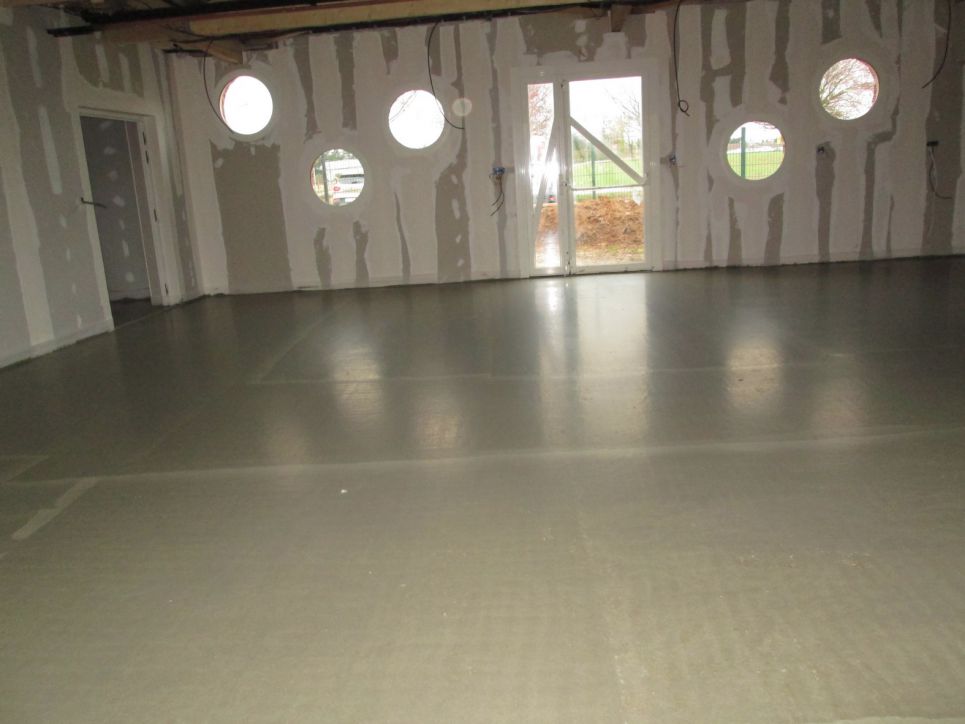

La chape de sol de la salle de motricité est coulée. L'éclairage naturel de la pièce lui donne un aspect de patinoire !
Un sol plastique viendra recouvrir cette dalle.
Local de rangement accessible de la cour de la maternelle. Y seront rangés, entre autres choses, tous les jeux et jouets d'extérieur destinés aux élèves de maternelle.
10 mars 2017

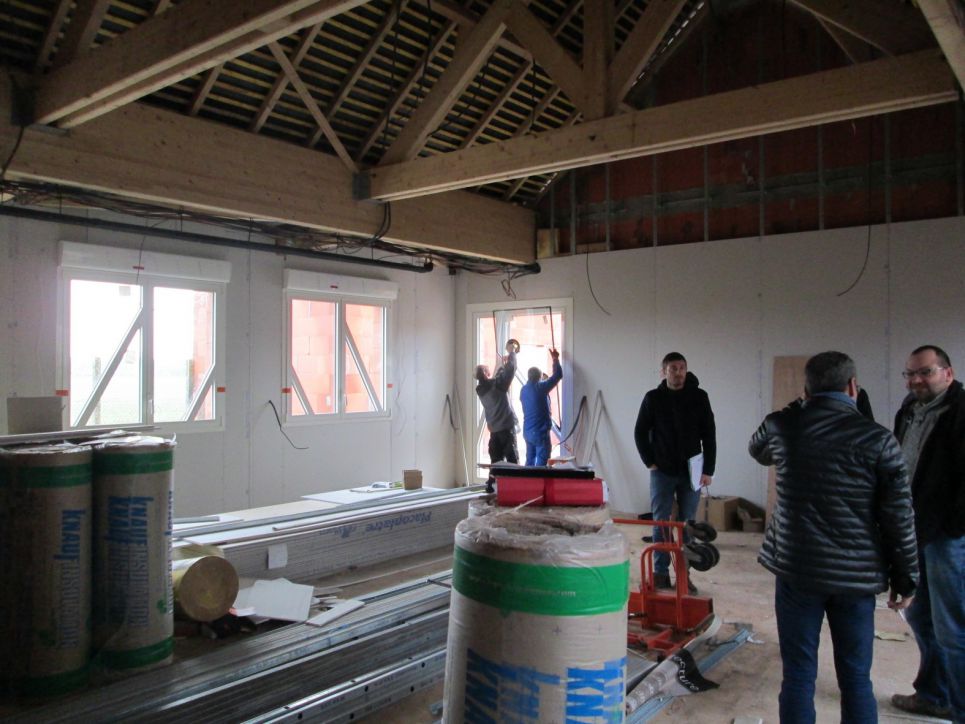

Réunion de chantier n°20

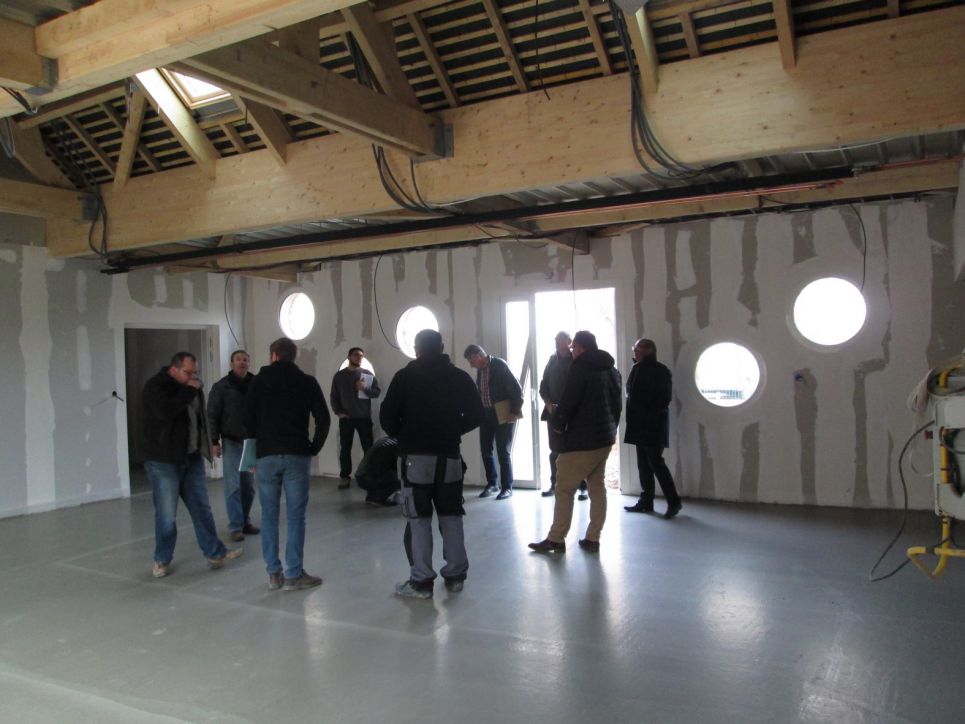

Elus, maître d'oeuvre (architecte) et représentants des entreprises dans la salle de motricité.

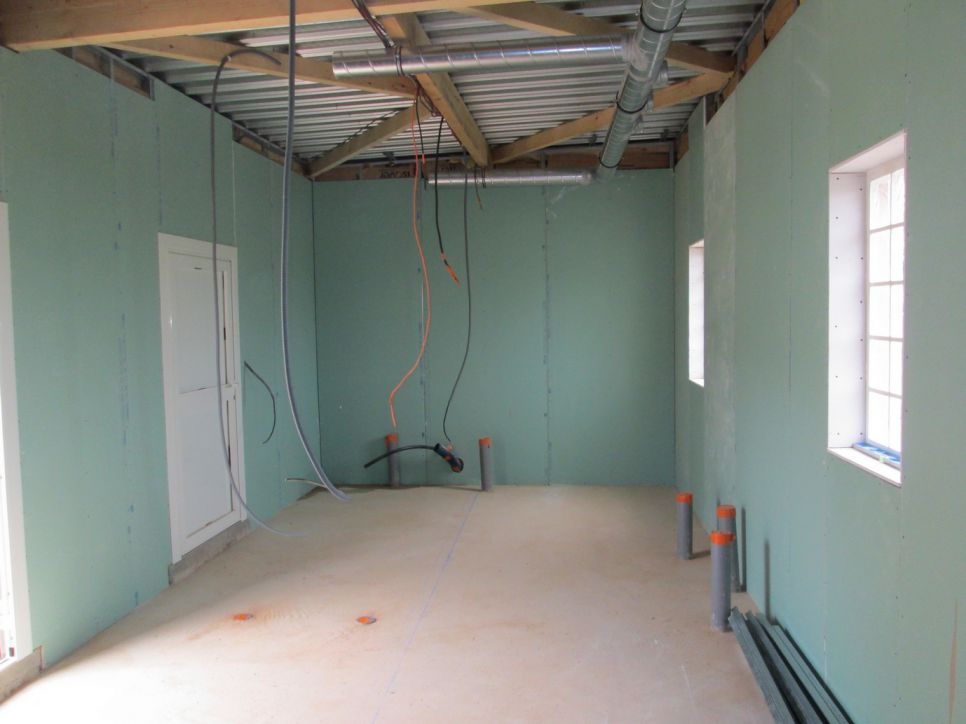

Visite de la classe de primaire. Les murs sont en cours de finition et la pose de vitres sur les menuiseries extérieurs se termine.

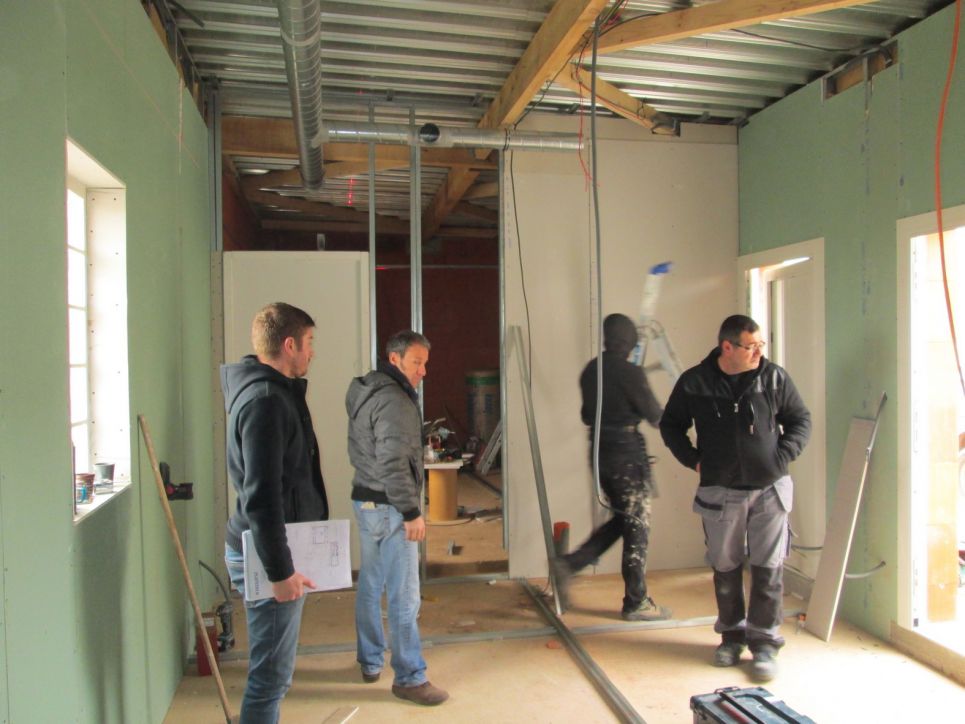

Visite du bloc sanitaire. Le cloisonnement intérieur est commencé. Il y aura 4 espaces indépendants.

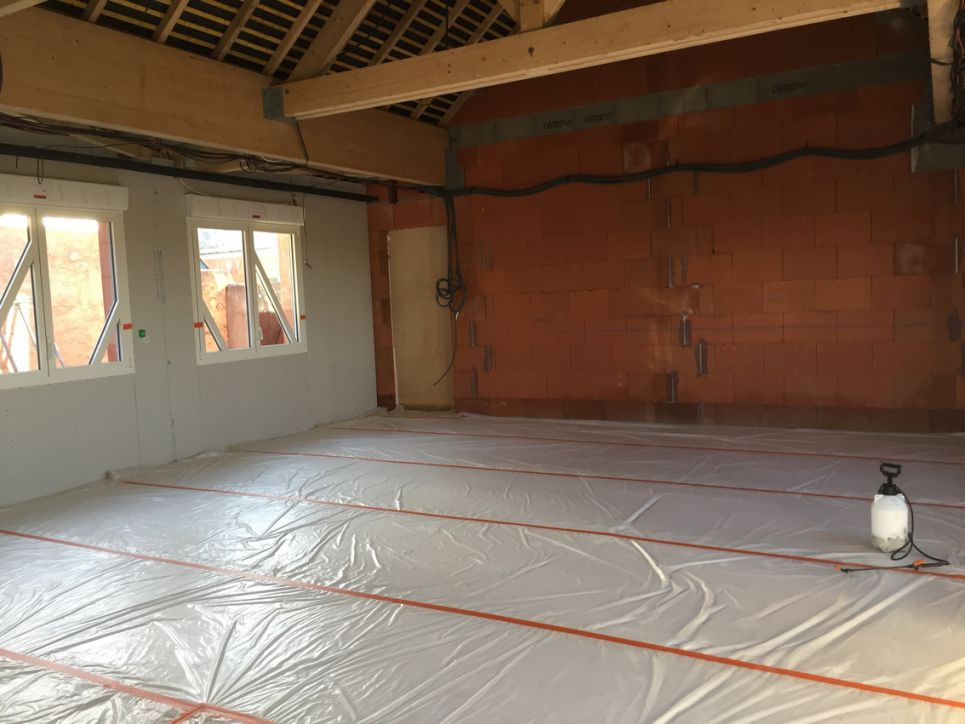

14 & 15 mars 2017

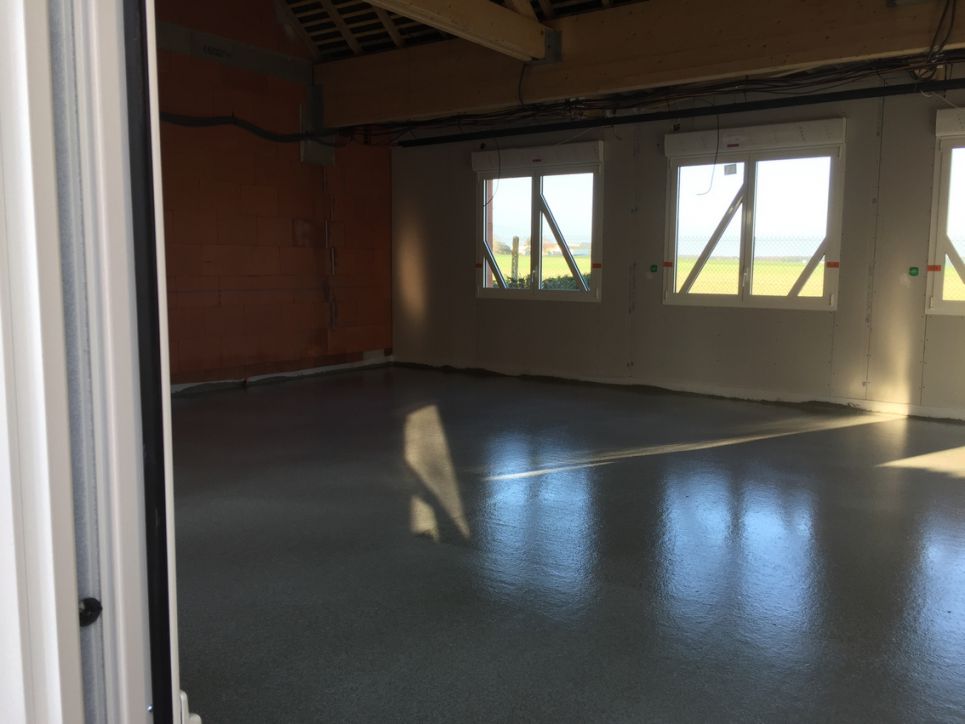

Classe de primaire : isolation du sol avant coulage de la dalle.
Dalle coulée !
17 mars 2017

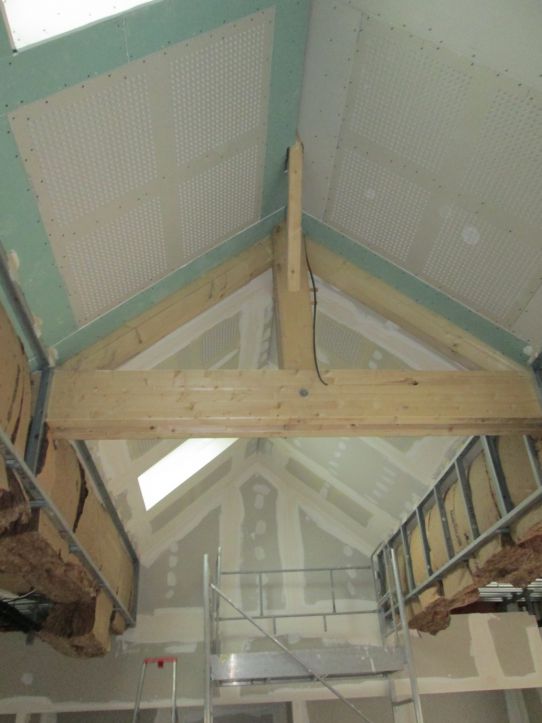

Réunion de chantier n°21

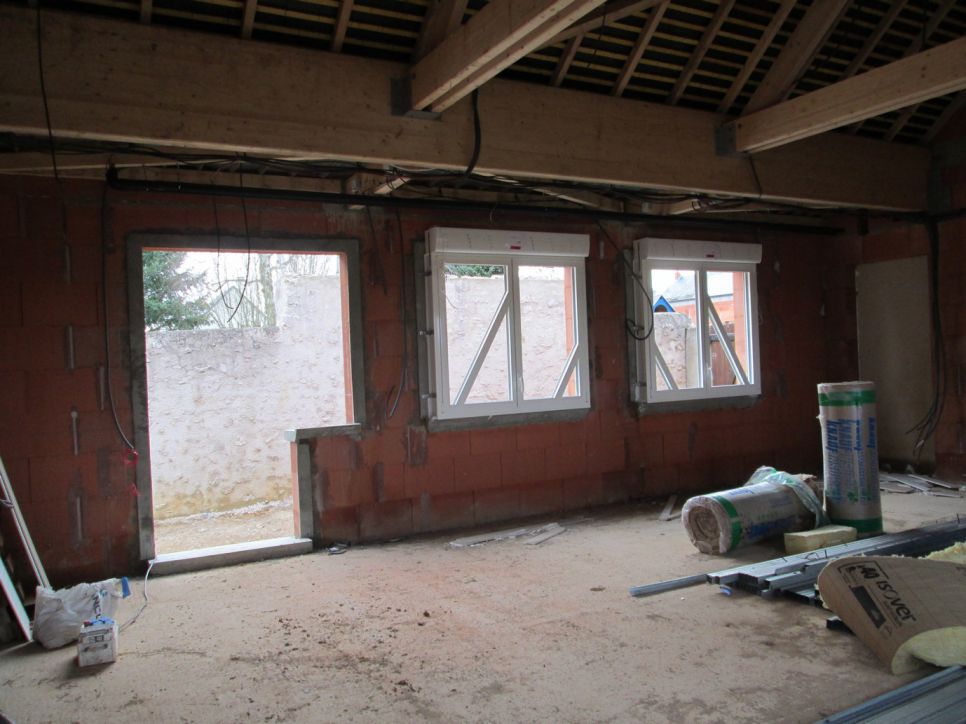

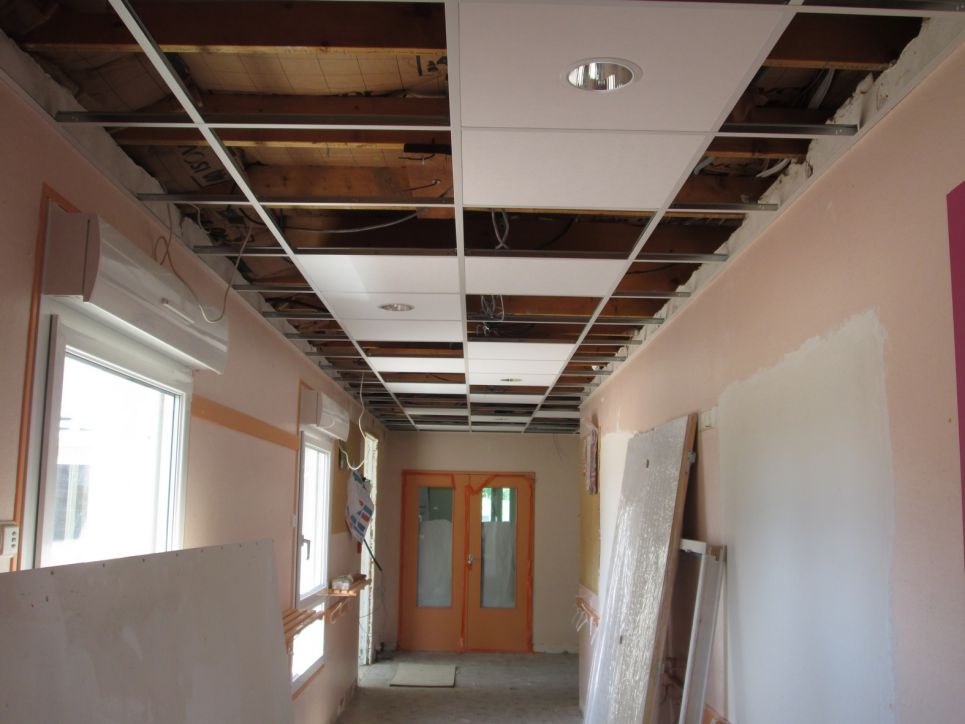

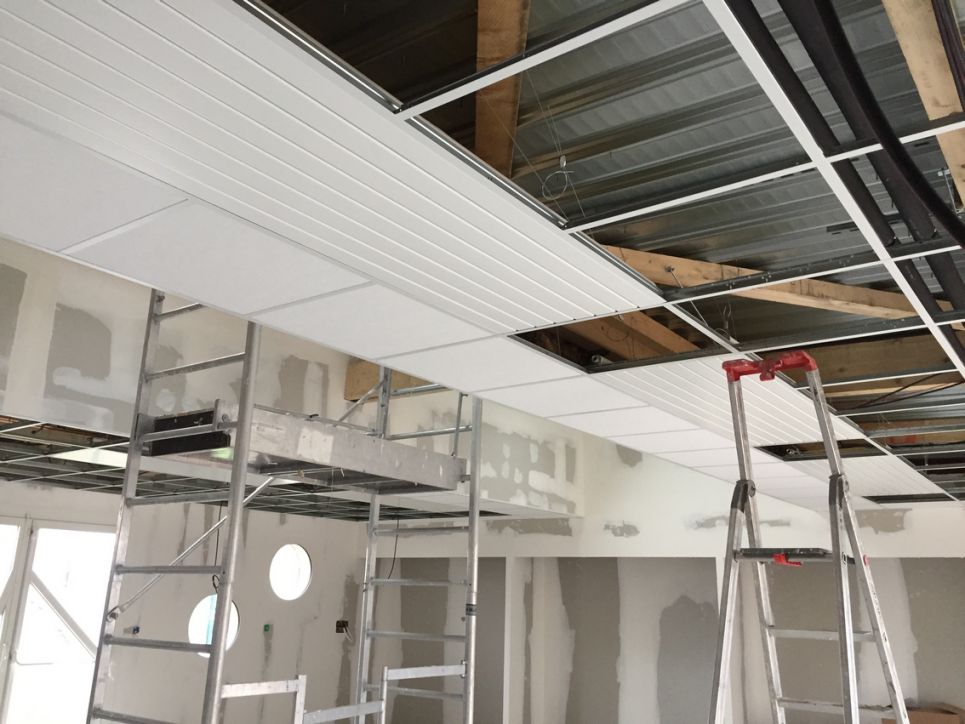

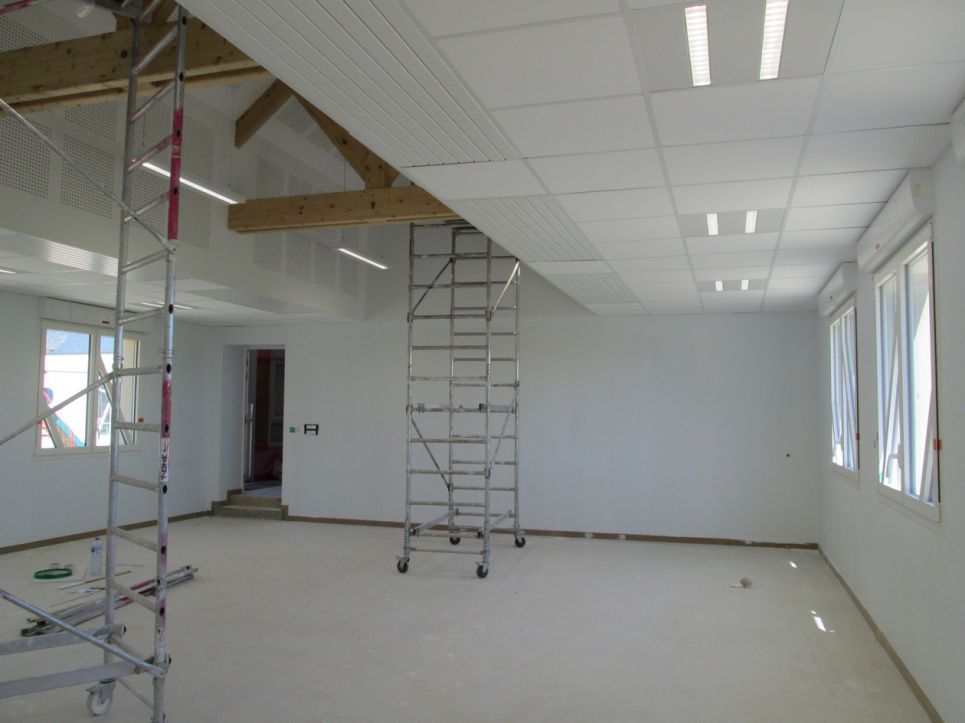

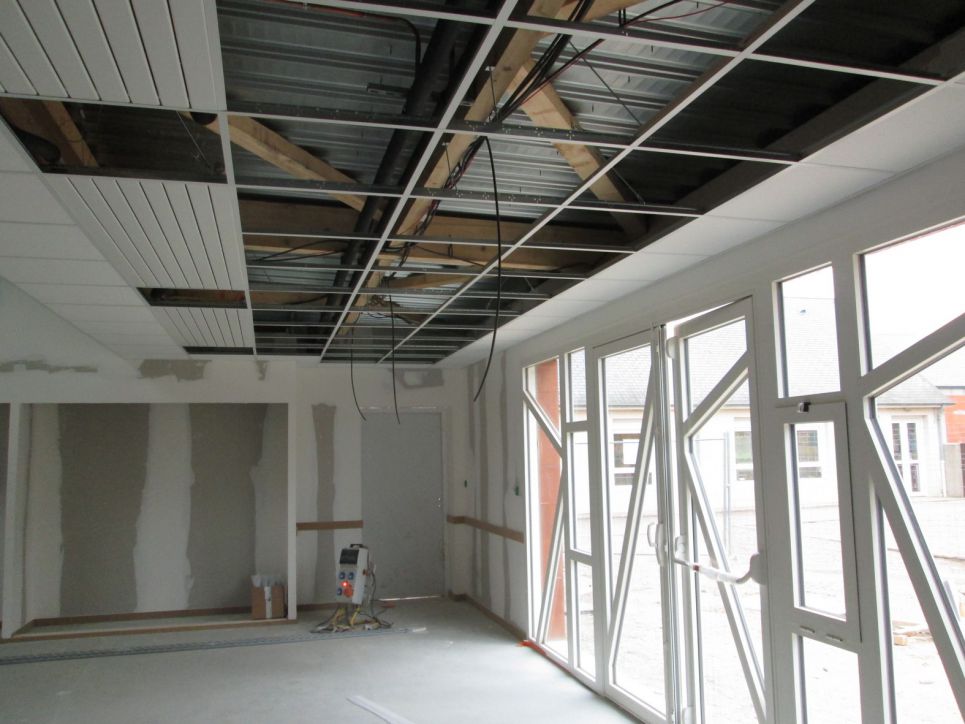

Salle de motricité : Début des travaux sur les plafonds : isolation, pose du plafond...
On distingue les plaques alvéolées destinées à améliorer l'acoustique de la pièce.
24 mars 2017
Réunion de chantier n°22

Salle de motricité : pose des dalles de plafond et des radiateurs radiants. Le chauffage des nouvelles salles se feront par les plafonds.
27 mars 2017

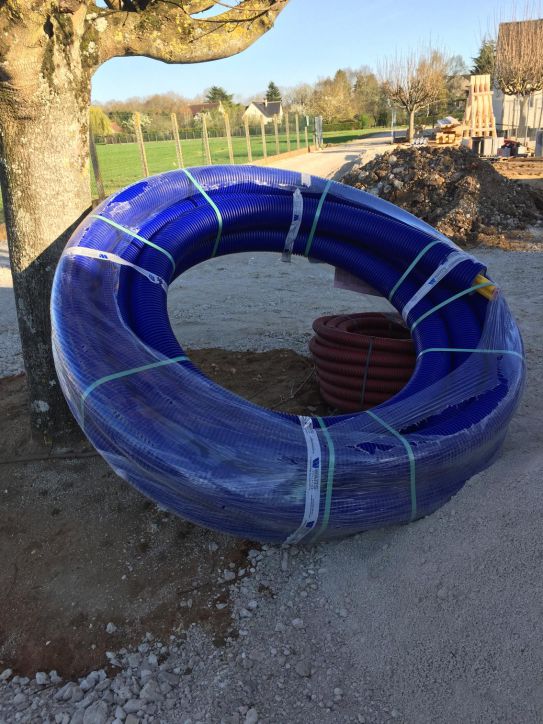

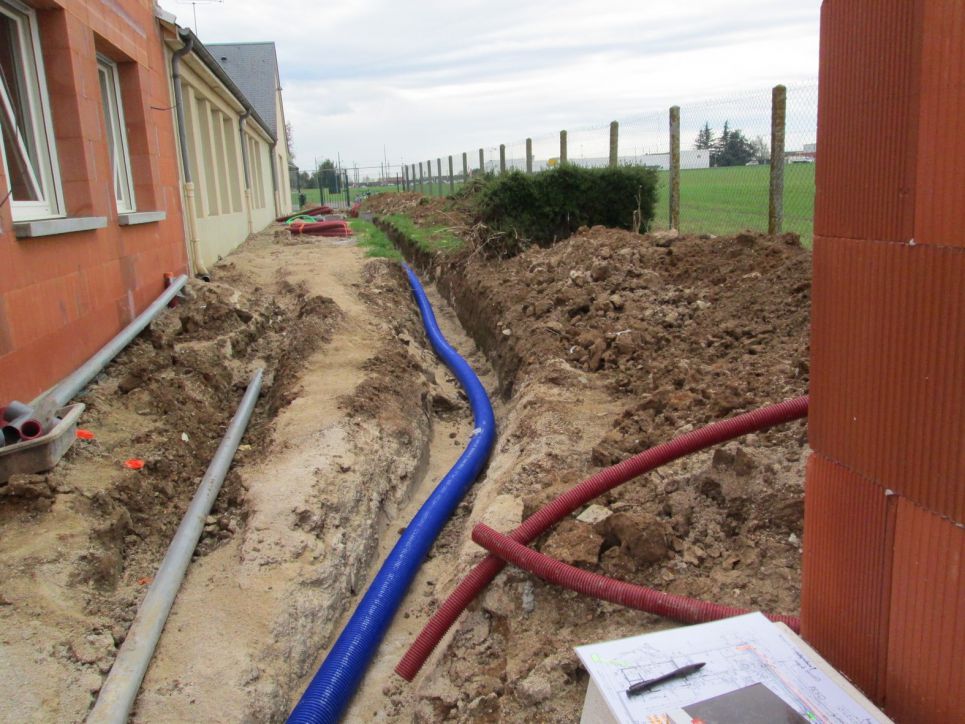

Arrivée de la canalisation "réseau de chaleur". En effet, même s'il a été pris la décision de ne pas réaliser pour l'instant le réseau de chaleur des bâtiments communaux de la rue de la Loire, nous avons souhaité néanmoins prévoir sa réalisation future en faisant passer, sous les nouveaux bâtiments, le réseau qui relie les différentes chaudières.
28 mars 2017
Tranchée technique avec au-dessus le réseau de chaleur (en attente).
29 mars 2017
Le chantier change tous les jours.

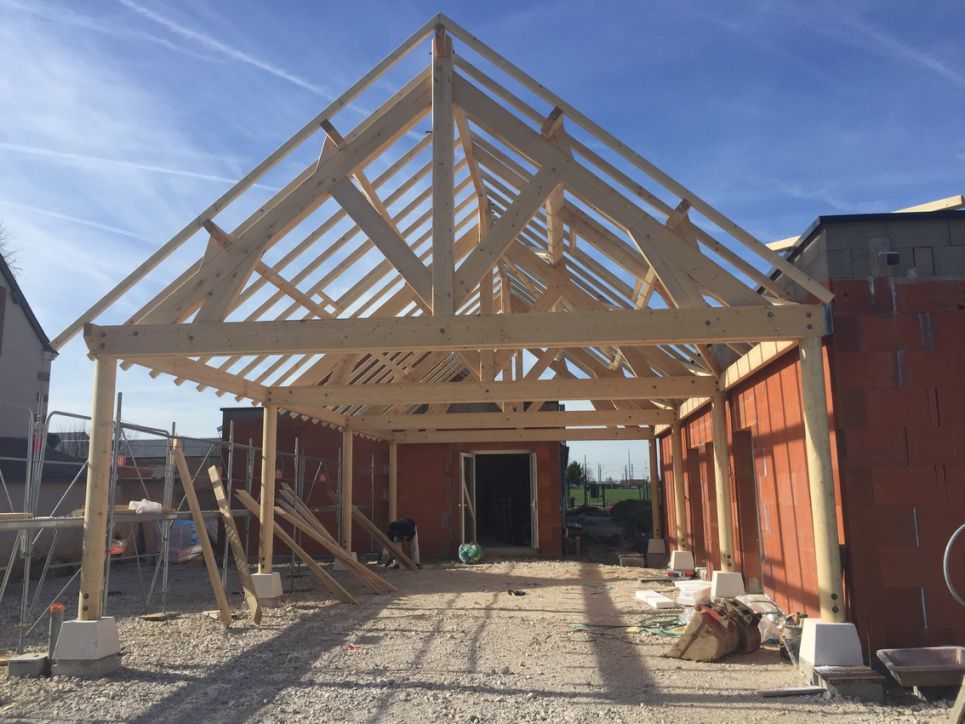

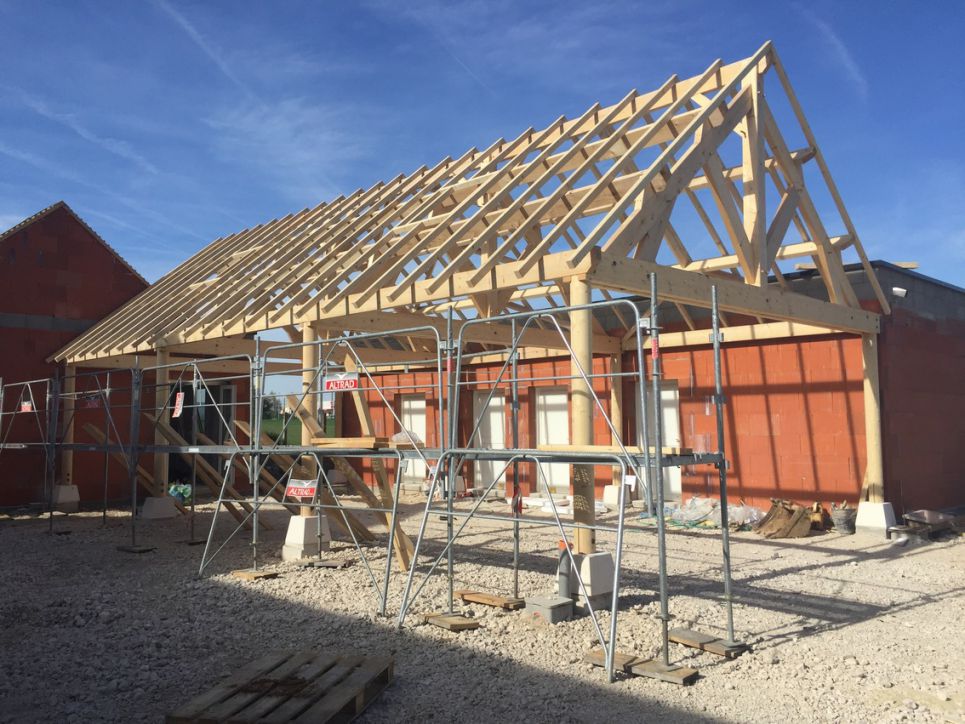

Aujourd'hui, le montage de la structure et de la charpente du préau couvert.

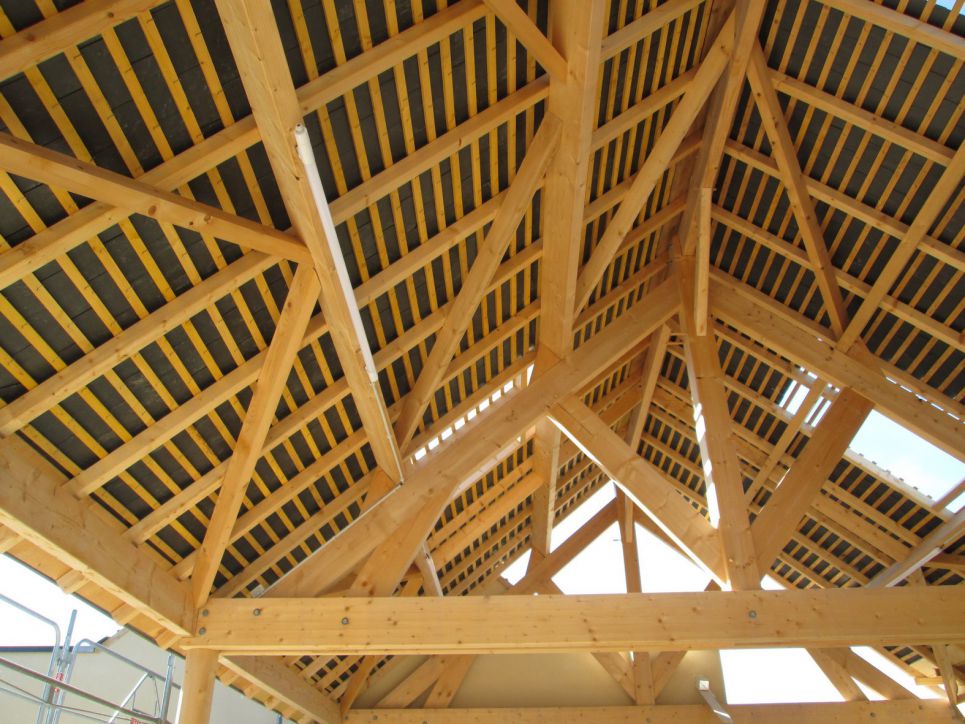

Superbe charpente.
31 mars 2017
Réunion de chantier n°23
Salle de motricité : espace de rangement intérieur avec son point d'eau... et son chauffage.
Salle de motricité : suite de la pose des plafonds : dalles et radiateurs.
Bloc sanitaire : Après la fin du cloisonnement intérieur, préparation des sols. A ce stade, isolation.
Le local de rangement du bloc sanitaire... porte bien son nom.
5 avril 2017

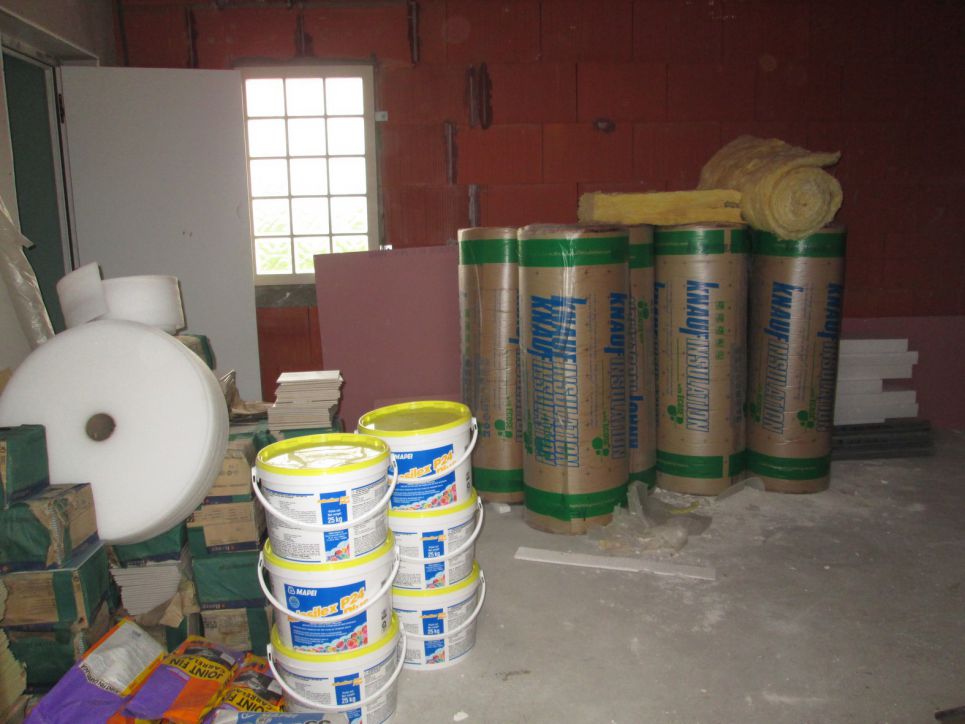

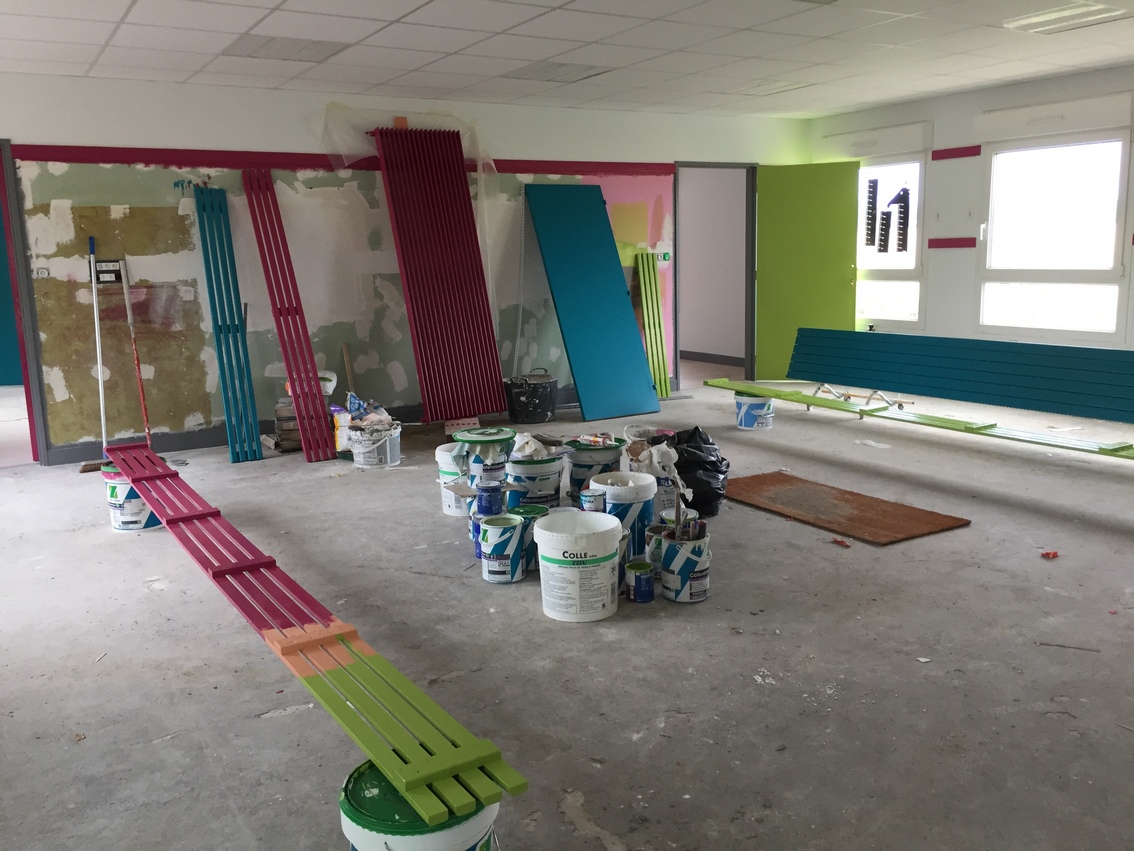

Début des travaux de peinture de la salle de motricité. Il reste une semaine pour terminer cette nouvelle salle car elle accueillera à la rentrée des vacances de Pâques la classe de maternelle.
Les travaux de réhabilitation du bâtiment existant pourront alors commencer.

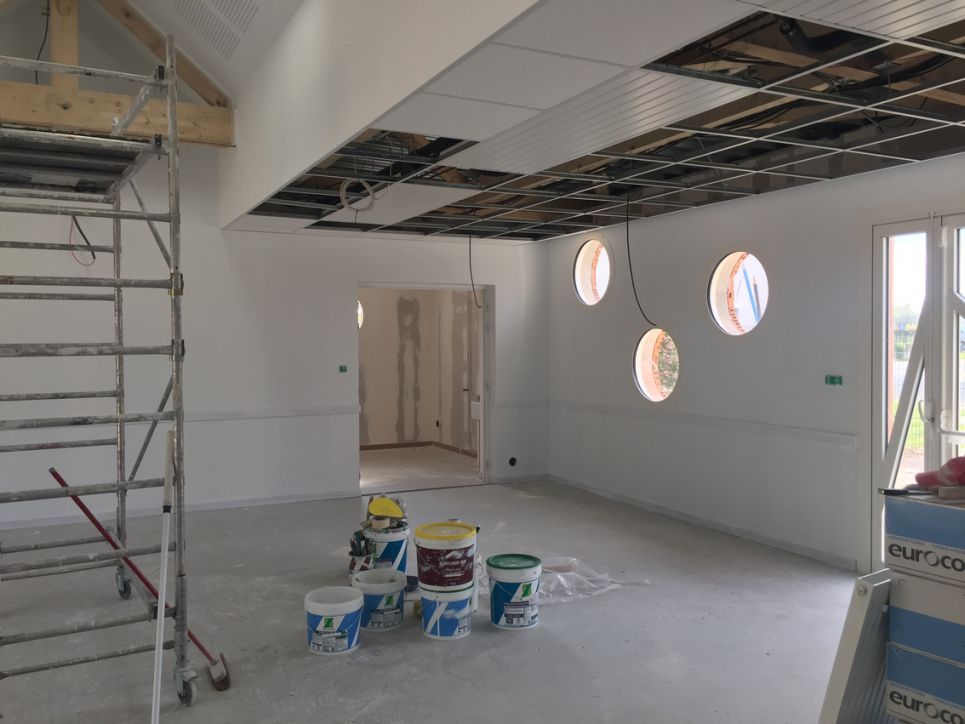

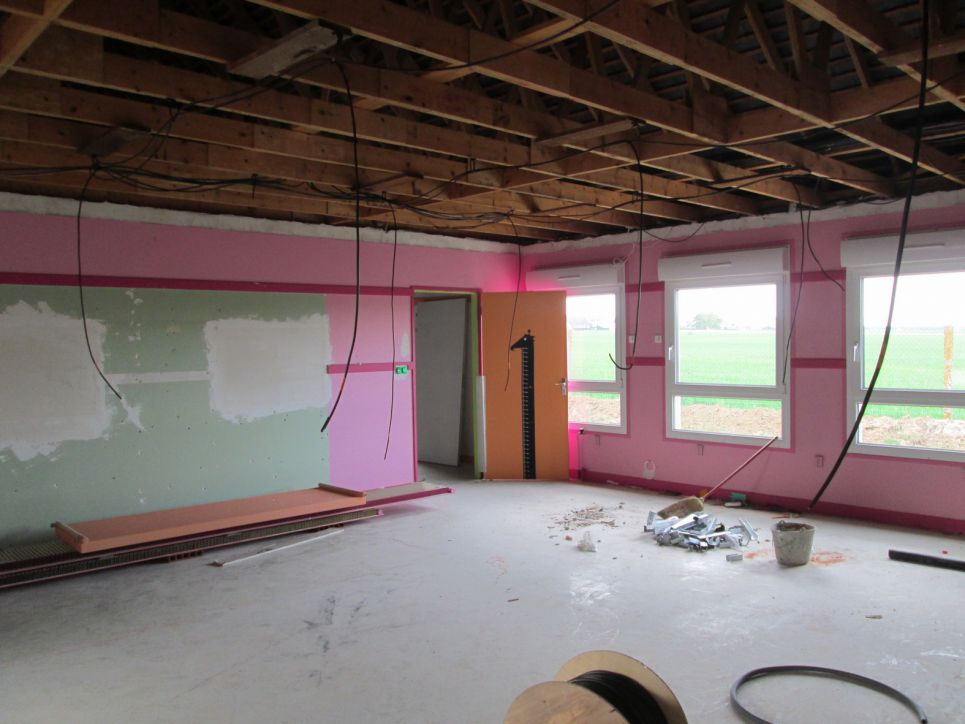

Peinture des plafonds de la salle de motricité par l'entreprise SPB de Vineuil.

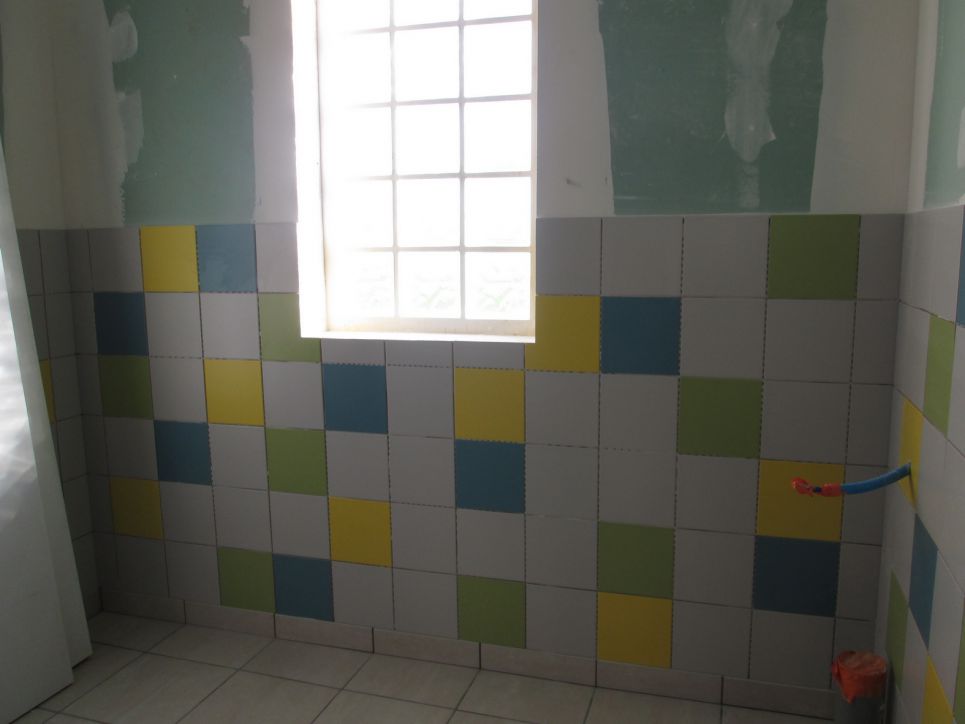

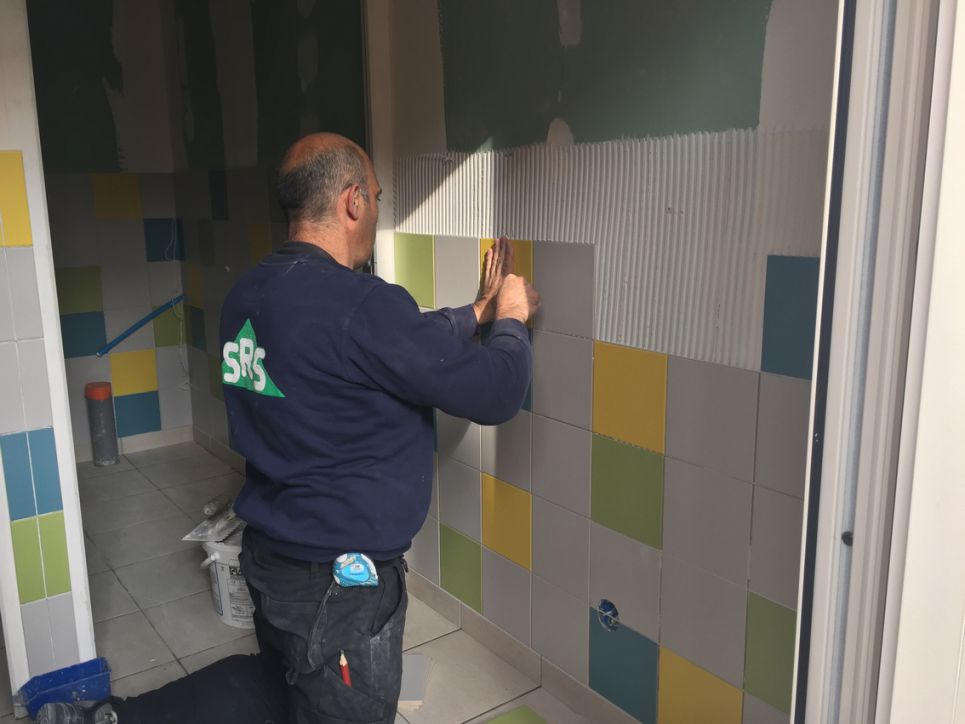

Début de la pose des carrelages dans les sanitaires par l'entreprise S.R.S. de Blois.
Un peu de couleur !
7 avril 2017

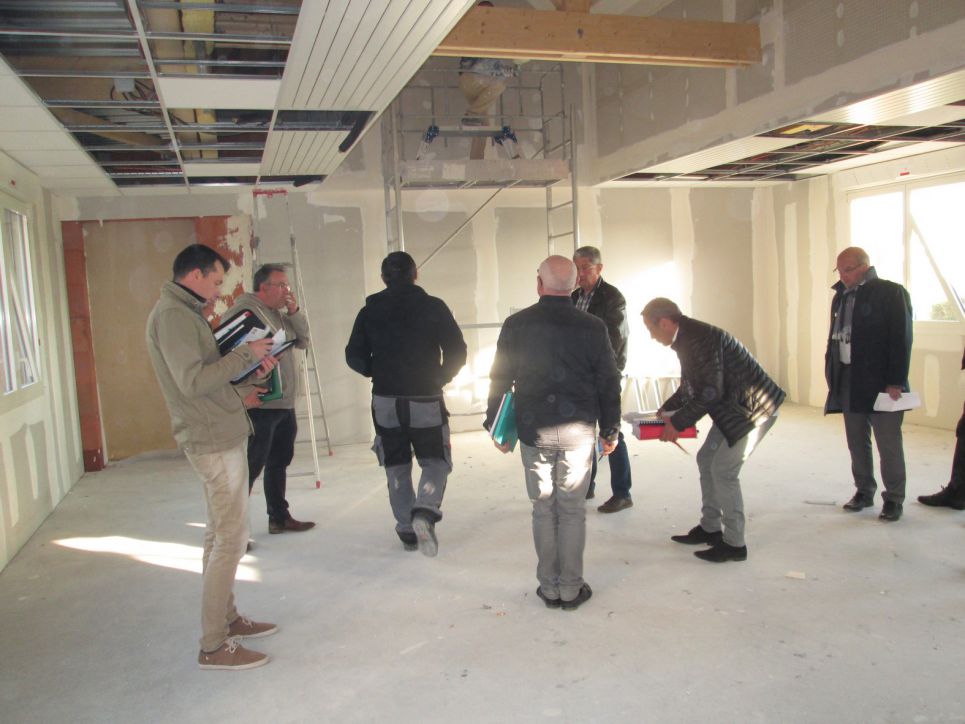

Réunion de chantier n°24

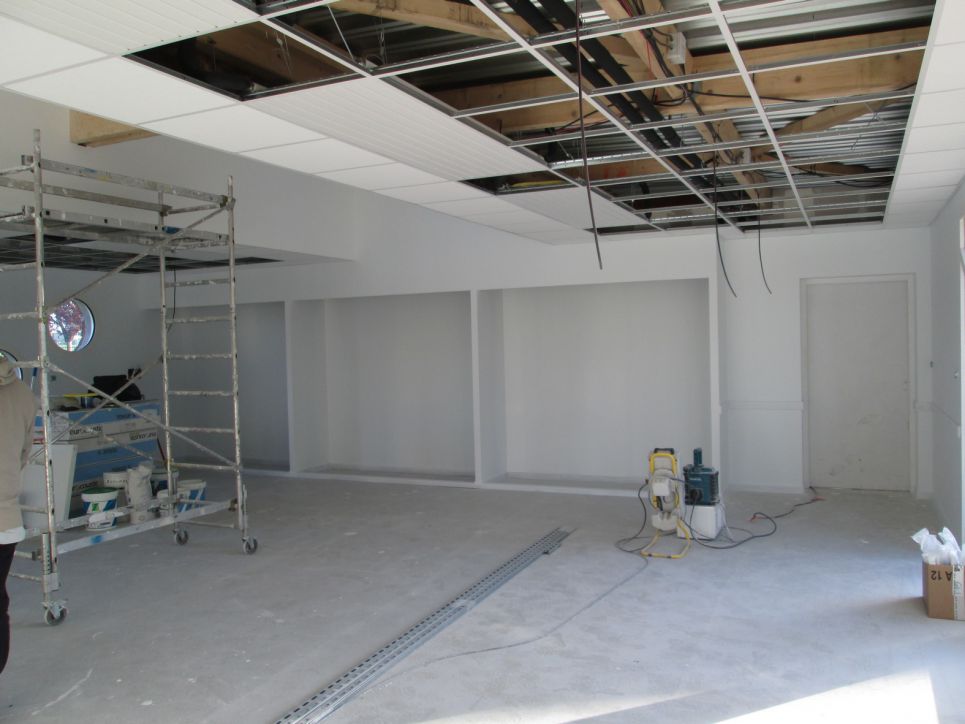

Salle de motricité : Fin des travaux de peinture. Les électriciens et chauffagistes viendront faire les derniers branchements avant la fermeture des plafonds, les menuisiers installer les portes des placards. Après pose des sols, la salle sera prête à accueillir la classe de maternelle à la rentrée des vacances de printemps.
Visite de la salle de classe de primaire.

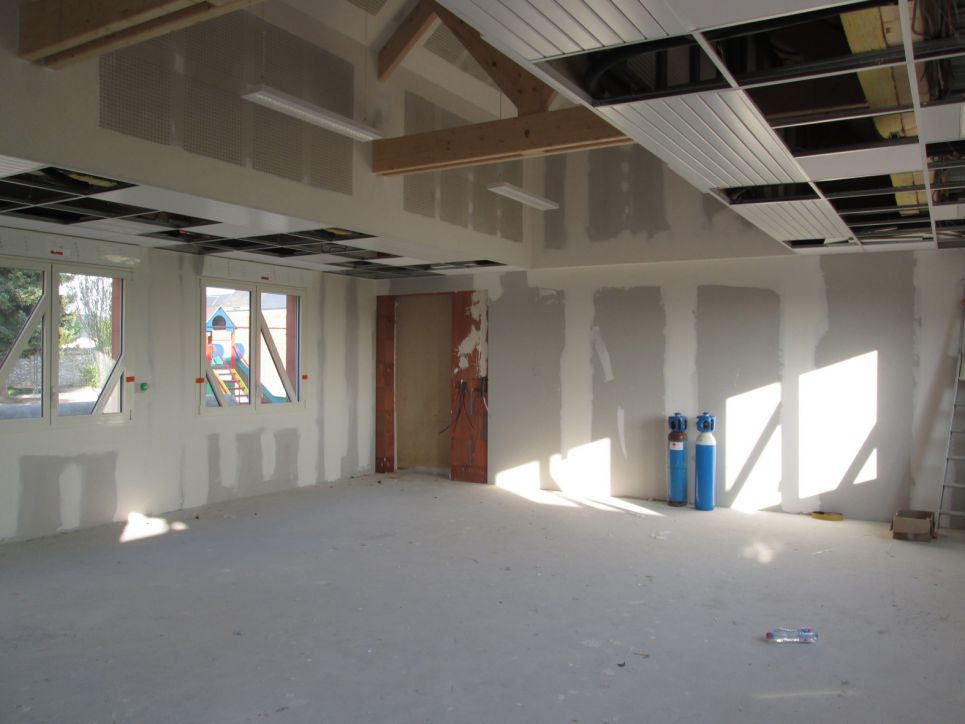

Finition des travaux du plaquiste. Le peintre pourra enchaîner.
Au fond à gauche, l'emplacement pour le percement de la porte entre les deux classes (maternelle et primaire).

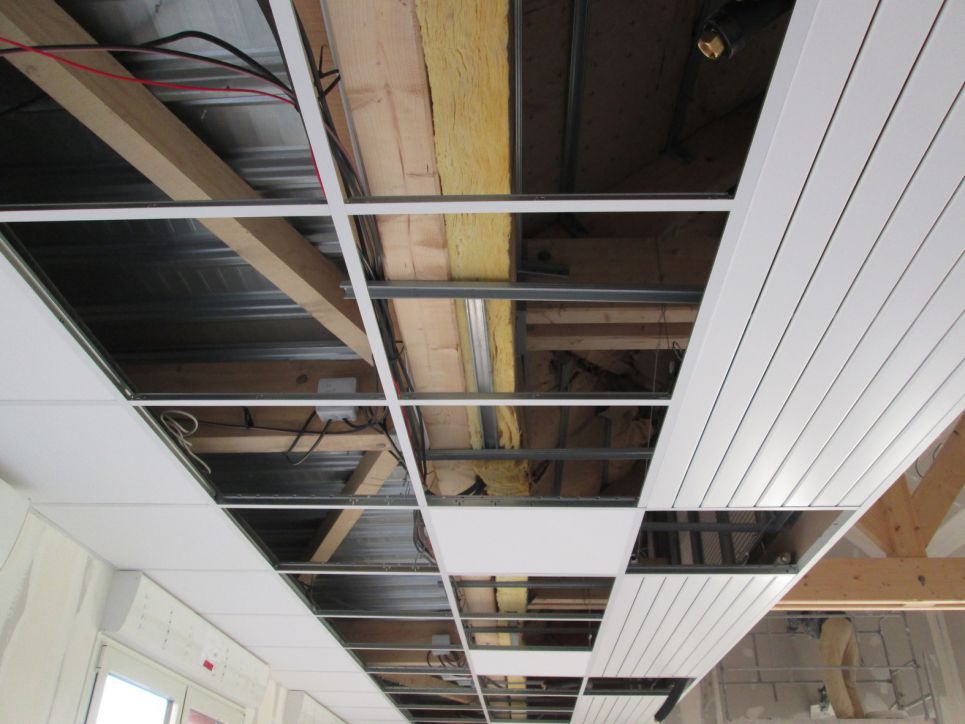

Plafond de la salle de primaire. Les branchements électriques et de chauffage sont prêts.

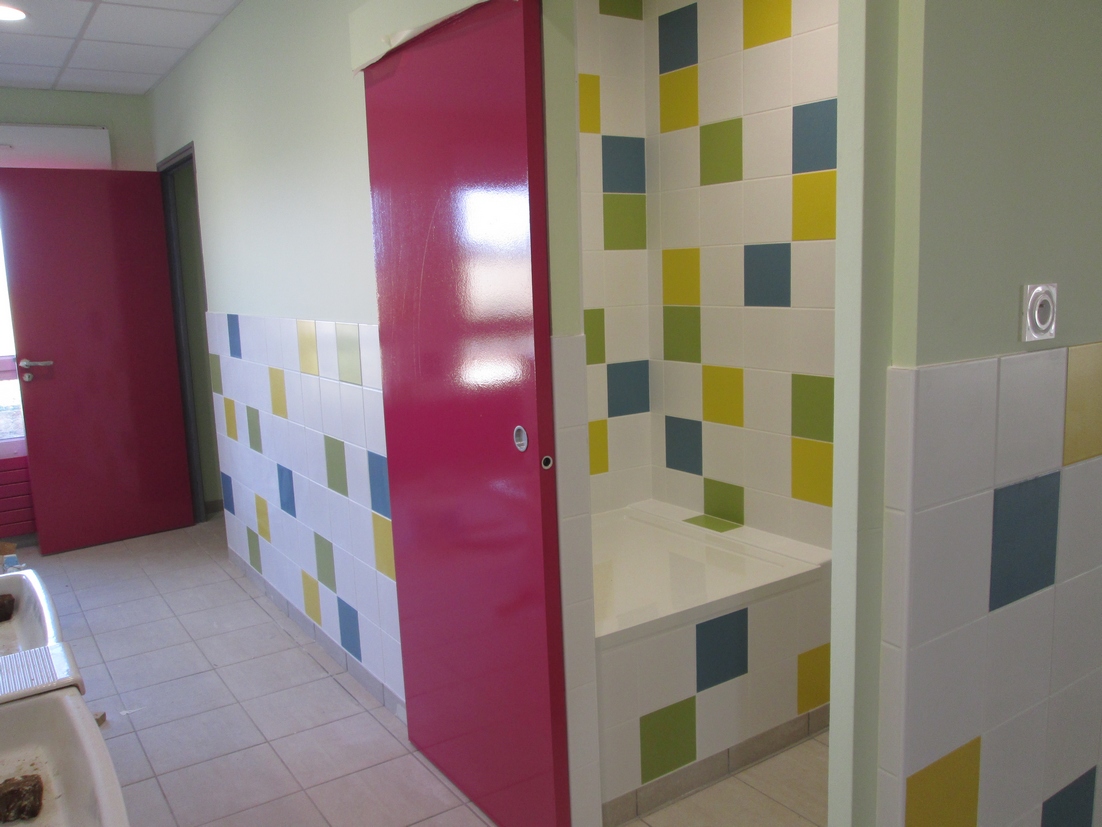

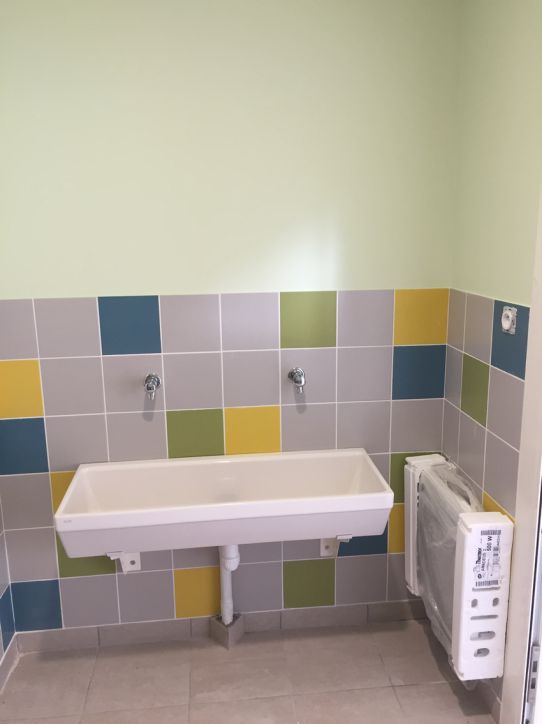

Sanitaire enfants.
10 avril 2017
Début des travaux extérieurs : terrassement pour la coursive fermée qui permettra de faire communiquer l'ancienne école avec la salle de motricité en desservant le dortoir. La superficie de ce dernier sera d'ailleurs doublée dans le cadre des aménagements intérieurs.
Emplacement de la coursive couverte.

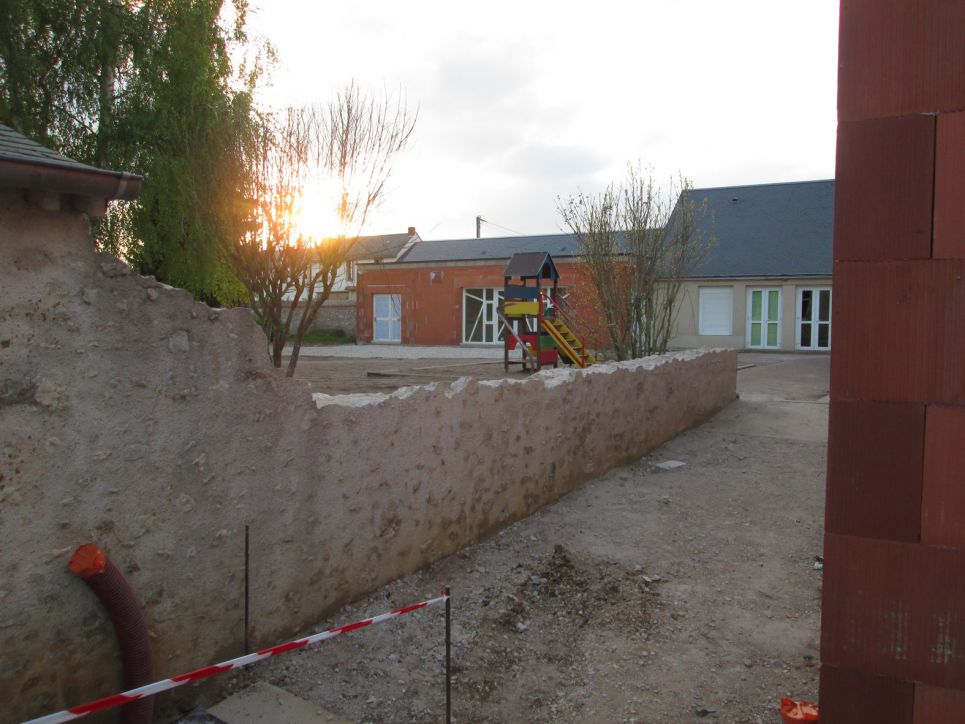

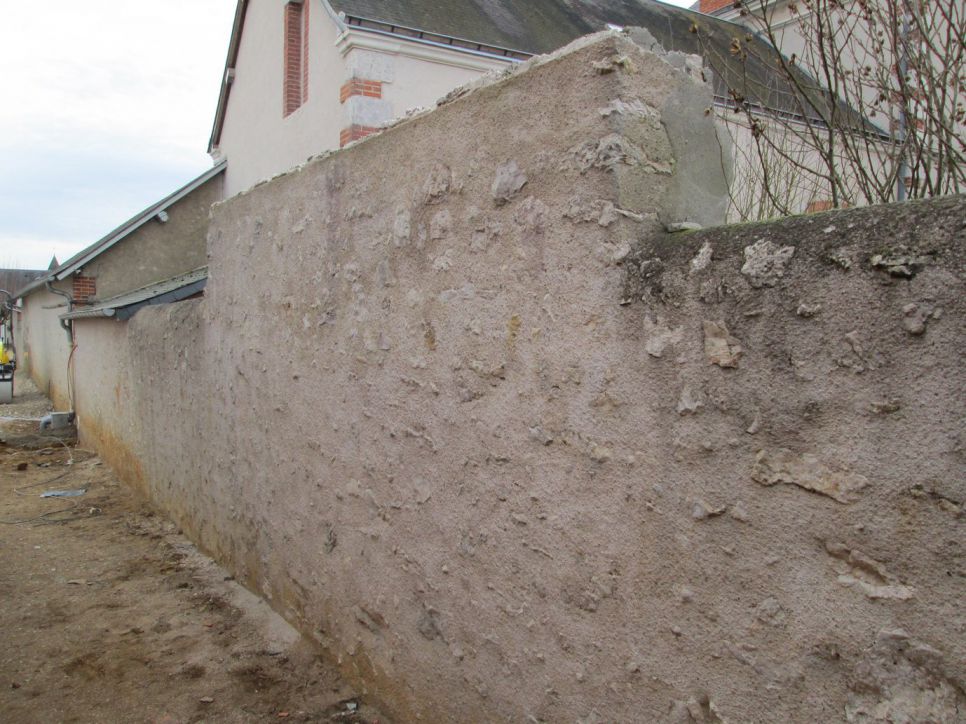

Début de l'abaissement du mur de séparation entre les cours de maternelle et de primaire.
11 avril 2017
L'abaissement du mur permettra d'améliorer la visibilité des bâtiments depuis la rue mais surtout d'apporter davantage de lumière à la nouvelle classe de primaire (à droite).

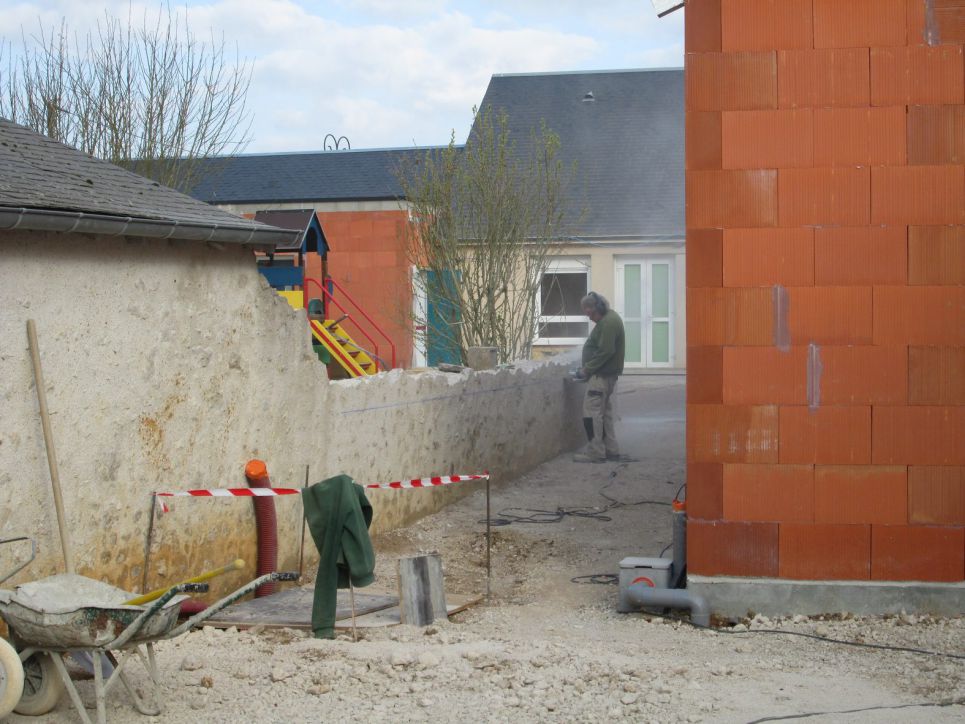

14 avril 2017

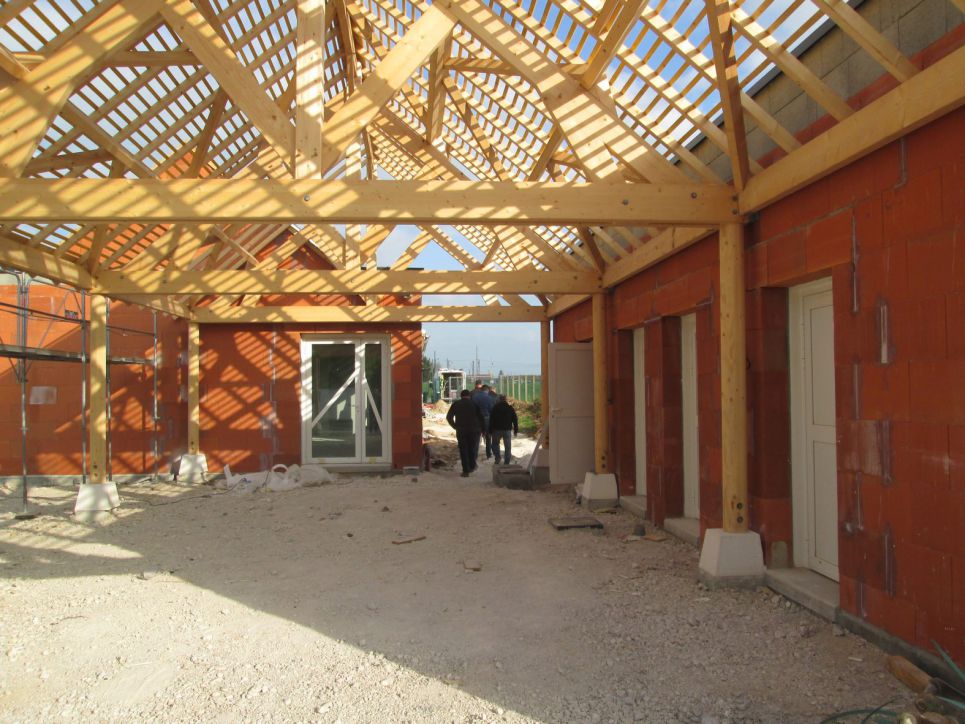

Réunion de chantier n°25

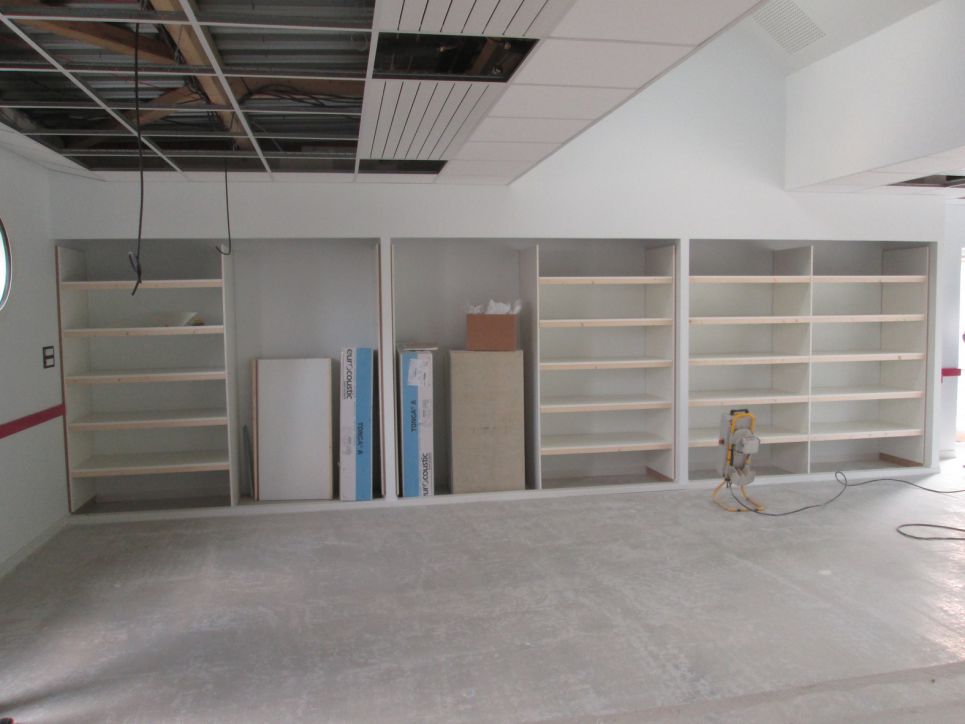

Salle de motricité : Les étagères sont posées. La pose du revêtement de sol sera fait début de semaine 16 après le ragréage réalisé aujourd'hui.
Les dernières finitions consisteront à poser les dernières plaques de plafonds, tester le chauffage et quelques derniers travaux de peinture et d'électricité.
La classe de maternelle occupera cette salle à compter du lundi 24 avril.
Local de rangement attenant à la salle de motricité ci-dessus.
Début des travaux de finition du mur. Il est rabaissé encore de quelques centimètres avant la pose d'un chapeau en demi-rond.

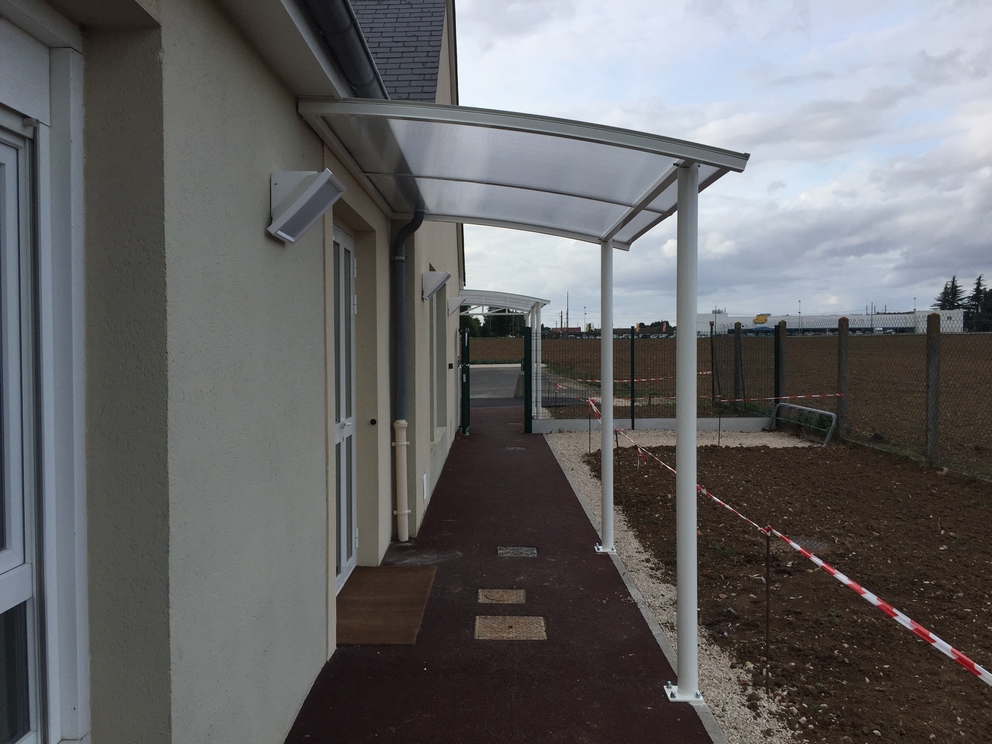

Vue du préau, prochainement couvert, vers l'accès à la future entrée de l'école maternelle et de la garderie.
Tous les réseaux ont été passés sous cette allée.
Percement de la porte (future entrée unique de la maternelle et de la garderie).

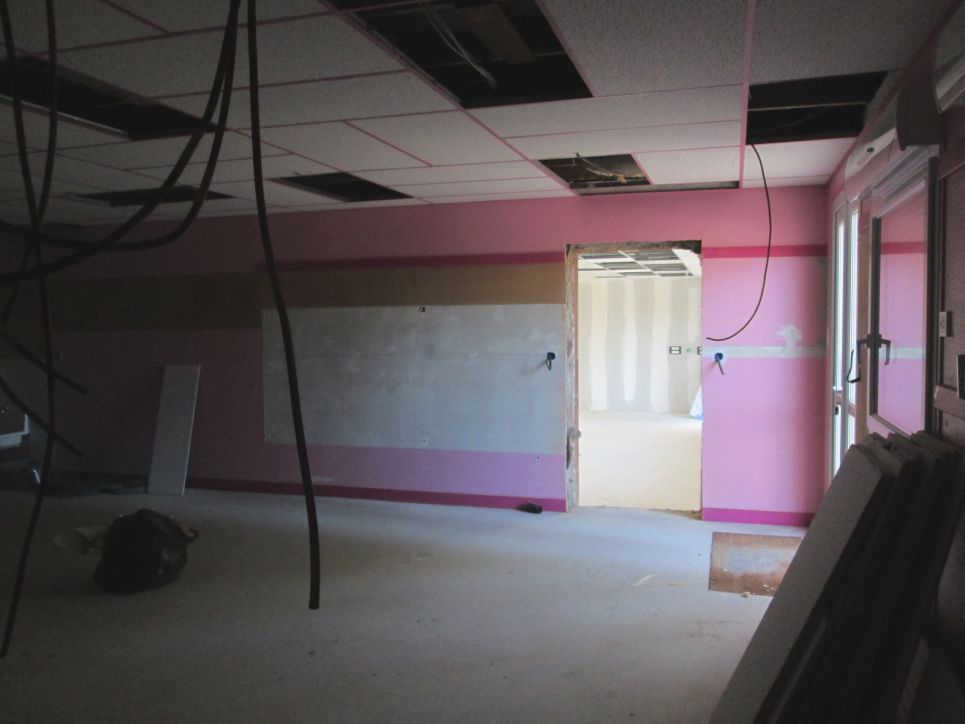

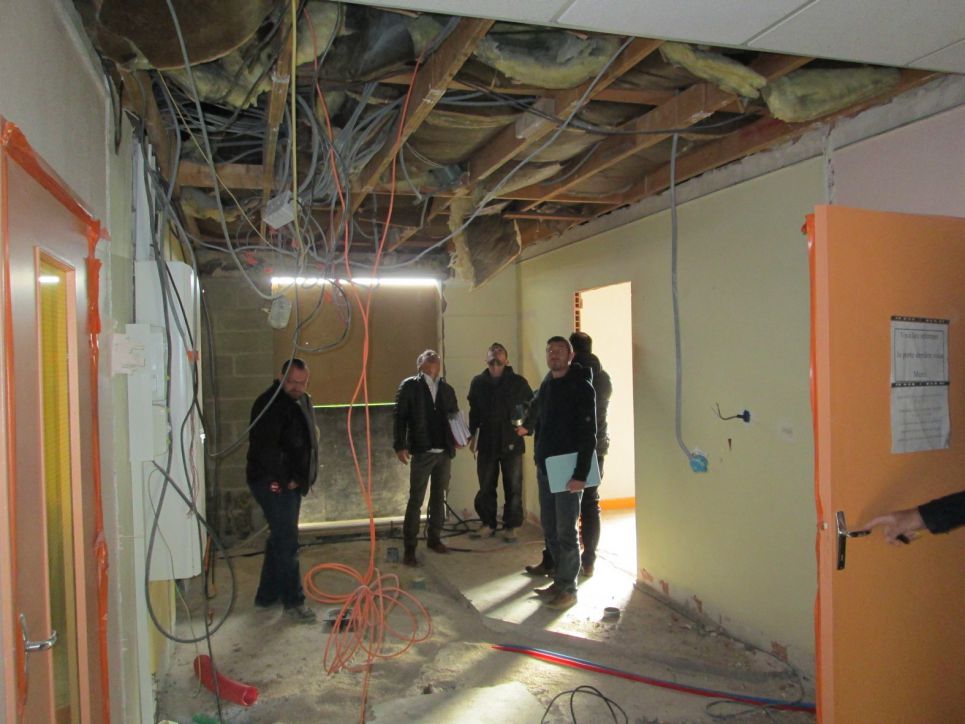

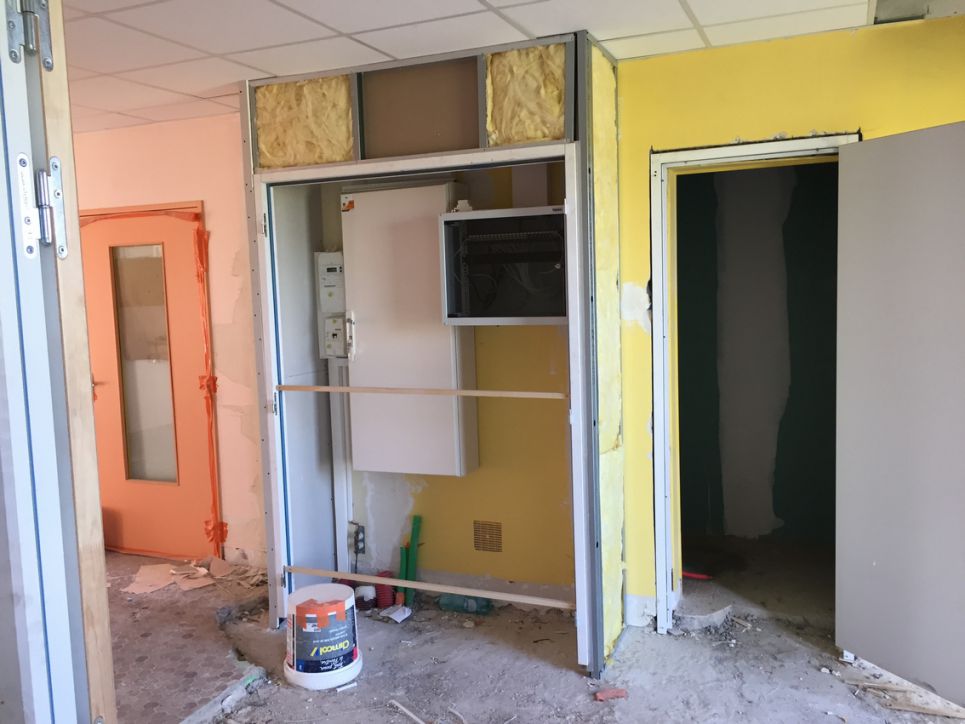

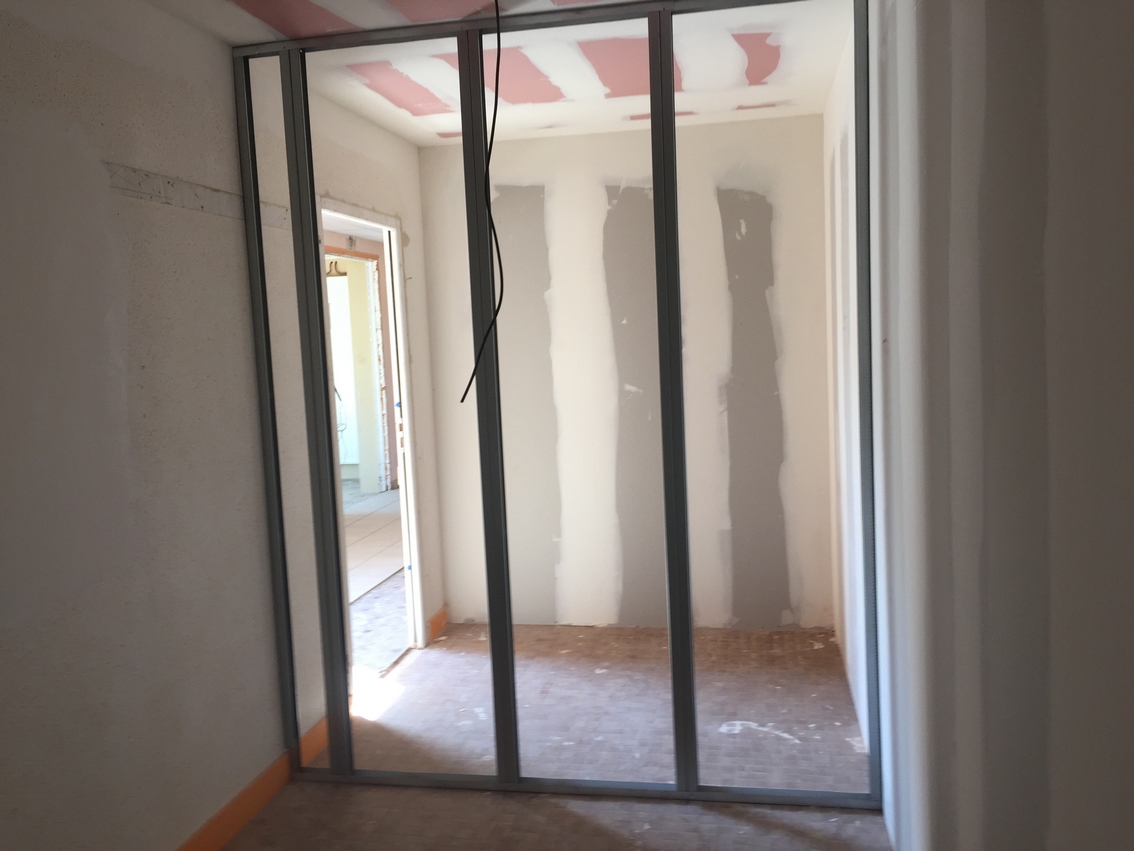

Les travaux intérieurs ont commencé pendant les vacances scolaires de Pâques et se poursuivront à la rentrée après le déménagement de la classe de maternelle dans la nouvelle salle de motricité et de la salle de garderie-TAP dans l'actuelle salle de motricité.
23 avril 2017

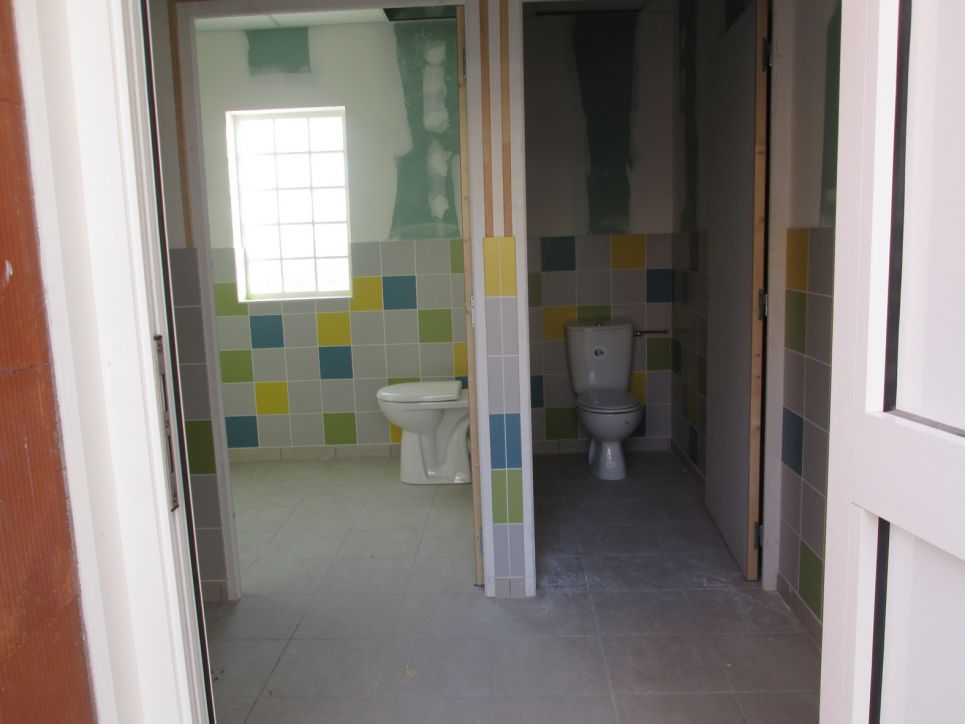

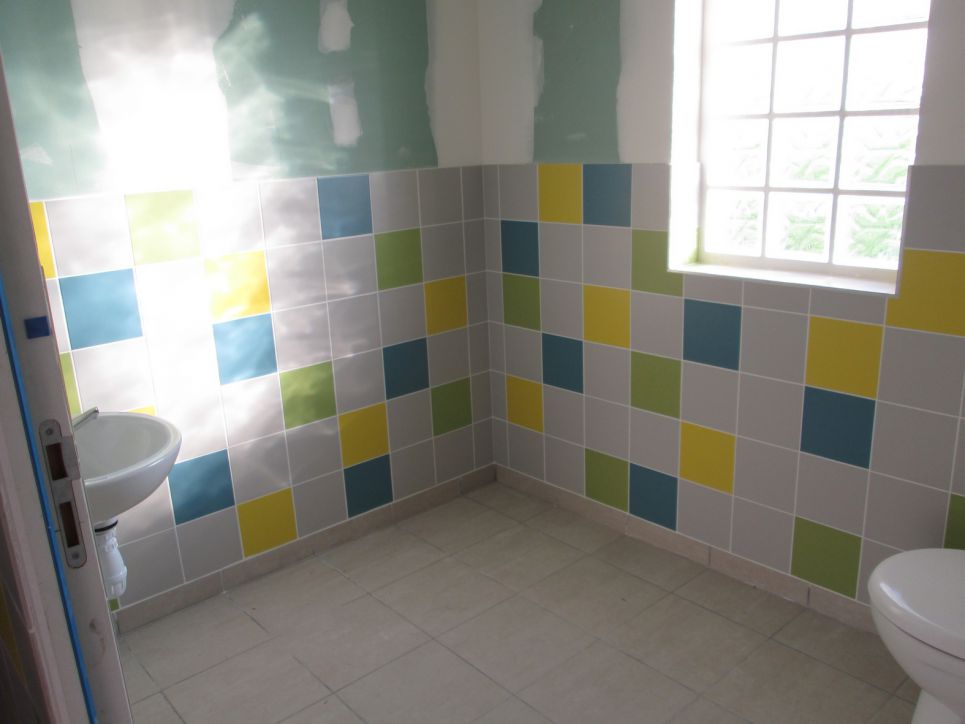

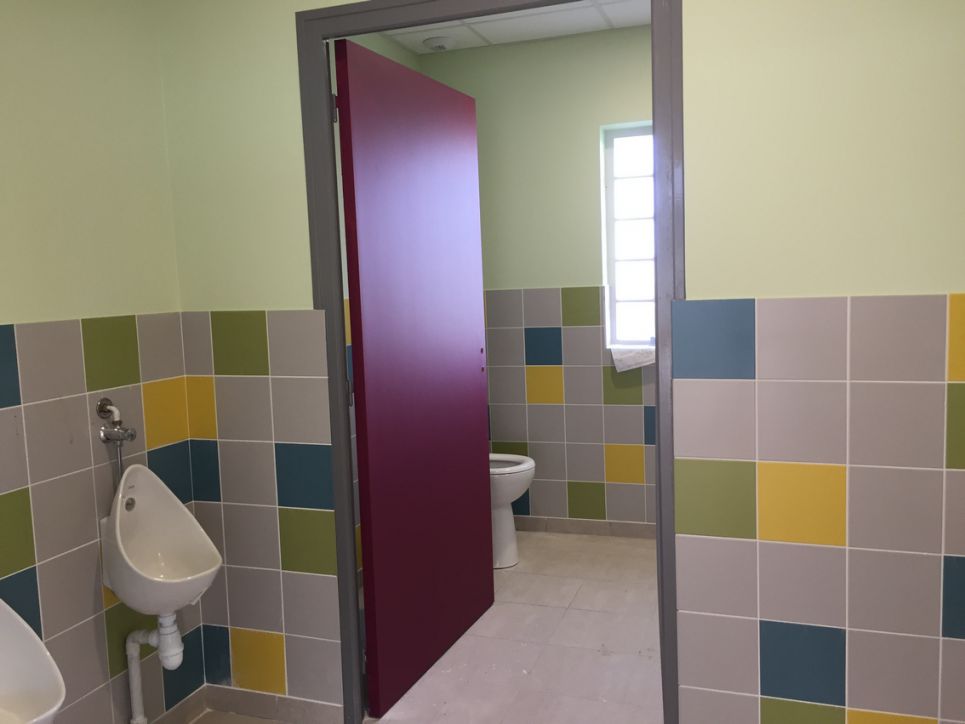

Sanitaire primaire "filles" dans le nouveau bâtiment.
Sanitaire "filles" : le WC accessible PMR
Sanitaires "garçons" dans le nouveau bloc sanitaire.
Dans ce nouveau bâtiment, restent quelques travaux de plomberie et de peinture à réaliser.
Classe primaire avant travaux de finition : percement de la porte entre les deux classes, peintures, sols, plafonds, éclairages...
Cette nouvelle salle de classe ne sera utilisée qu'à la rentrée de septembre.
Le mur abaissé est terminé par un chapeau arrondi.
Au fond, la coursive fermée.
La coursive fermée
Elle permet de relier la nouvelle salle de motricité et l'ancien bâtiment en desservant le dortoir (agrandi en juillet), l'actuelle salle de motricité (qui fait office de salle de garderie/TAP actuellement) et l'ancien bâtiment (en cours de réhabilitation).
Les plaques de liège seront prochainement remplacées par des panneaux colorés.

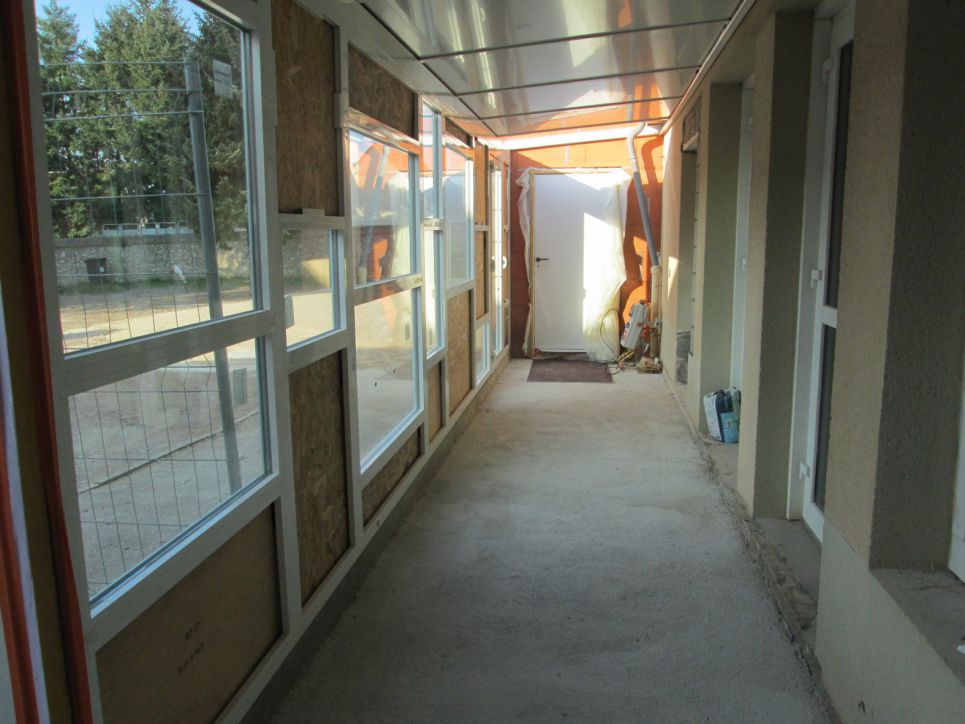

La coursive fermée, vue de l'intérieur.
Au fond, la porte permettant l'accès à la future salle de motricité.

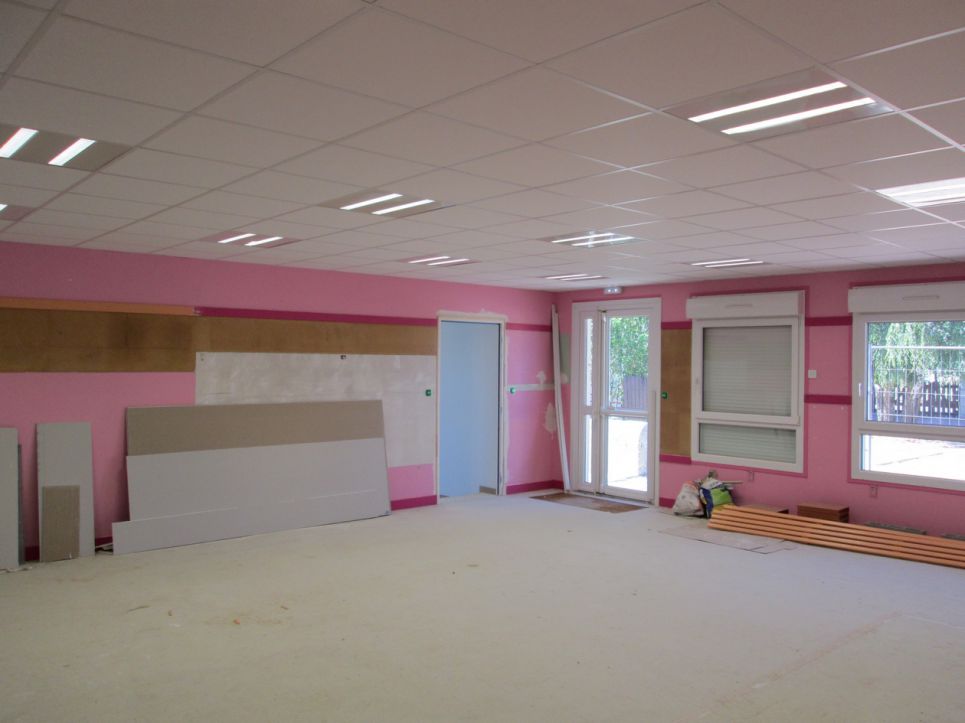

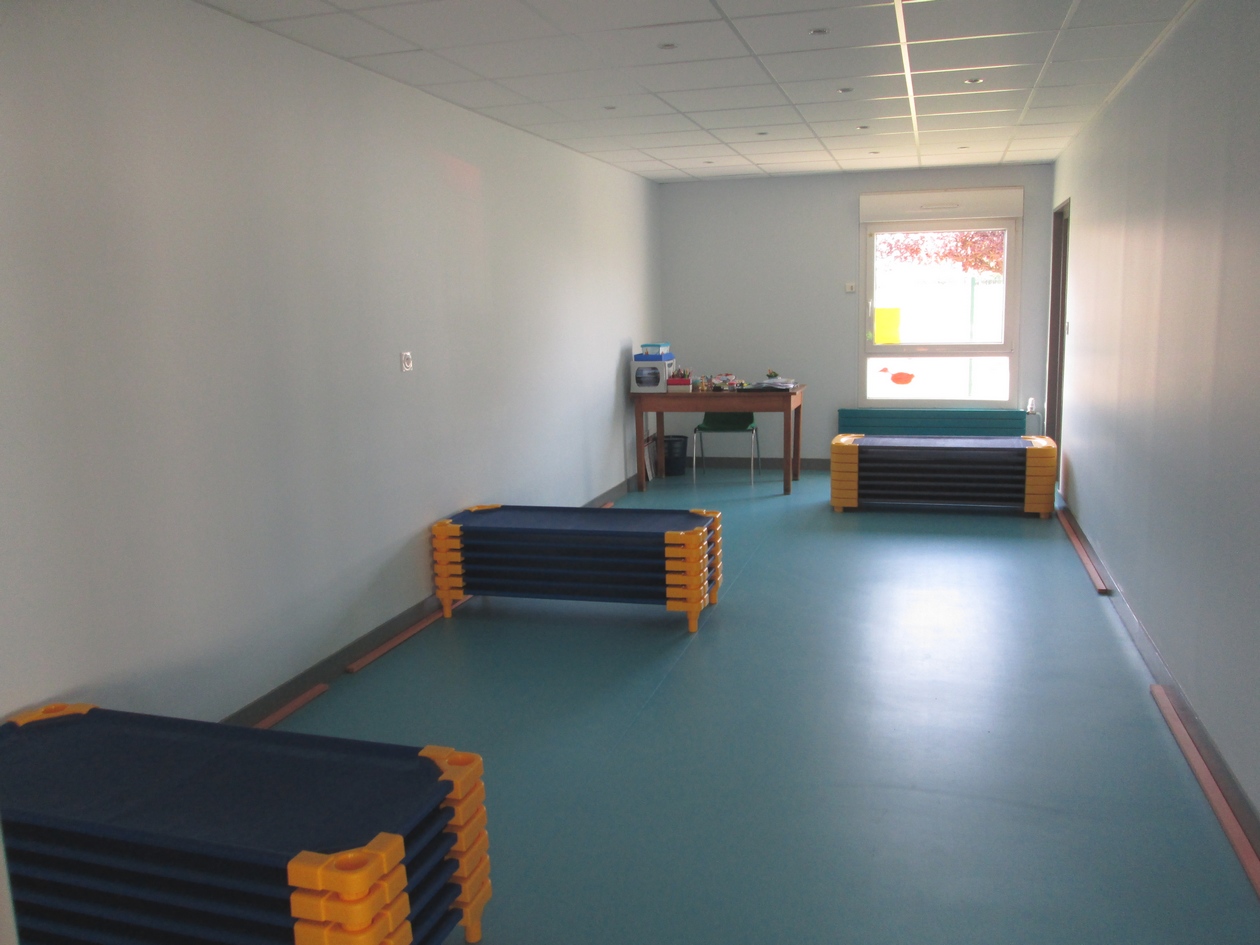

Cette salle est livrée et sert depuis la rentrée des vacances de Pâques de salle de classe pour les maternelles.

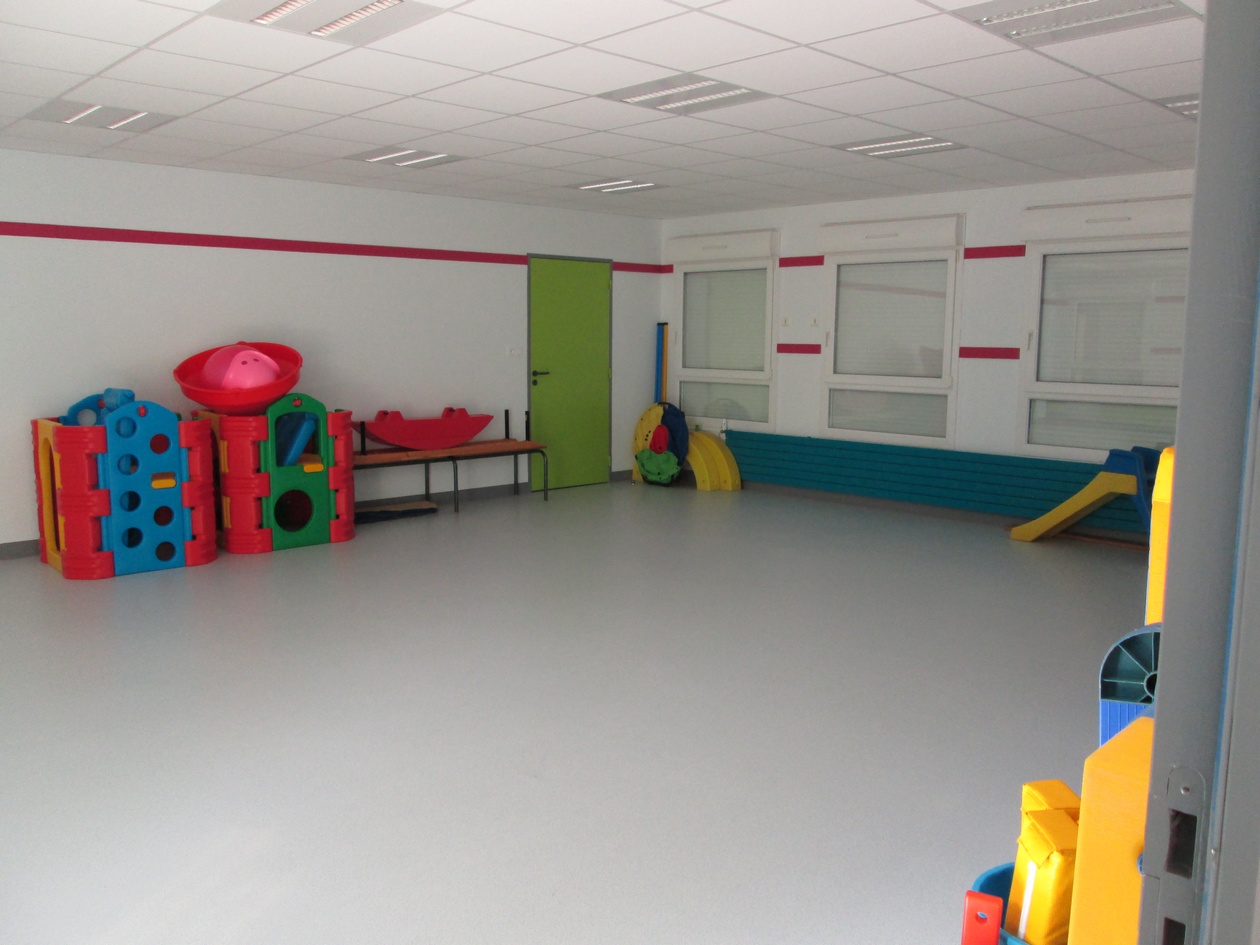

La future salle de motricité a été livrée à la fin des vacances de Pâques par les entreprises.
Un gros travail de déménagement a été opéré pour pouvoir investir les nouveaux locaux le 24 avril, jour de la rentrée.
Un gros de travail pour les employés communaux, femmes et hommes, pour que tout soit prêt. Bravo et merci à eux.

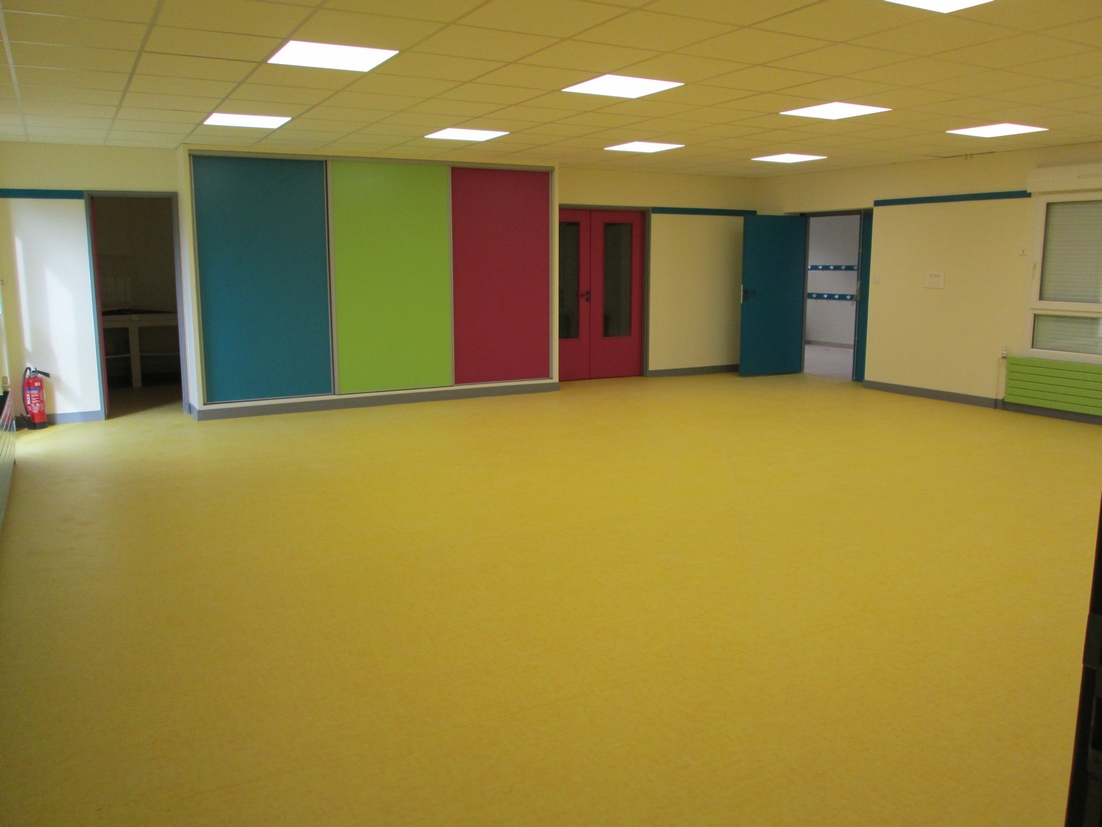

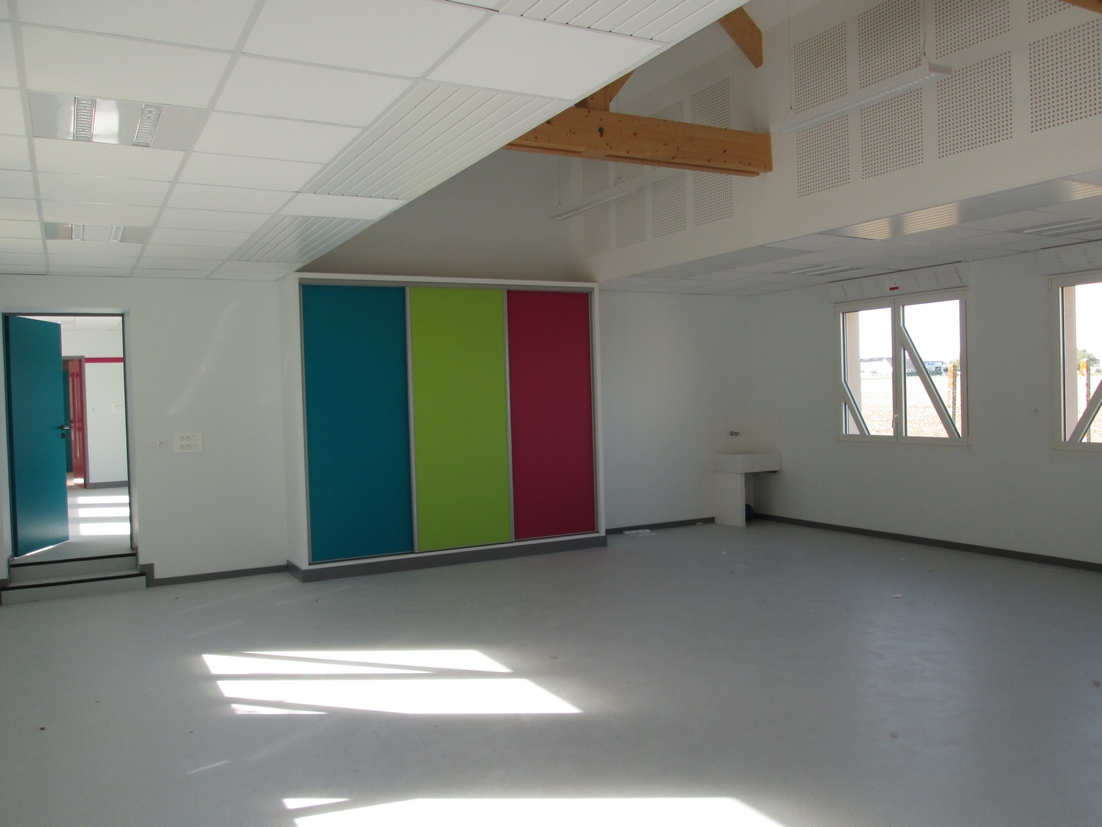

Autre vue de la future salle de motricité.

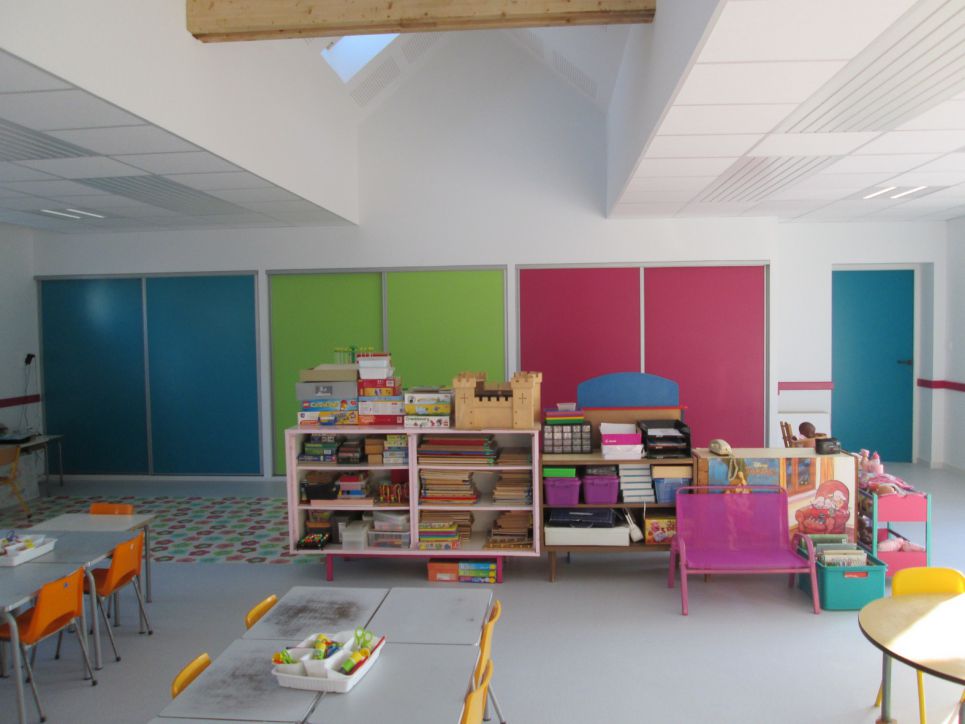

Au fond, les couleurs des portes de placards viennent égayer la pièce.
Au fond à droite, la porte bleue mène à la coursive couverte.

La première tranche de travaux dans l'ancien bâtiment de la Maternelle va pouvoir débuter. Continuent toutefois à être utilisés jusqu'en juillet, le dortoir, la salle de motricité (garderie/TAP) et les sanitaires enfants.

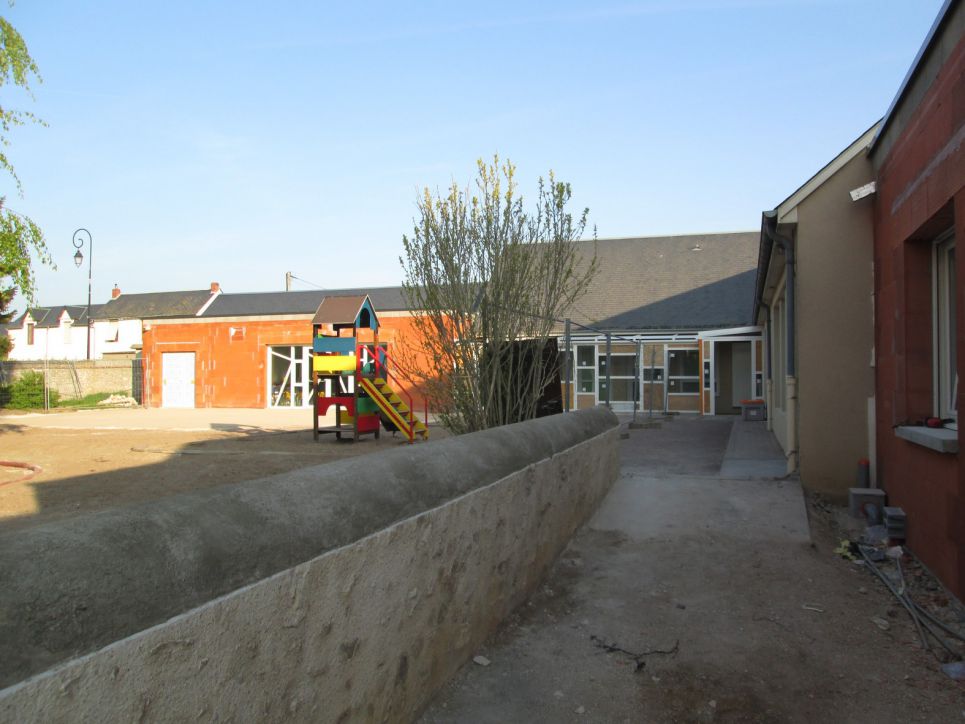

Belle réussite que cette nouvelle salle.
Vue d'ensemble de la nouvelle école maternelle depuis la cour.
28 avril 2017
Réunion de chantier n°27
Début des travaux dans l'actuelle école maternelle.
Architecte, entreprises et élus dans ce qui sera la future entrée de l'école.
Au fond, la future porte d'entrée.

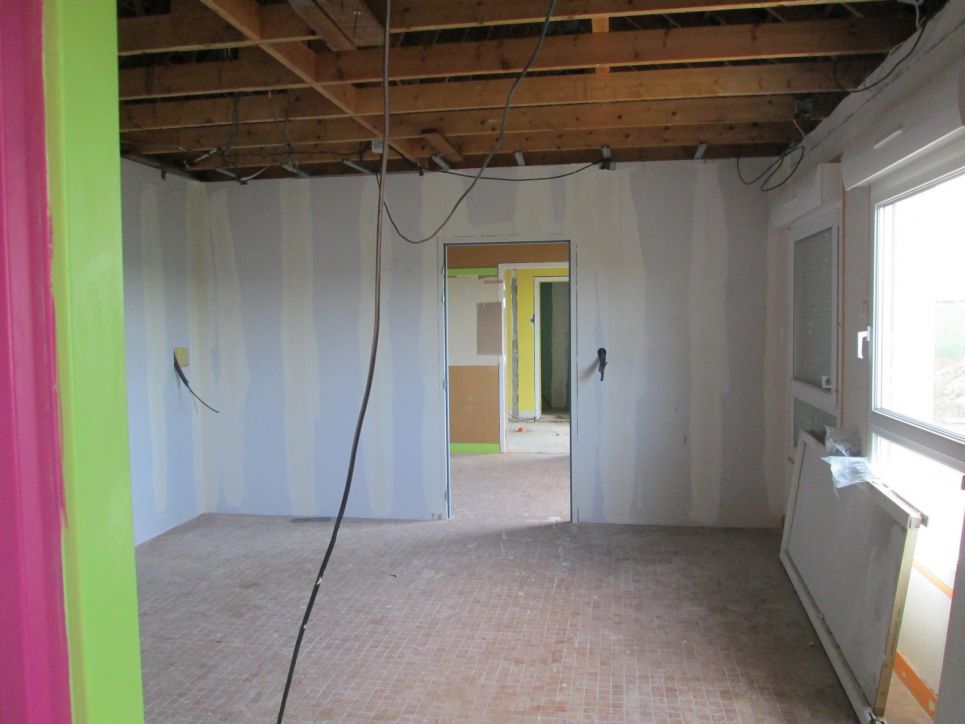

Depuis la classe de maternelle, en rénovation.
L'ouverture au fond mène dans la nouvelle classe de primaire.
Toujours dans la classe de maternelle, demi-tour vers l'enfilade de portes : successivement la future bibliothèque, le bureau de la directrice et le hall d'entrée.

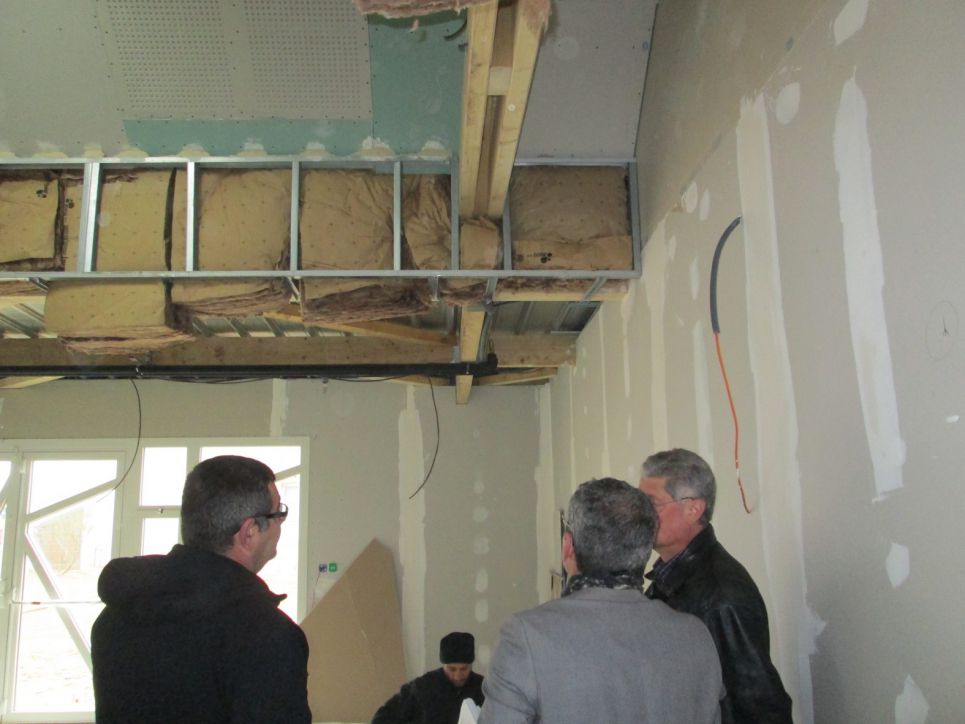

L'architecte, plan à l'appui, donne ses consignes aux représentants des entreprises.
Les travaux intérieurs se poursuivront, pour cette première tranche, jusqu'en juin. La deuxième tranche débutera alors dans les anciens locaux actuellement utilisés par l'école maternelle.
Les travaux extérieurs (enduits, toiture du préau...) reprendront semaine 19 (à partir du 9 mai).
6 mai 2017

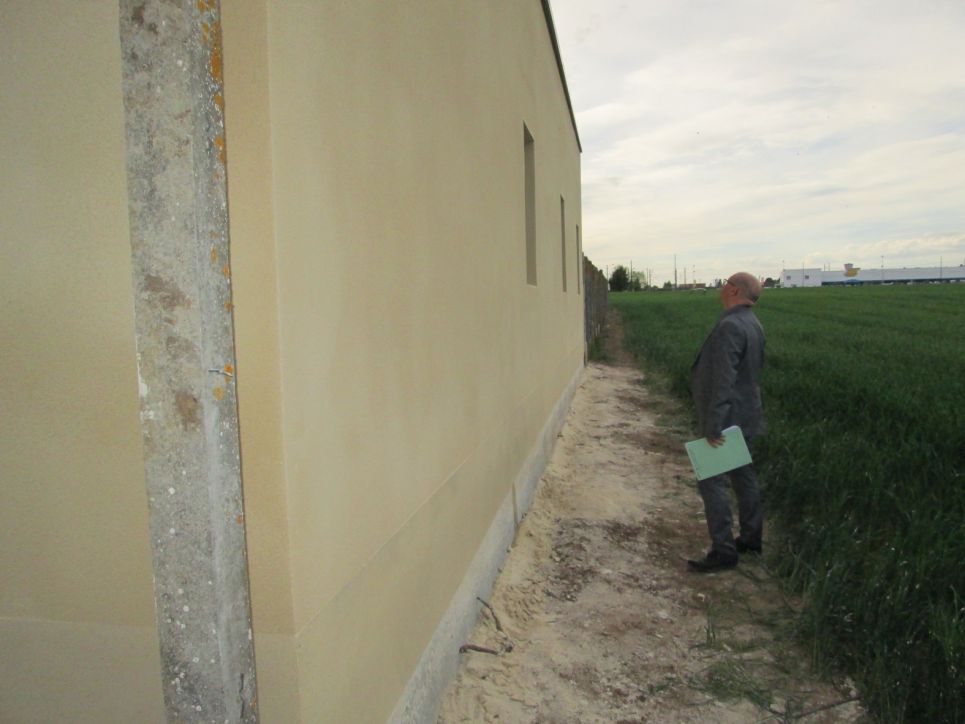

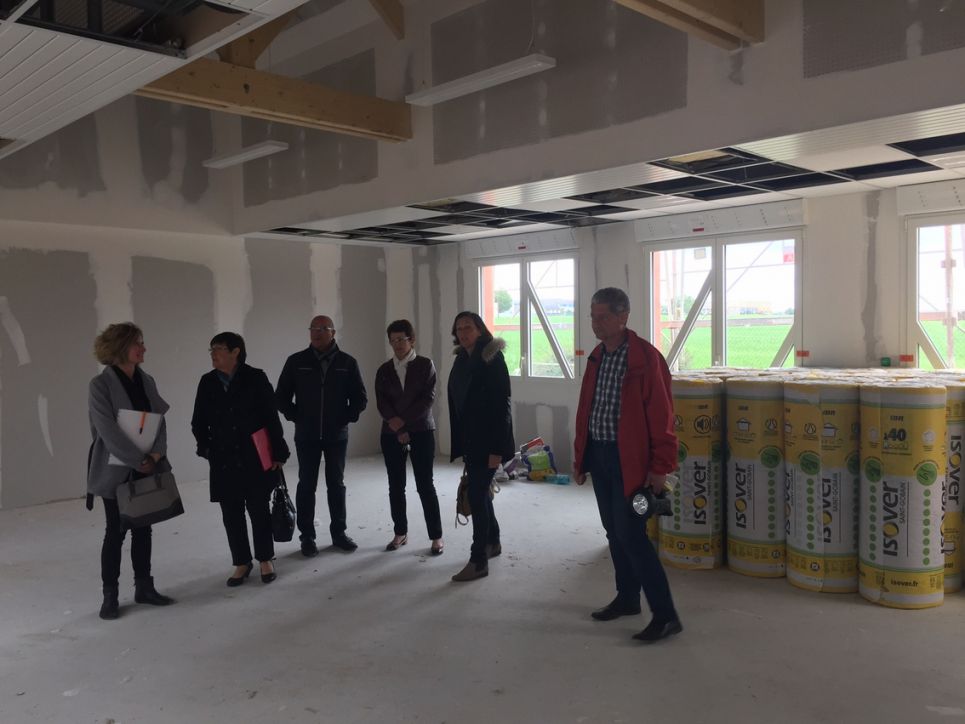

Dominique RICHOMME, Adjoint en charge des bâtiments communaux, fait visiter les travaux de la future école (ici la classe de primaire) aux membres de la commission scolaire.
Le 10 mai, une visite a également été proposée aux élus de Ménars et Villerbon, communes membres de notre regroupement pédagogique. .
L'entreprise PROCOSTA, d'Averdon, sous-traitante de l'entreprise Barbosa, a commencé à échafauder la classe de primaire et le bloc sanitaire pour réaliser les enduits extérieurs.
10 mai 2017

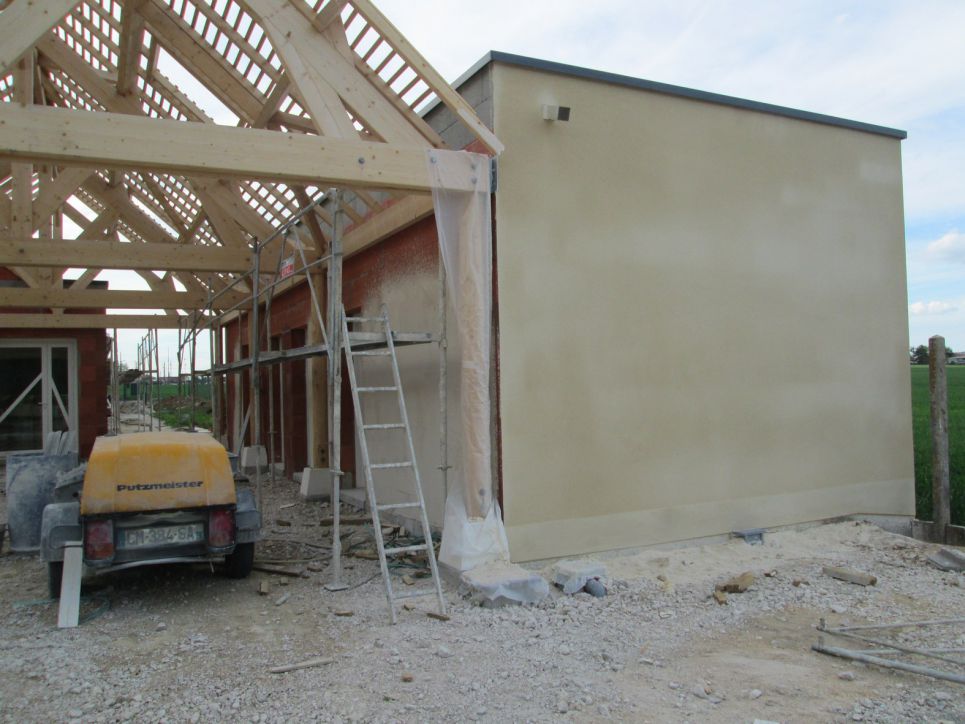

Début des travaux de revêtement extérieur sur les trois nouveaux bâtiments.

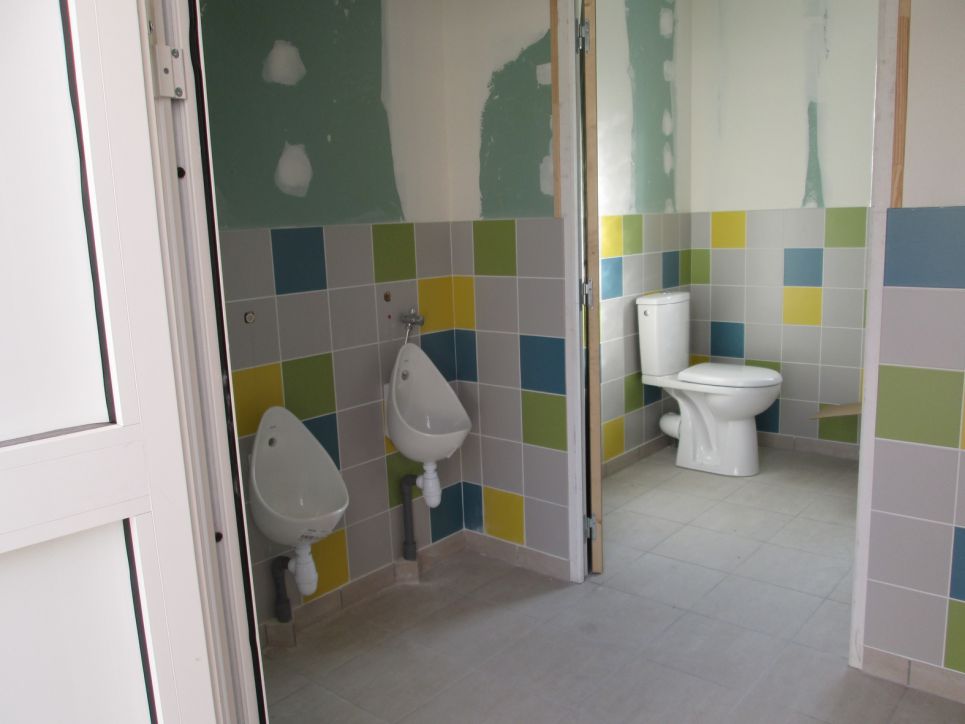

Ci-contre et ci-dessous, le bloc sanitaire
Façade arrière du bloc sanitaire.
Première couche de revêtement sur la façade avant du bloc sanitaire

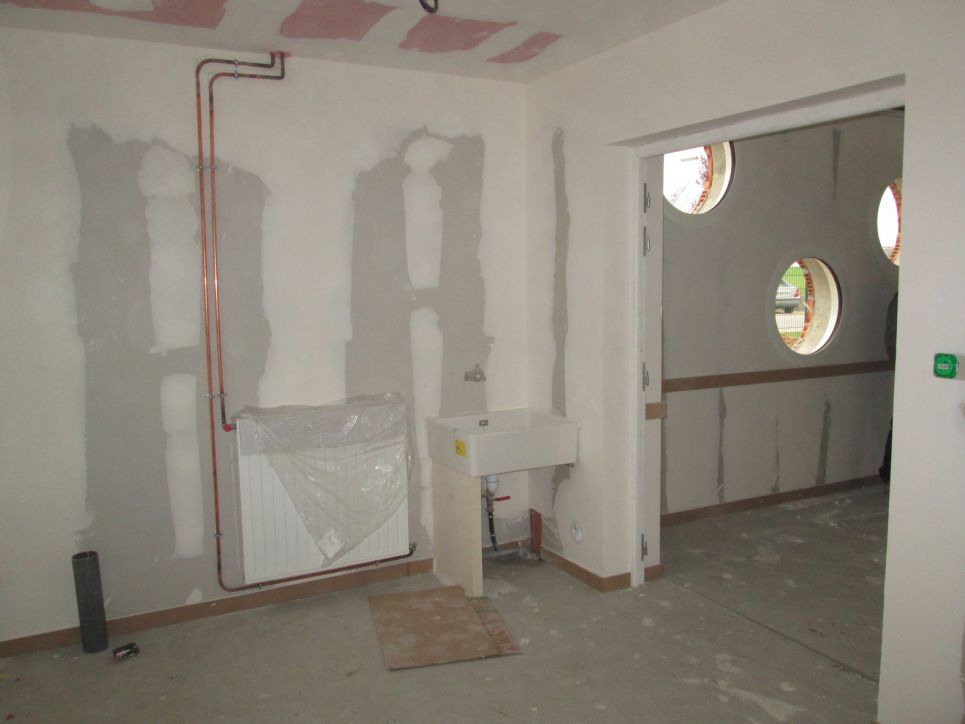

Parallèlement aux travaux extérieurs sur les nouveaux bâtiments, la réhabilitation des locaux pré-existants se poursuit.

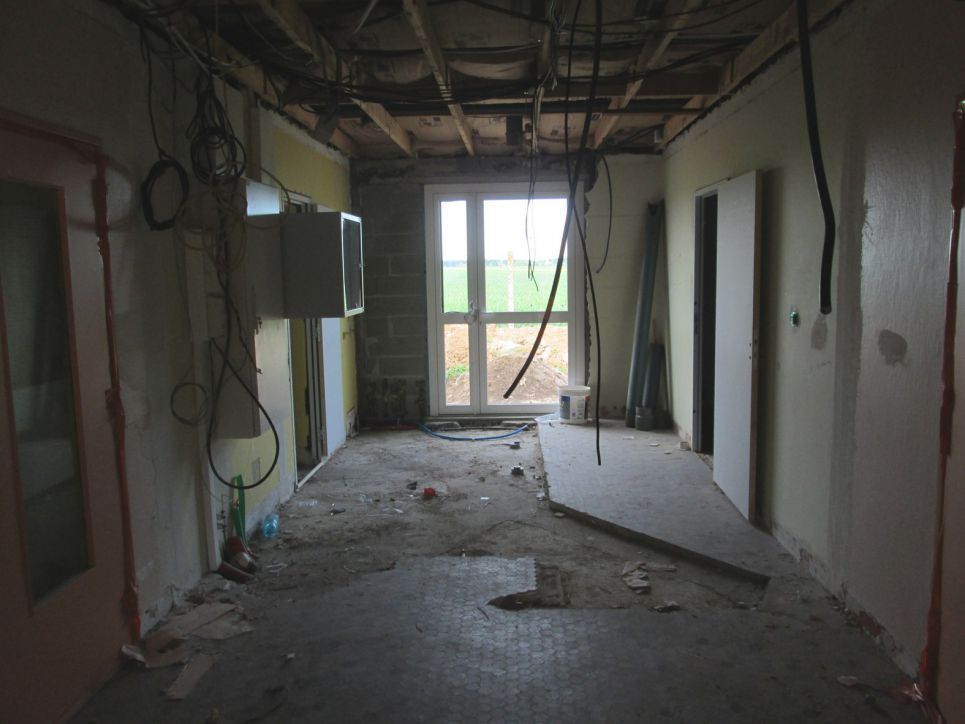

Ci-contre la classe de maternelle.
Depuis la classe de maternelle, vue sur les pièces attenantes, successivement la bibliothèque, le bureau de la direction de l'école et le hall d'acceuil.
Dans le hall d'accueil, la porte d'entrée sur l'arrière du bâtiment.
15 mai 2017
Vue d'ensemble des bâtiments de la cour des primaires, enduits extérieurs terminés.
Les travaux de couverture du préau vont pouvoir commencer.
La classe primaire vu de derrière. C'est par cette allée (à venir) que se fera l'accès à la classe.
Une coursive couverte permettra, l'an prochain, un accès "pieds au sec" depuis le parking.
Le hall d'accueil. A gauche, les coffrets techniques (armoire électrique, armoire de brassage informatique).

17 mai 2017

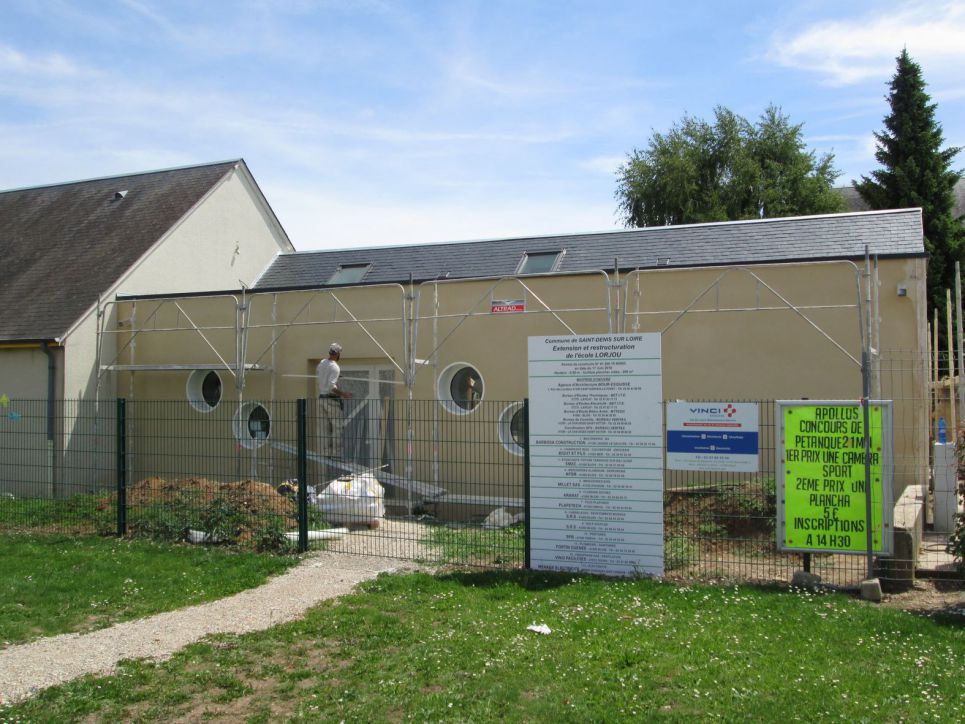

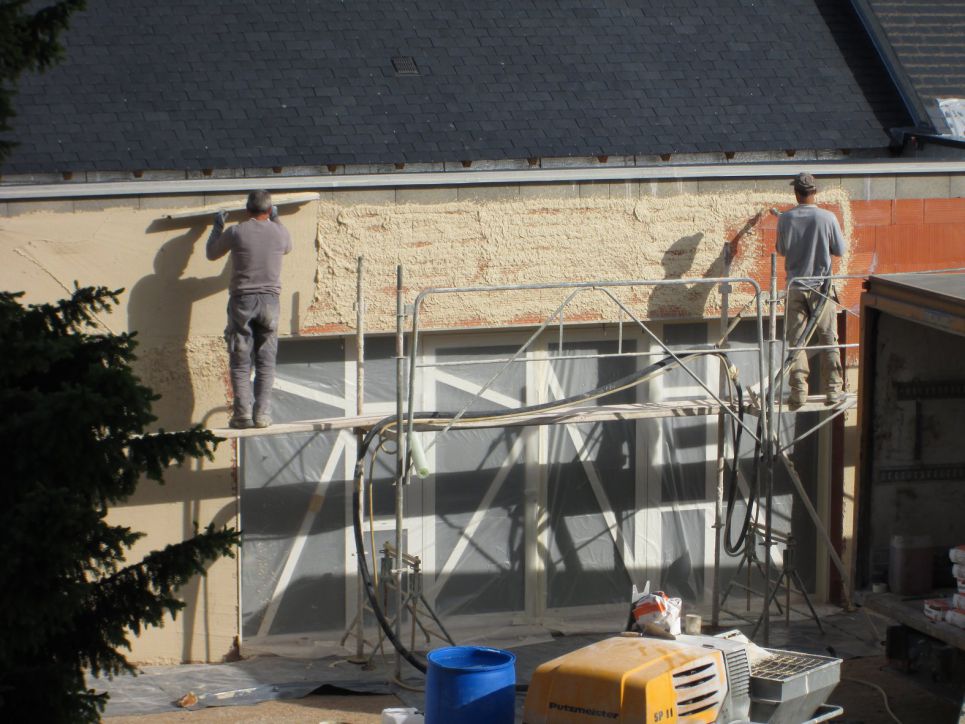

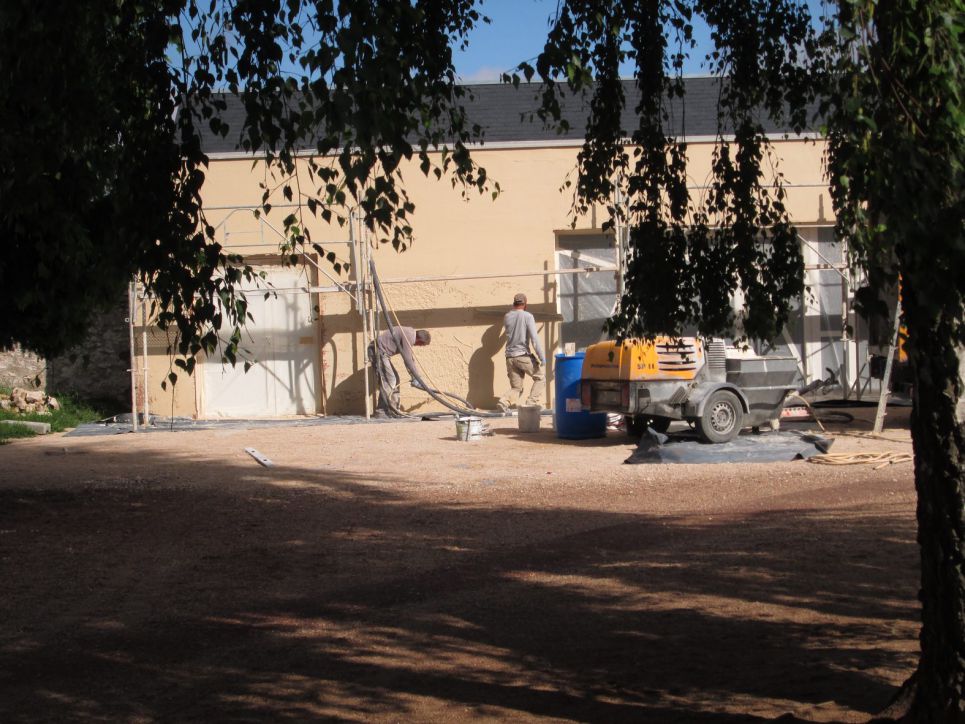

Début des travaux de revêtement extérieur de la salle de motricité par l'entreprise Procosta.
Façade ouest, vue de la rue de la Loire.
Façade Nord, vue du parking.
La façade Sud, qui donne sur la cour, sera faite un samedi pour ne pas perturber la classe de maternelle qui occupe ces locaux, le temps de la réhabilitation des anciens bâtiments.

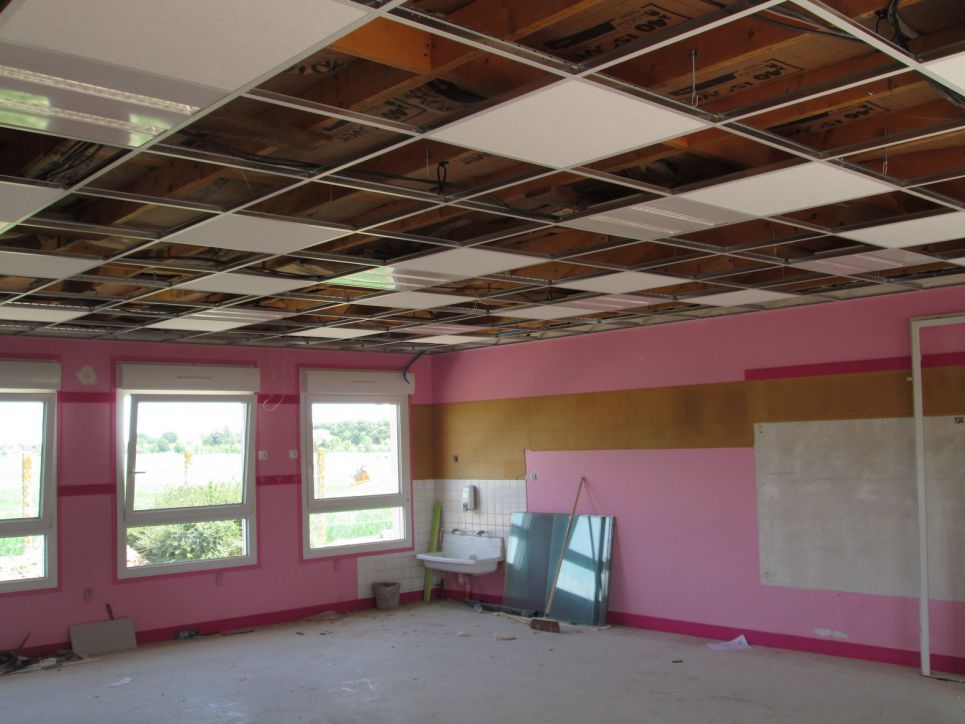

Début de la pose des plafonds, avec luminaires leds intégrés, dans la salle de classe de la maternelle.
Même travaux dans le couloir-vestiaire.
19 mai 2017

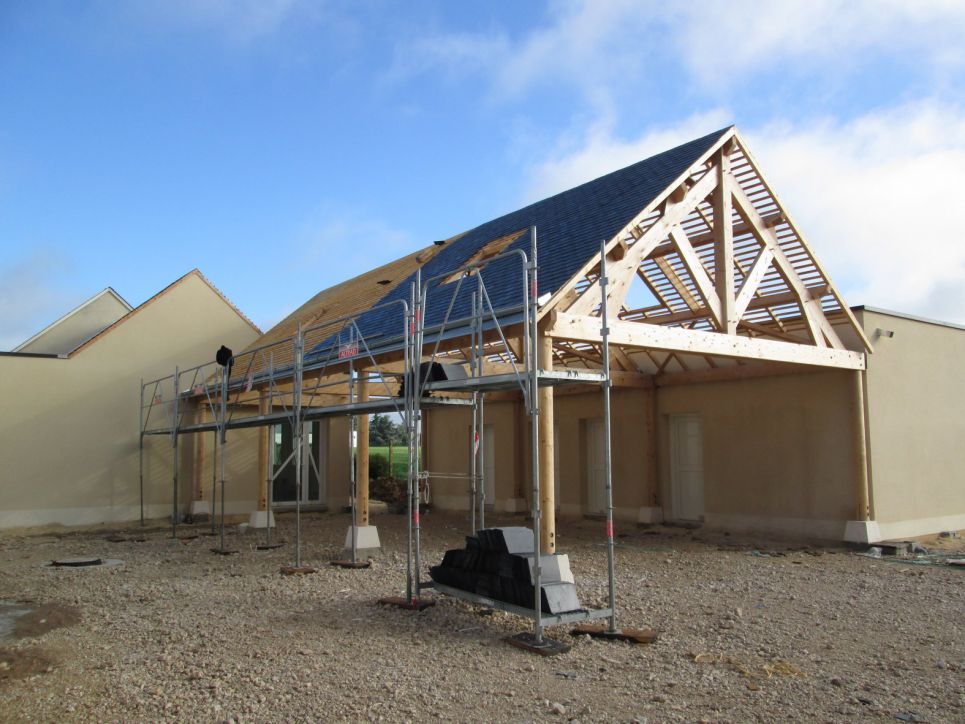

Début des travaux de couverture du préau (bientôt) couvert.
20 mai 2017
Comme convenu, c'est un samedi matin que l'entreprise PROCOSTA réalise la fin des travaux de revêtement de la salle de motricité.
Ci-contre l'installation du chantier
Ci-dessous, travaux en cours !
24 mai 2017
Les travaux de couverture du préau de la cour primaire sont quasiment terminés.
Les éclairages intérieurs ont été mis en place. Les fenêtres de toit seront installées prochainement.
En revanche, pas d'avancées significatives des travaux à l'intérieur de l'école maternelle au cours de ces derniers jours.
3 juin 2017

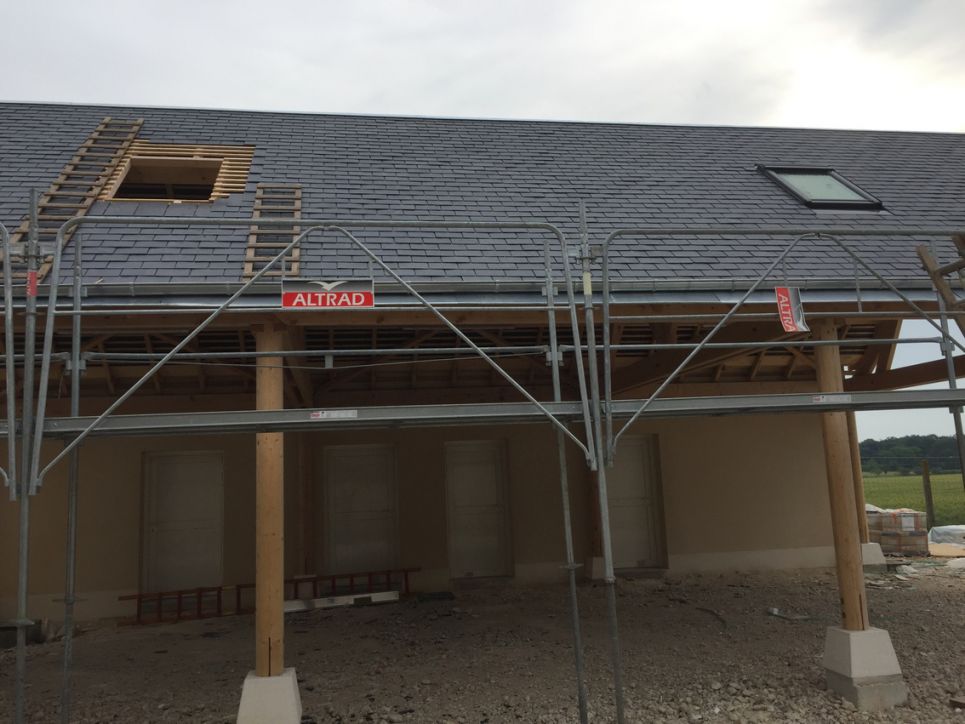

La pose des Velux sur le toit du préau couvert a débuté.
Les travaux de la première tranche de réhabilitation du bâtiment actuel se poursuivent : pose des plafonds et des éclairages, pose de cloisons...

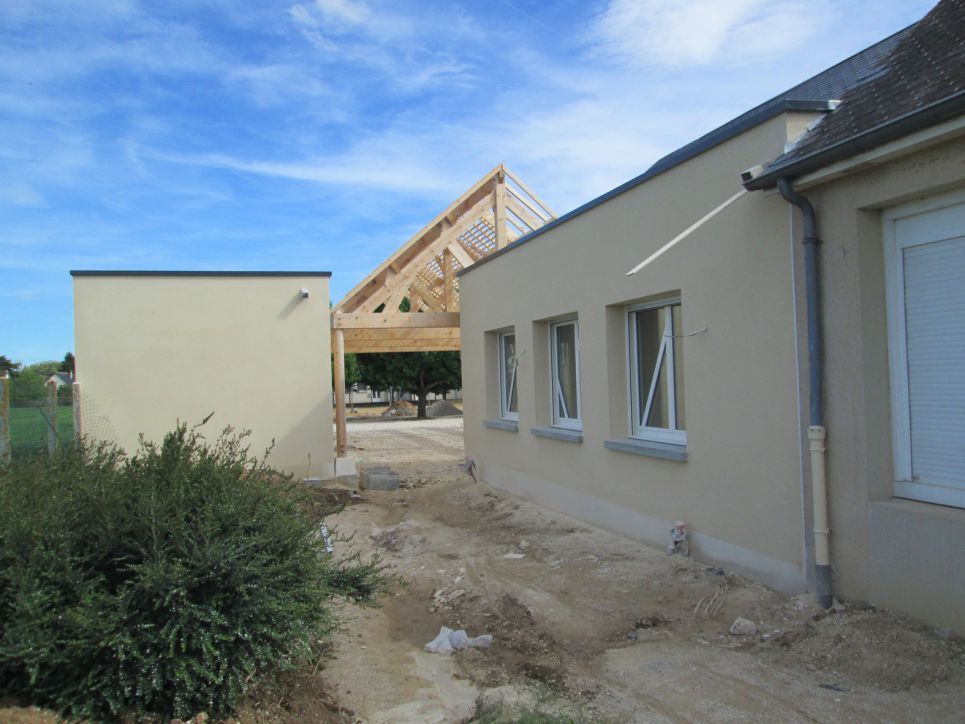

9 juin 2017
Les travaux extérieurs étant quasiment terminés, avant les finitions dans les deux cours, nous faisons un point sur la première tranche des travaux intérieurs.

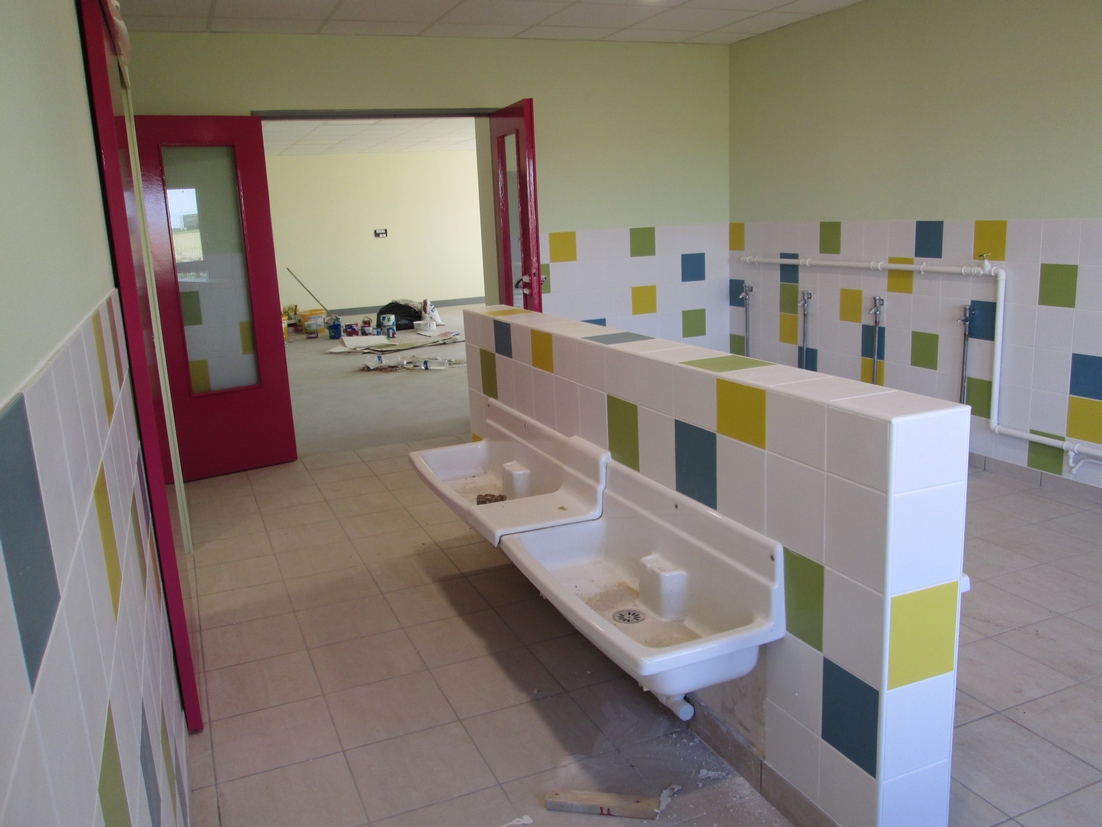

Les peintures intérieures sont terminés dans le bloc sanitaire.

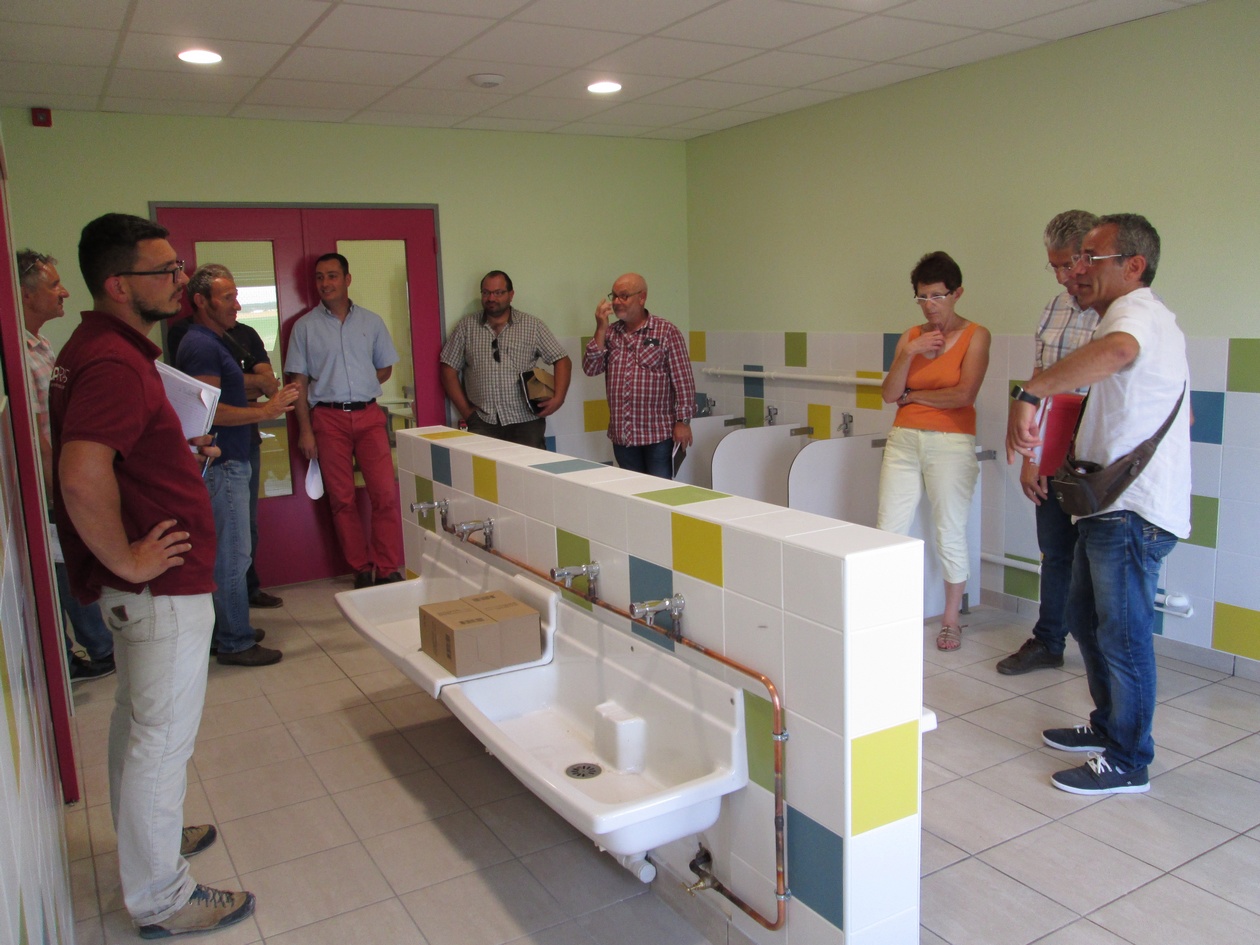

Ci-contre et ci-dessus, les toilettes "garçons".

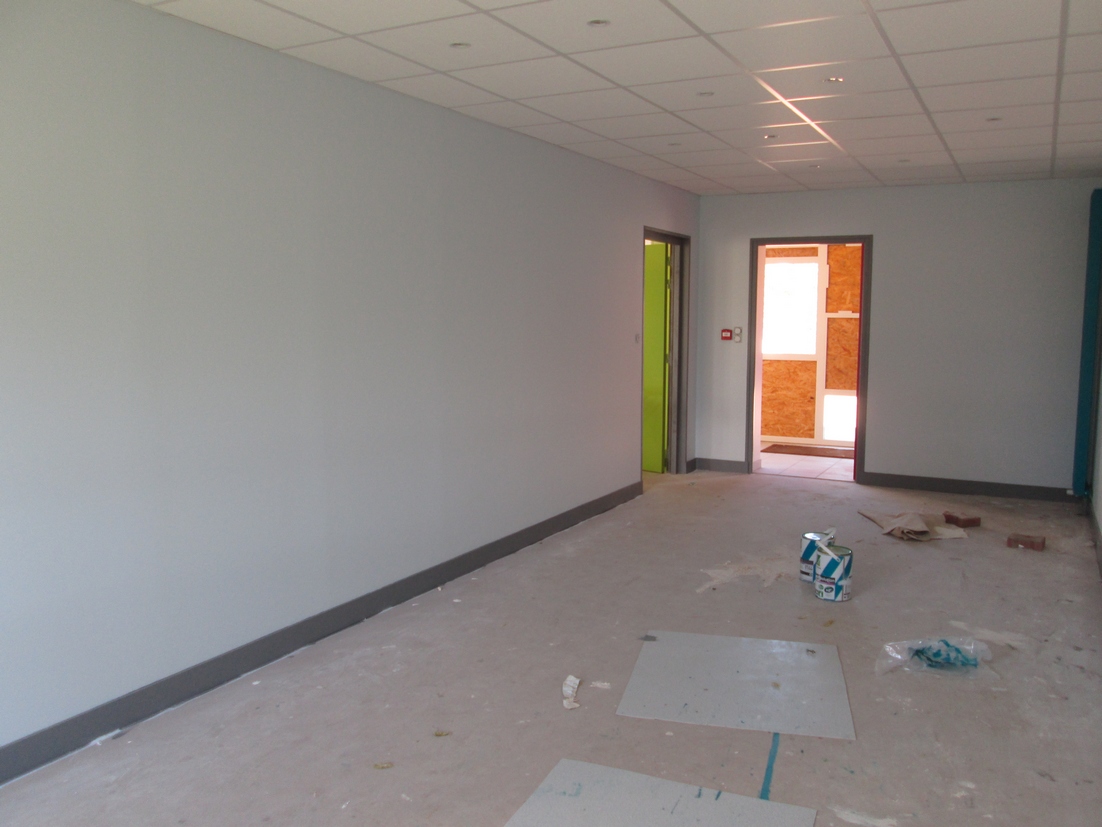

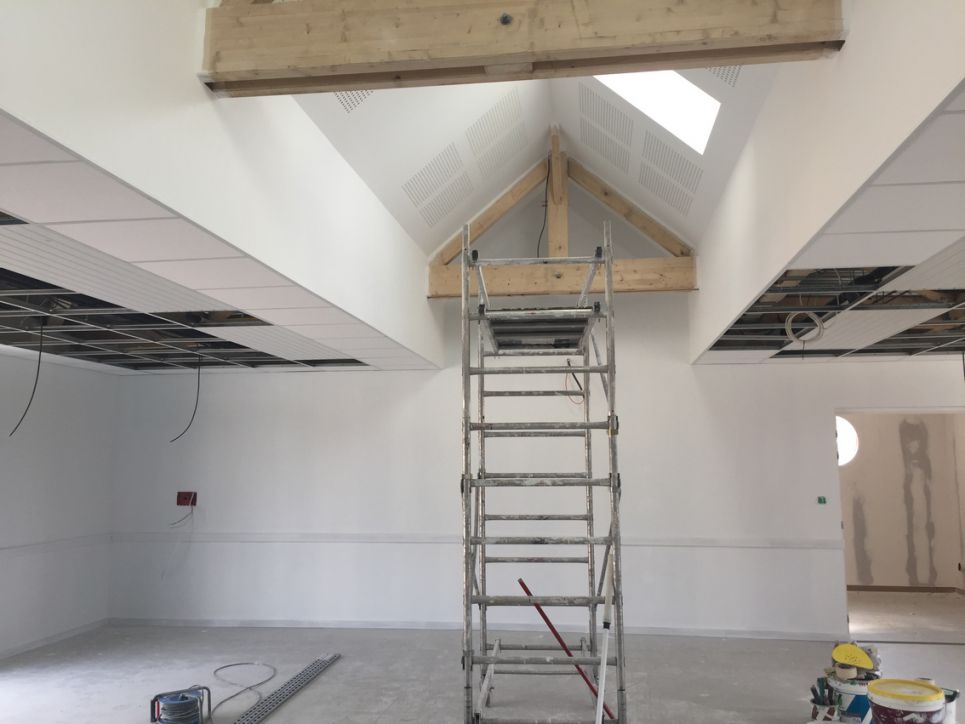

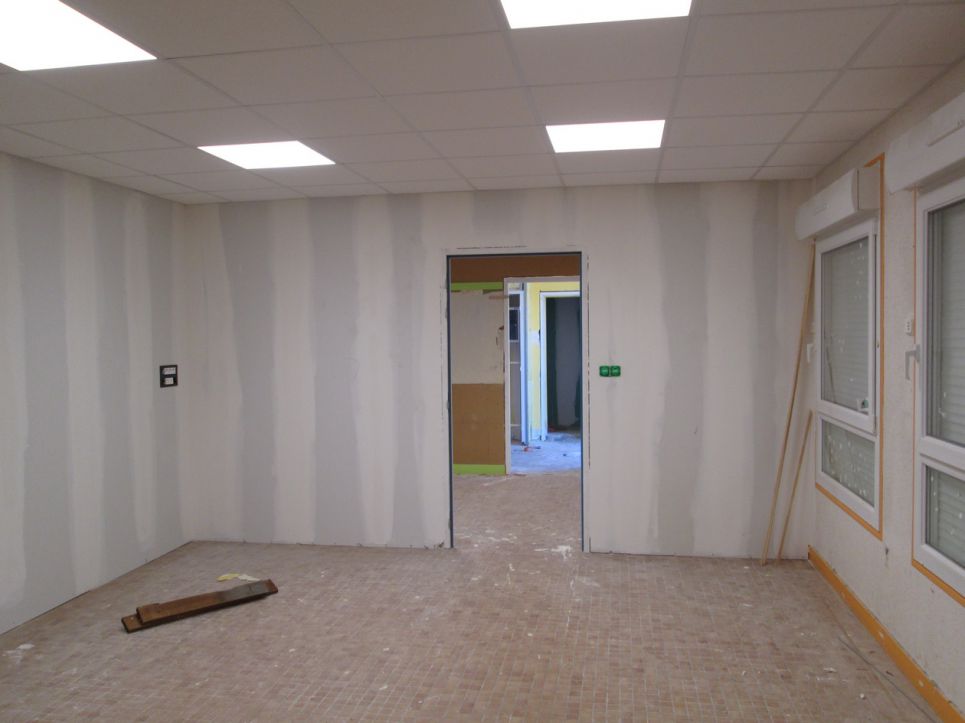

Finitions des plafonds en cours dans la nouvelle salle de classe. Les éclairages sont terminés et opérationnels.
Classe de maternelle : les plafonds sont terminés, les éclairages opérationnels. Les prochaines étapes concerneront les murs et le sol.
Les cloisons, les plafonds et les éclairages de la future bibliothèque sont achevés. C'est dans l'ancienne salle de garderie que la bibliothèque, le bureau de la directrice et des locaux de rangement ont été aménagés.
Dans le hall d'accueil, coffrage en cours de l'armoire électrique et de la baie de brassage informatique.
17 juin 2017

Ci-contre : ragréage du sol de la nouvelle salle de classe en vue de la pose du sol (revêtement PVC).

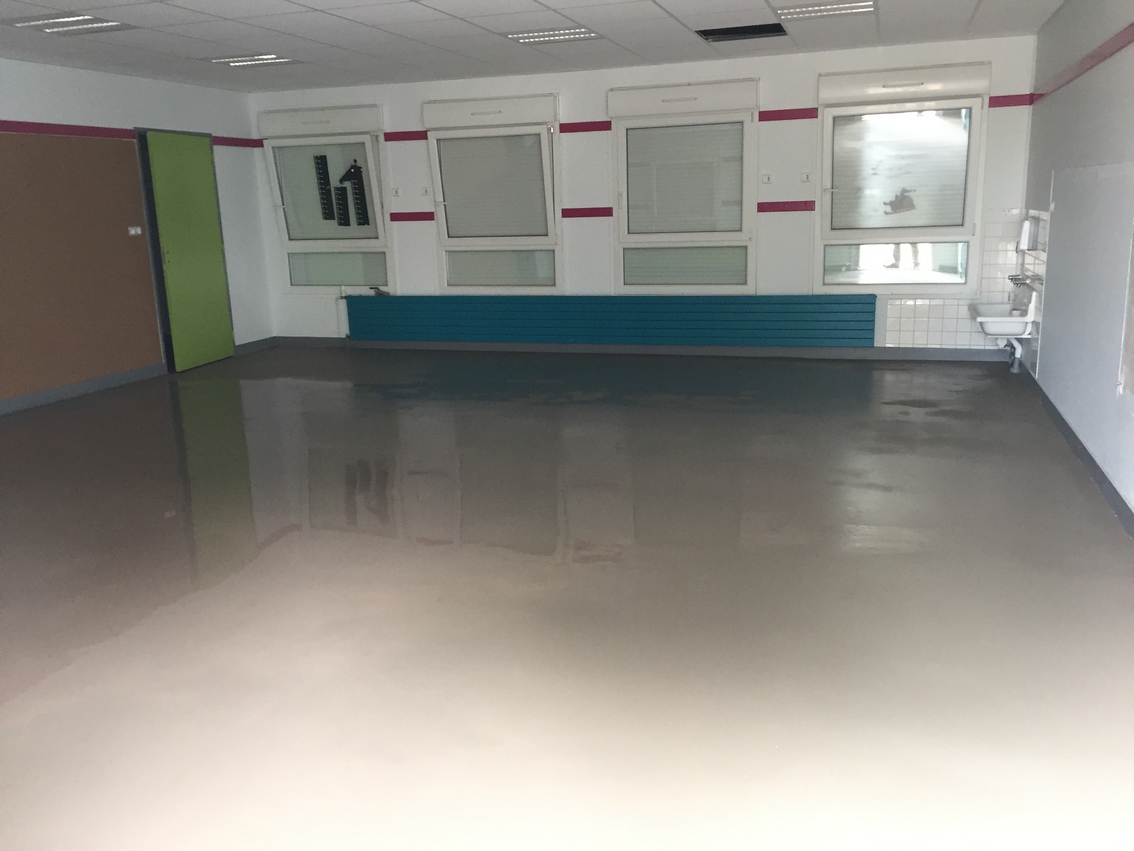

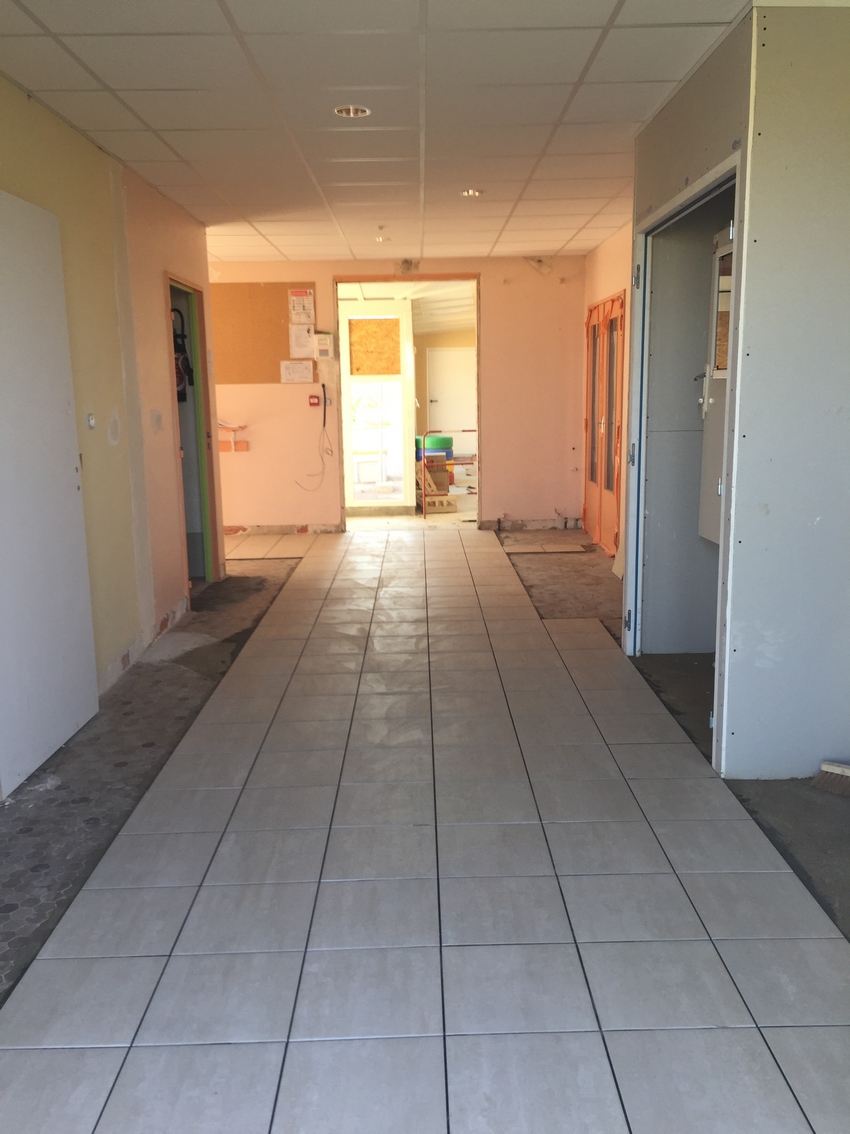

Ci-dessous : début des travaux de pose du carrelage dans les circulations de la future maternelle.
A gauche, le futur hall d'entrée qui desservira les parties scolaires et périscolaires du bâtiment restructuré.
A droite, le couloir d'accès à la classe de maternelle.
Ci-contre : séparation du rangement jouxtant la future bibliothèque pour créer un local réservé au stockage des produits matériel d''entretien des locaux. L'ouverture de ce local se fera sur le couloir (ci-dessus à droite).
30 juin 2017

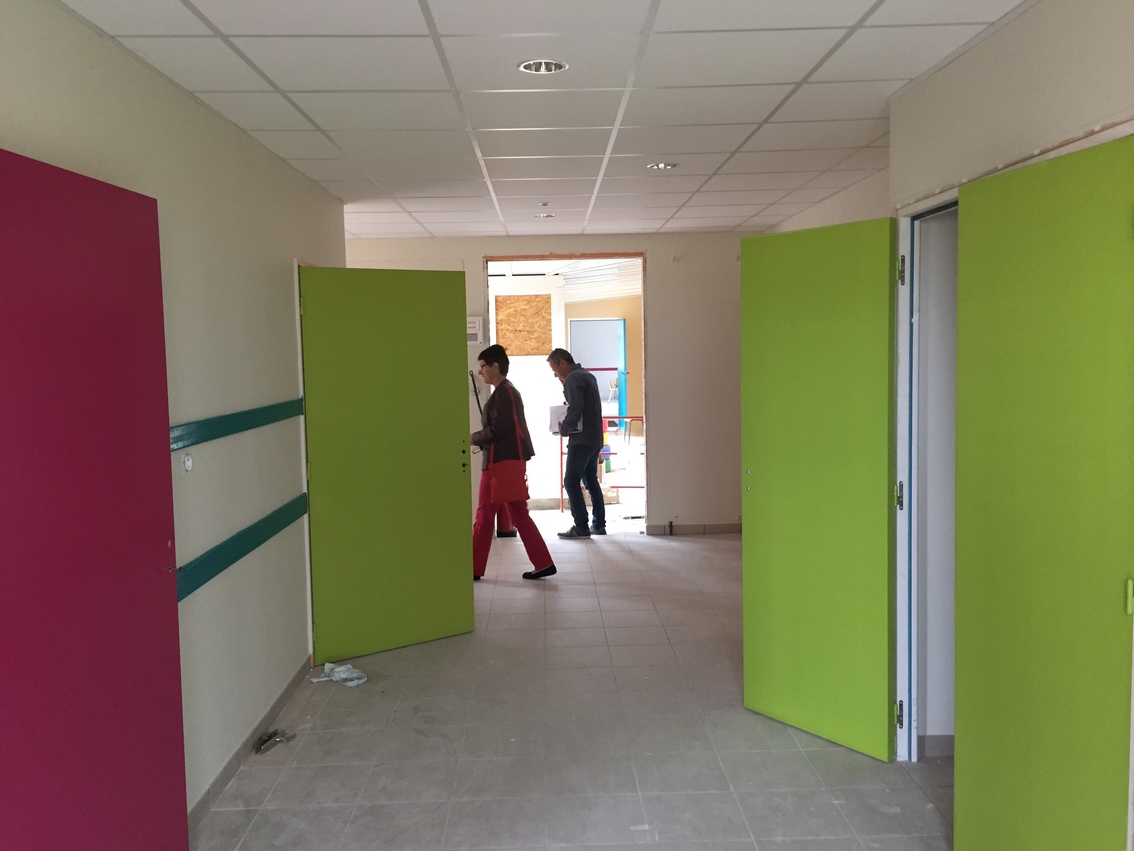

Réunion de chantier n°35
Martine CIRET, Adjointe aux affaires scolaires, et Maximilien ROMERO, architecte-maître d'oeuvre, très attentifs au bon déroulement du chantier et au respect du calendrier des travaux.

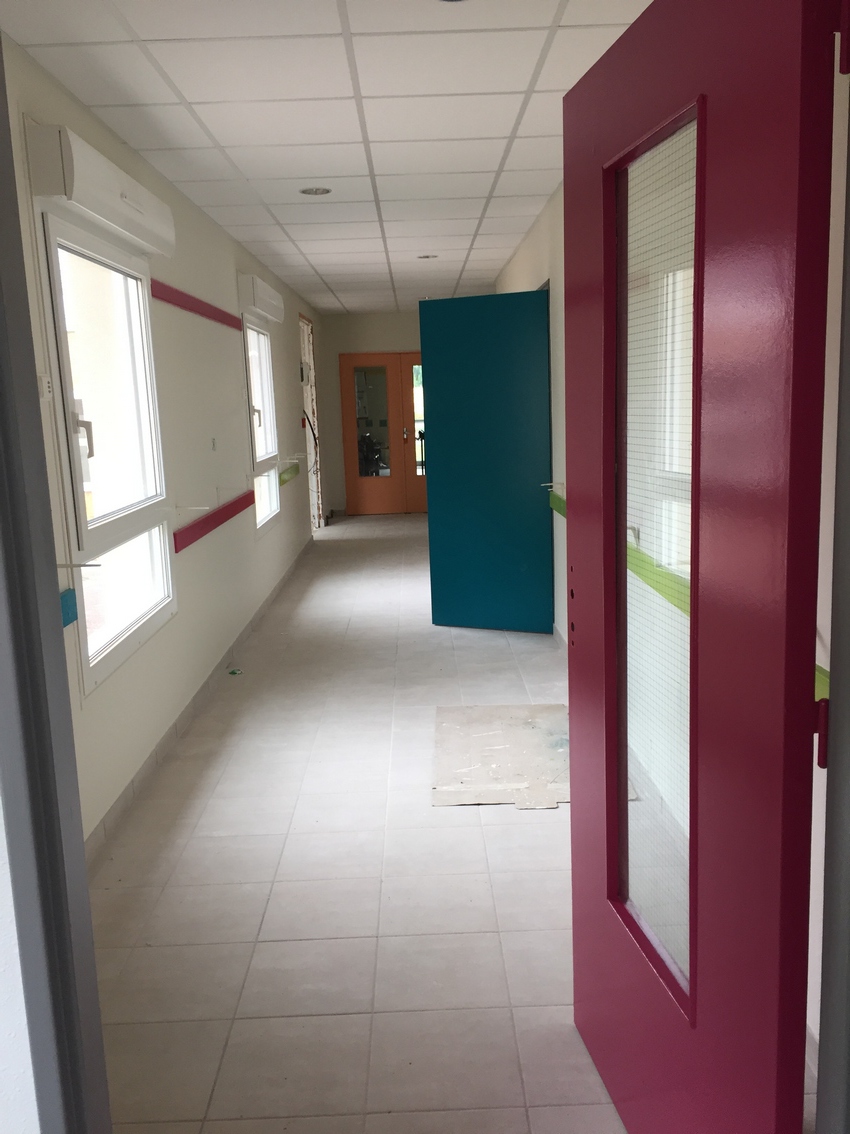

Ici, le hall d'entrée, peintures pratiquement terminées.

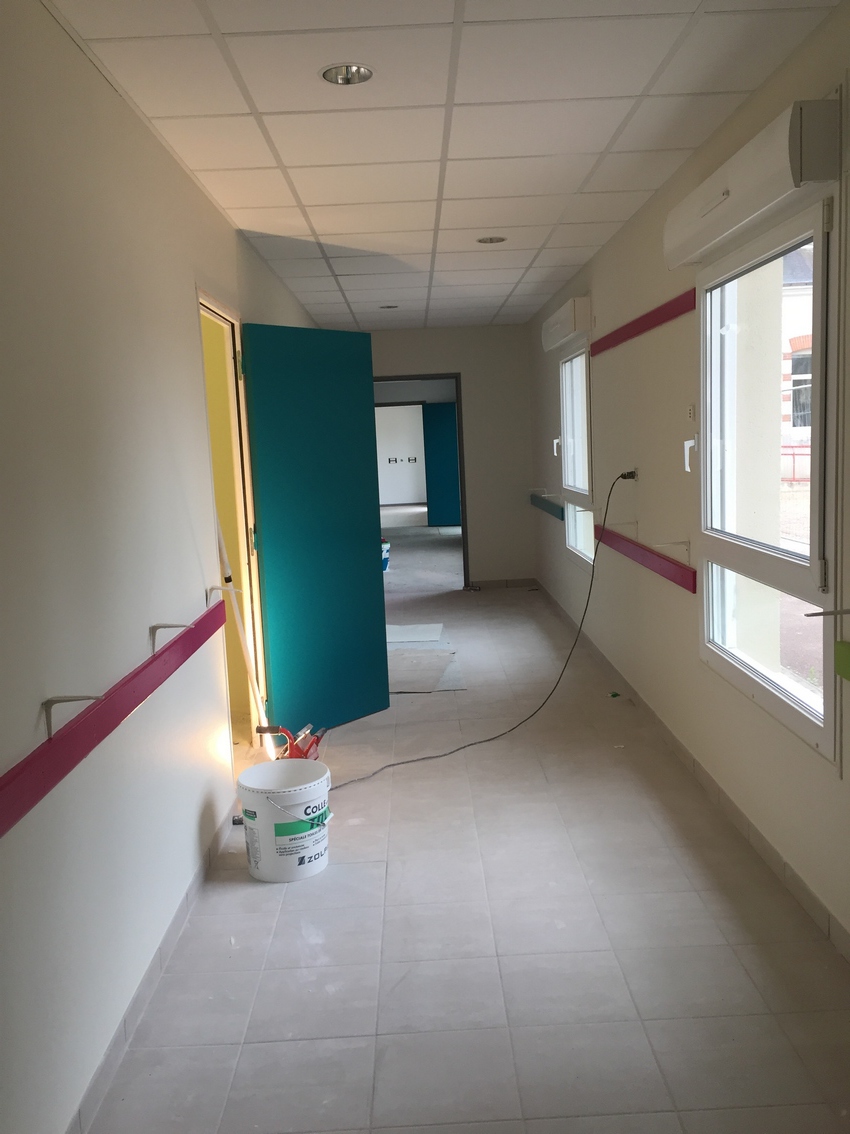

Ci-dessous, le couloir-vestiaire des maternelles.
A gauche, vu depuis le hall d'entrée, à droite, vu depuis la salle de classe.
Travaux de peinture des portes et radiateurs de la salle de classe de maternelle.
On retrouve une récurrence des couleurs retenues pour l'ensemble des bâtiments, nouveaux et anciens restaurés.
10 juillet 2017

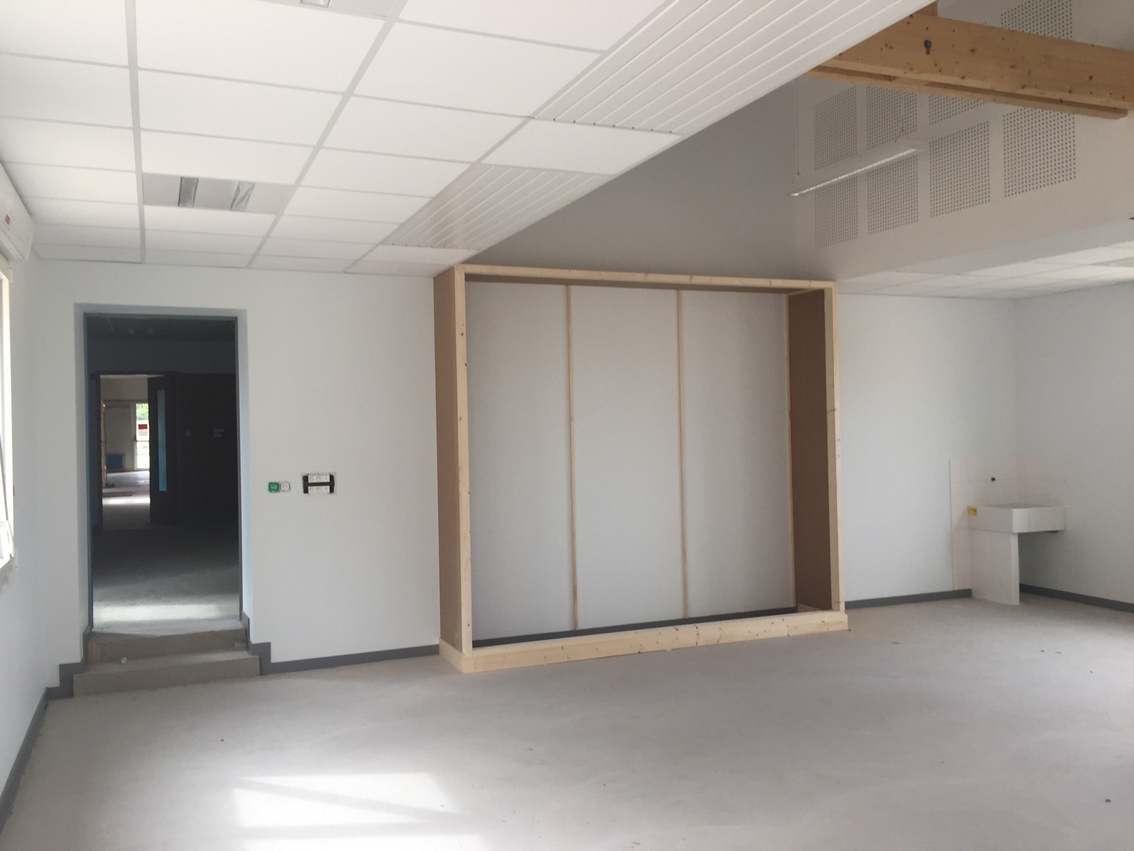

Ci-contre, début du montage du placard dans la classe de primaire.

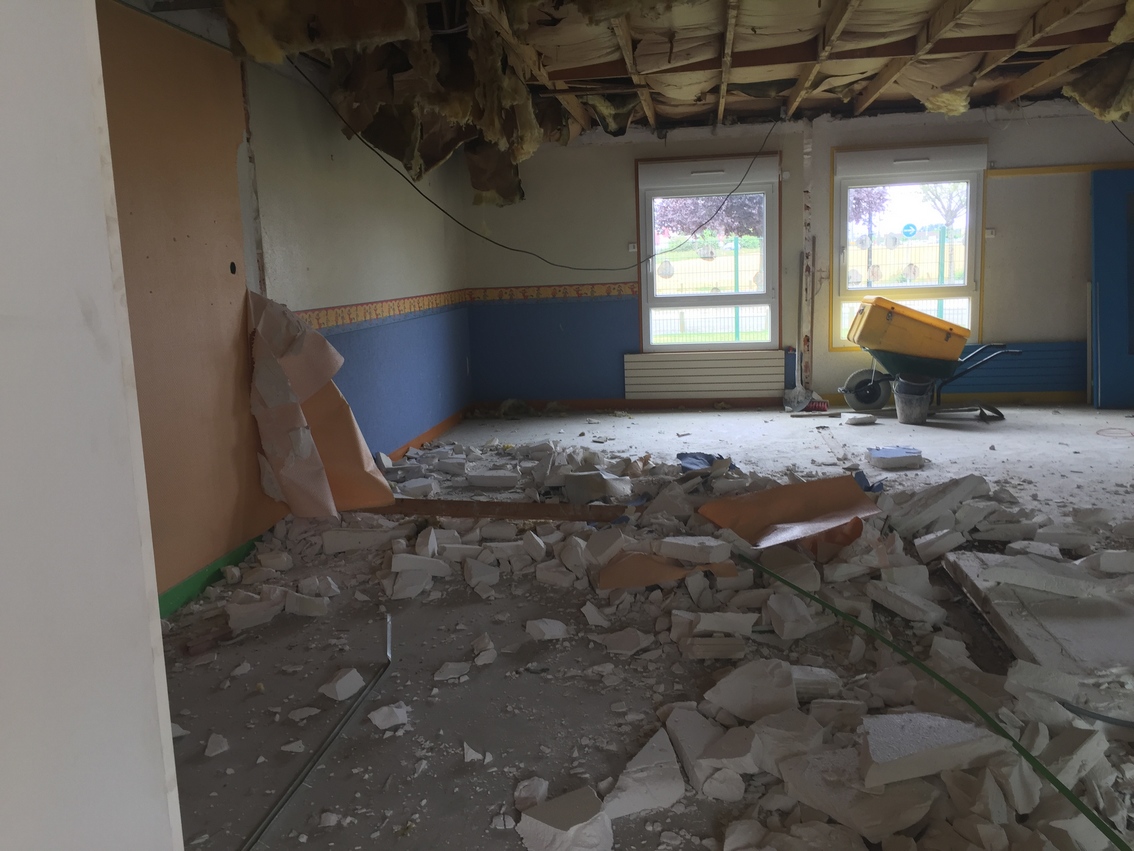

Non, prévu à l'origine, cet aménagement permettra d'éviter l'achat de mobilier et sera plus fonctionnel.
Ci-dessous, début des travaux de réaménagement des anciens locaux : dépose des faux-plafonds, déconstruction des cloisons entre l'ancien dortoir, le bureau de direction et l'ancienne salle de motricité.

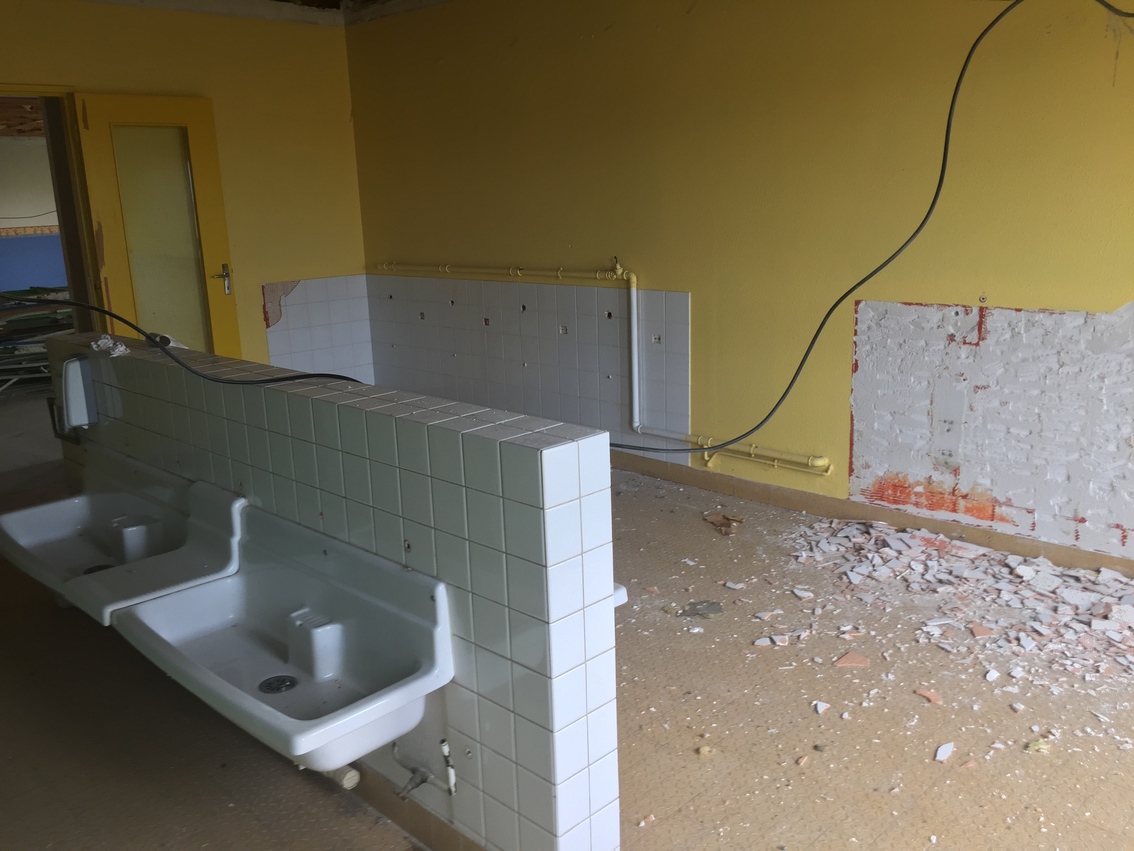

Dépose des sanitaires des enfants de maternelles. Ils seront remis en place après les travaux de sols, de plafonds, de faïence...

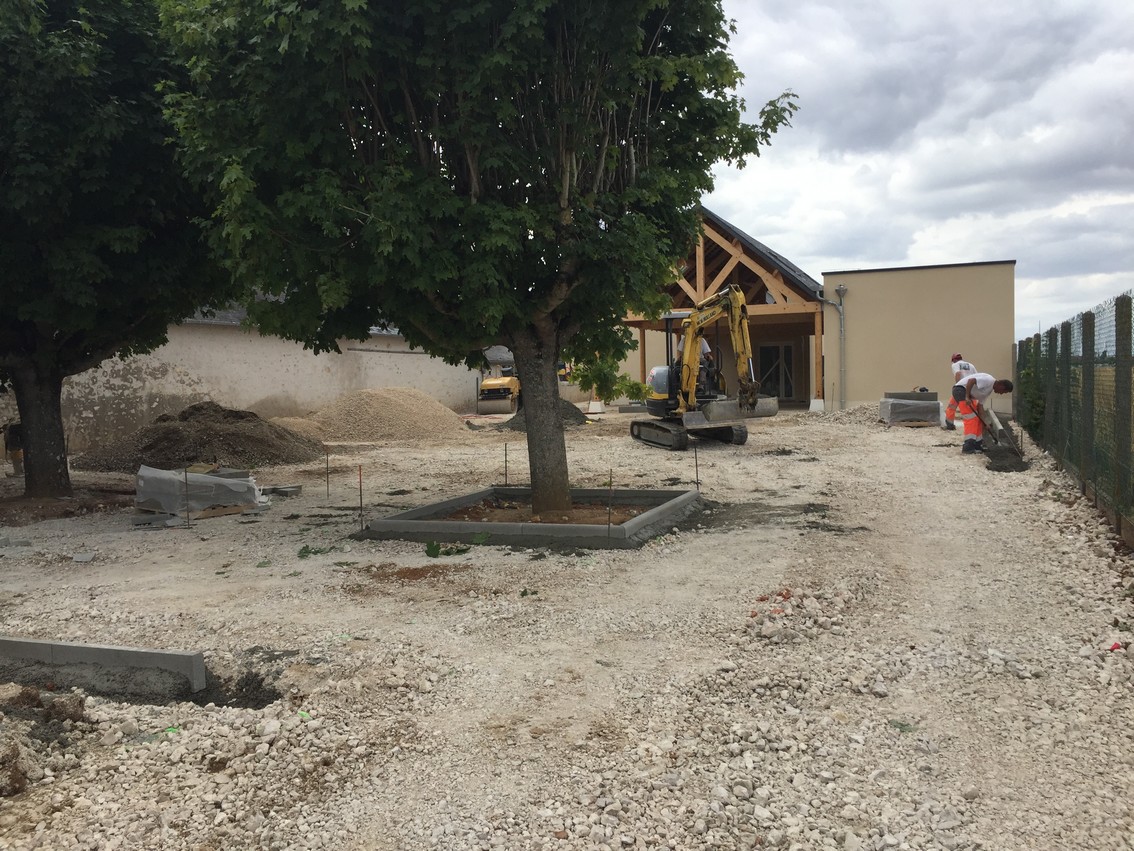

A l'extérieur, les travaux de terrassement préparatoire à la pose de l'enrobé sont commencés.
11 juillet 2017
Ci-contre : ragréage dans la classe de maternelle préparant la pose ultérieure d'un sol plastique.
Ci-dessous : continuation des travaux extérieurs préparant la pose de l'enrobé dans la cour de la classe des primaires : pose de bordures en limite et autour des arbres.
12 juillet 2017
Poursuite des travaux dans l'ancienne salle de motricité (future salle de garderie et de TAP) : montage du placard, dépose du sol existant...
22 juillet 2017

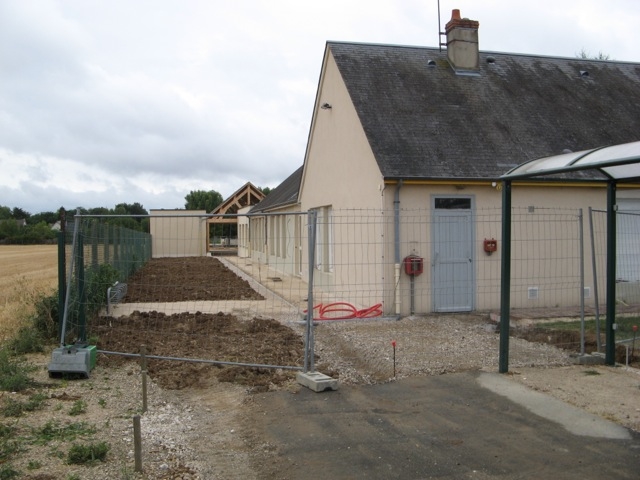

Préparation de l'espace derrière le bâtiment existant pour l'installation prochaine de la coursive (voir ci-dessous).
Dans un premier temps, seuls le porche à l'entrée du portail et l'abri au- dessus de la porte d'entrée seront réalisés (image de gauche). Dans un second temps (2018 ?), l'ensemble de la coursive sera réalisée (image de droite).

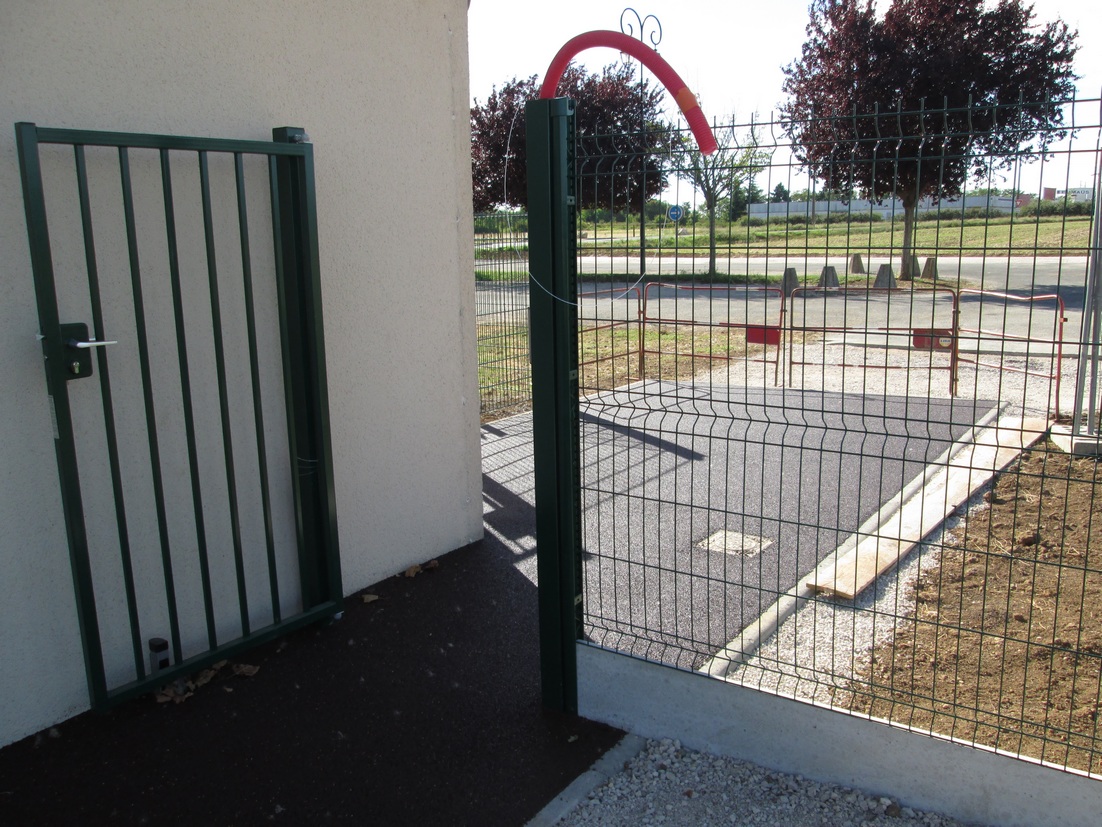

Une fois terminé, cet aménagement permettra un accès abrité à tous les locaux scolaires et périscolaires.
Sélectionnez l'image ci-dessus ou l'image ci-contre pour accéder aux simulations réalisées par l'architecte.
3 août 2017

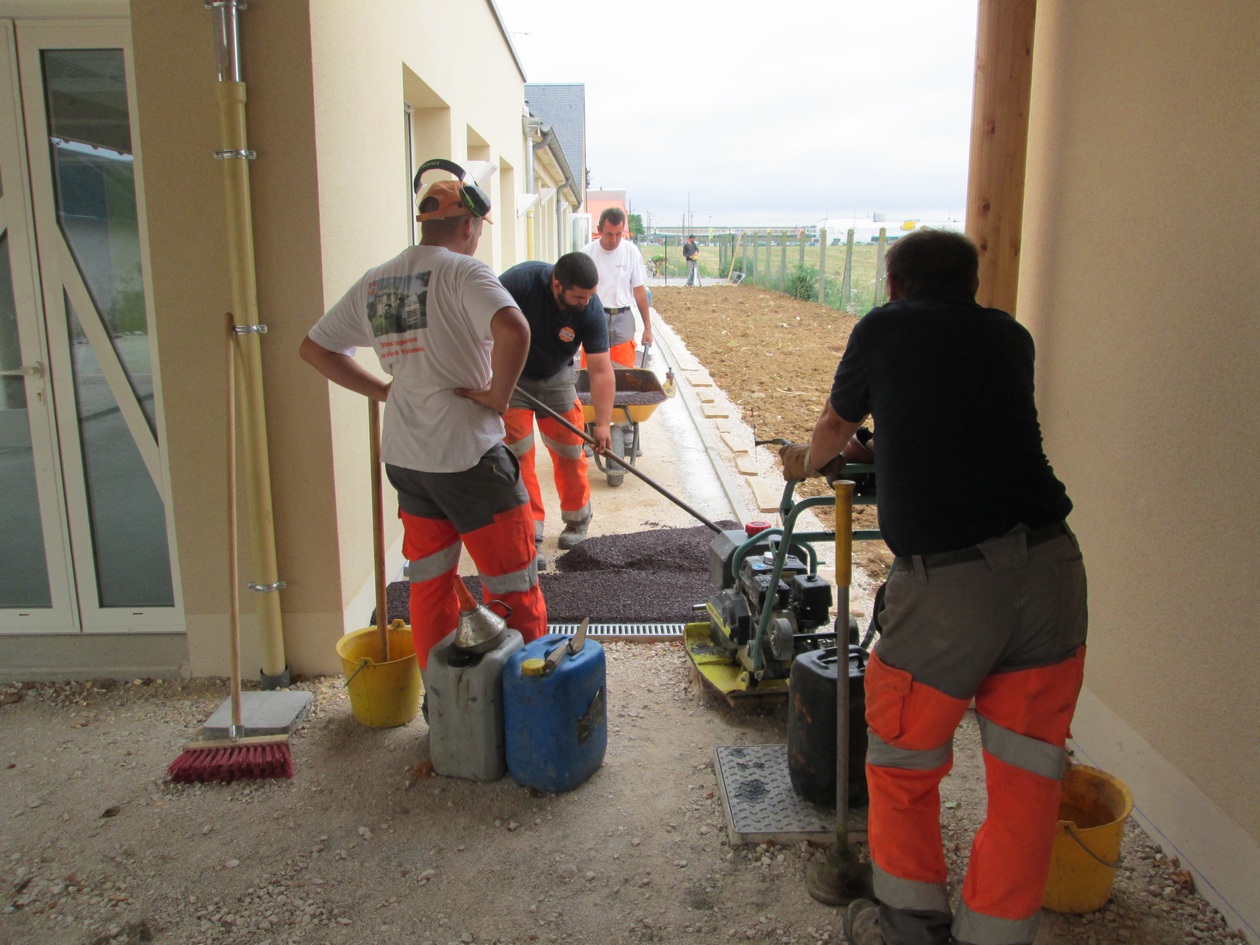

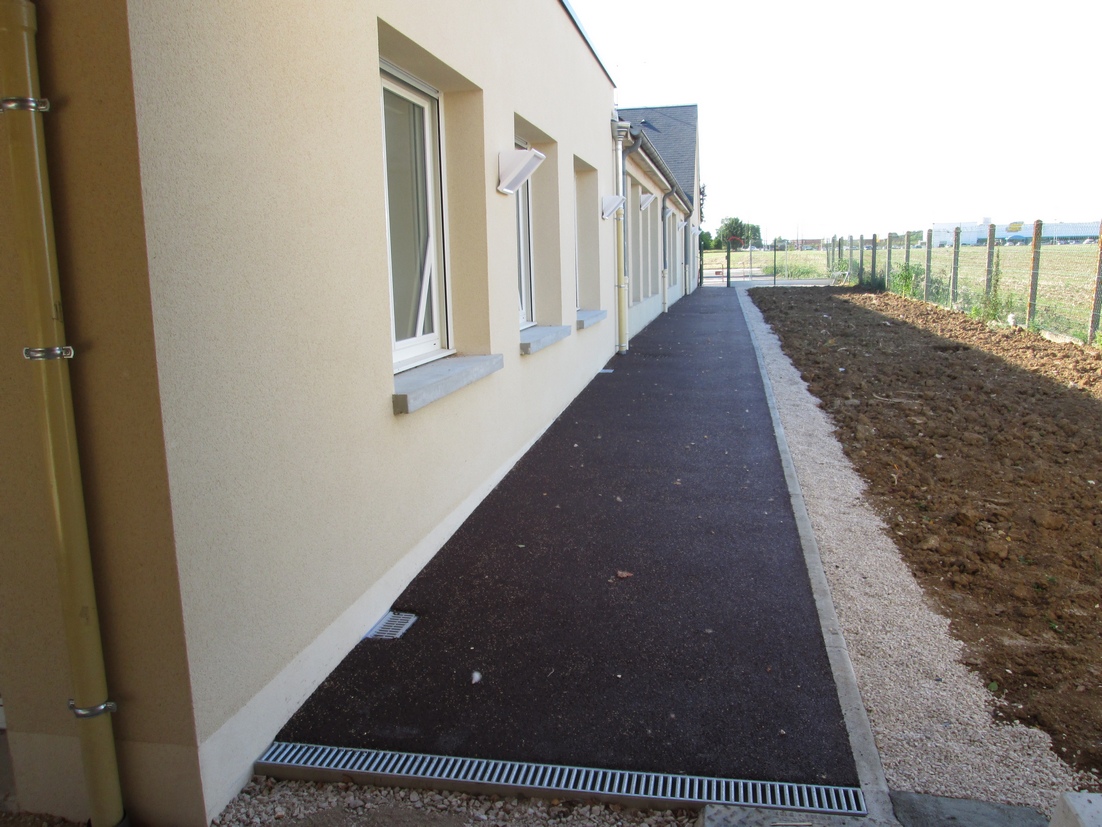

Les travaux de terrassement et de préparation de la semelle préalables à la pose des enrobés sont terminés.
C'est l'entreprise COLIN, sous-traitante de BARBOSA CONSTRUCTION, qui réalise les travaux d'enrobés. Ils ont débuté aujourd'hui par le cheminement qui desservira, depuis le porche d'entrée, l'entrée principale de l'école maternelle et de la garderie, la classe de primaire et le préau couvert.
Travaux de finitions dans le dortoir de l'école maternelle. Sa superficie a été doublée par rapport à la situation précédente. Compte-tenu du nombre important d'enfants inscrits en petite section de maternelle pour la rentrée 2017, cet agrandissement était absolument indispensable. Huit petits lits supplémentaires ont été achetés par la commune.
L'ancienne salle de motricité de la maternelle servait aussi jusqu'en 2016 de bureau de vote pour les dionysiens et jusqu'à tout récemment de hall d'accueil pour les petits dionysiens scolarisés et leurs parents.

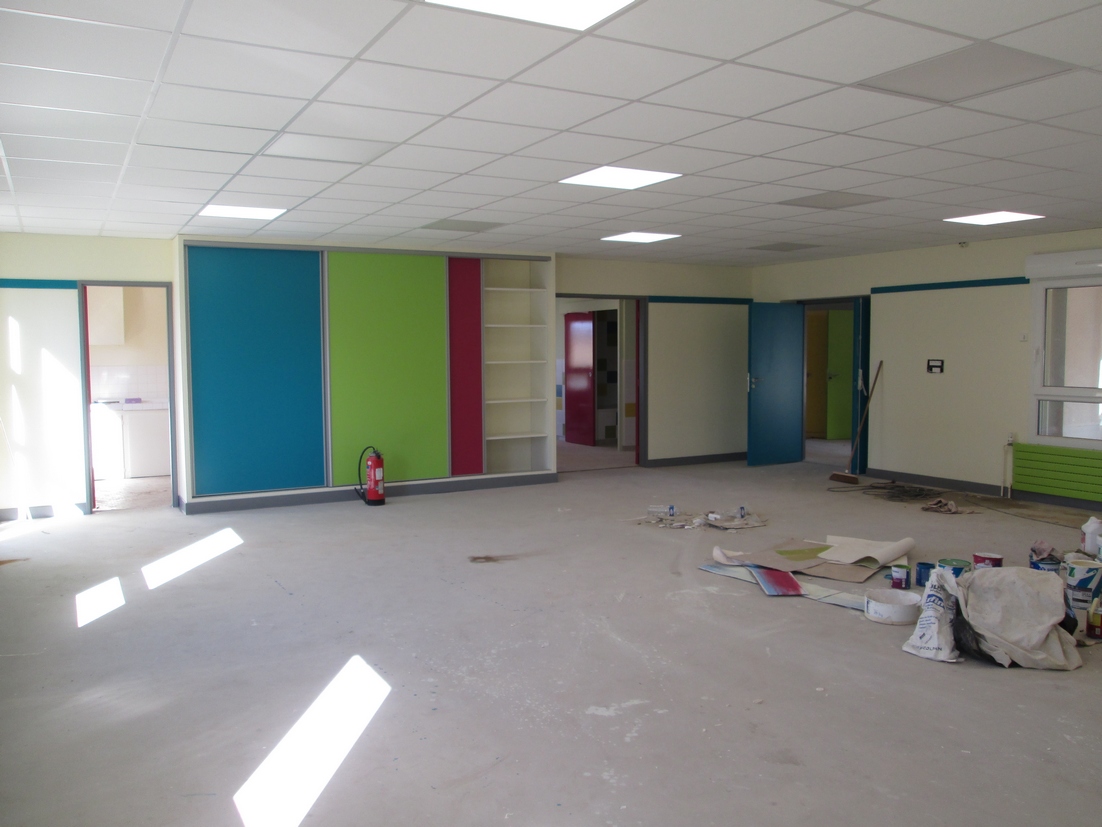

Parée de ses nouvelles couleurs et entièrement rénovée du sol au plafond, elle sera, dès la rentrée de septembre 2017, la salle réservée à la garderie et aux activités périscolaires.
Ci-contre la salle de classe des maternelles. Pour des raisons d'organisation et d'effectifs, elle servira de salle de motricité pour l'année scolaire 2017-2018 puisque c'est la nouvelle salle de motricité qui fera office de salle de classe.
Le sols sont posés. Restent le nettoyage et quelques réglages pour qu'elle soit opérationnelle.
La nouvelle classe de primaire est elle aussi terminée. Ne restent plus que les derniers ajustements et un grand nettoyage.L'harmonisation des coloris sur l'ensemble du groupe scolaire se retrouve dans les portes du placard.
La nouvelle bibliothèque. Aménagée dans une partie de l'ancienne salle de garderie, elle donnera sur la (future) salle de classe maternelle, un grand rangement et le bureau de la directrice.
On retrouve les trois couleurs à la fois dans les portes de placard et dans les portes entre les différentes pièces.
Le bloc sanitaire des maternelle. Il a été conservé au même endroit mais rénové du sol au plafond. Une nouvelle douche, en hauteur pour le confort des personnels, a été aménagée. Des petites cloisons séparatives seront installées entre les 4 WC enfants.
Les aménagements extérieurs se poursuivent également. Les enrobés de la cour primaire et sous le préau couvert seront réalisés début de semaine 32.
Ci-contre : Vue du préau couvert, l'allée qui mène du porche d'entrée au préau en desservant toutes les salles de classes est terminée. Nous l'avons souhaité en enrobé rouge pour des raisons esthétiques. Aucun regret.
Ci-dessous à droite : la même allée avec vue sur le préau. A remarquer sur cette vue le bardage bois sur le préau couvert qui permettra de limiter les courants d'air et les éclairages leds de l'allée.
Ci-dessous à gauche : Portail d'entrée unique du groupe scolaire. Un porche sera prochainement installé pour matérialiser cette entrée et abriter les parents et les enfants attendant l'ouverture des portes ou le car. Un visiophone sera prochainement installé pour assurer la sécurité des accès à l'école.
9 août 2017
L'entreprise SRS a terminé les sols aujourd'hui.

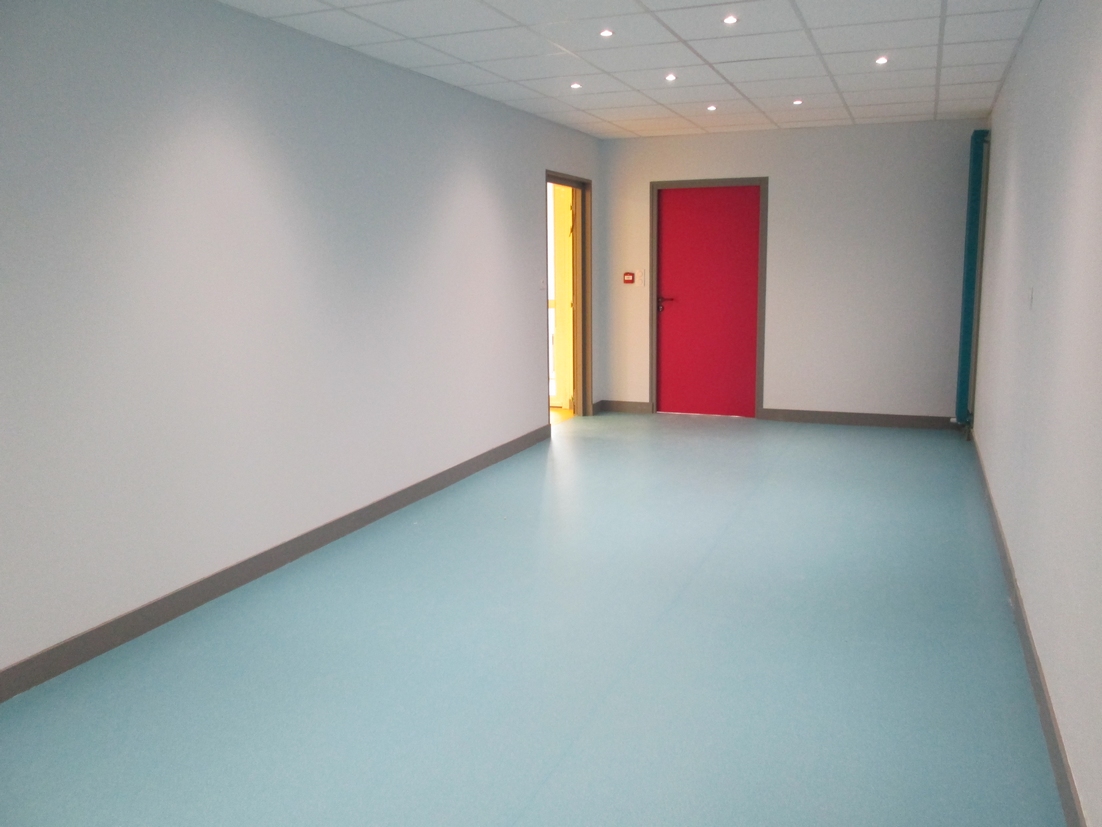

Ci-contre : la tisanerie

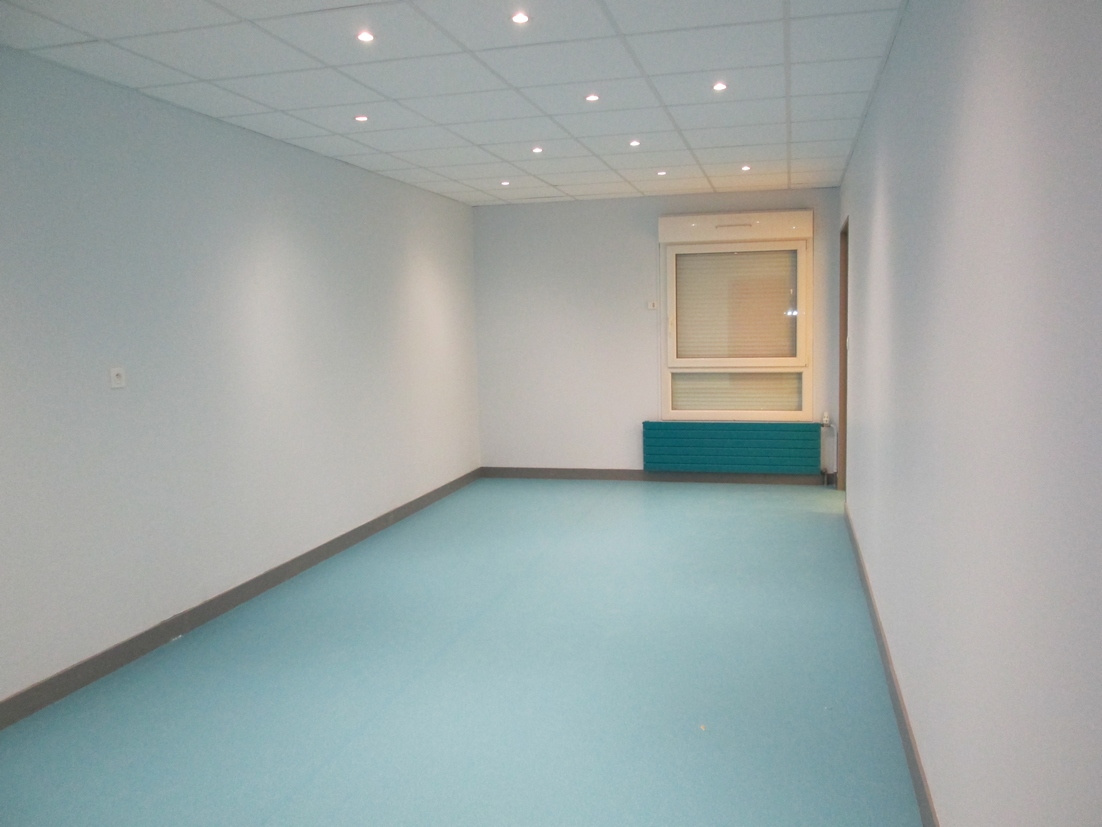

Ci-dessous : la salle de garderie.
En bas : le dortoir
16 août 2017

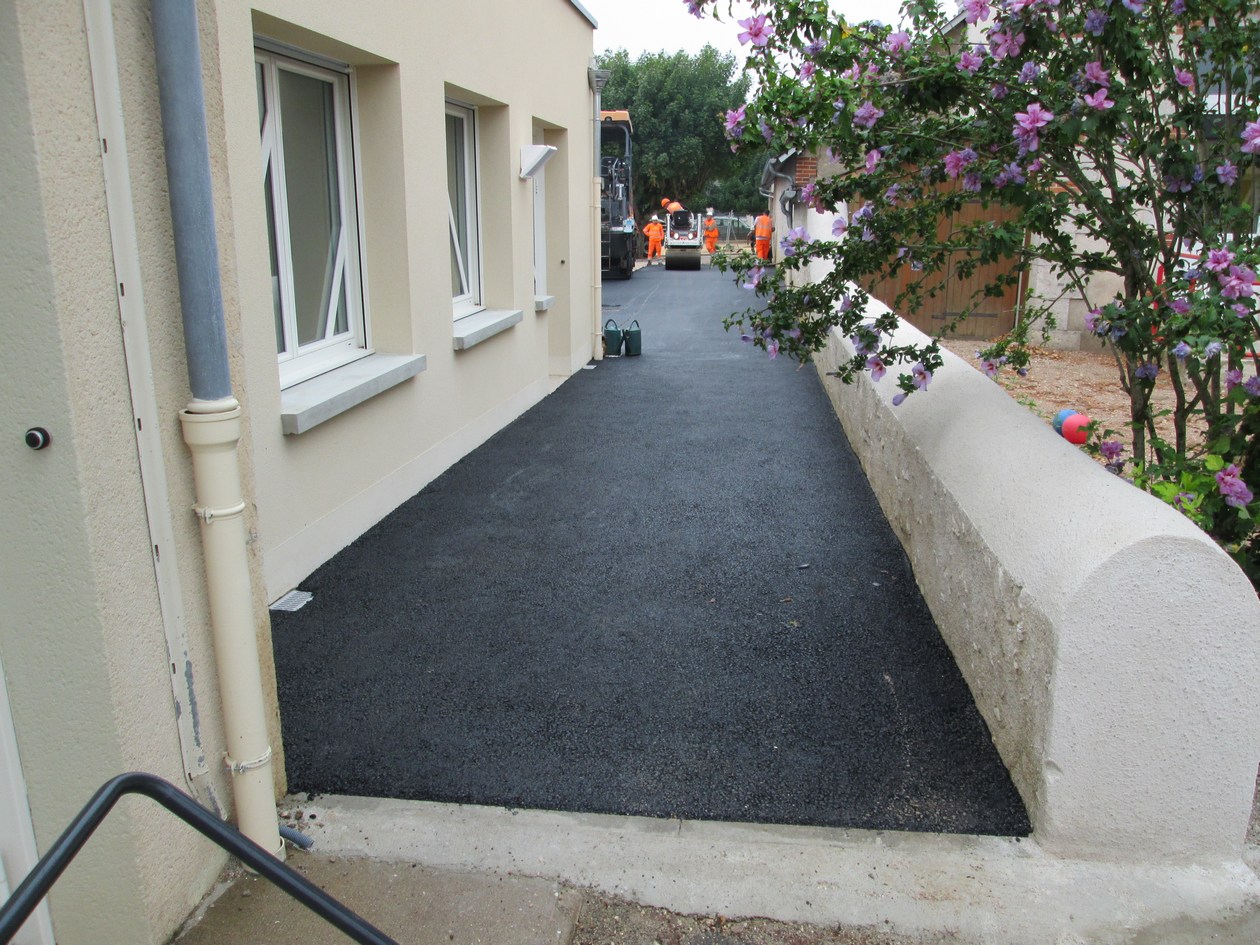

Travaux d'enrobés dans la cour et sous le préau de l'école primaire
21 août 2017

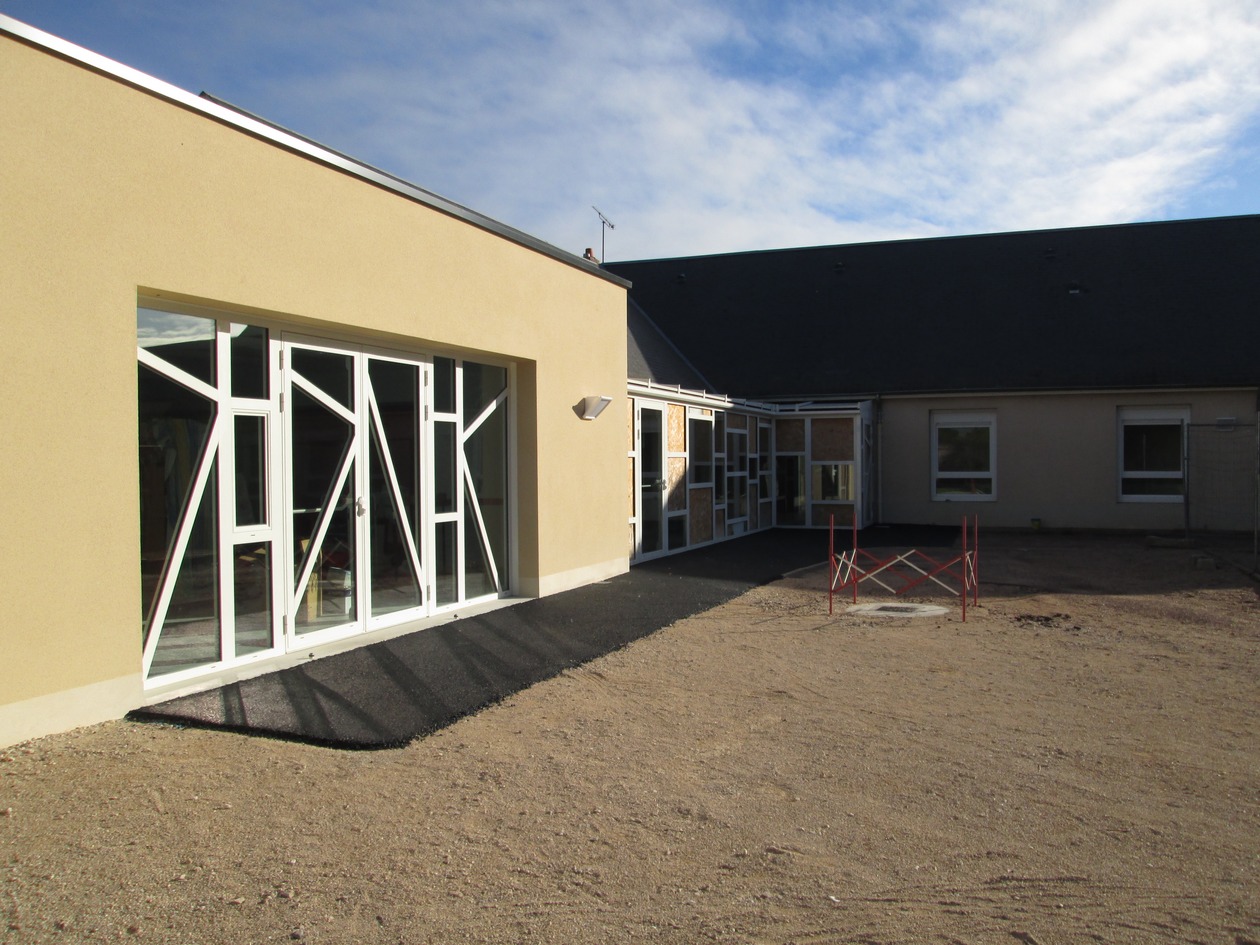

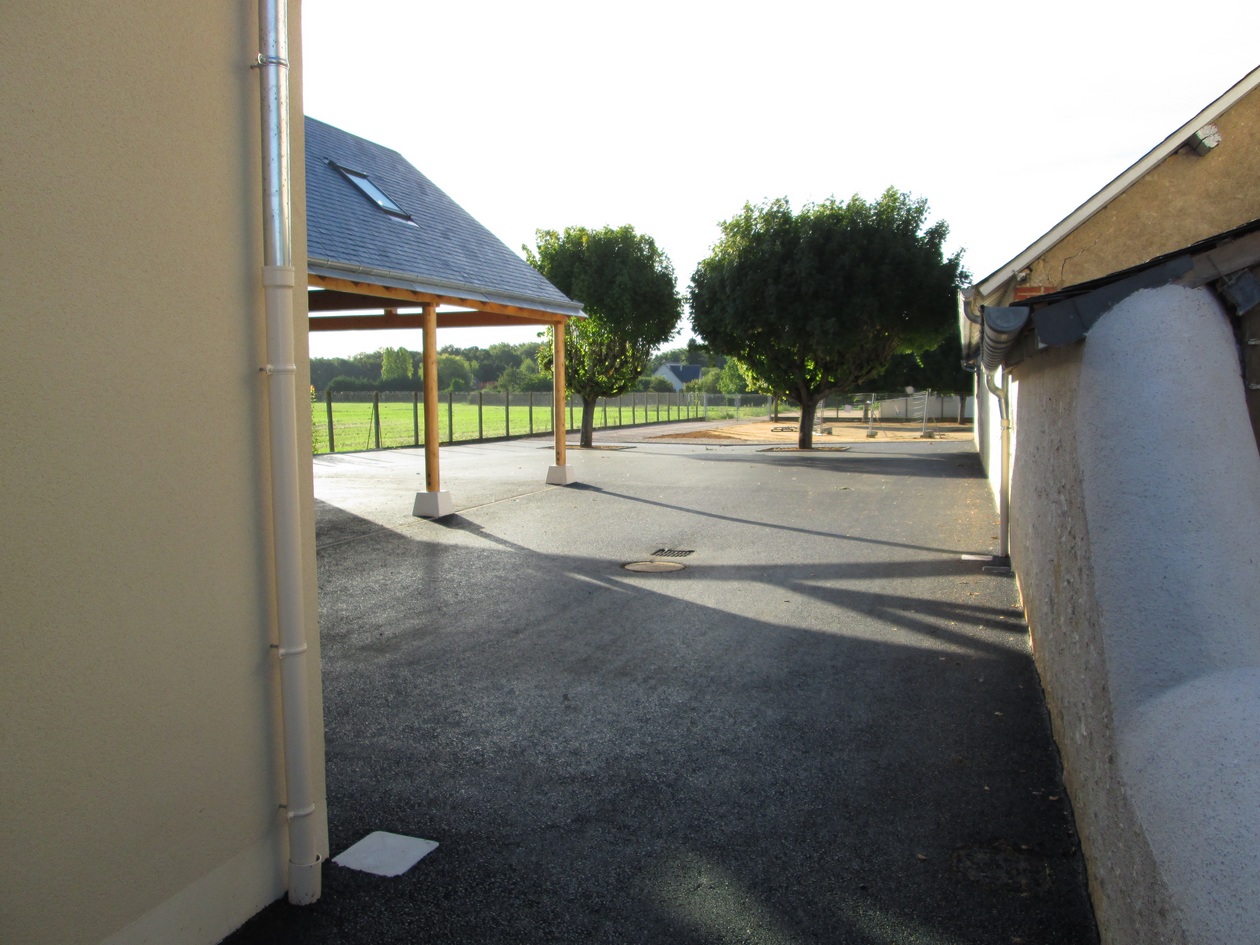

Ci-contre et ci-dessous : la cour de l'école primaire après la fin des travaux d'enrobés.
Ci-dessous à droite : la cour de la maternelle. Avant un aménagement complet (plus tard), une bande d'enrobé a été posée devant l'entrée des bâtiments afin de faciliter l'entretien ultérieur des locaux.

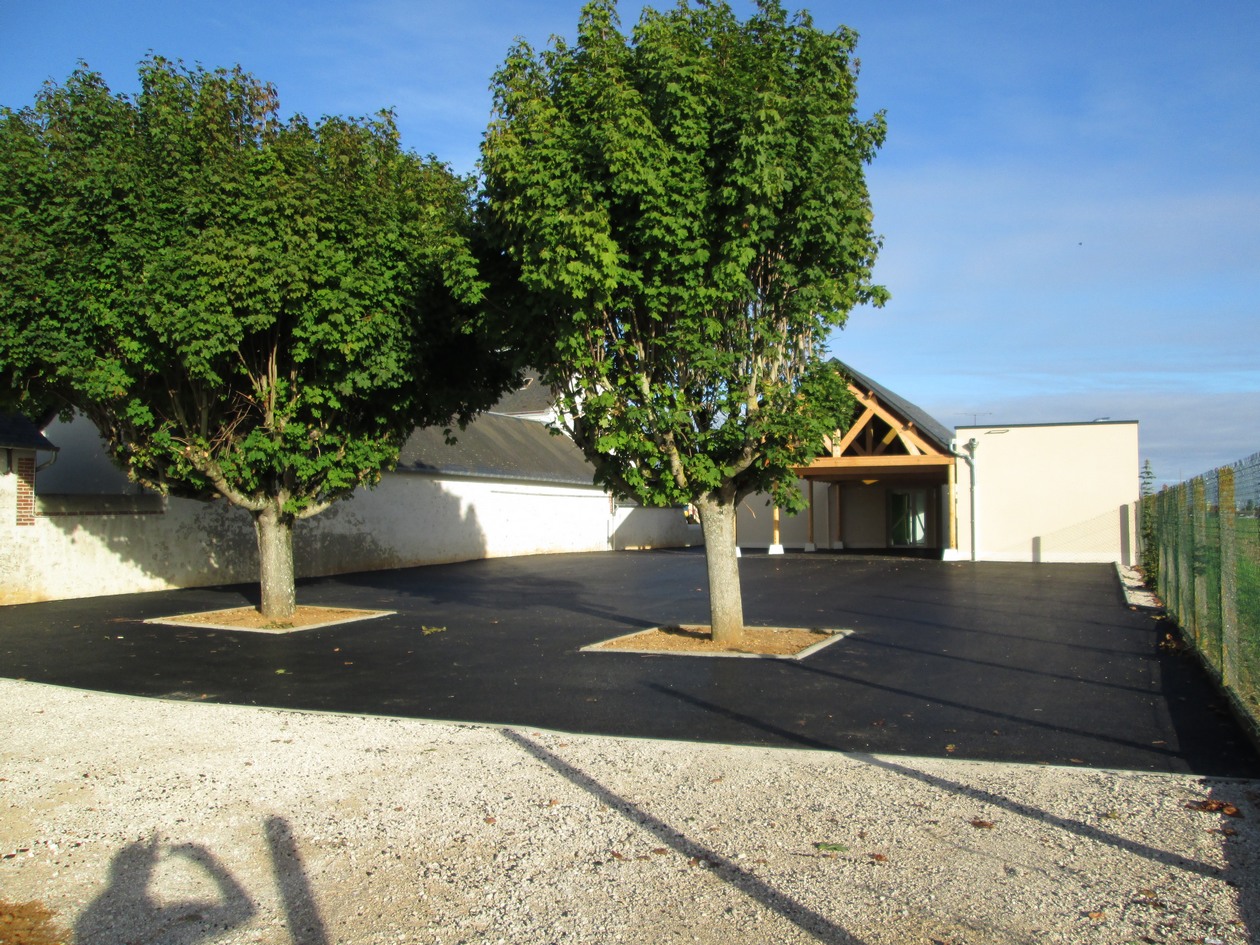

23 août 2017

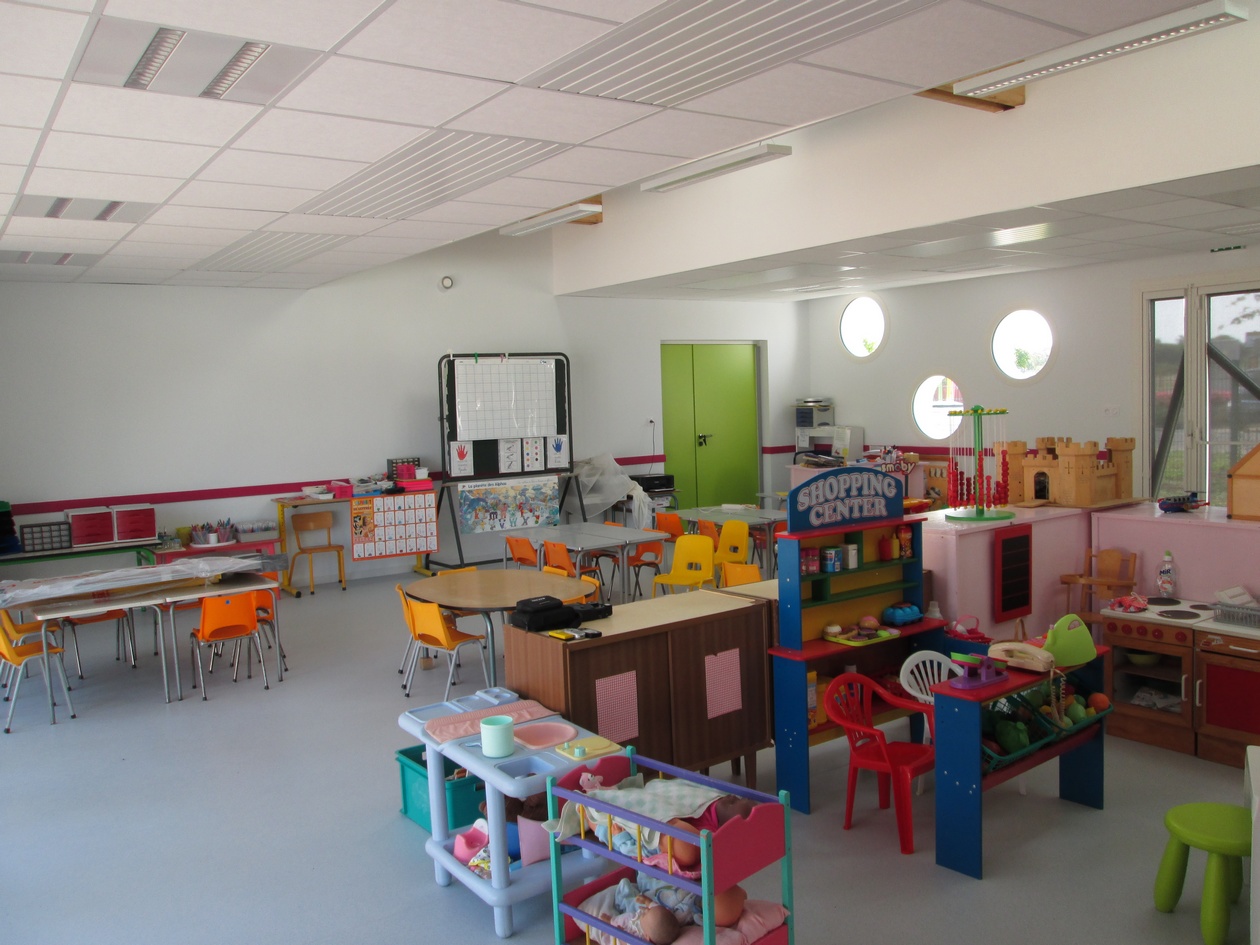

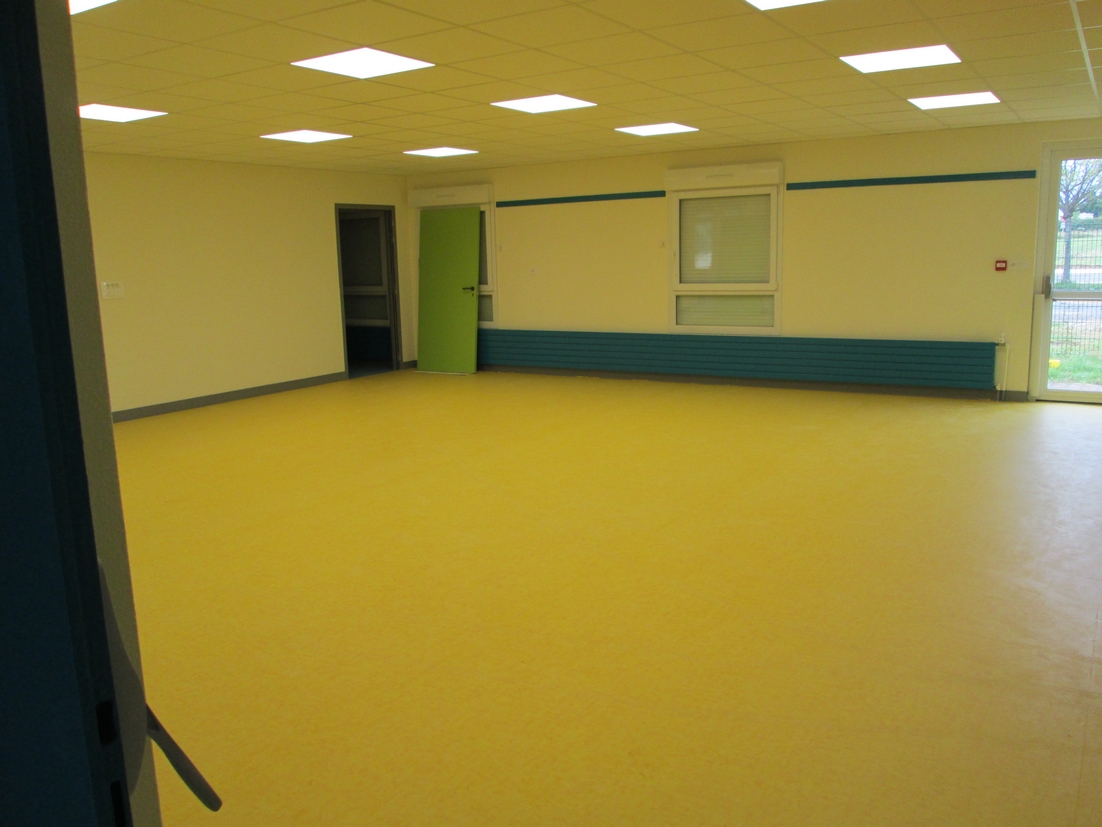

Ci-contre : La nouvelle salle de motricité, transformée en salle de classe pour l'année scolaire 2017-2018 est prête à accueillir les élèves de maternelle le 4 septembre.
Ci-dessous à gauche : le dortoir est (presque) prêt pour la sieste des 19 petits de maternelle.
Ci-dessous à droite : la salle de garderie et des activités périscolaires.

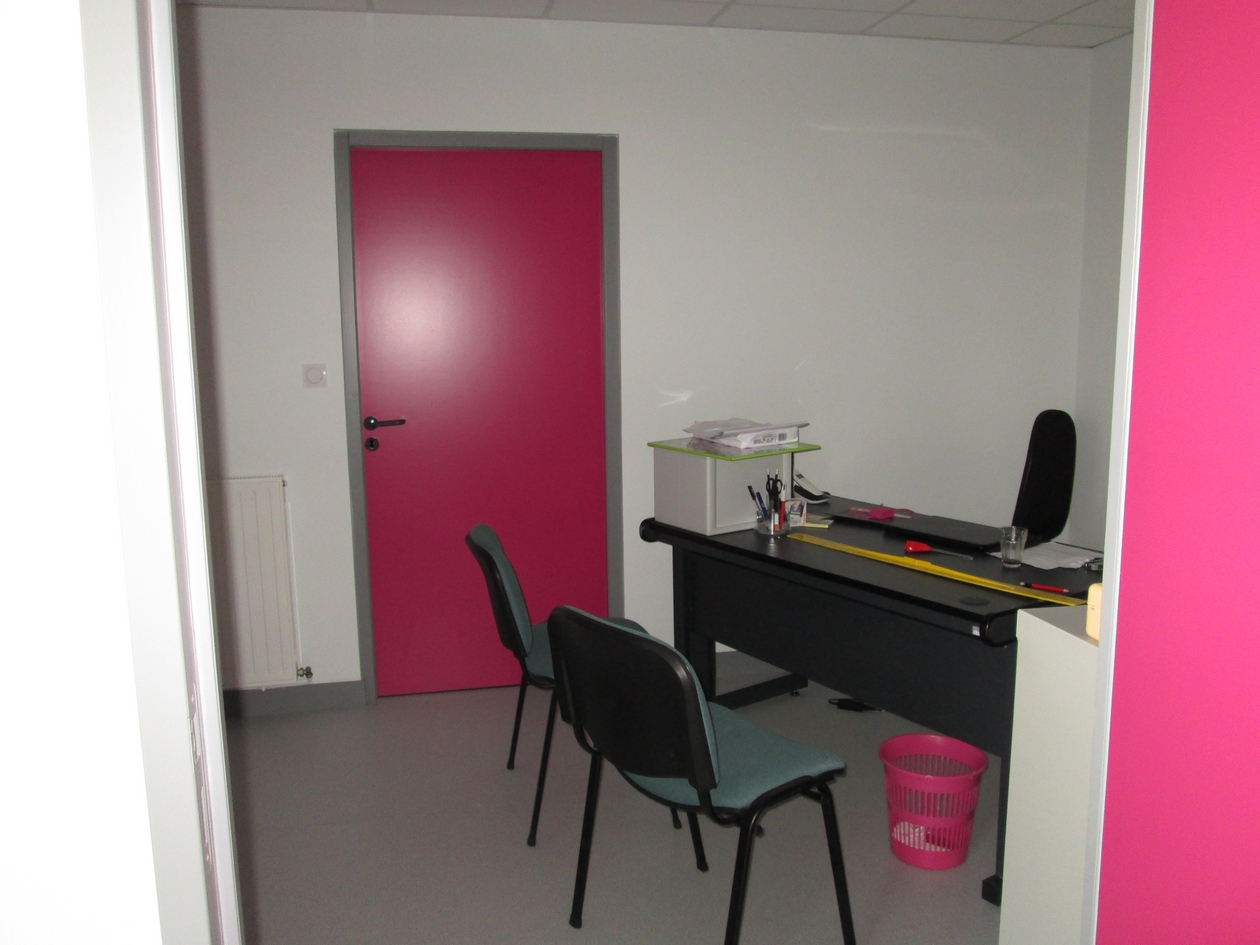

Ci-contre : le bureau de la Directrice

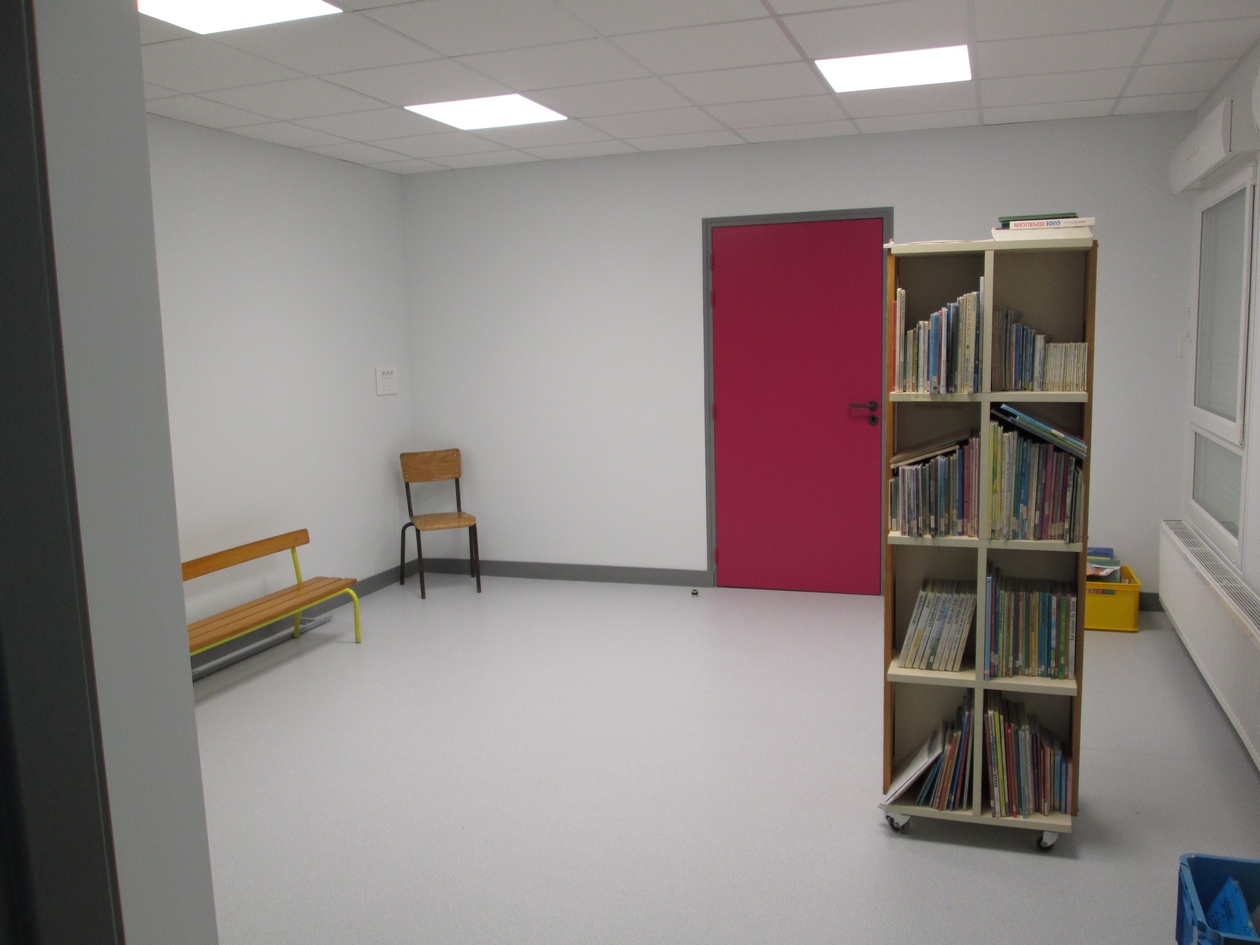

Ci-dessous à gauche : la nouvelle salle de bibliothèque pour les maternelles

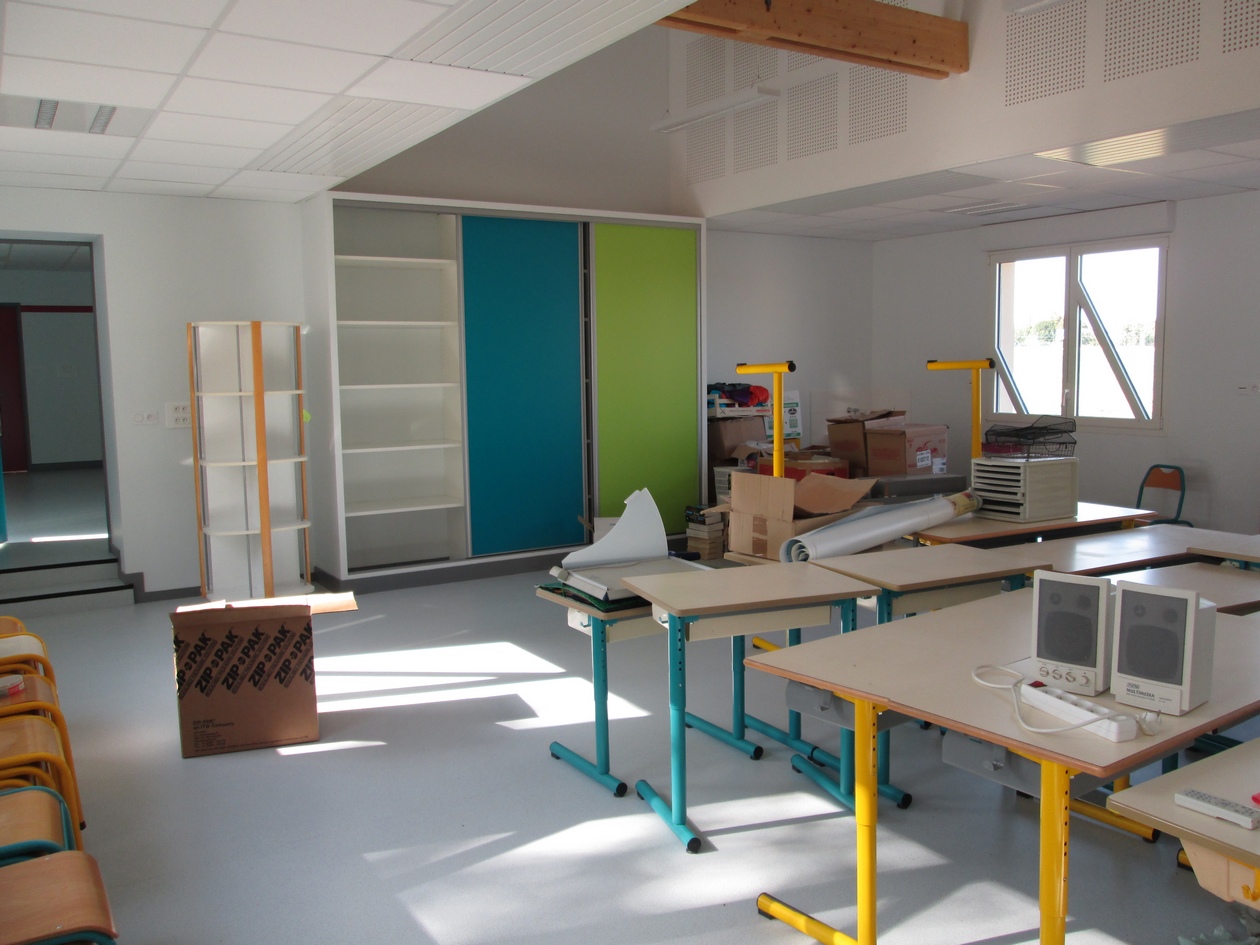

Ci-contre à droite : le local de rangement qui donne sur la bibliothèque. Les nombreux placards et locaux de rangement, tant extérieurs qu'intérieurs, sont très appréciés des agents communaux et des enseignantes.
Ci-contre : la salle de classe des maternelles entièrement rénovée. Elle fera office de salle de motricité pour la prochaine année scolaire.

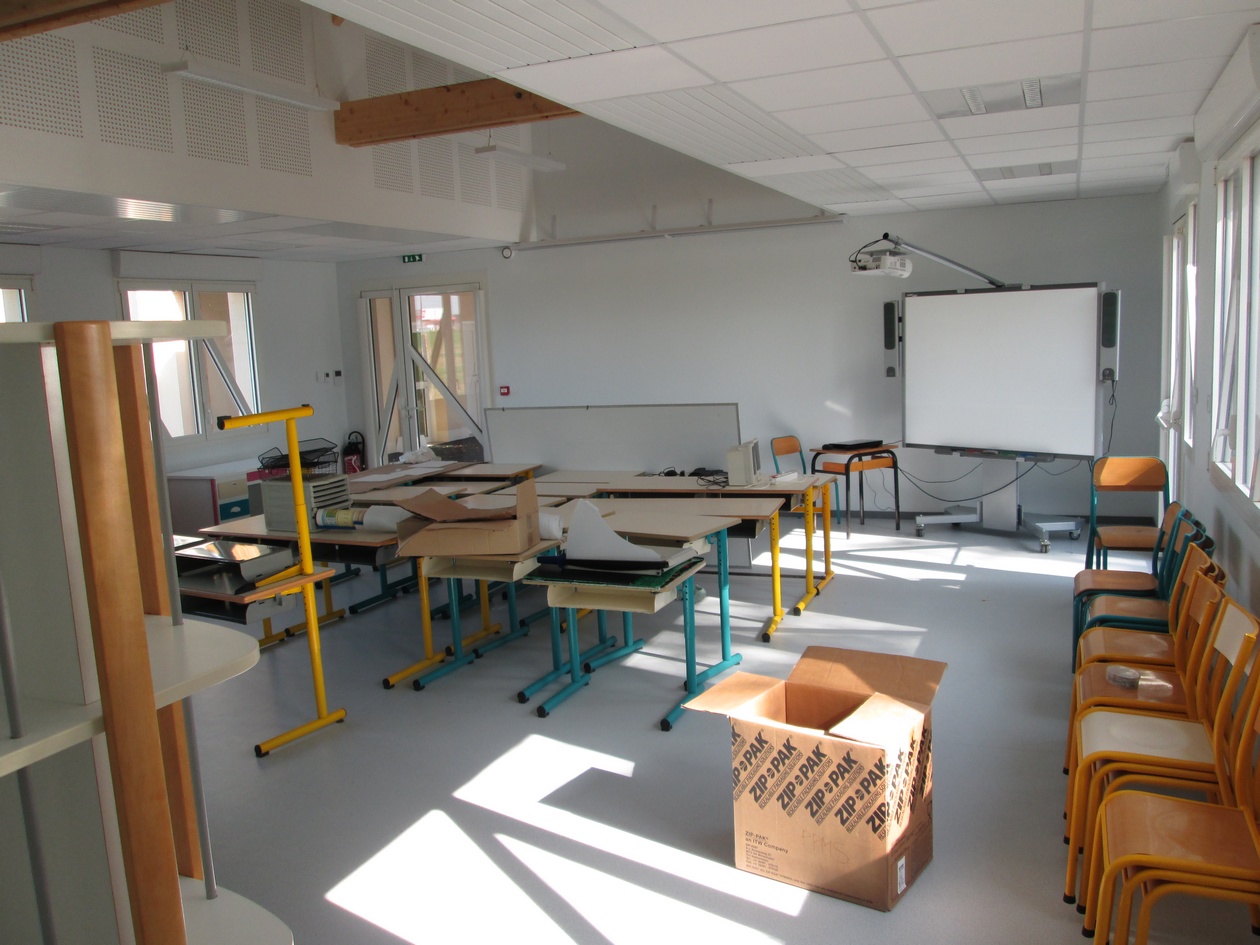

Ci-dessous : Emménagement de la nouvelle classe de primaire.
Les déménagements et emménagements des nouveaux locaux, une fois les travaux terminés et le ménage réalisé, ont été possibles grâce à la participation très active des agents communaux présents, des enseignantes et de quelques conseillers municipaux. Merci à tous.
Grâce à eux, la rentrée scolaire a pu se faire dans des conditions idéales pour les enfants de primaire et de maternelle et pour les personnels.
Du 29 au 31 août 2017
L'entreprise APSM est venue faire des essais de positionnement des structures métalliques qui serviront à accueillir, à l'abri, les usagers de l'école avant l'entrée dans les locaux.
28 août 2017
Une des dernières réunions de chantier, en présence de l'architecte maître d'oeuvre, Maximilien ROMERO, de Dominique RICHOMME, Mairie-Adjoint en charge des bâtiment communaux, de Martine CIRET, Maire-Adjointe en charge des affaires scolaires, et de représentants des entreprises.
Merci à tous pour la réussite de ce chantier.
7 septembre 2017

Les structures métalliques, adaptées et revenues du thermolaquage, sont installées de manières définitives.
Les finitions suivront dans les jours suivants.
Les travaux touchent à leur fin !

Vues d'ensemble du groupe scolaire
12 septembre 2017

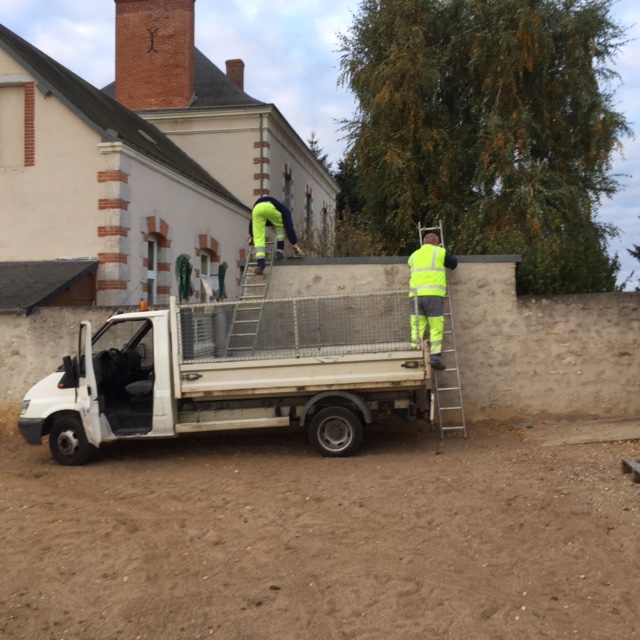

Installation définitive des couvertures sur les abris au dessus du portail d'accueil et de la porte d'entrée.
20 octobre 2016 : les travaux de la piste sont terminés mais les aménagements paysagers n'ont pas encore commencé.

Départ de la piste de circulation douce de la rue des Ouches.
L'aspect paysager de ce tronçon inspirera les aménagements réalisés pour la suite.
La piste traverse ensuite un champ avant de rejoindre le terrain de sport.
C'est la portion qui sera paysagée dans un premier temps :
A droite, des arbres de haute tige obtenus de l'Agglo dans le cadre de l'opération "1000 arbres pour le paysage".
A gauche, une haie paysagère d'essences diverses dans la continuité de celle implantée aux Ouches.
La piste longe le terrain de sport et passe par le petit bois.
Le sous-bois sera ultérieurement aménagé en espace détente (banc, table à pique-nique...)
La piste rejoint le parking de la Martinière en contournant la plateforme multisport d'Agglopolys
Des bancs seront installés devant l'espace multisport et des arbres de haute tige implantés pour les ombrager. Ces arbres sont obtenus dans le cadre de l'opération "1 000 arbres" de l'Agglo.
Vue de la piste au départ de la rue Camille Favier, dans le lotissement de la Martinière.
Les espaces autour du terrain multisport seront engazonnés au printemps prochain.
Vue de la plateforme multisport vers le lotissement de la Martinière et le tennis.
L'aspect sablonneux du revêtement s'estompera avec le temps pour la laisser la place à un calcaire endurci. Il faudrait toutefois pour cela que la pluie veuille bien tomber... un peu !
17 novembre
Début des travaux de plantation des arbres à haute tige par les employés communaux.
Travaux de préparation du terrain pour la plantation de la haie.

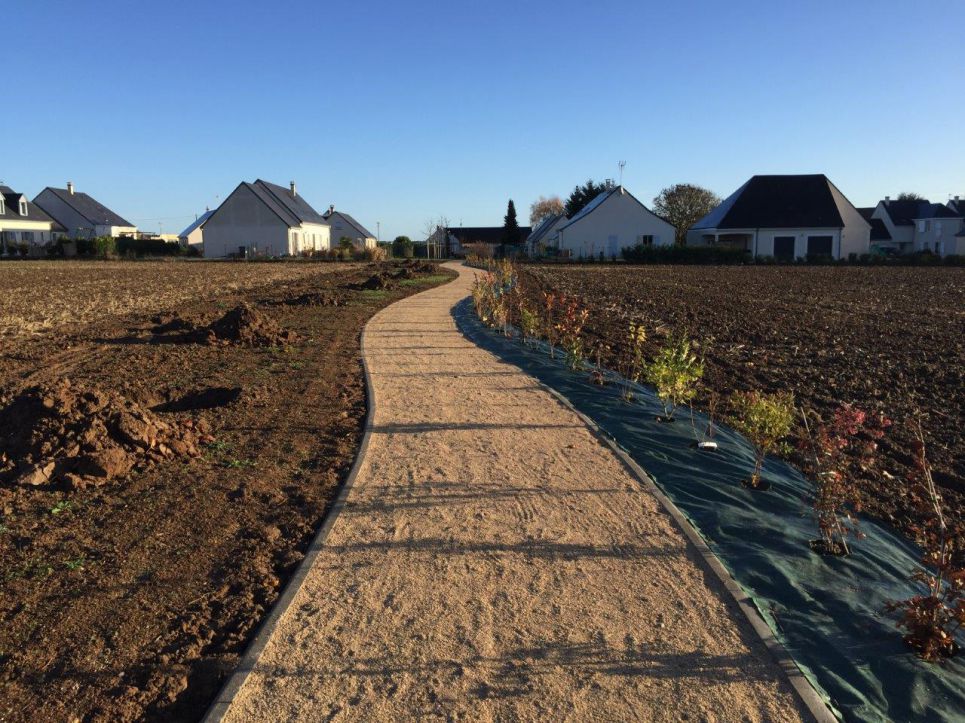

19 novembre
Emplacement des deux érables planes qui permettront d'ombrager les bancs qui seront installés dessous.
Les bancs seront installées prochainement, les arbres plantés le 28 novembre... mais il faudra patienter encore quelques temps pour l'ombre !
A gauche de la piste, la haie champêtre, à droite les emplacements pour les 8 arbres à haute tige donnés par Agglopolys dans le cadre de l'opération "1 000 arbres pour le Paysage".
Les essences retenues :
érable plane
frêne à fleur
érable champêtre
chêne pédonculé
Plantation d'une haie par les employés communaux entre le parking de la Martinière et la rue Camille Favier, à l'entrée du lotissement de la Martinière.
28 novembre
Plantations des "1 000 arbres pour le paysage"
Les élèves de CM1 de l'école Lorjou sont venus aider les employés communaux et les adjoints à planter les 10 arbres de long de la piste.
Tout le monde, petits et grands, a mis les mains à la pâte.
Adjoints et agents dans un même élan.
Mission accomplie.
3 décembre
Piste et plantations vues du lotissement des Ouches
Vue des Ouches depuis la piste de circulation douce
Plantation des deux érables à proximité de la plateforme multisports.
Agglopoplys a largement contribué à l'aménagement de cet espace dédié aux loisirs des dionysiens.
Emplacement sous les acacias aménagé ultérieurement en espace de repos et de pique-nique.
Les travaux sur cette piste de circulation ne reprendront qu'au printemps 2017 par l'engazonnement de certaines parcelles et l'implantation de mobilier urbain.
1er avril 2017
L'entreprise FRANCO a repris ses travaux suspendus en décembre dernier.
Préparation des espaces pour l'engazonnement.
Ci-contre le long de l'allée paysagère.
Sous le bois d'acacias.
Ce lieu sera prochainement aménagé en espace "pique-nique" avec tables et bancs.
Depuis le parking de la Martinière.
Les employés communaux ont posé des Rondino pour empêcher l'accès à la piste et aux espaces qu'elle dessert aux véhicules... qui n'ont rien à y faire.
Depuis la rue Camille Favier.
Prochainement, des panneaux marqueront l'interdiction de la piste à tout véhicule motorisé (à part bien sûr les vélos à assistance électrique !).
Depuis le terrain de pétanque, derrière les ateliers.
18 mai 2017
La pluie aidant, le gazon commence à pousser, les haies et arbres récemment plantés verdissent.
L'espace Sports-Loisirs attend les aménagements de mobilier urbains pour pouvoir accueillir les dionysiens dans le meilleures conditions possibles.
11 juin 2017

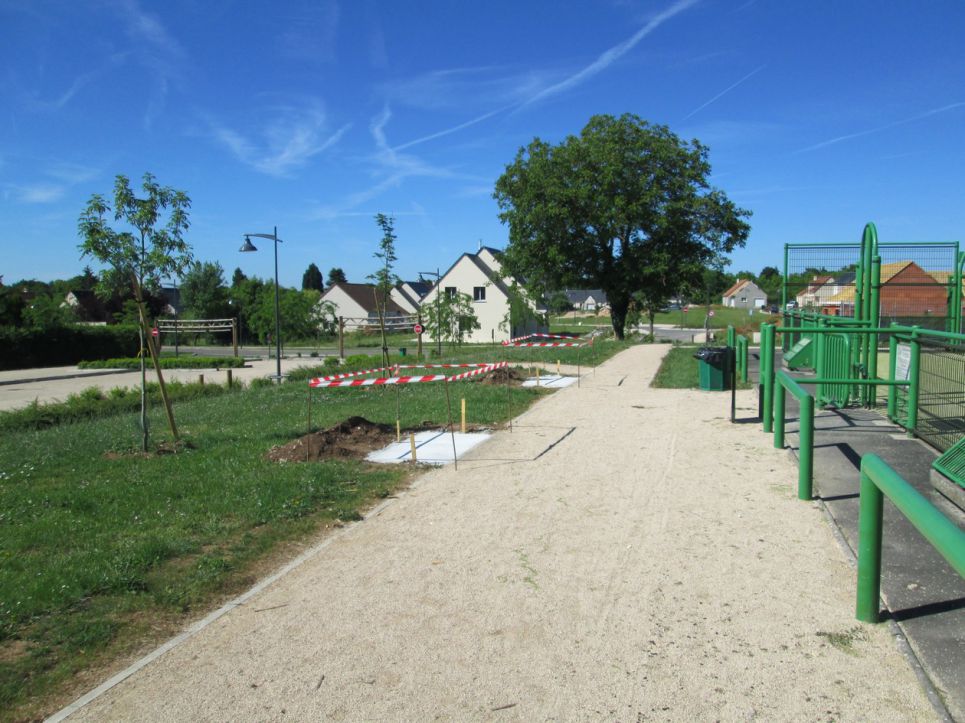

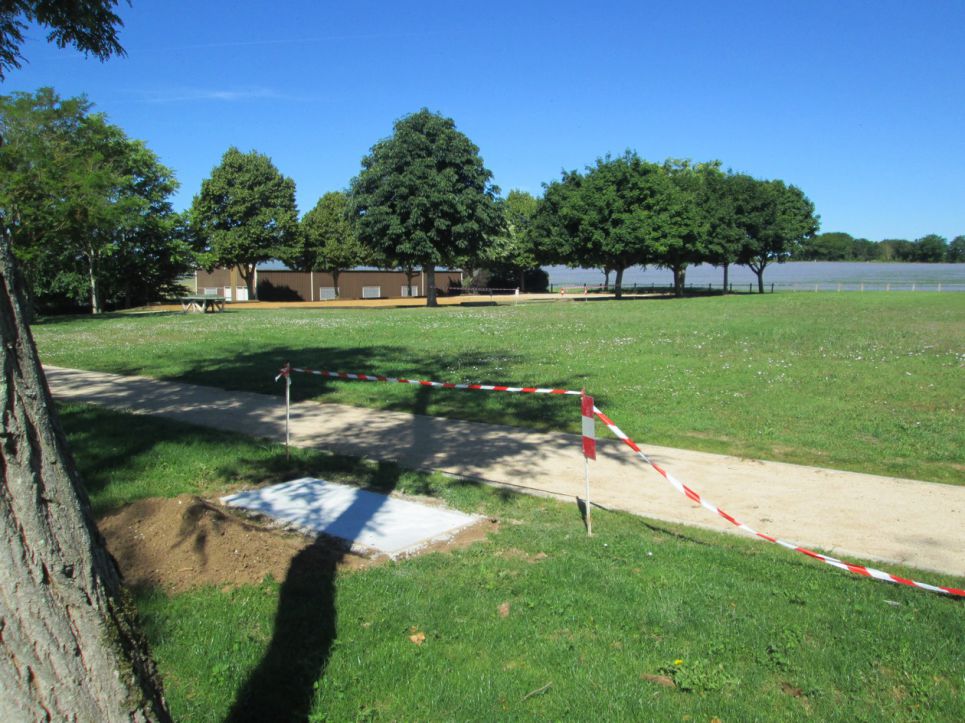

Préparation des emplacements (dalles de béton) pour l'installation prochaine du mobilier urbain.
Ci-contre : Sous le bois d'acacias, deux tables.
Ci-dessous et ci-contre :
7 bancs
6 juillet 2017
Installation des bancs aux différents emplacements prévus. Des points d'étape pour les marcheurs, de quoi patienter assis pour les "spectateurs" du plateau multisports ou du terrain de pétanque...
Préparation des dalles de béton pour l'installation à venir des tables.
11 juillet 2017
Installation des deux tables de pique-nique.
En béton blanc, d'un poids unitaire de 800 kg, c'est du mobilier urbain solide et pérenne que nous avons choisi d'offrir aux dionysiens pour terminer l'aménagement de l'espace sports-loisirs.
Mardi 18 octobre 2016 : Première réunion de chantier
Étaient présents à cette réunion :
- La Municipalité,
- L'entreprise TRASO chargée des travaux,
- INFRASTRUCTURES CONCEPT, maître d'oeuvre,
- la SAUR,
- Une représentante des riverains
La cuve n'étant pas totalement vidée, les travaux de réfection n'ont pas pu commencer.

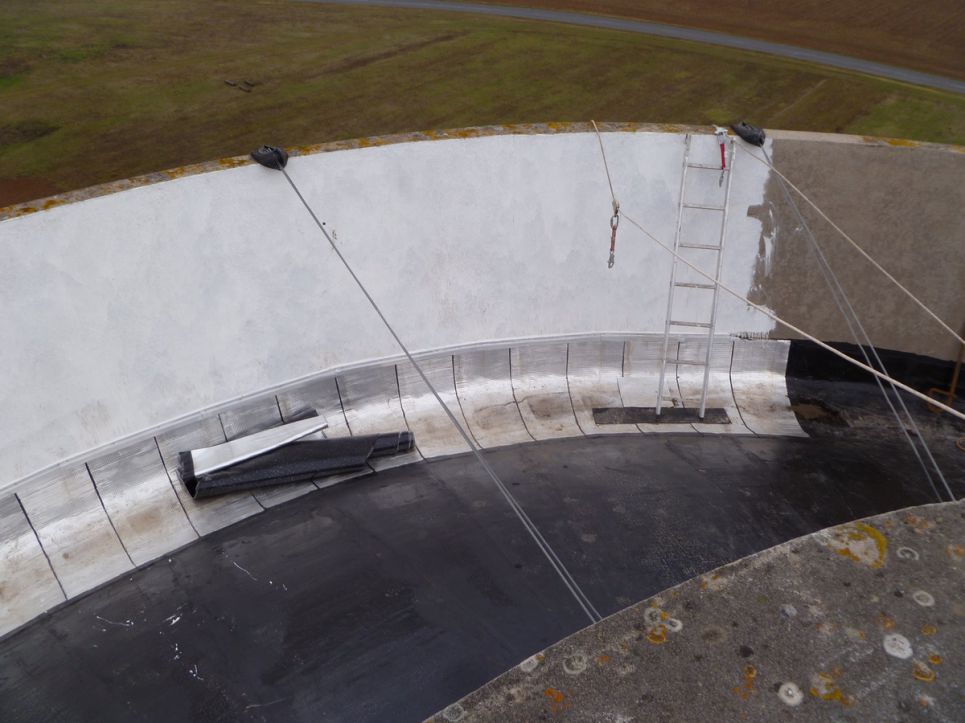

Il a donc été procédé à un premier examen des surfaces extérieures.
Les dimensions importantes de certains blocs de ciment indiquent à quel point il était nécessaire d'intervenir sur l'édifice.
Leur détachement aurait pu se faire "naturellement" à n'importe quel moment, mettant en jeu la sécurité des riverains et de leurs habitations.
25 octobre 2016
Travail d'étanchéité du dôme
8 novembre 2016
Coupole étanchéifiée
Réunion de chantier du 22 novembre
Changement des canalisations intérieures.

Ci-contre, canalisation menant à la cuve.
La cuve vue du dessous.

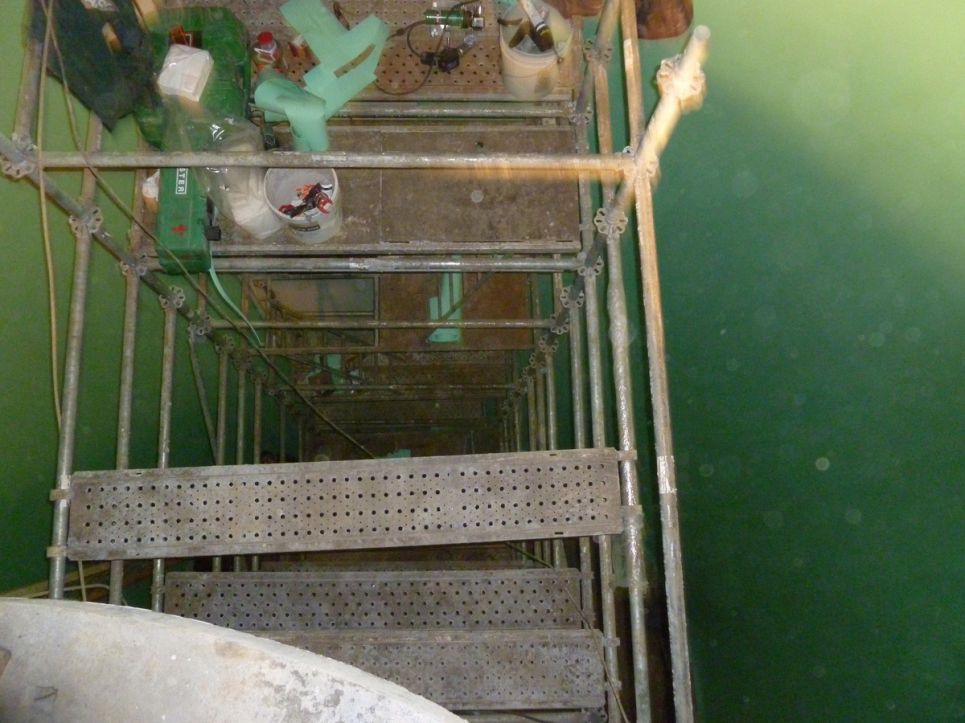

Échafaudage à l'intérieur de la cuve pour faire les travaux, de haut en bas de la cuve :
- de réparation de la paroi (rebouchage des fissures, protection des fers...)-
- de pose du feutre (500 g/m²) de protection
- de pose de la membrane armée SIKAPLAN WT 4300-15 C
Avant la pose de la dernière bande de membrane
En vert, la membrane armée
En blanc, le feutre posé sous la membrane
Thermo-soudure de la membrane armée à l'aide d'un robot spécial.
Sur le "toit" du château d'eau.
Les travaux sur le dôme, commencés lors de la première semaine, ont été stoppés dès que ceux de la cuve ont pu débuter.
Une couche d'imprégnation pour bloquer les eaux de pluie a été faite.
Pose d'une couche pare-vapeur sur l'ensemble de la surface.
Pour le plaisir, la rue du Château d'eau vue de son dôme
Réunion de chantier du 6 décembre
La cuve recouverte de la membrane sur toute sa surface.
Restaient à ce moment les soudures du fond de cuve.

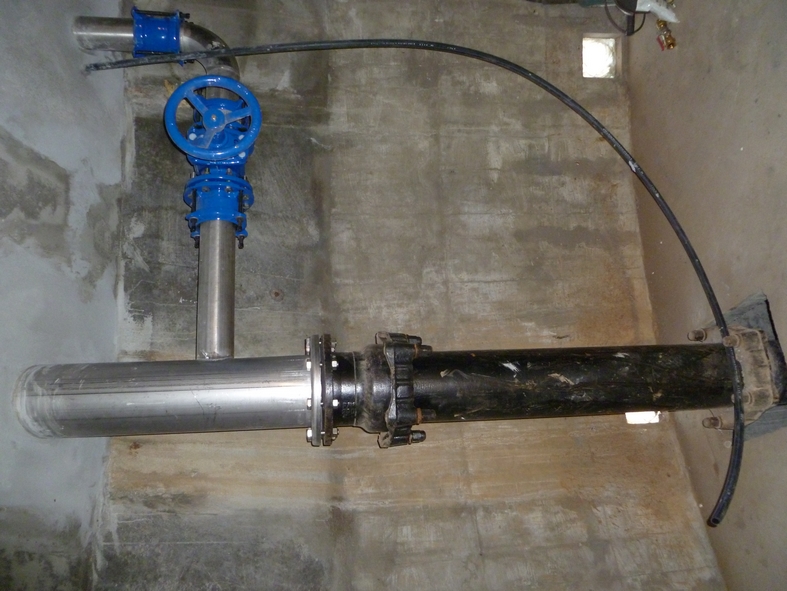

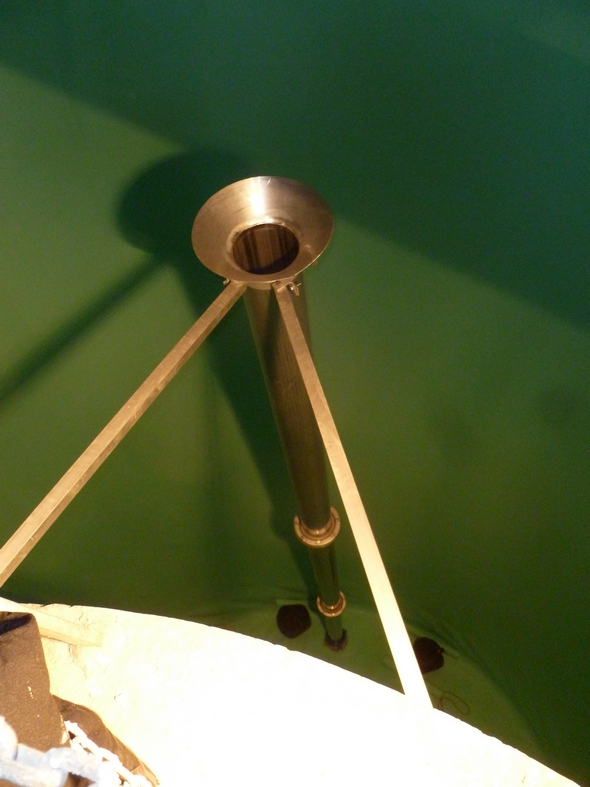

Colonne d'arrivée d'eau du forage entièrement refaite.

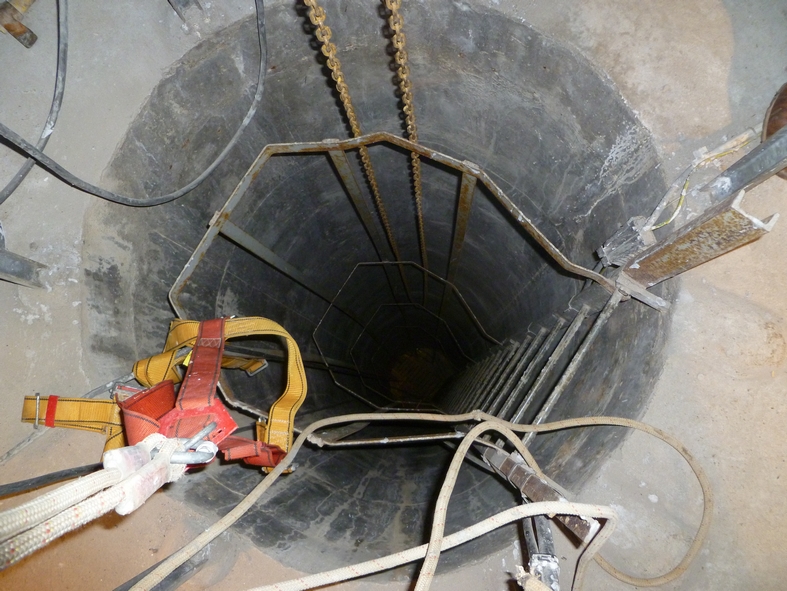

Le puits d'accès à la plateforme qui surplombe la cuve de 700 m3.
La partie la plus impressionnante de l'accès au haut du château d'eau.
Colonne d'évacuation du "trop plein" de la cuve entièrement changée.
Colonne d'alimentation. L'eau provenant du forage est amenée jusqu'à la cuve. Les parties claires ont été entièrement changées.
Réunion de chantier du 13 décembre
Les travaux extérieurs se limitent pour l'instant au sondage du revêtement. Beaucoup de plaques se décrochent nécessitant un travail de réfection important.
La proximité des habitations autour du château d'eau rend délicate les opérations de nettoyage et de peinture. Nous étudions avec le maître d'oeuvre les solutions possibles et notamment d'échafaudage de la totalité du bâtiment.
15 décembre
La cuve est en eau. Les analyses s'étant révélées bonnes, le château d'eau est à nouveau en service et alimente en eau potable les communes de Saint-Denis-sur-Loire et La Chaussée Saint-Victor.
Les travaux de ravalement et de peintures des extérieurs commenceront début mai 2017, période plus propice à ce type de chantier. Une solution viable d'échafaudage pour les réaliser sans conséquences dommageables sur les habitations environnantes à été trouvée.
17 mai 2017
L'entreprise LV Tec a fini de monter l'échafaudage pour commencer les travaux de restauration du bas de la colonne (partie la plus abîmée).
La bâche de protection qui entoure l'échafaudage permettra d'éviter les projections d'eau, enduits et peinture sur les habitations voisines durant cette tâche délicate.
Une entreprise locale, sous-traitante de l'entreprise TRASO, a déjà commencé le chantier de ravalement.
23 mai 2017
Réunion de chantier
Échafaudage de 8 m pour réaliser les travaux de réparation du bas de la colonne du fut, partie la plus abîmée.
Cette première phase s'achèvera le 24 mai. Ensuite, l'entreprise LV Tec reprendra le montage de l'échafaudage sur la totalité de l'édifice cette fois. Durée du montage : 3 semaines.
L'entreprise TRASO pourra alors terminer les travaux de revêtement (décapage, enduits, peinture).
Durée : 1,5 à 2 mois.
Travaux de décapage et d'enduits sur le bas du fut.
Dans quelques jours, des essais de peinture seront réalisés sur la partie haute de l'actuel échafaudage : un blanc cassé très clair et un bleu ciel lui-aussi très clair.
Des devis pour la peinture du logo de la commune sur deux phases de la cuve sont en cours. A suivre...
Vue de l'entrée du château d'eau, sous l'échafaudage.
16 juin 2017
L'échafaudage est toujours en cours de montage, étage par étage. La durée totale de montage est de 3 semaines.
Le conseil municipal du 16 juin a validé les couleurs qui étaient à l'essai sur l'édifice : blanc pour le fût, bleu pâle pour la cuve.
Il a été également décidé de peindre le logo de la commune sur deux faces de la cuve.
28 juin 2017
Poursuite du montage de l'échafaudage.
Plus de 3 semaines seront nécessaires pour que la structure atteigne le haut de la cuve et pour procéder au bâchage de l'ensemble du bâtiment.
L'entreprise TRASO pourra ensuite reprendre les travaux de nettoyage, réfection et peinture du château d'eau.
12 juillet 2017
Réunion de chantier
Une panne du monte-meuble (ci-dessous) a retardé de quelques jours l'avancé du montage de l'échafaudage.
L'entreprise TRASO doublera les équipes la semaine prochaine pour essayer néanmoins de terminer le chantier dans les délais.
Le monte-meuble permet d'acheminer les éléments au fur et à mesure de l'avancée du montage de l'échafaudage.
Le poids total de l'échafaudage terminé sera de 60 tonnes.
26 juillet 2017
Extrait photographique du compte rendu de la réunion de chantier du 26 juillet.
23 août 2017
Sous le Château d'eau entièrement emmailloté, un artiste est au travail.
Il réalise les peintures du logo de la Commune sur 2 faces de la cuve.
Le démontage de l'échafaudage commence le 18 septembre. Les dionysiens pourront alors découvrir leur point culminant paré de ses nouvelles couleurs.
