TRAVAUX DES NOUVEAUX ATELIERS MUNICIPAUX

Mise à jour du 21 octobre 2017

2015, 2016 et 2017 ont été ou sont des années importantes pour les investissements communaux.

En effet, ont été réalisées l'extension et la réhabilitation de l'école, la réhabilitation intérieure et extérieure du Château d'eau, la piste de circulation douce Le Bourg - Macé (cliquez sur ce lien pour le suivi des ces trois chantier), la mise en accessibilité des bâtiments communaux (rampes d'accès PMR à la Mairie et au Restaurant scolaire, changement des portes de la Mairie...), la possible restauration des marches d'accès au parvis de l'église et d'autres choses moins significatives.

Le 20 juin 2017, les travaux de construction des nouveaux ateliers communaux ont débuté. Ils devraient s'achever avant la fin 2017 pour permettre un déménagement définitif au plus tard au premier trimestre 2018.

Dès la rentrée de septembre, nous reprendrons le travail avec les associations dionysiennes pour préparer la reconversion des actuels ateliers de la rue Camille Favier en locaux associatifs.

Comme pour les travaux de l'école, du château d'eau et la piste de circulation douce, nous vous ferons suivre le déroulement des travaux ci-dessous.

23 juin 2017

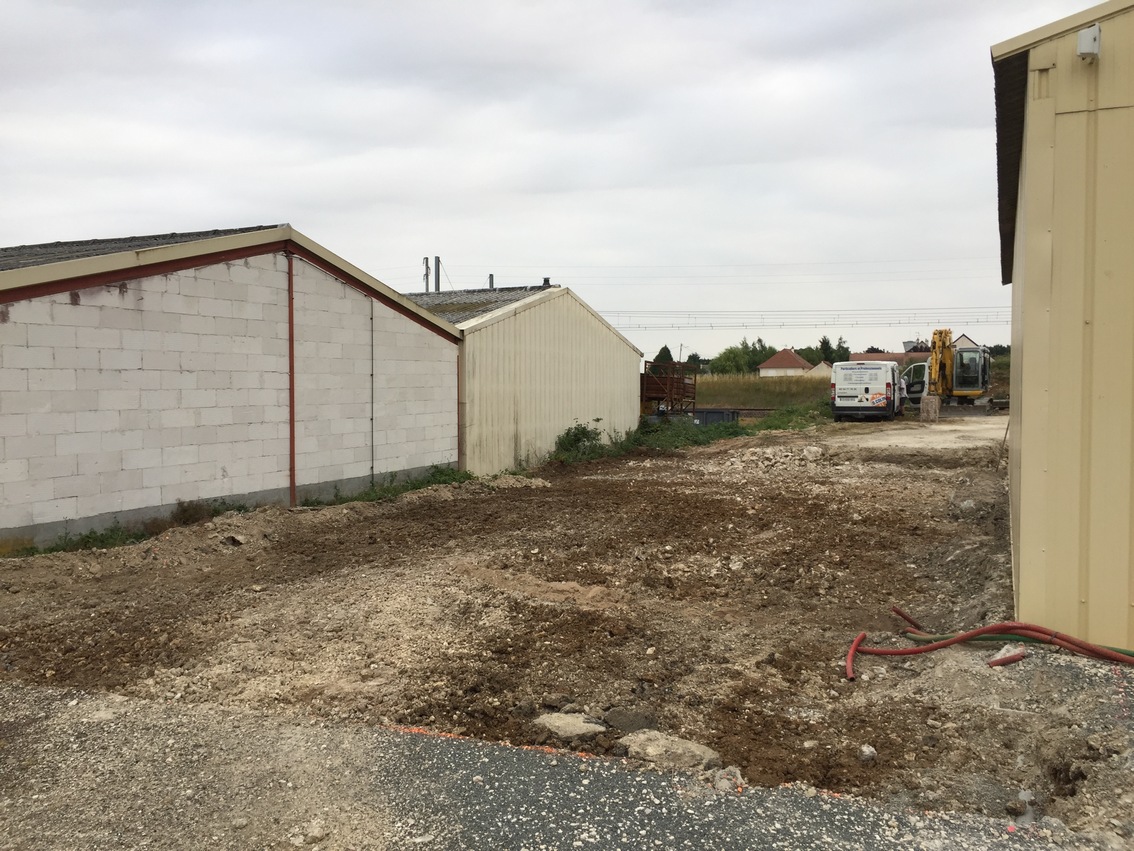

Premiers travaux de décaissement à l'endroit du nouveau bâtiment où seront installés les communs et l'atelier de 80 m².

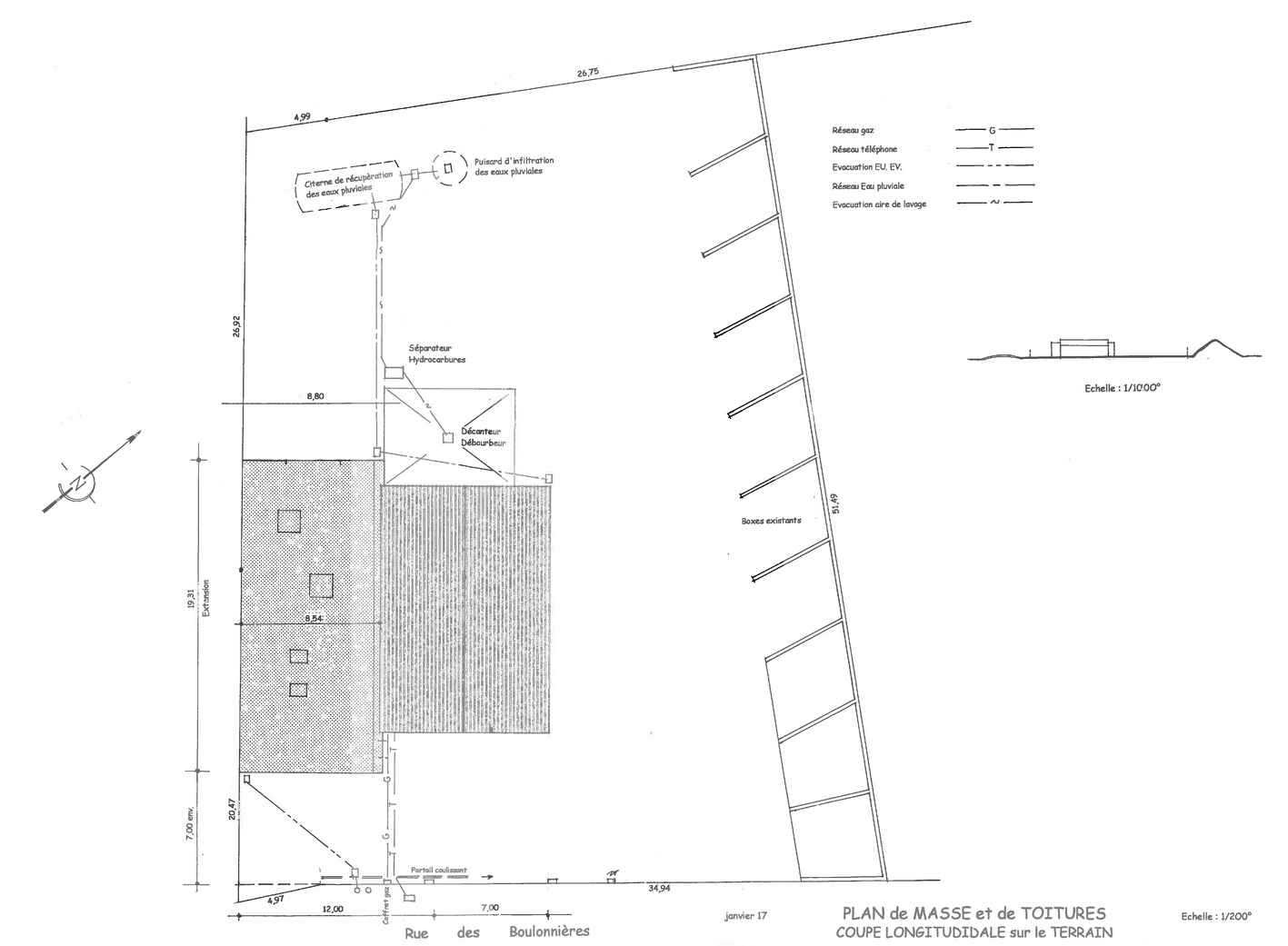

Afficher le plan de masse du projet

Extrait de la délibération d'attribution des lots du chantier

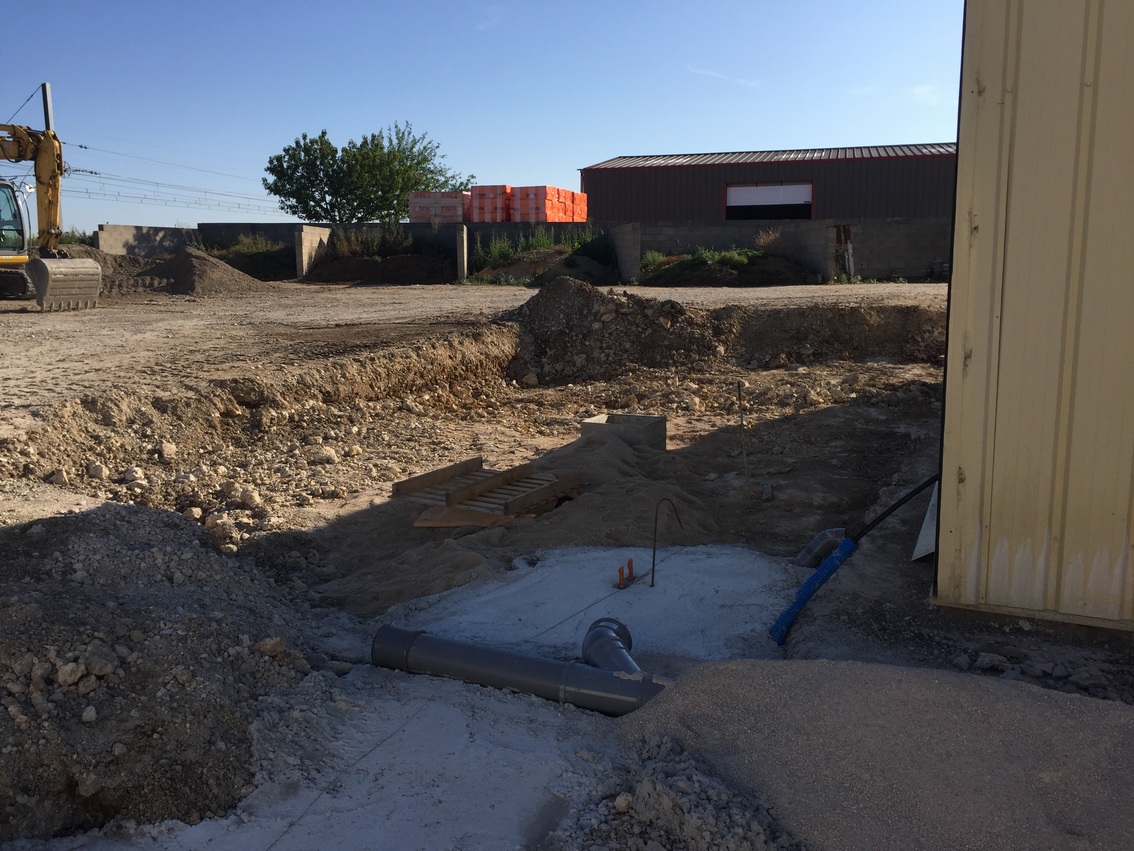

Début du décaissement derrière le bâtiment existant (ancien Ecobois) pour l'installation de la station de lavage des véhicules.

On peut voir que certains endroits du site sont très "pierreux", avec les conséquences que cela implique pour l'entreprise et le maître d'ouvrage.

26 juin 2017

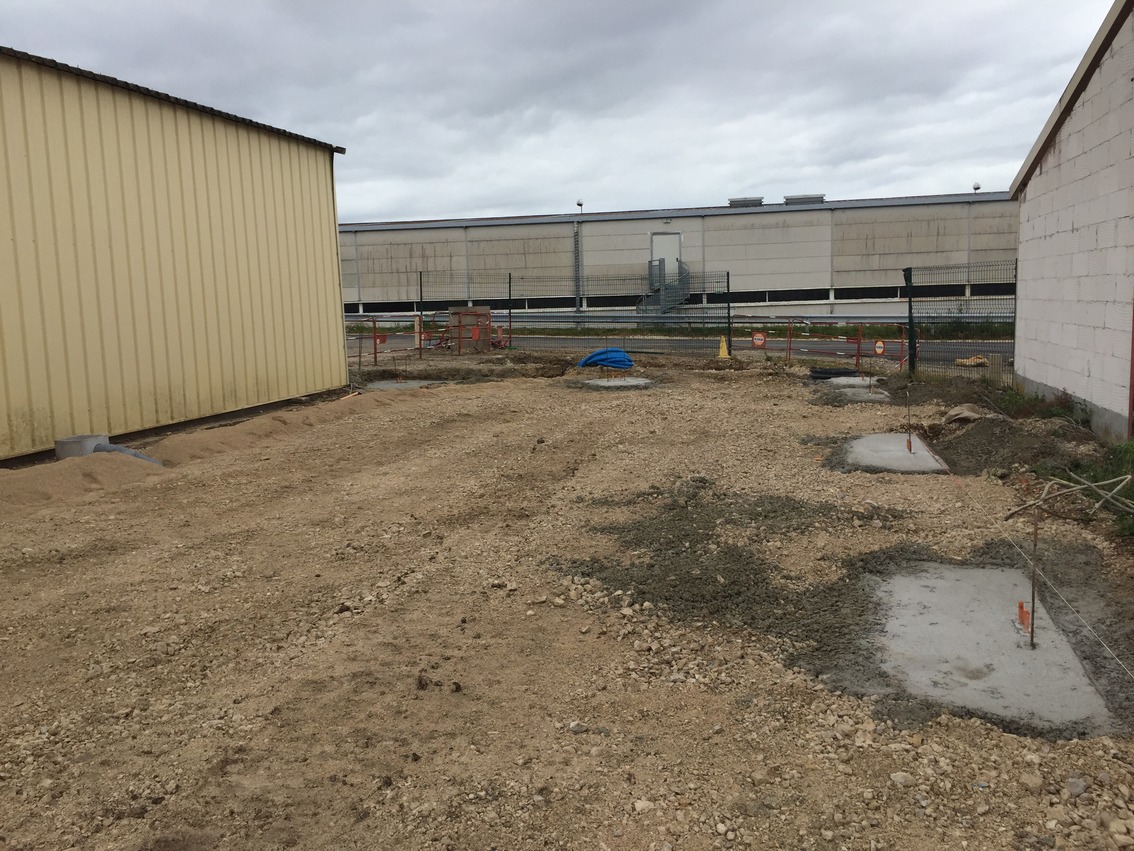

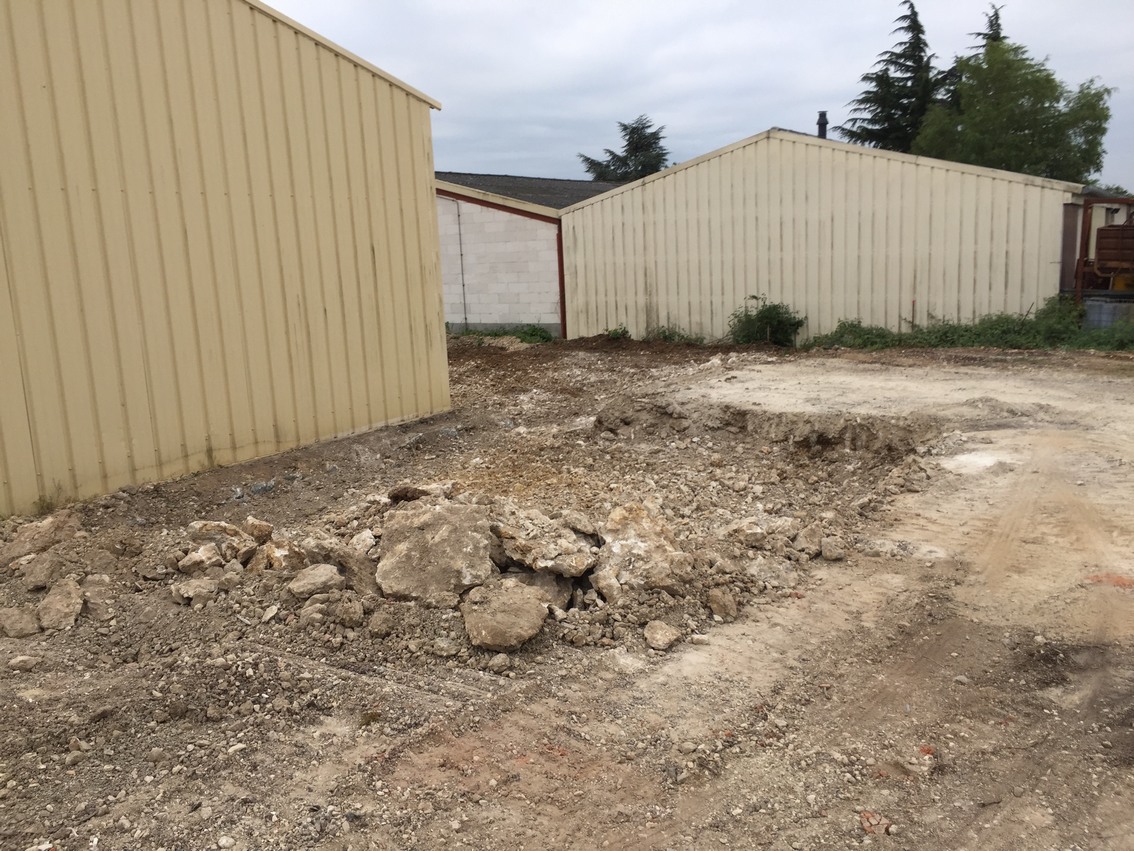

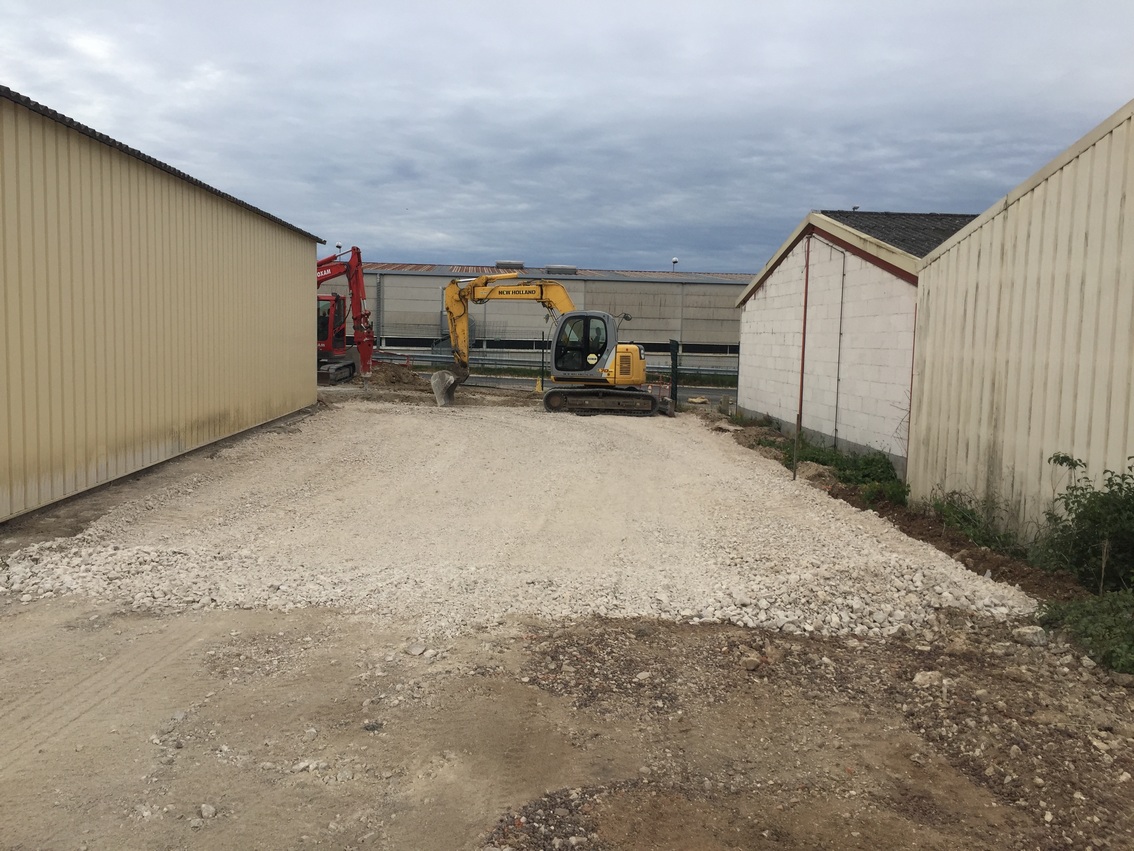

Terrassement à l'emplacement du bâtiment à construire.

C'est l'entreprise BARBOSA (Saint-Léonard en Beauce), bien connue puisque travaillant déjà sur le chantier de l'école maternelle, a décroché le lot du gros oeuvre.
Un contrat de sous-traitance avec l'entreprise COLIN (41) a été signé.

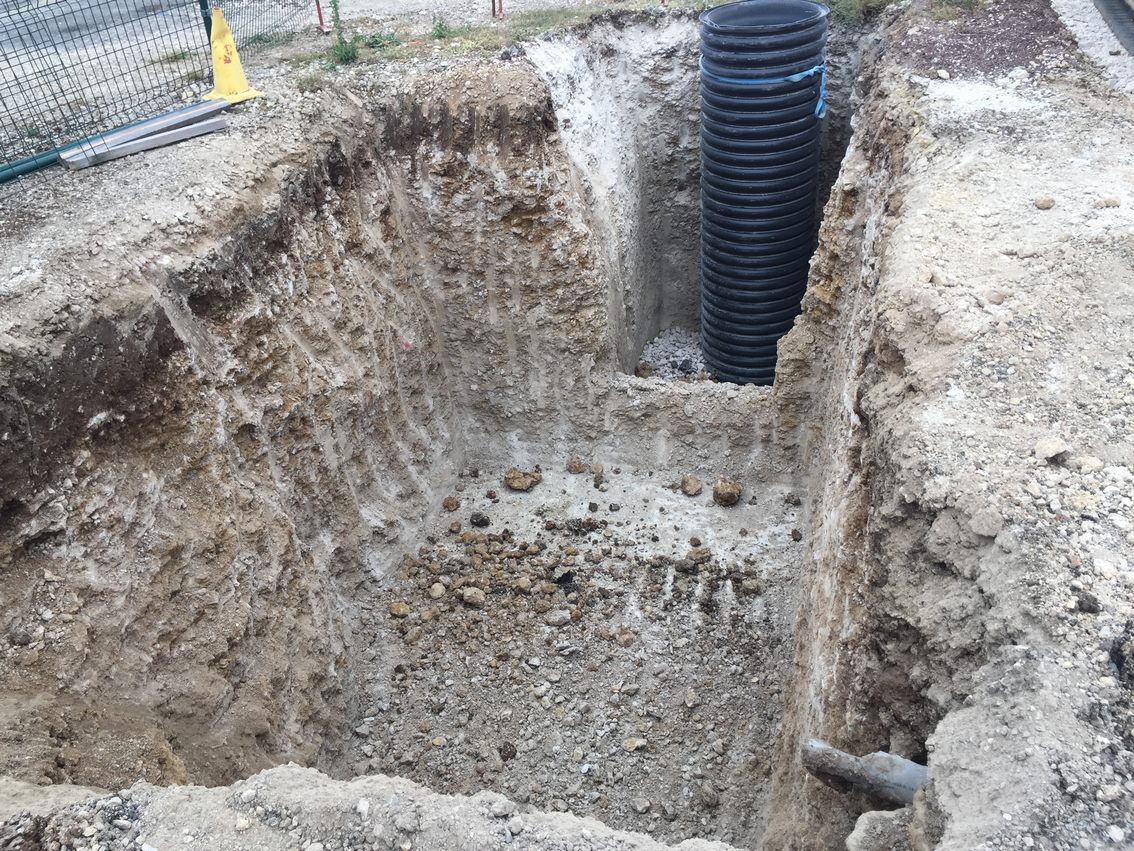

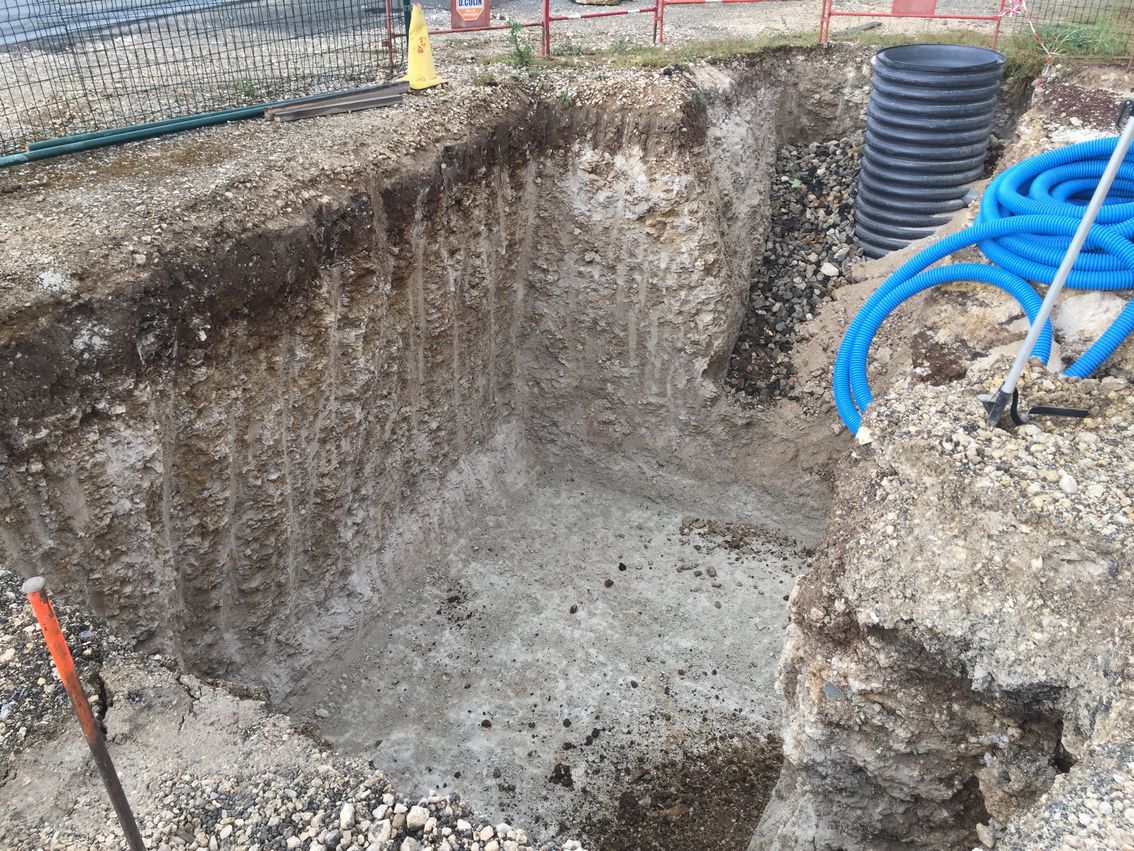

Creusement de la fosse destinée à recevoir la citerne pour la récupération des eaux pluviales.
Cet emplacement a dû être modifié par rapport au plan ci-dessus (23 juin). La citerne devait à l'origine être positionnée au fond du terrain le long de la ligne SNCF mais il a été impossible de creuser aussi profond à cet endroit à cause des rochers présents.
Nouveau positionnement : à l'entrée du terrain, devant le nouveau bâtiment.

28 juin 2017

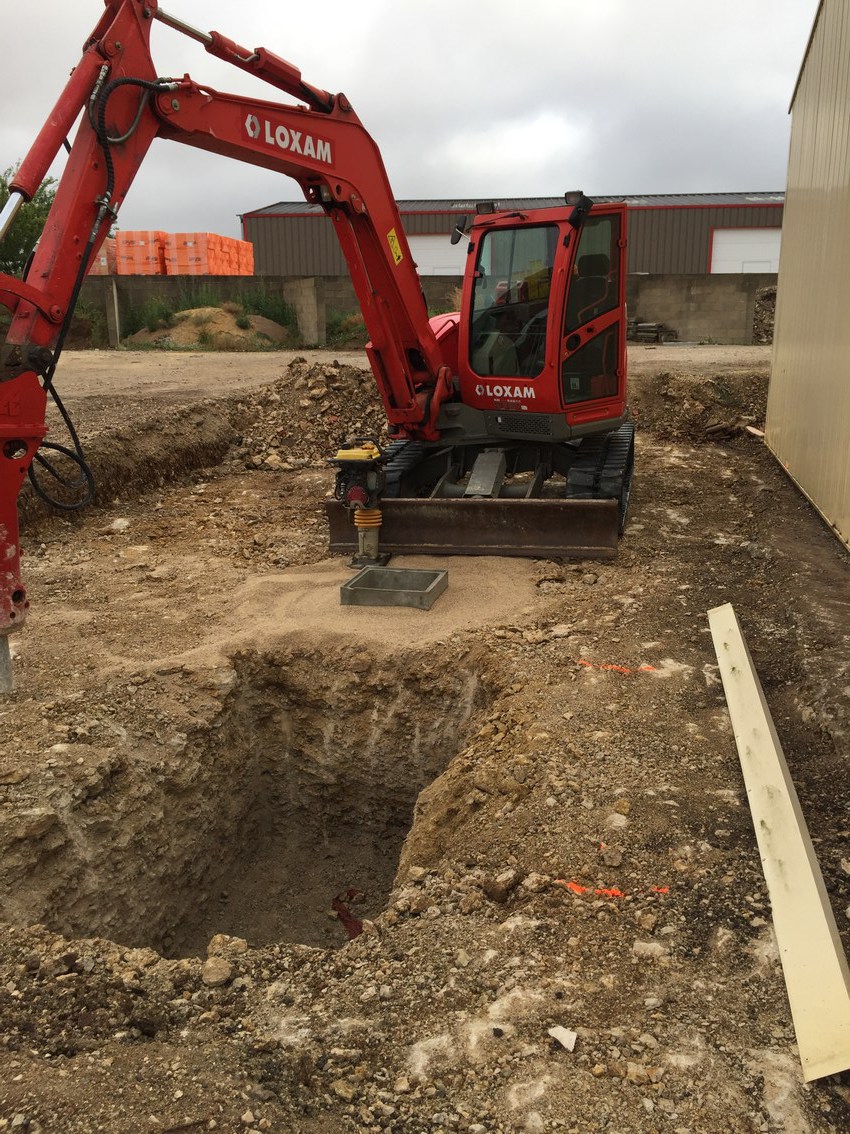

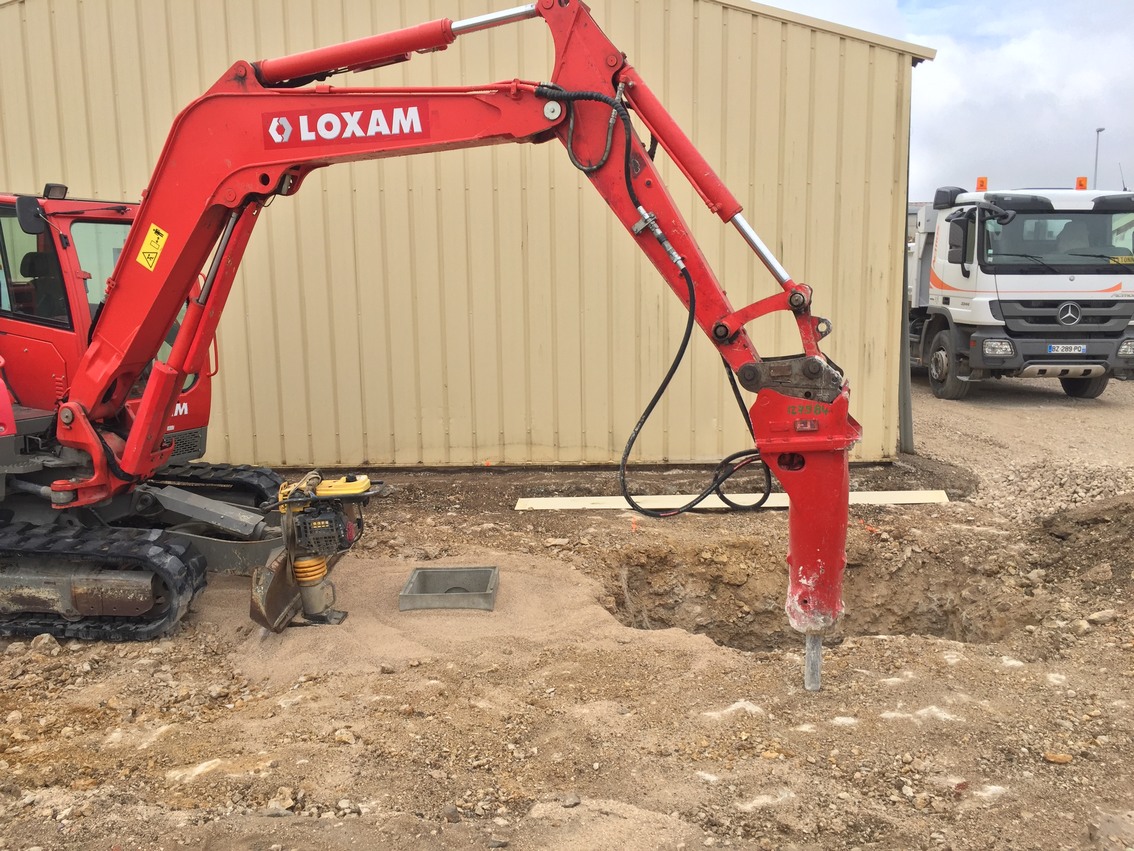

Trou pour implanter la structure métallique du nouveau bâtiment.
Les grands moyens pour réussir à creuser dans la pierre.

30 juin 2017

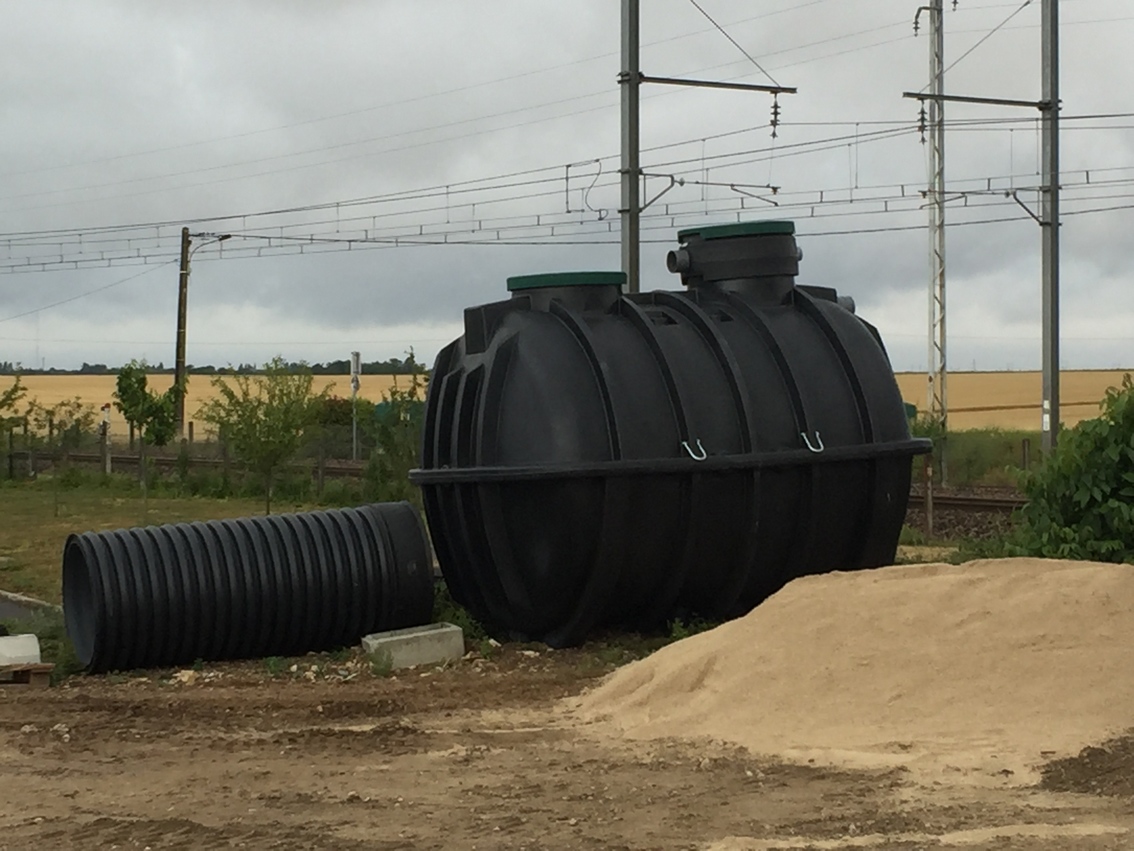

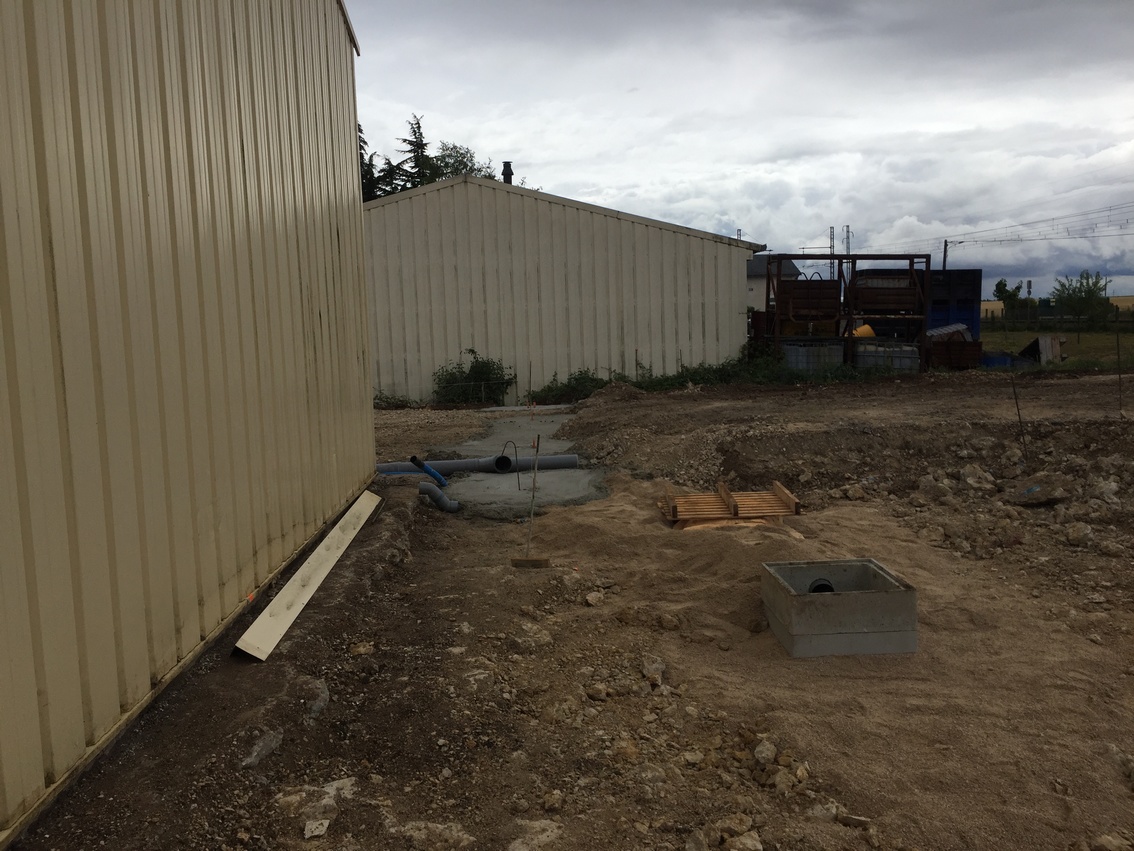

Citerne de récupération des eaux pluviales. Elles seront utilisées pour l'arrosage de plantations dans la commune.
Fosse à l'entrée du terrain destinée à recevoir la cuve de récupération des eaux pluviales.
Station de lavage des véhicules avec décanteur, débourbeur et séparateur d'hydrocarbures.

Béton coulé dans les fondations. Le montage de la structure métallique du bâtiment va bientôt pouvoir débuter.

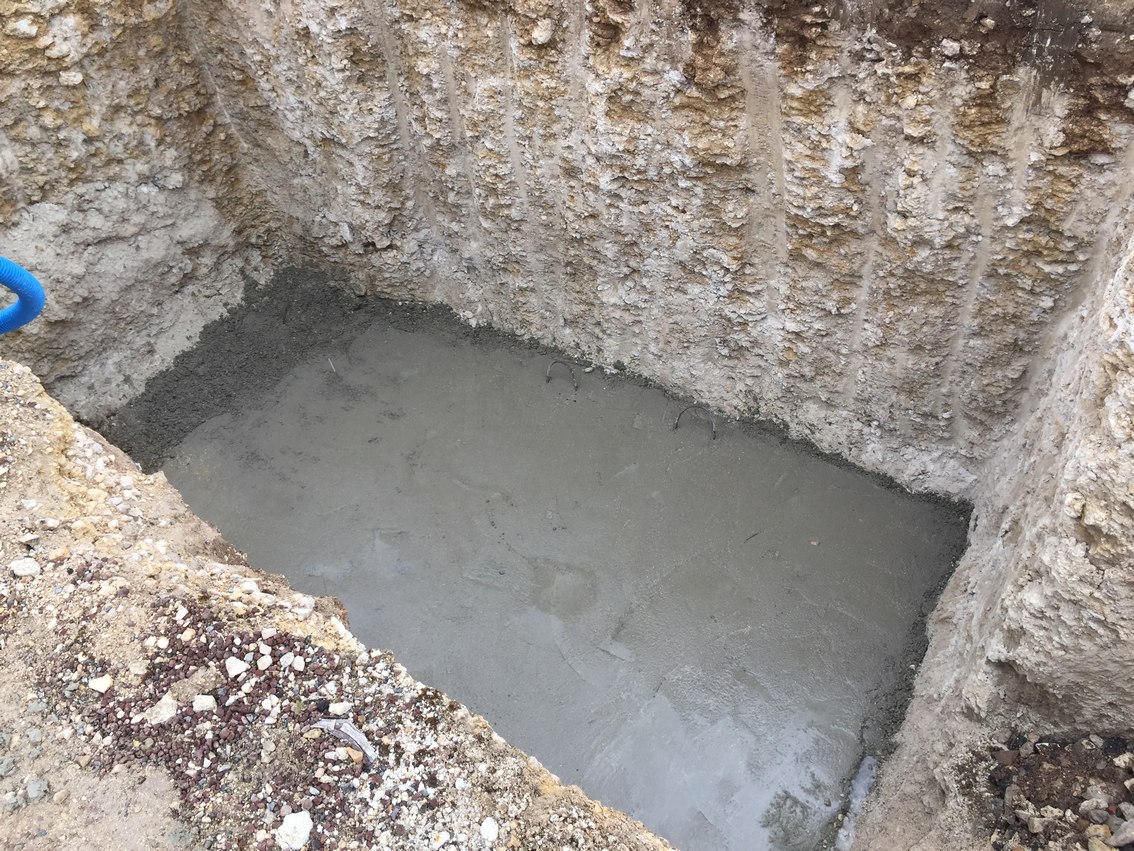

Béton au fond de la cuve. Positionnement prochain de la citerne.

4 juillet 2017

Entrée du bâtiment existant. La porte sectionnelle sera changée, une autre ouverte au fond.

Ce bâtiment de 150 m² servira de garage pour les véhicules, de rangement et de stockage.

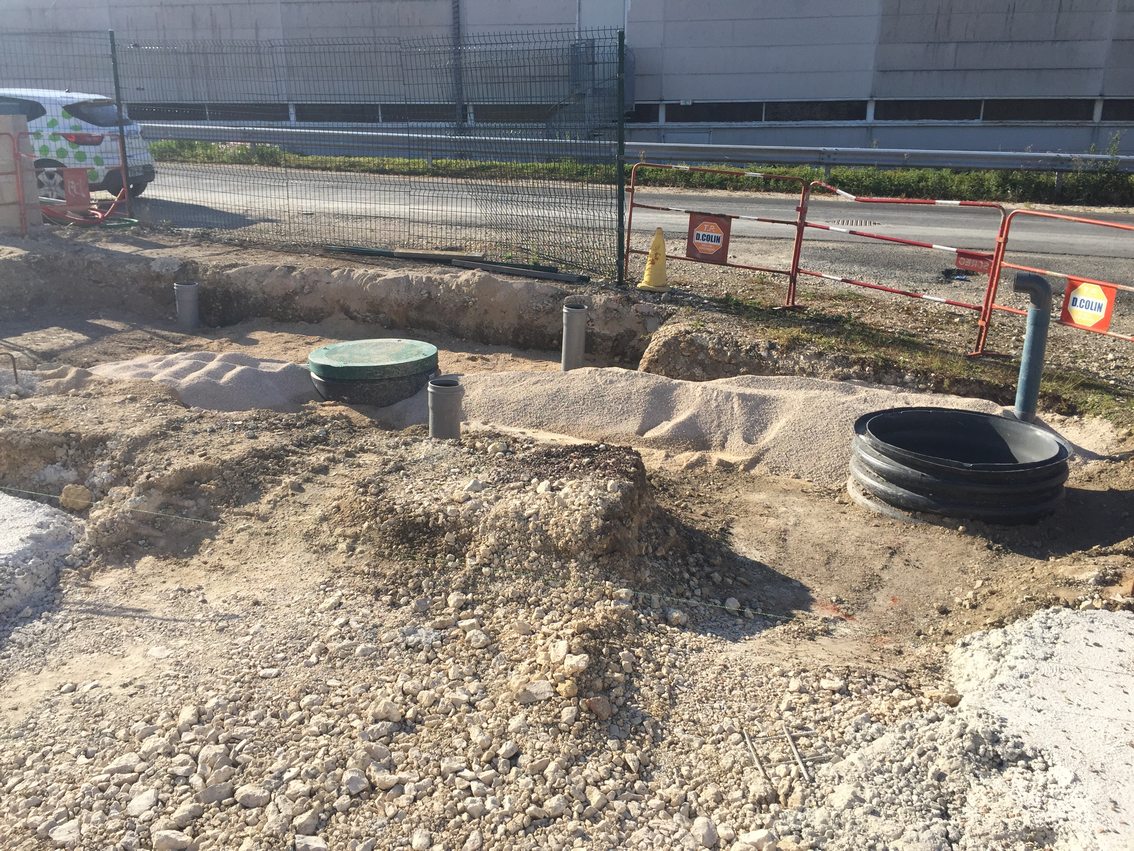

A l'arrière du bâtiment existant. On distingue les tuyaux PVC qui mèneront à la citerne enterrée de récupération des eaux pluviales.
La citerne de récupération des eaux pluviales dorénavant enterrée.

5 juillet 2017

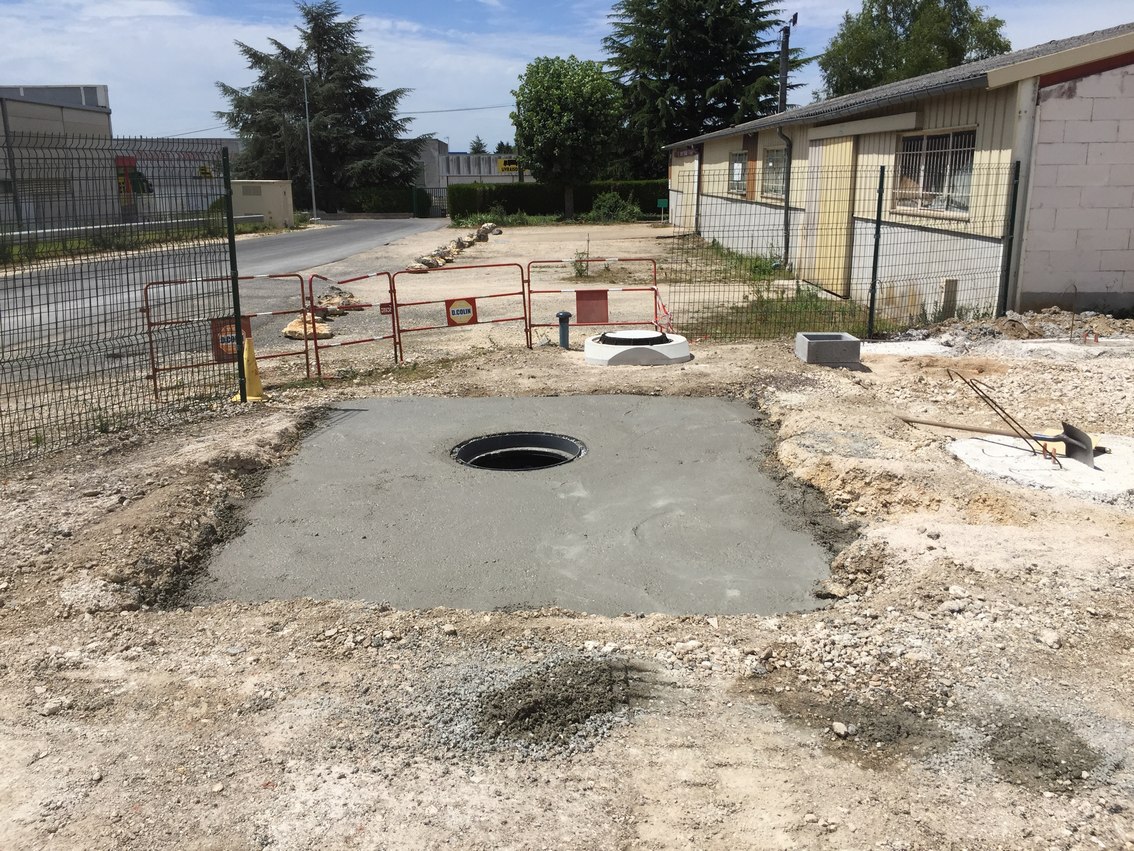

Une dalle béton a été coulée sur la cuve permettant le passage ou la parking d'un véhicule.

7 juillet 2017

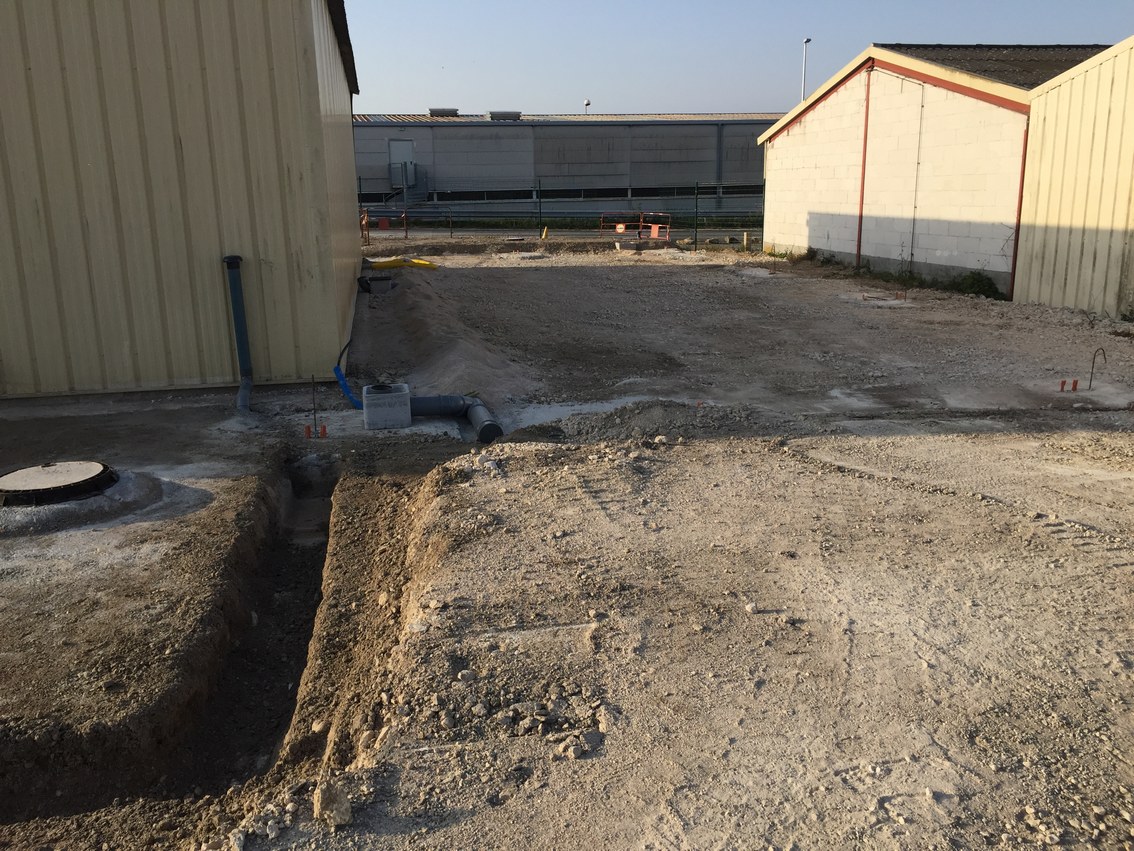

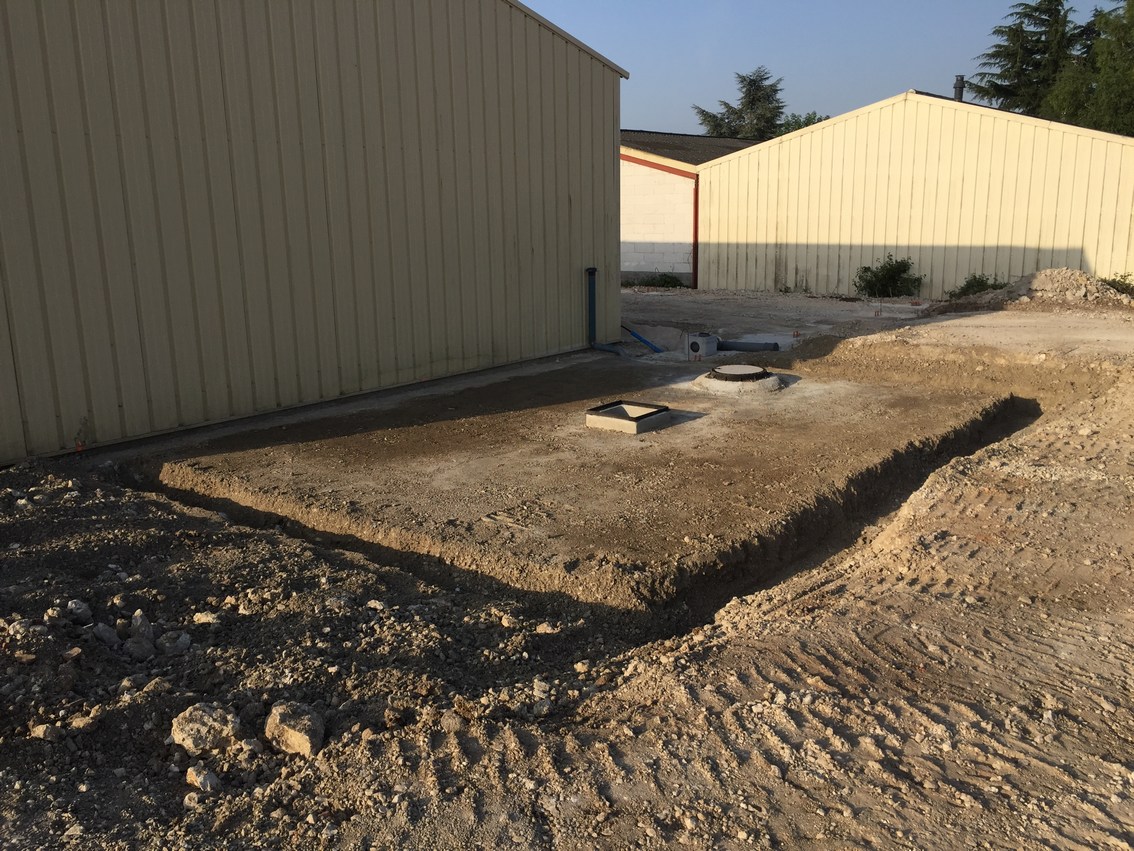

Plots en béton qui permettront de recevoir la charpente métallique du futur bâtiment (communs, atelier...).

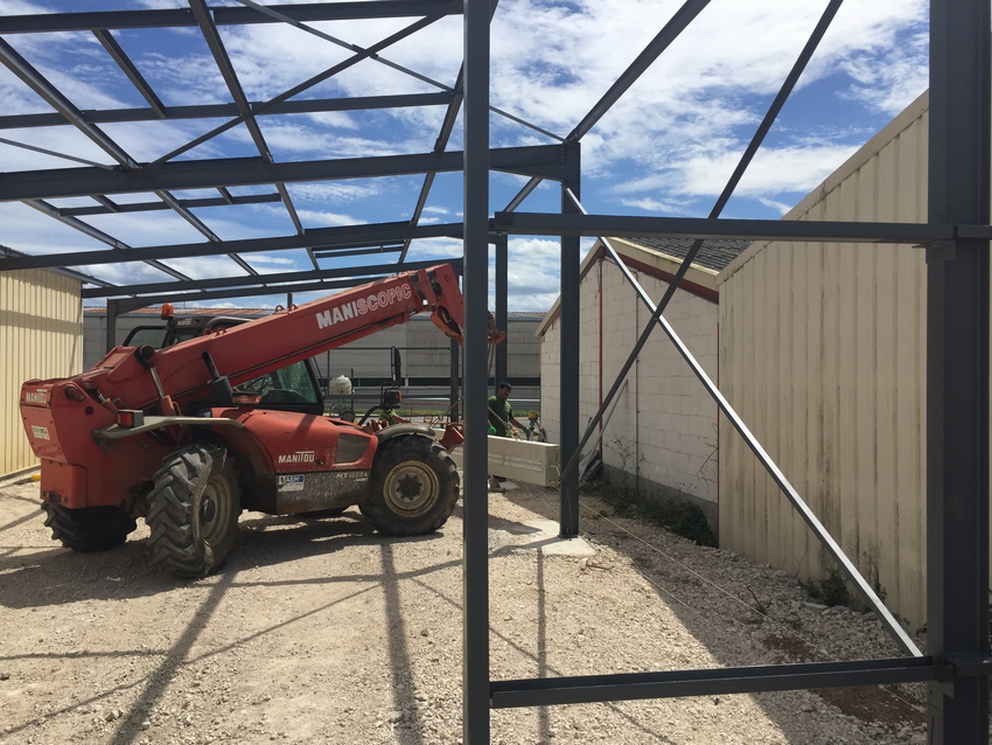

Début du montage en semaine 29.
Espace réservé au futur bâtiment, vu de l'arrière du bâtiment actuel.
Au fond, la citerne au bord de la rue des Boulonnières.
A gauche, l'espace lavage des véhicules.
Espace de lavage (couvert) des véhicules.
Au milieu, le regard de l'espace décanteur / débourbeur avec séparation des hydrocarbures.

Le suivi des travaux s'arrête pendant quelques semaines. Les travaux continuent néanmoins durant cette période.

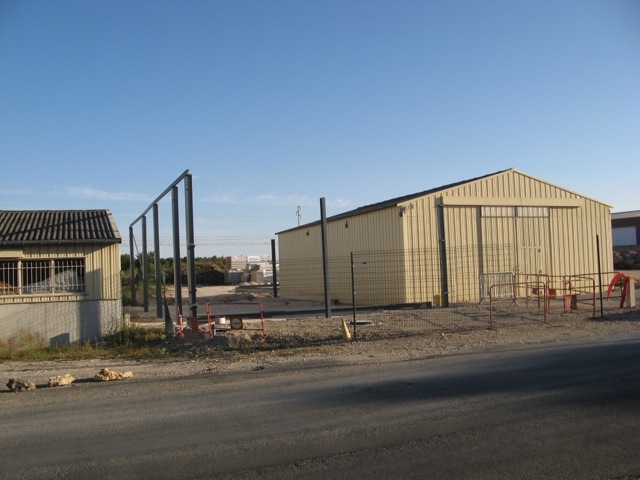

21 juillet 2017

Début du montage de la charpente métallique du nouveau bâtiment par l'entreprise CALLIGARO de Saint-Denis-sur-Loire.

22 juillet 2017

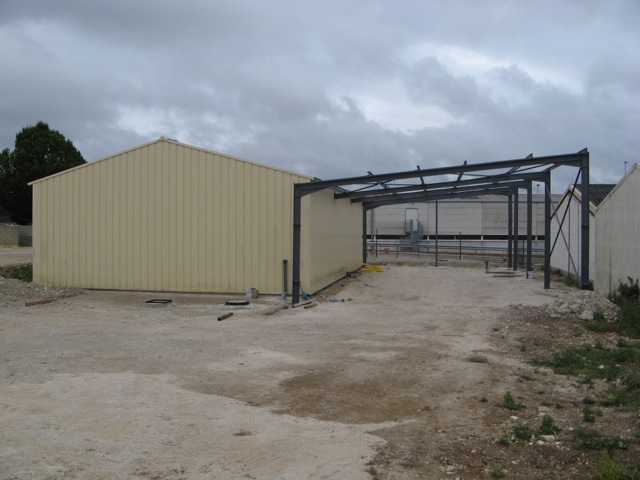

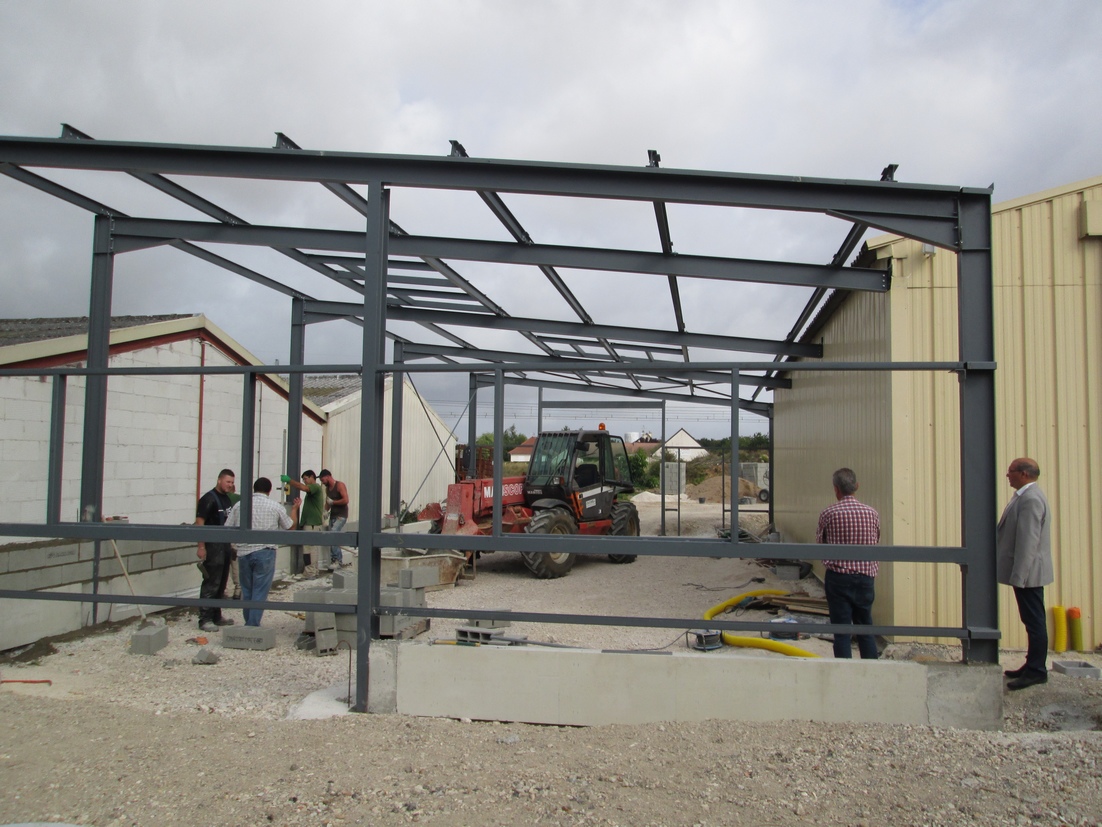

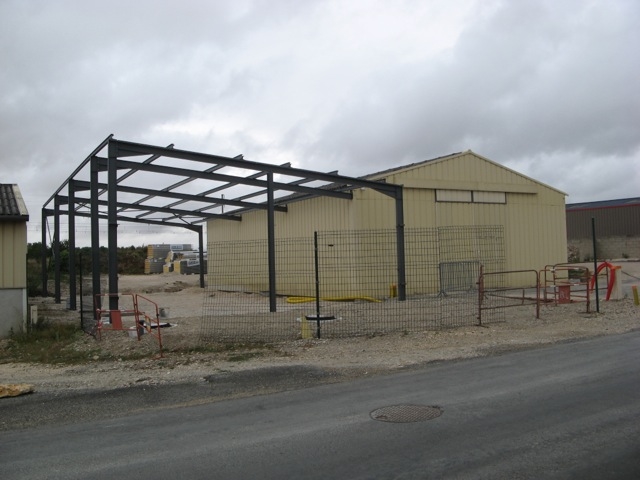

La charpente métallique est posée. Le chantier est en attente de la pose de longrines.
Vue de l'arrière du  bâtiment.

3 août 2017

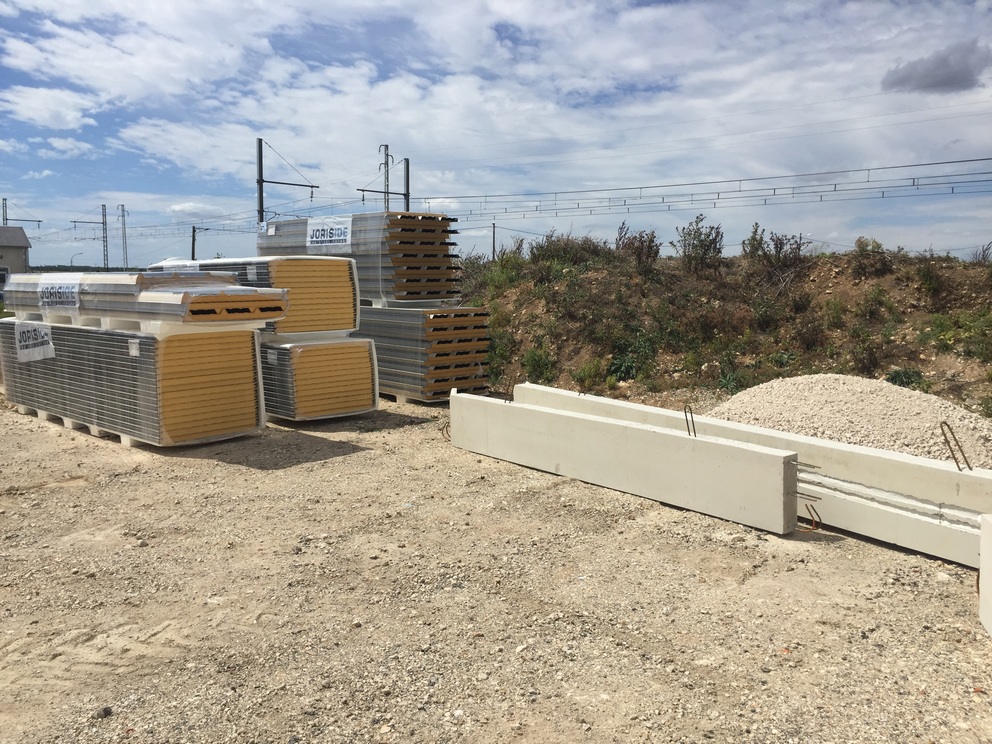

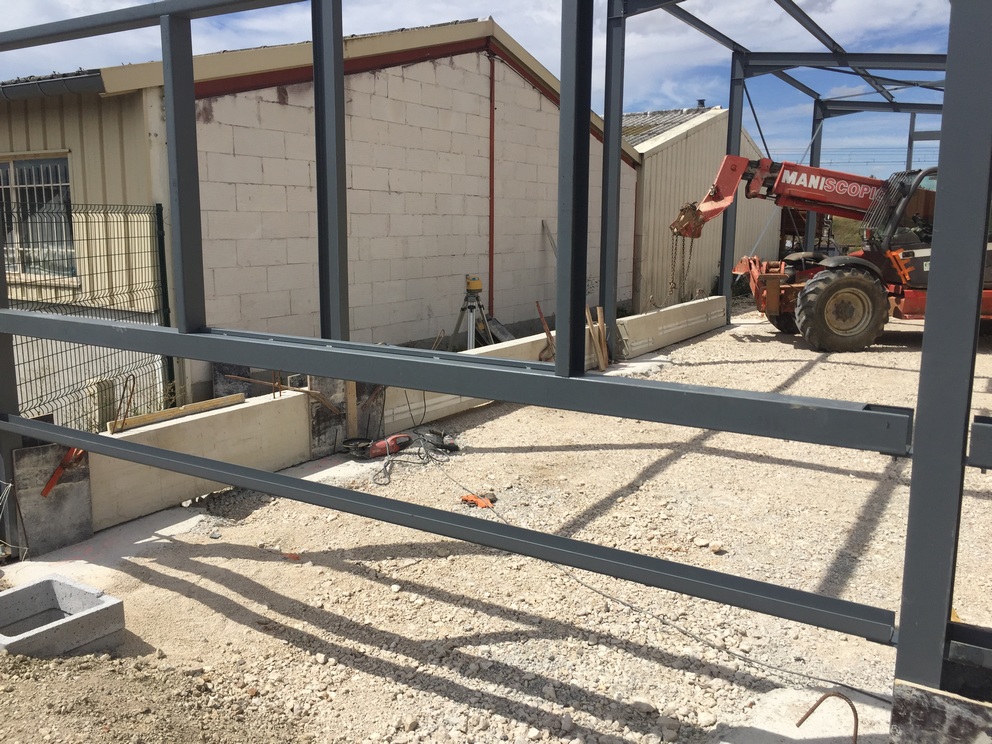

Stockés en attendant leur pose, les longrines (à droite) et les cloisons extérieures.

Ci-dessous : la pose des longrines autour du futur bâtiment par l'entreprise BARBOSA.

4 août 2017 : Réunion de chantier n°10

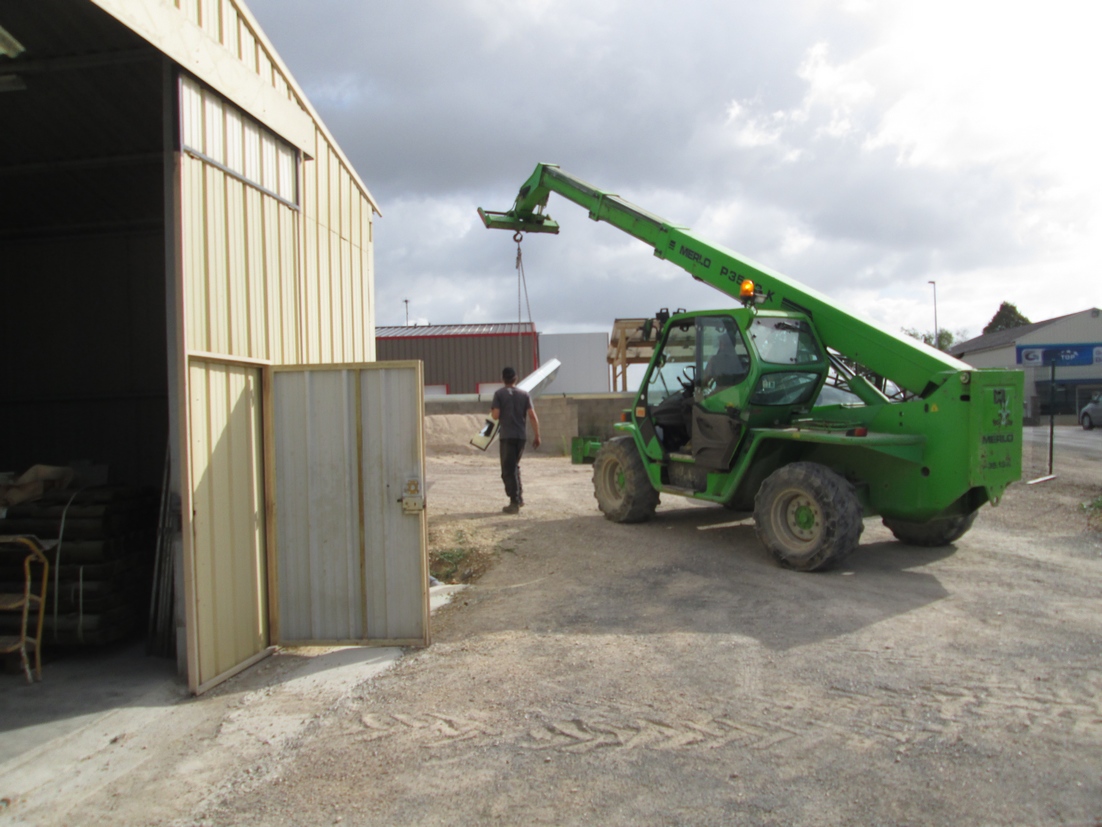

Ci-contre : livraison par l'entreprise CALLIGARO de pièces de charpente métallique pour l'aménagement du toit du nouveau bâtiment.

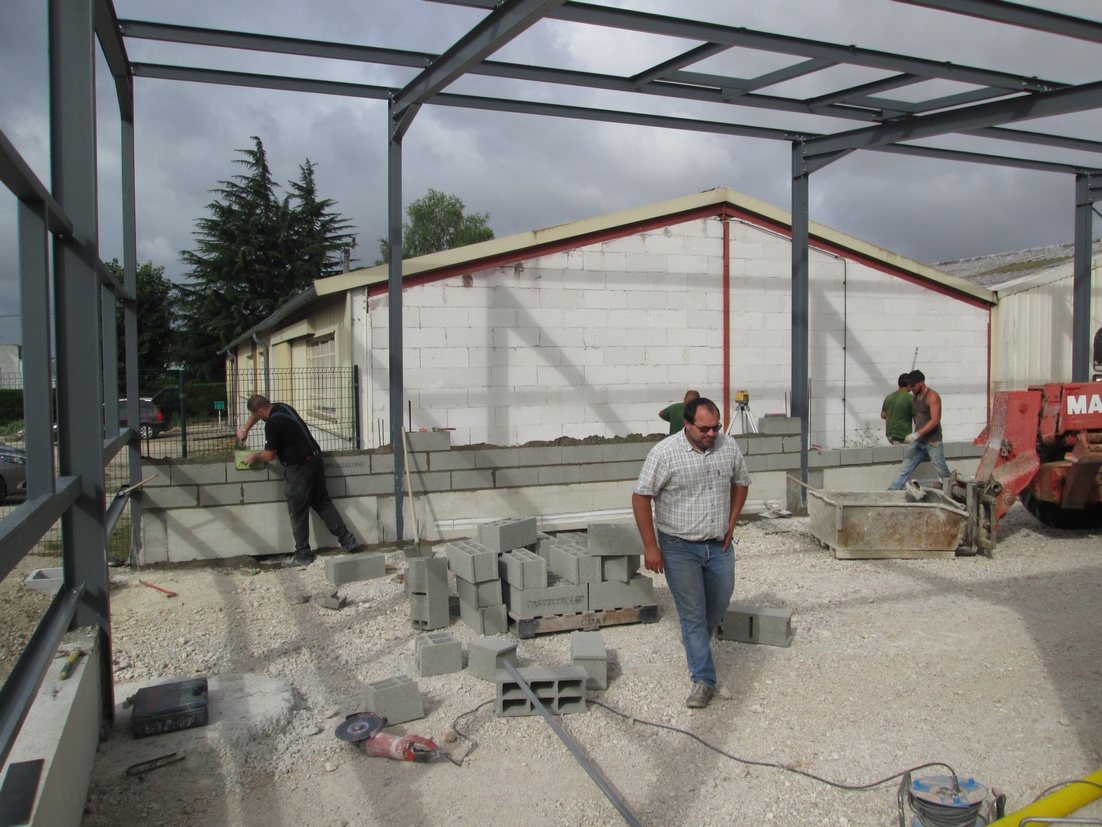

Ci-dessous : les longrines posées, le montage des murs a commencé. Ici, montage d'un mur coupe-feu en parpaings pour isoler les nouveaux ateliers des bâtiments voisins. Les autres cloisons seront montées en bardage métallique isolé.

La suite du montage du mur en parpaings après les congés d'été de l'entreprise BARBOSA. En attendant, l'entreprise CALLIGARO pourra commencer le montage des autres cloisons.

Prochaine réunion de chantier : le 28 août.

30 août 2017

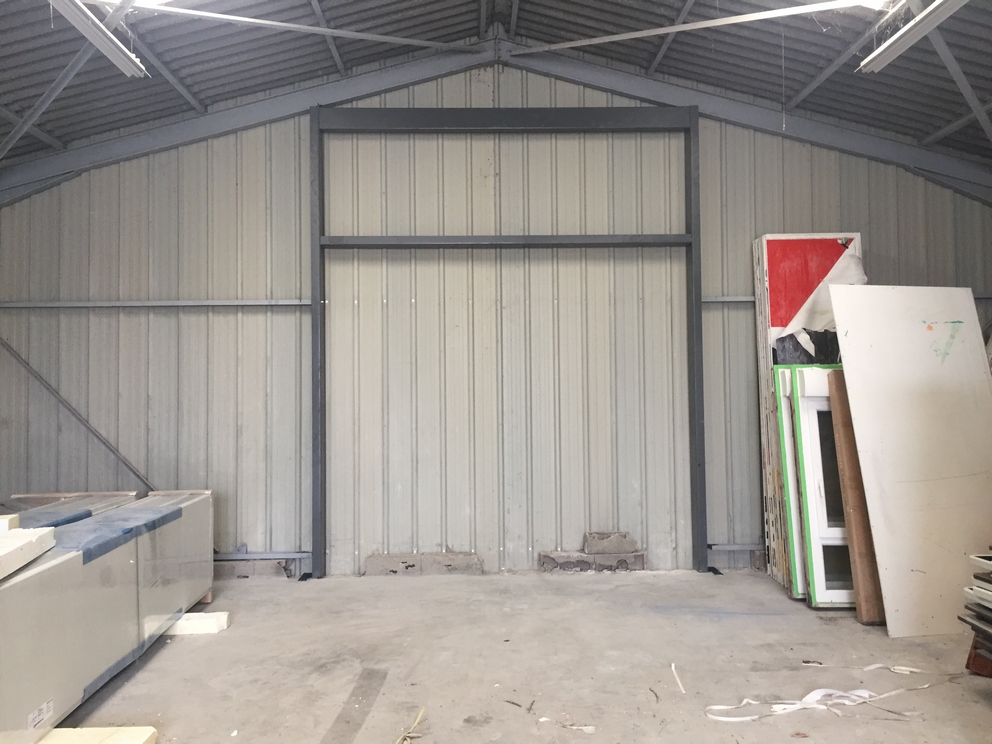

En attendant que le maçon finisse le mur coupe-feu en parpaings, les Ets Calligaro ont monté les structures destinées à recevoir les portes sectionnelles dans le bâtiment actuel.

2 septembre 2017

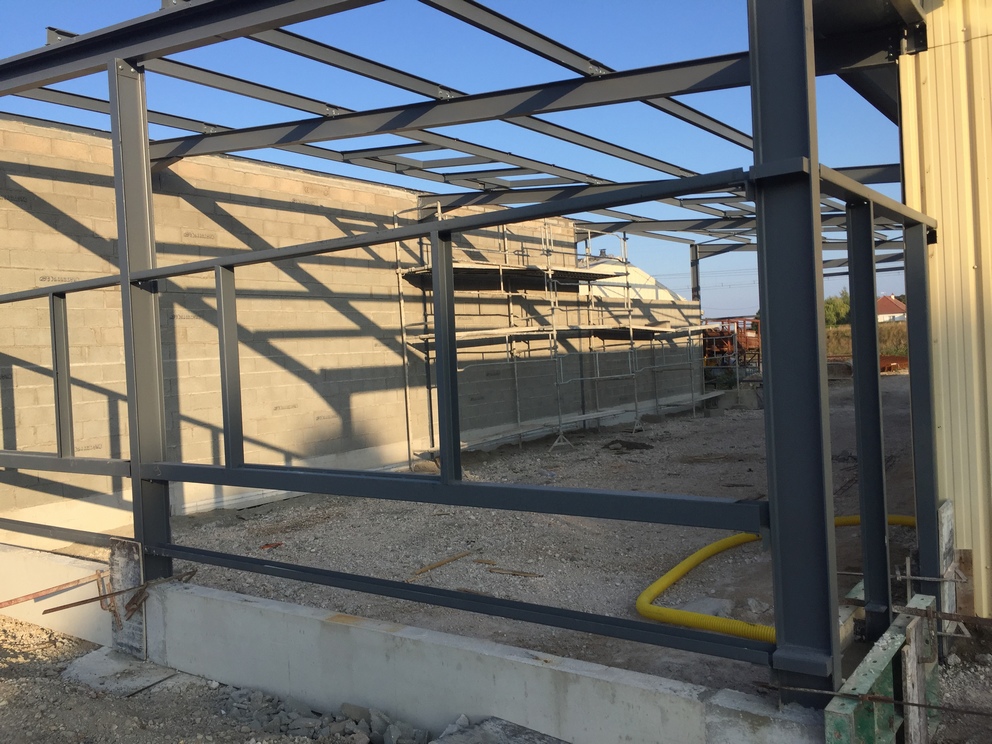

L'entreprise BARBOSA a repris le travail après ses congés d'été.

Le mur est bientôt terminé.

6 septembre 2017

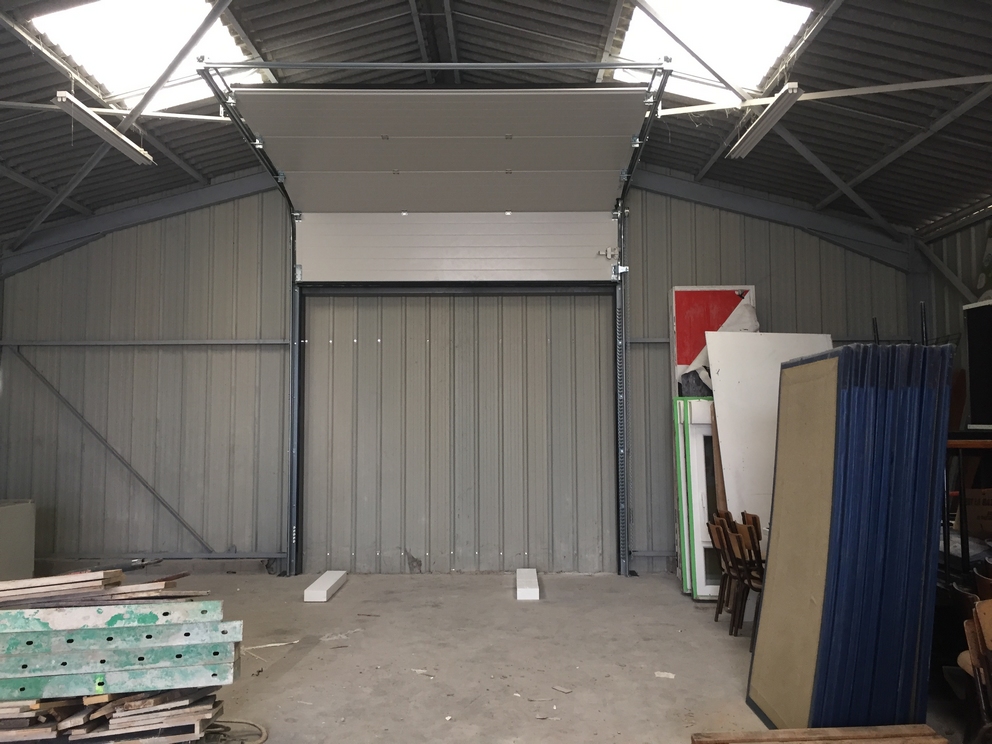

Ci-contre : les portes sectionnelles dans le bâtiment actuel sont posées. Ce bâtiment servira de garage pour les véhicules communaux et de rangement et stockage divers.

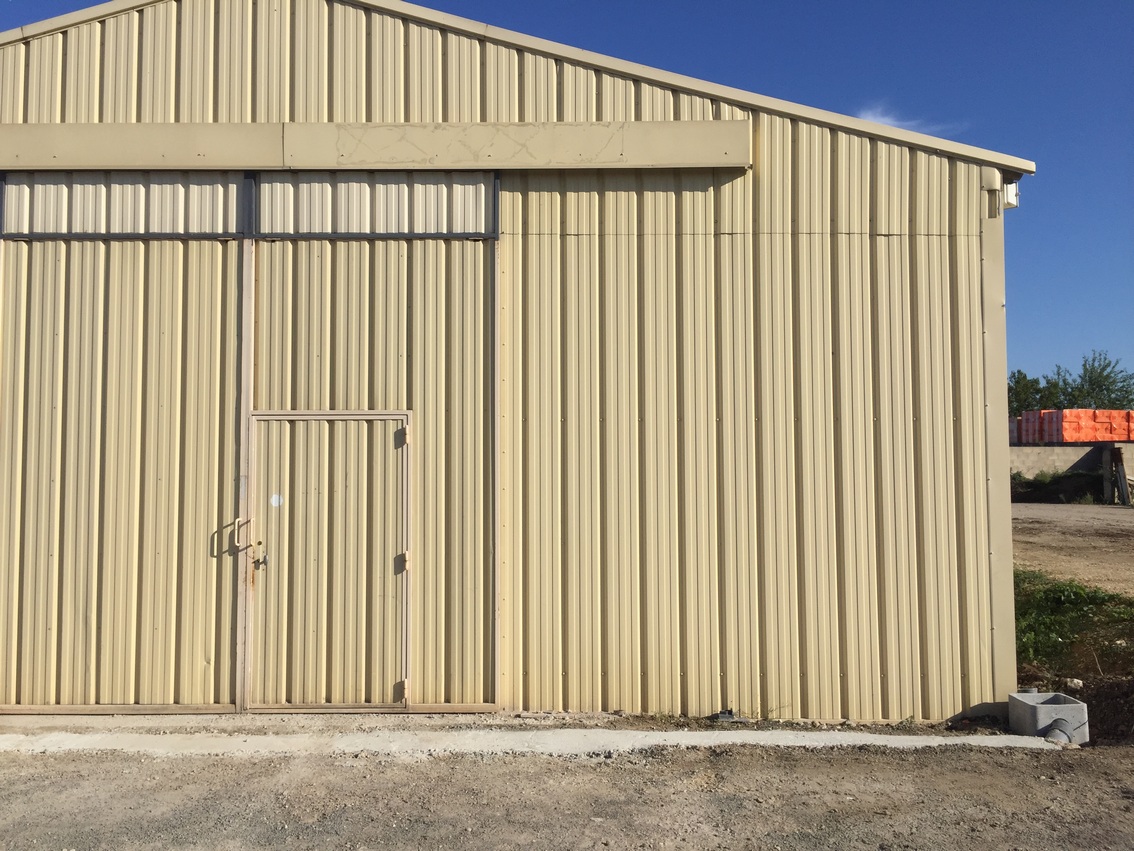

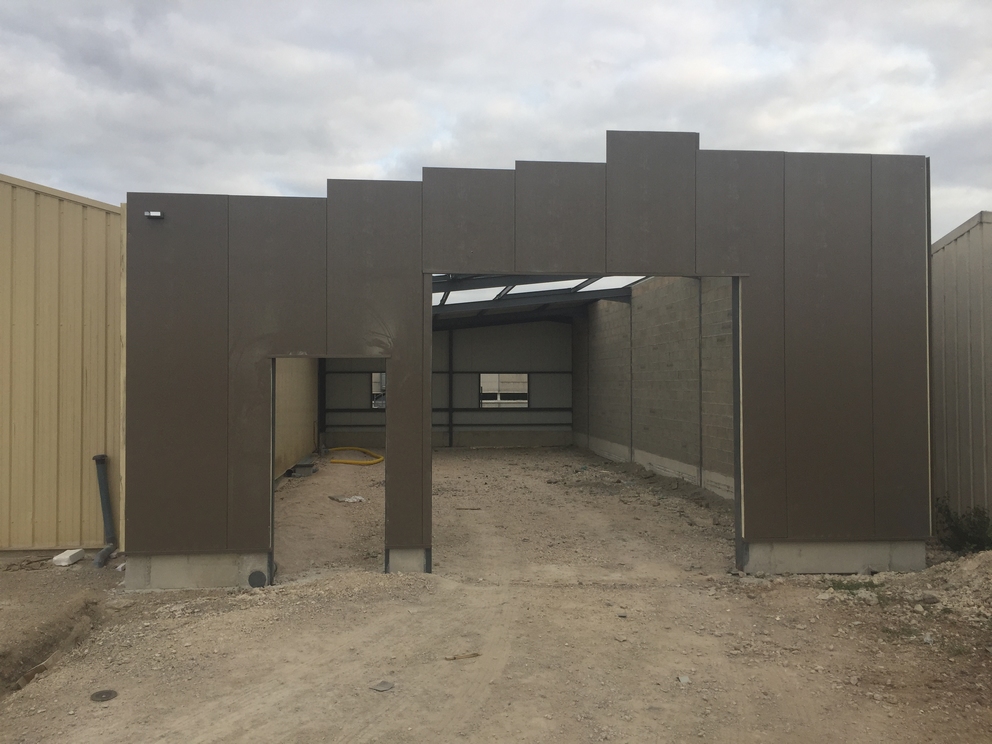

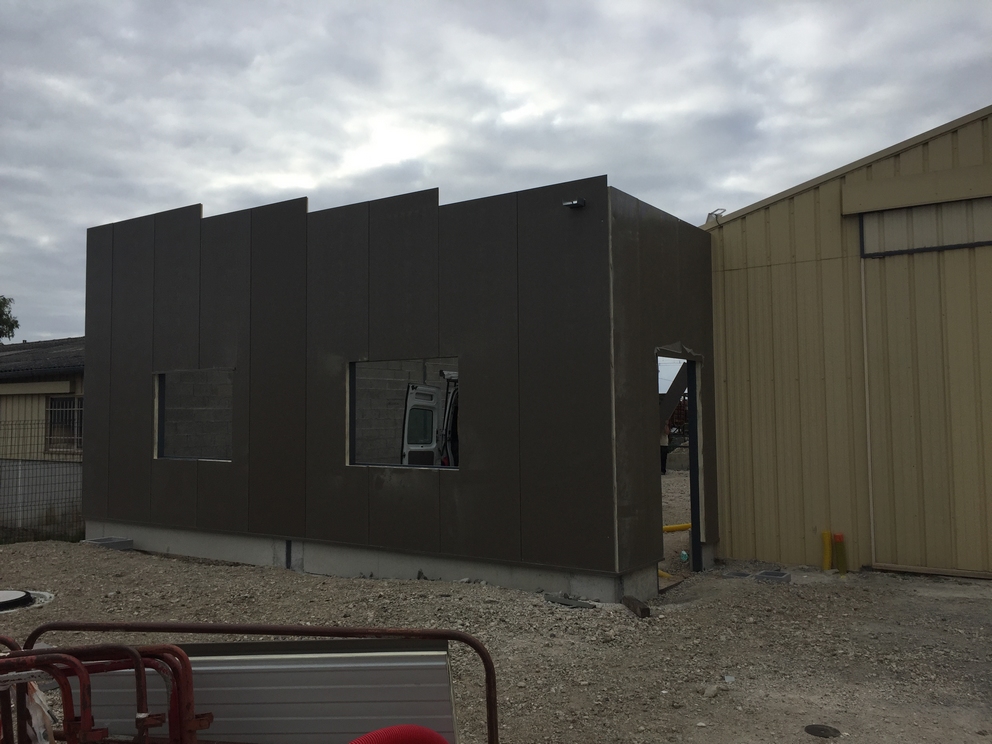

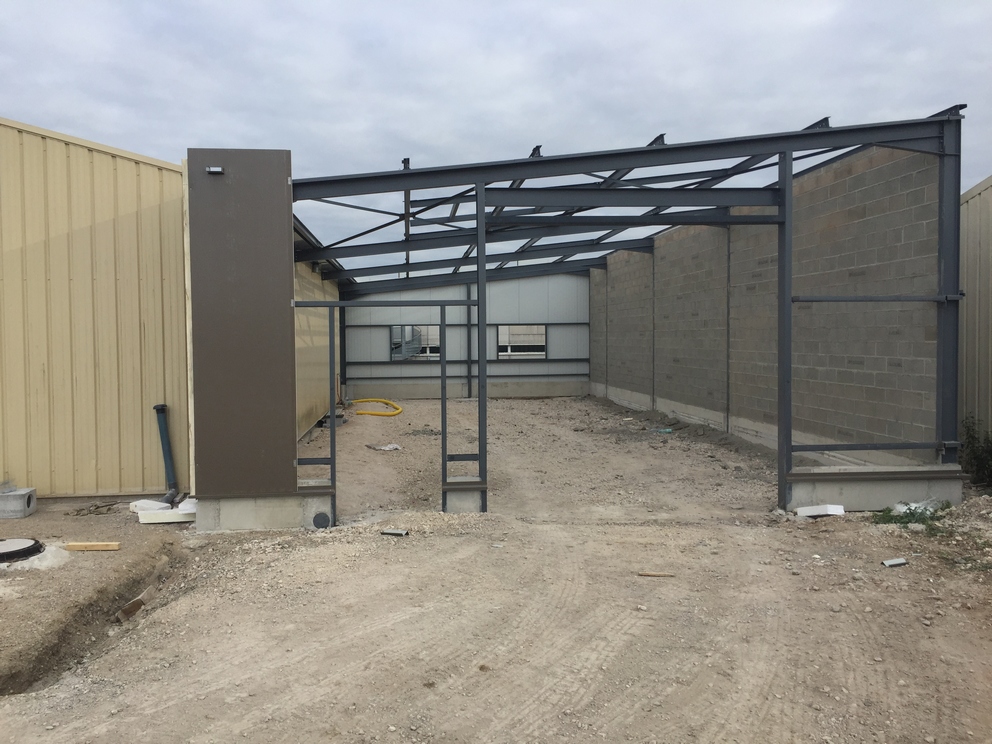

Ci-dessous : Début des travaux de bardage métallique du nouveau bâtiment. Celui servira d'atelier et de locaux communs (vestiniaires, sanitaires, bureau...).

7 septembre 2017

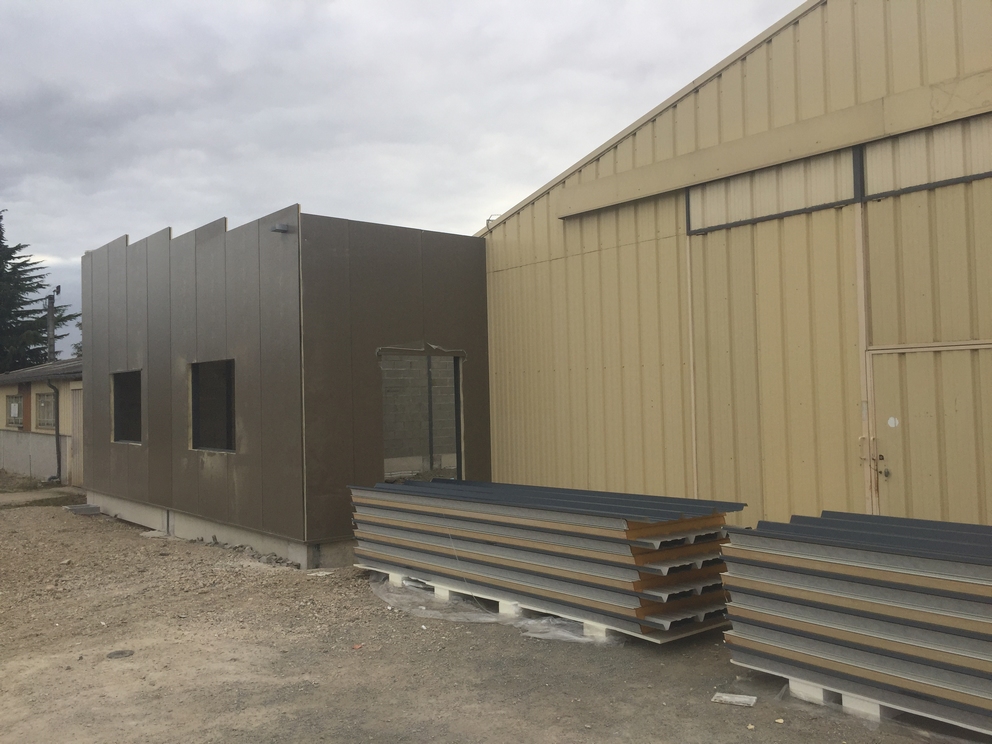

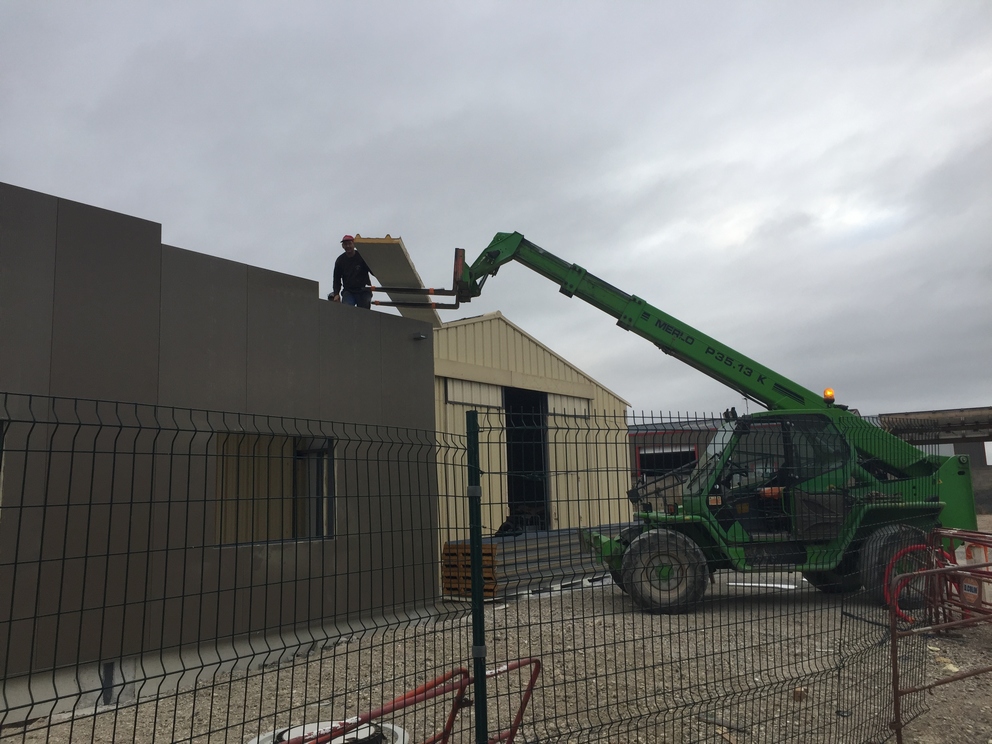

Ci-contre : le bardage des façades est en voie d'être terminé. Préparation des plaques destinées à la couverture.

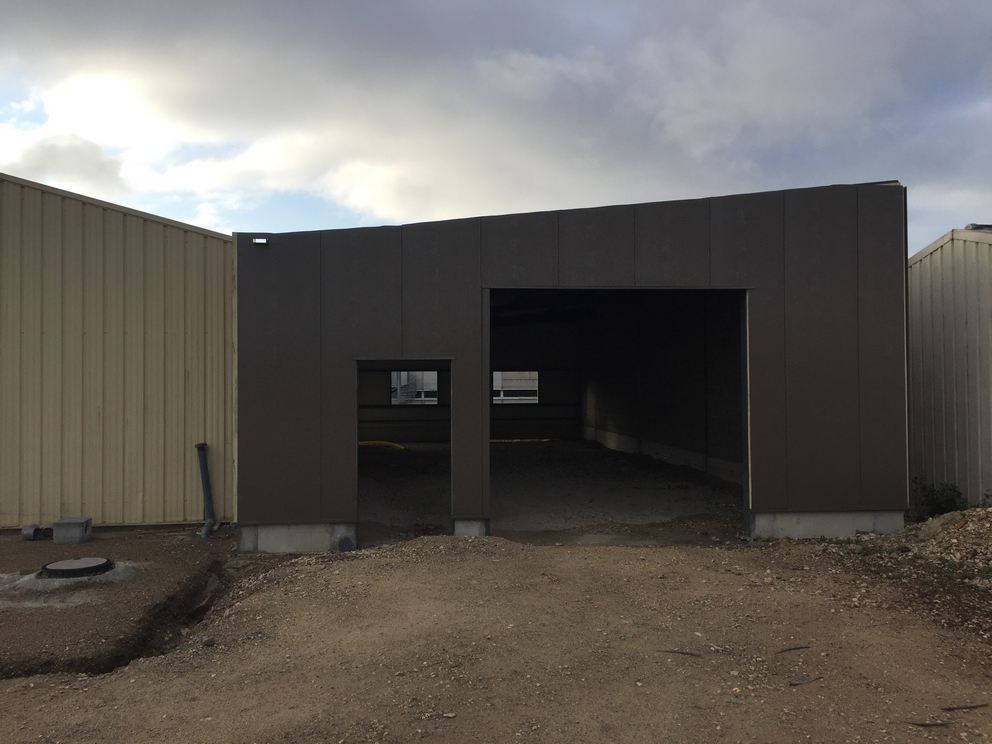

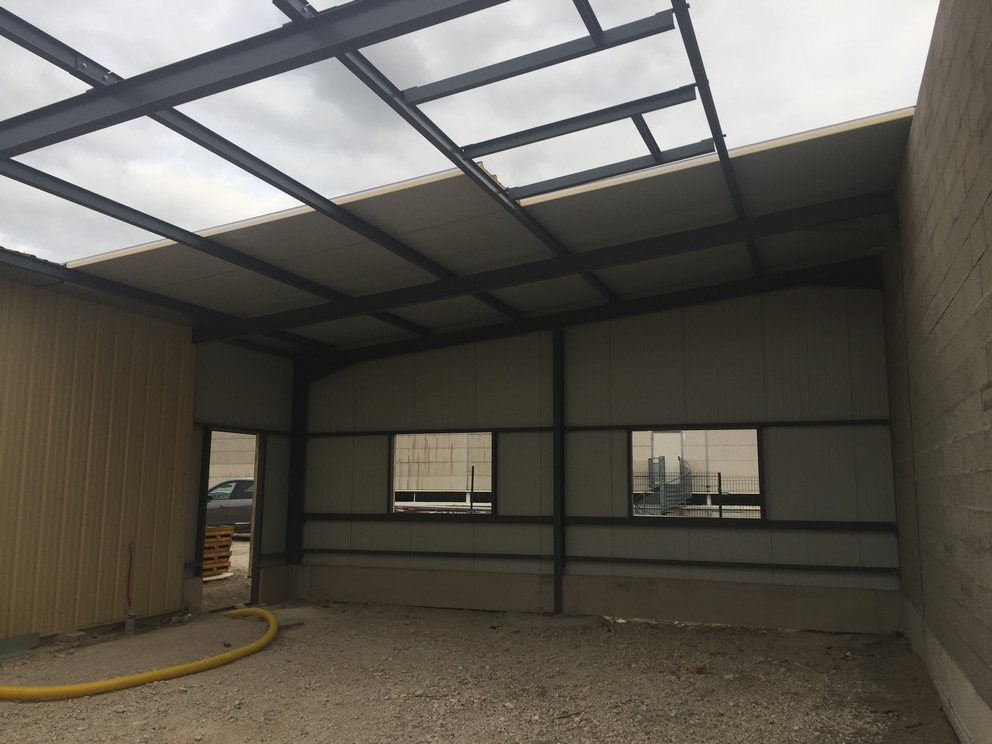

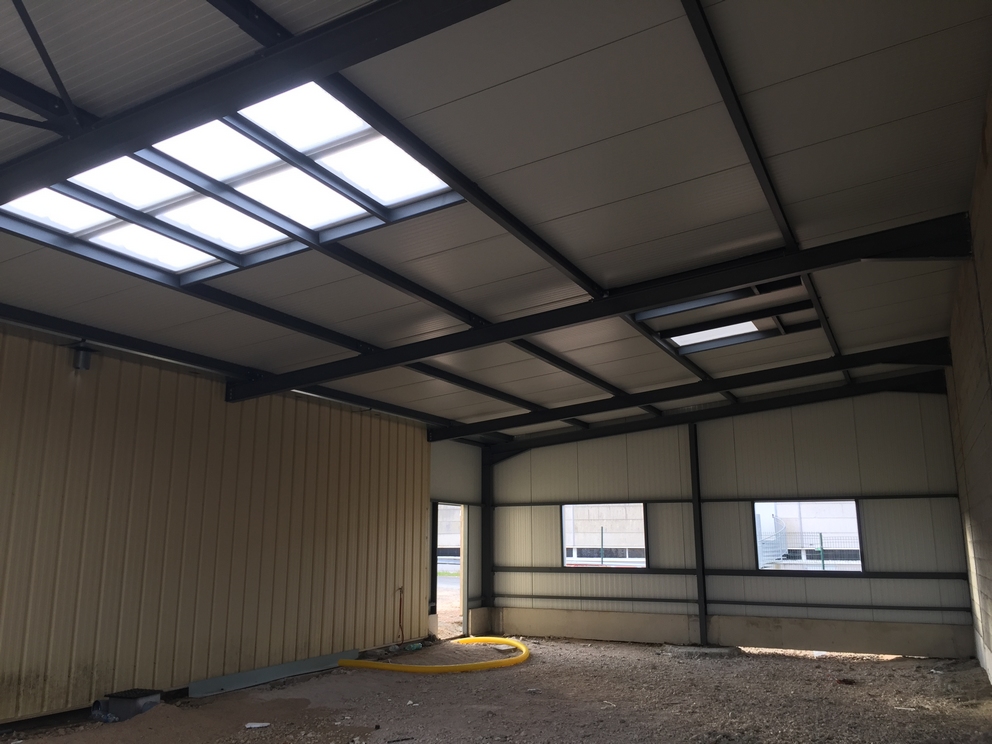

Ci-dessous : l'intérieur du nouveau bâtiment et le début des travaux de couverture.

8 septembre 2017

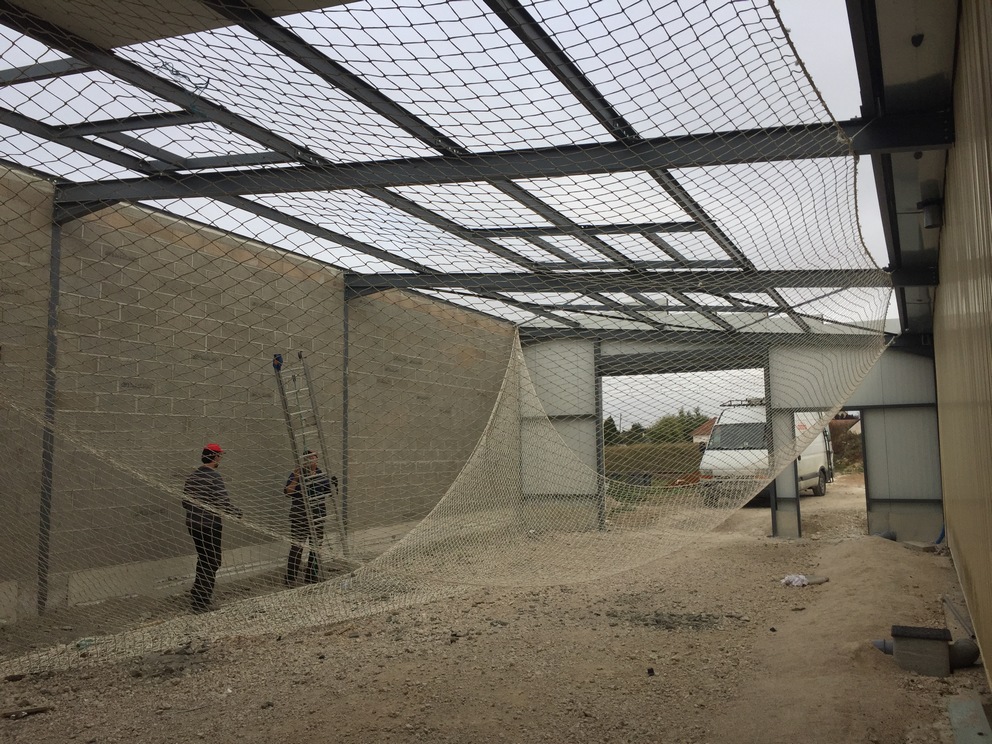

Ci-contre : Poursuite des travaux de couverture avec la pose d'un filet de protection pour la sécurité des couvreurs.

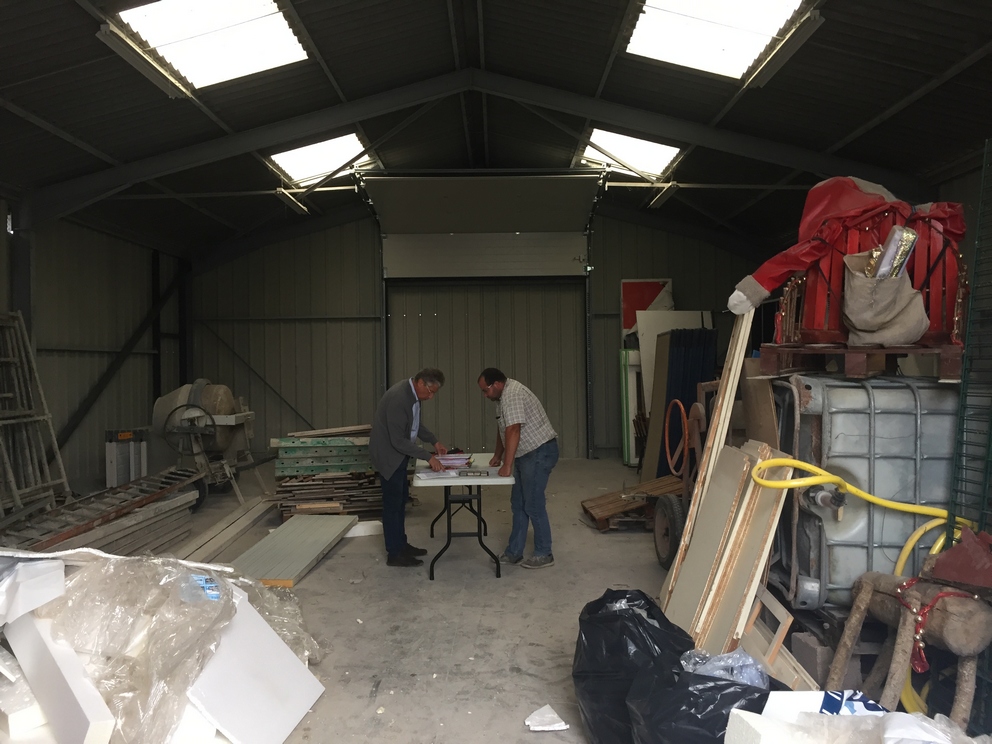

En bas à droite : Réunion de chantier entre le maître d'ouvrage et l'entreprise BARBOSA.

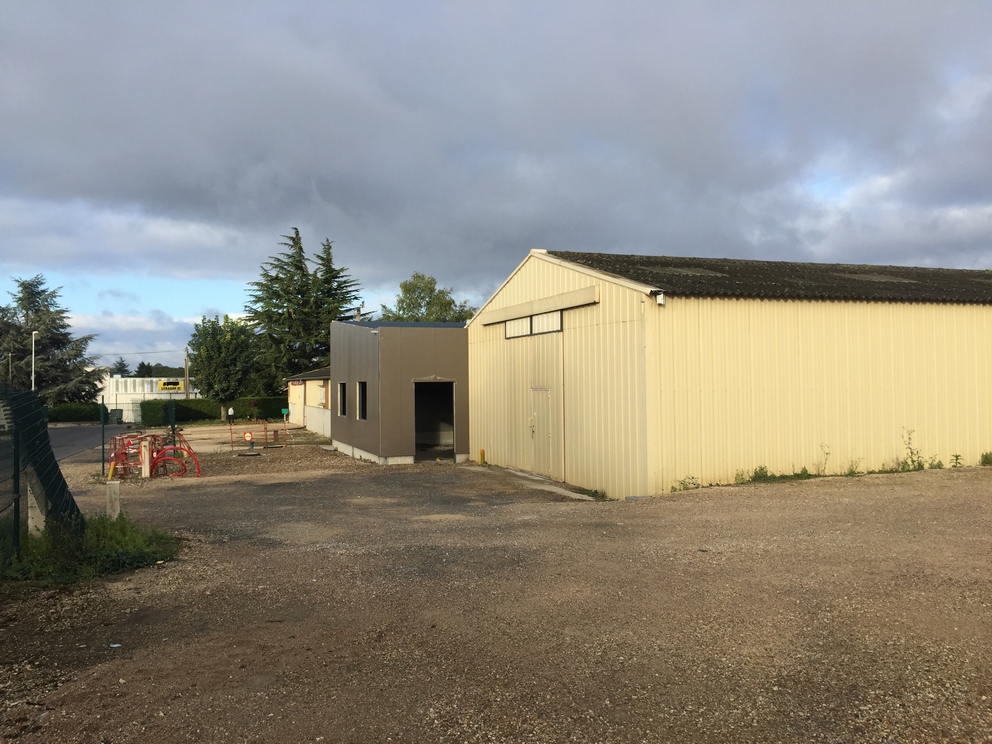

9 septembre 2017

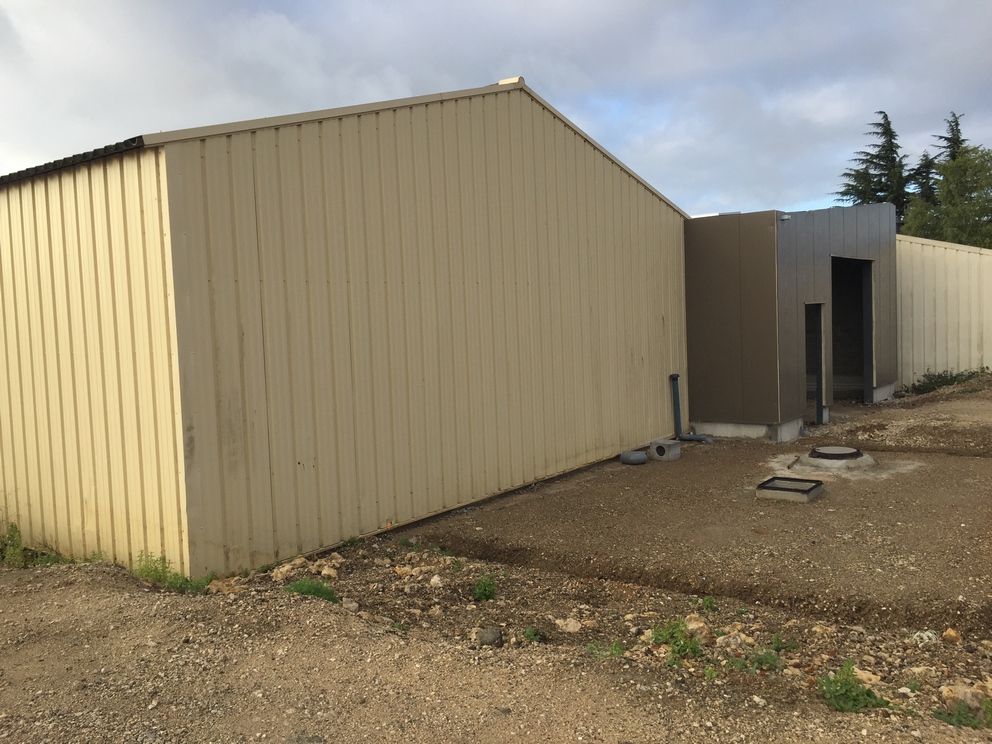

Point d'avancement du chantier.

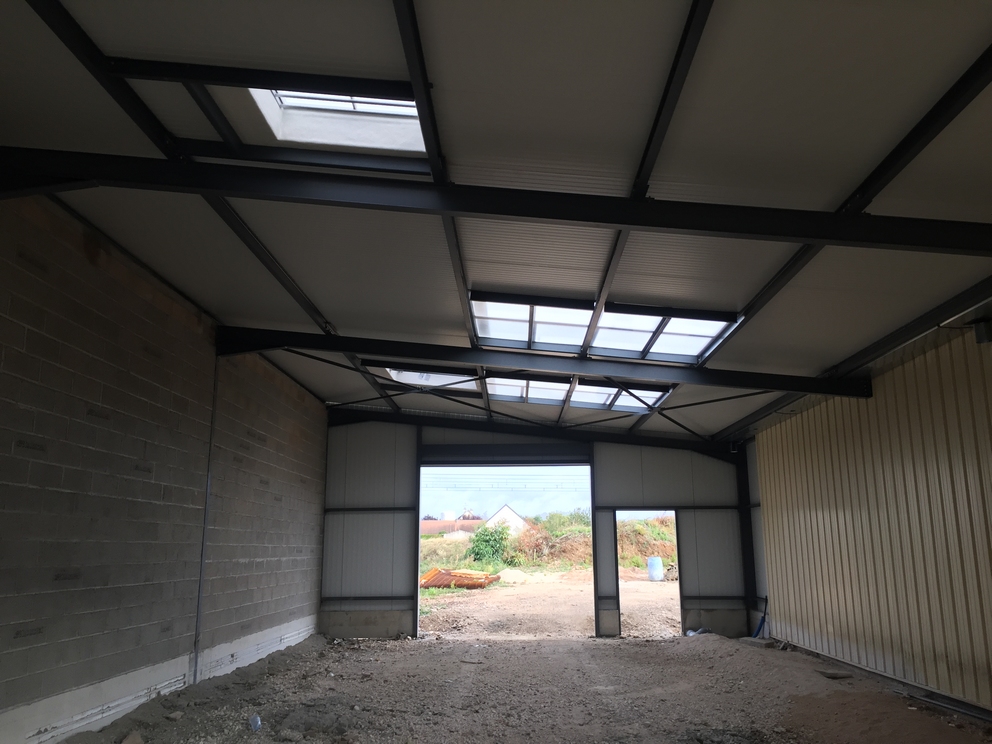

La couverture est entièrement posée. Les travaux de réseaux (électricité, eau, gaz, assainissement) vont reprendre avant le coulage de la dalle de sol.

A venir dans les semaines prochaines, la préparation du terrain pour la pose du portail de 7 mètres de large.

Du 27 au 29 septembre 2017

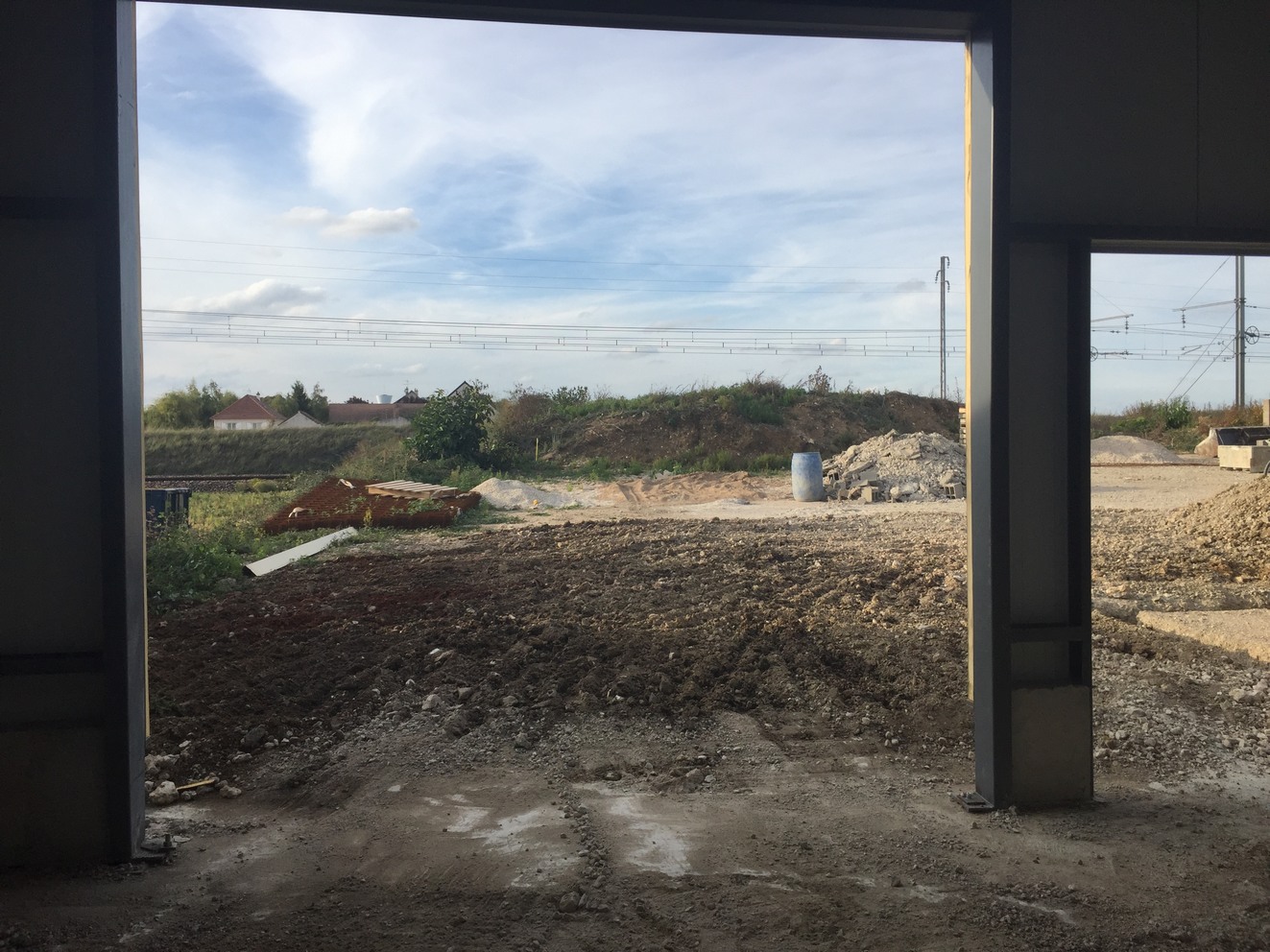

Ci-contre : Avant le terrassement à la sortie du nouveau bâtiment côté atelier.

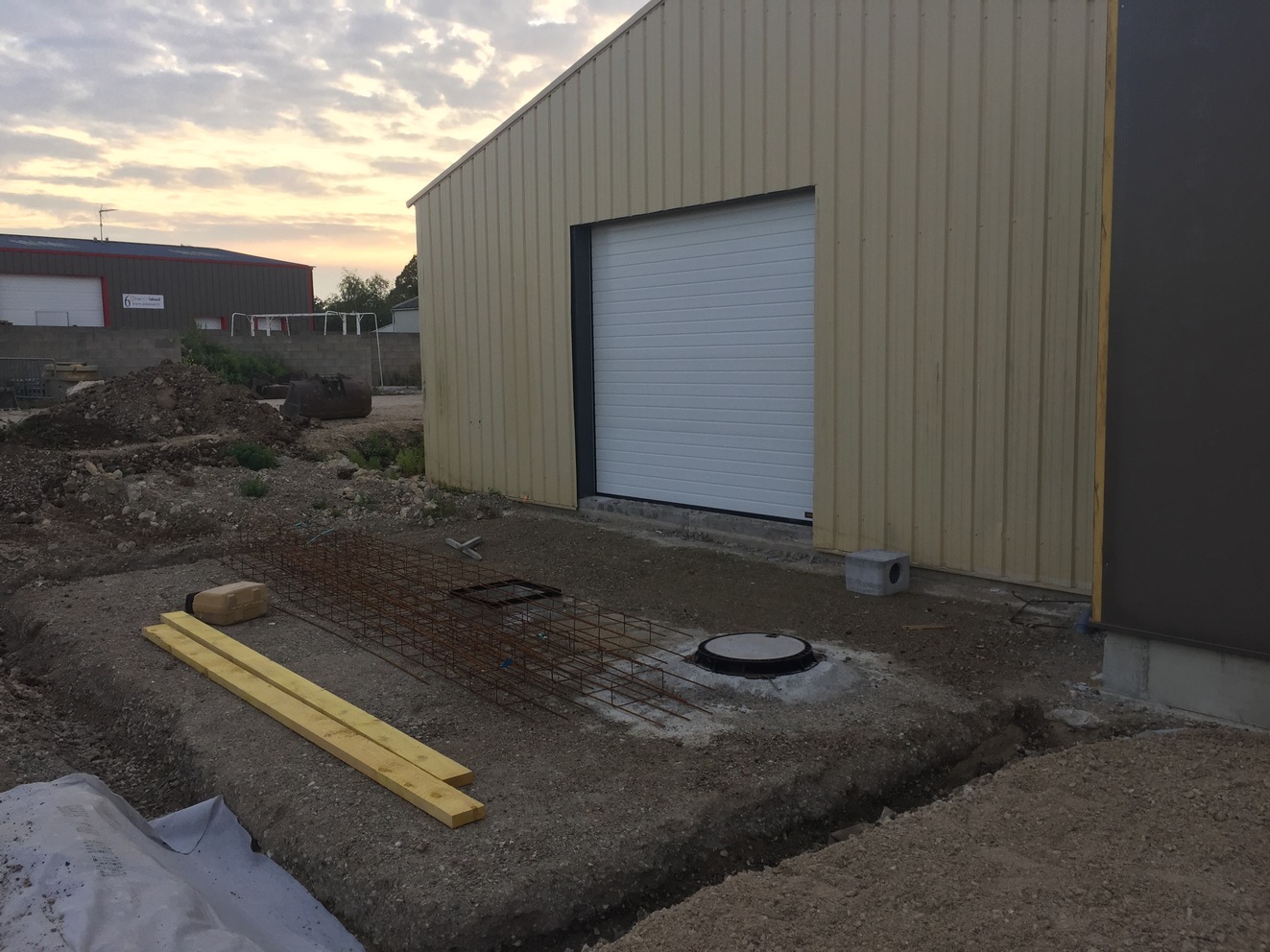

Ci-dessous à gauche : Préparation de la zone de lavage des véhicules à la sortie du garage avant le coulage de la dalle.

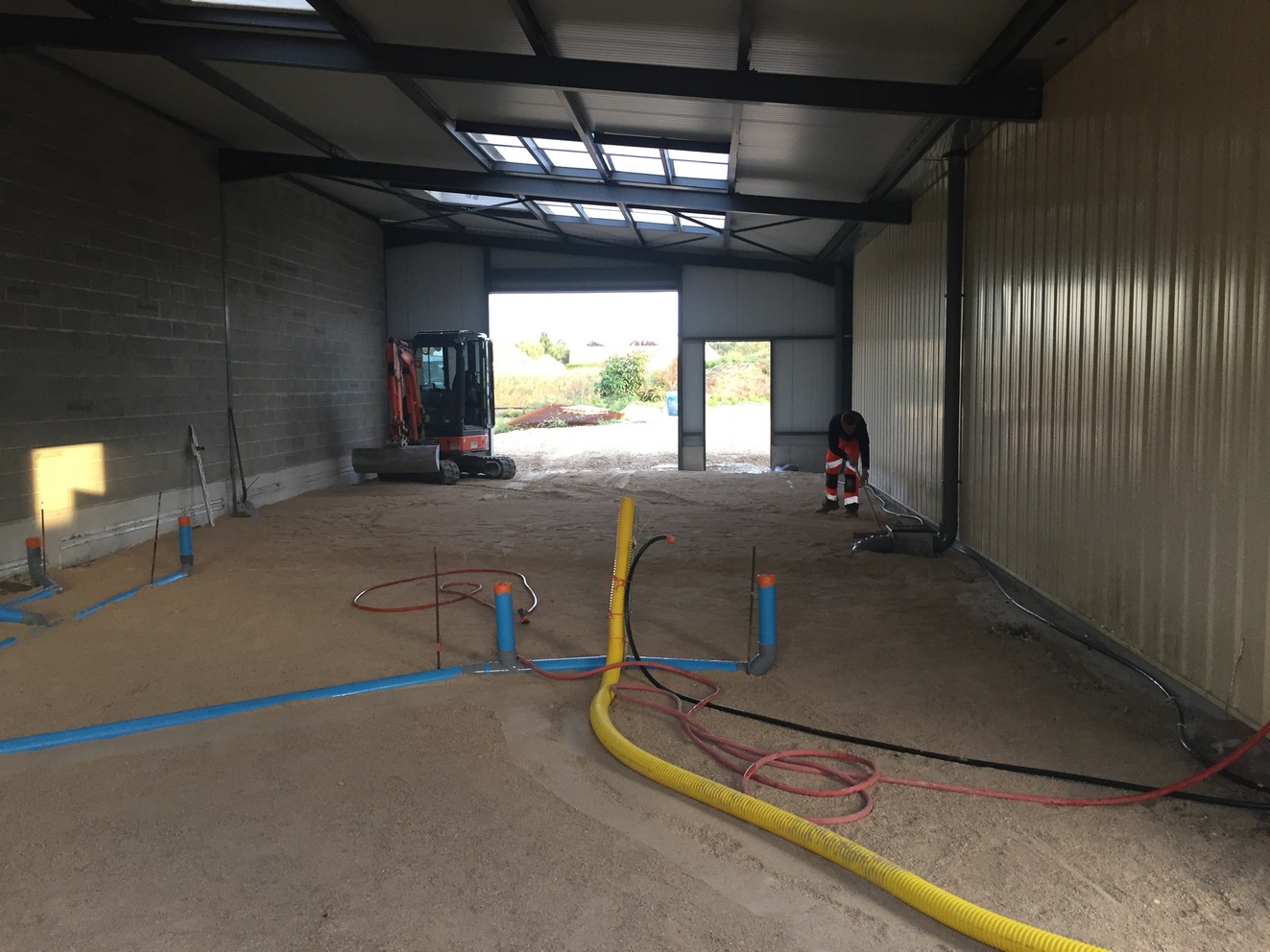

Ci-dessous à droite : Dans le nouveau bâtiment, passage des réseaux et préparation du sol avant le coulage de la dalle.

Du 2 au 4 octobre 2017

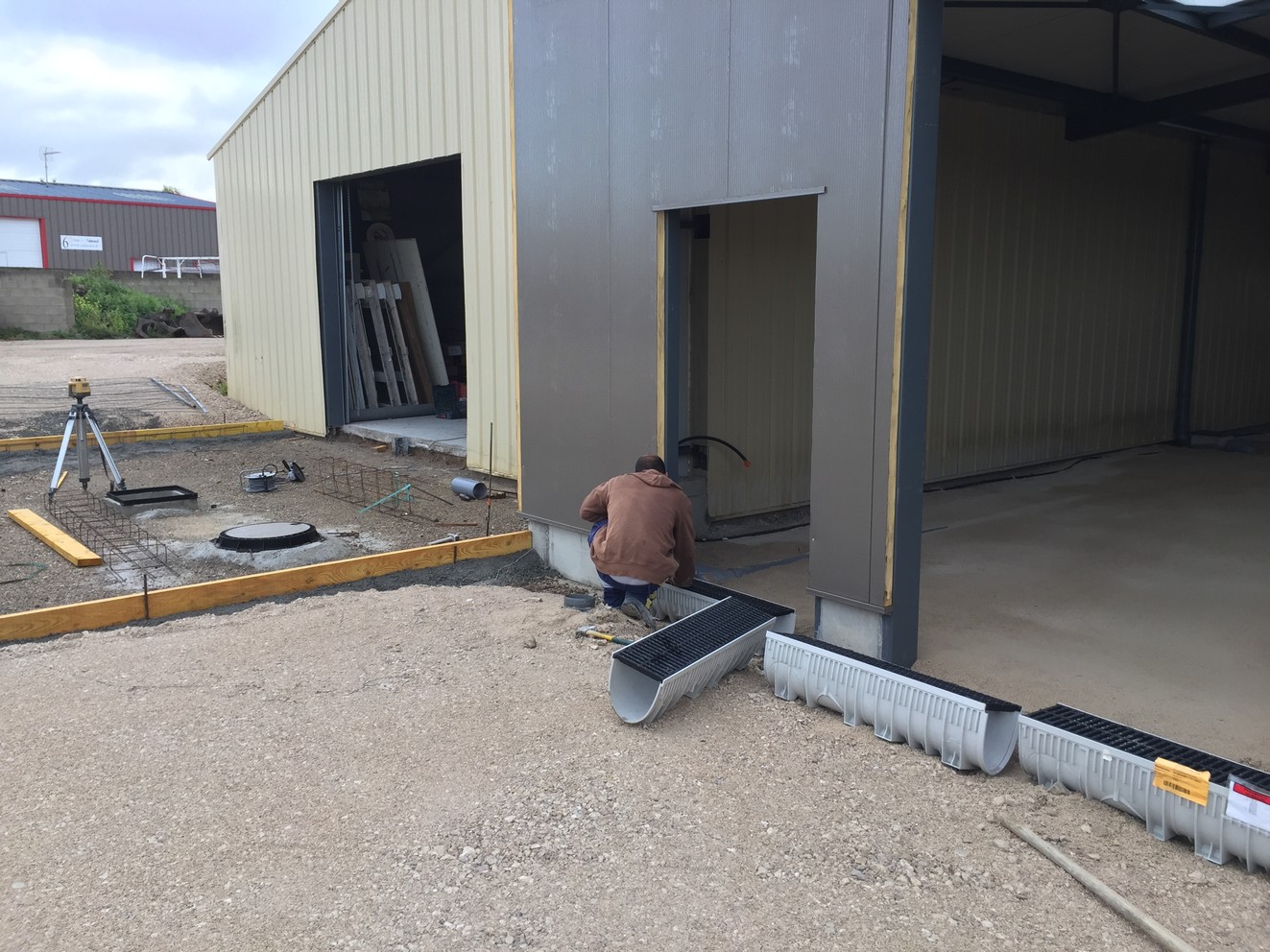

Ci-contre : Pose d'avaloirs à eaux pluviales à la sortie de l'atelier dans le nouveau bâtiment.

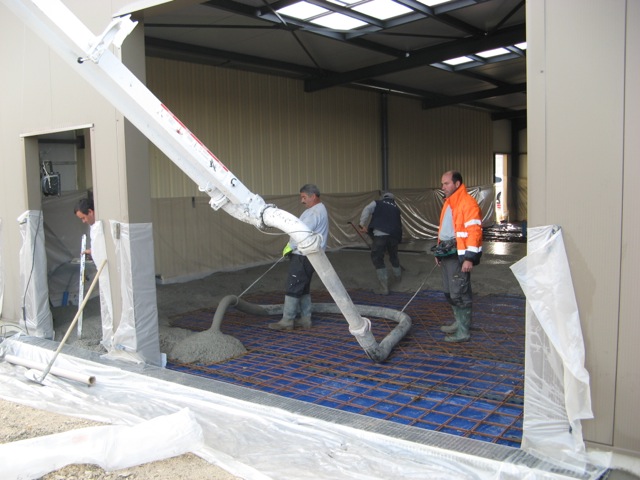

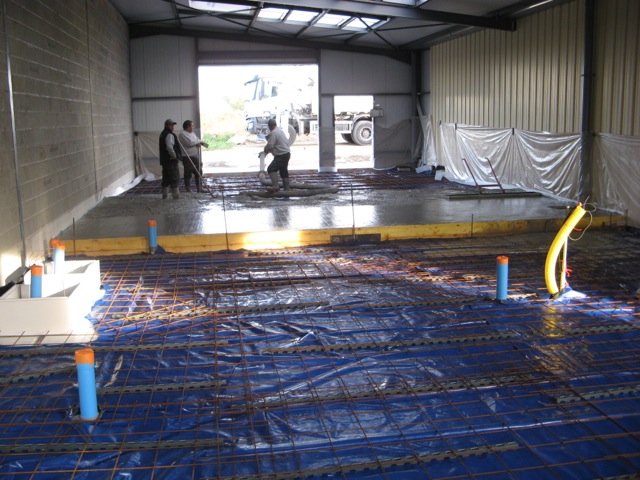

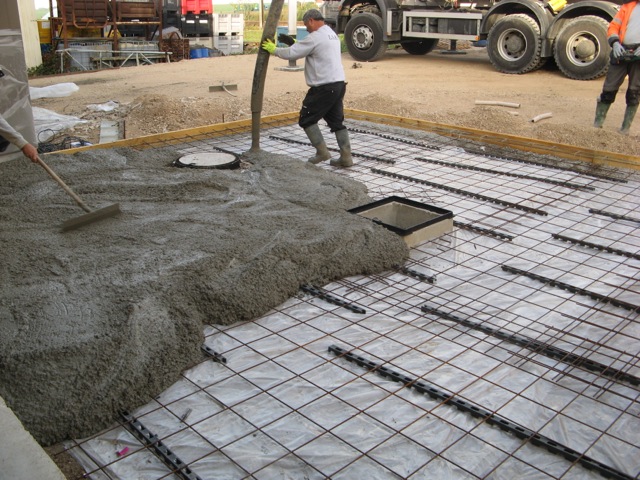

Ci-dessous : travaux d'isolation par le sol du nouveau bâtiment et coulage de la dalle.

5 octobre 2017

Ci-contre : Fondations avant le coulage du seuil du portail (portail coulissant de 7 mètres).

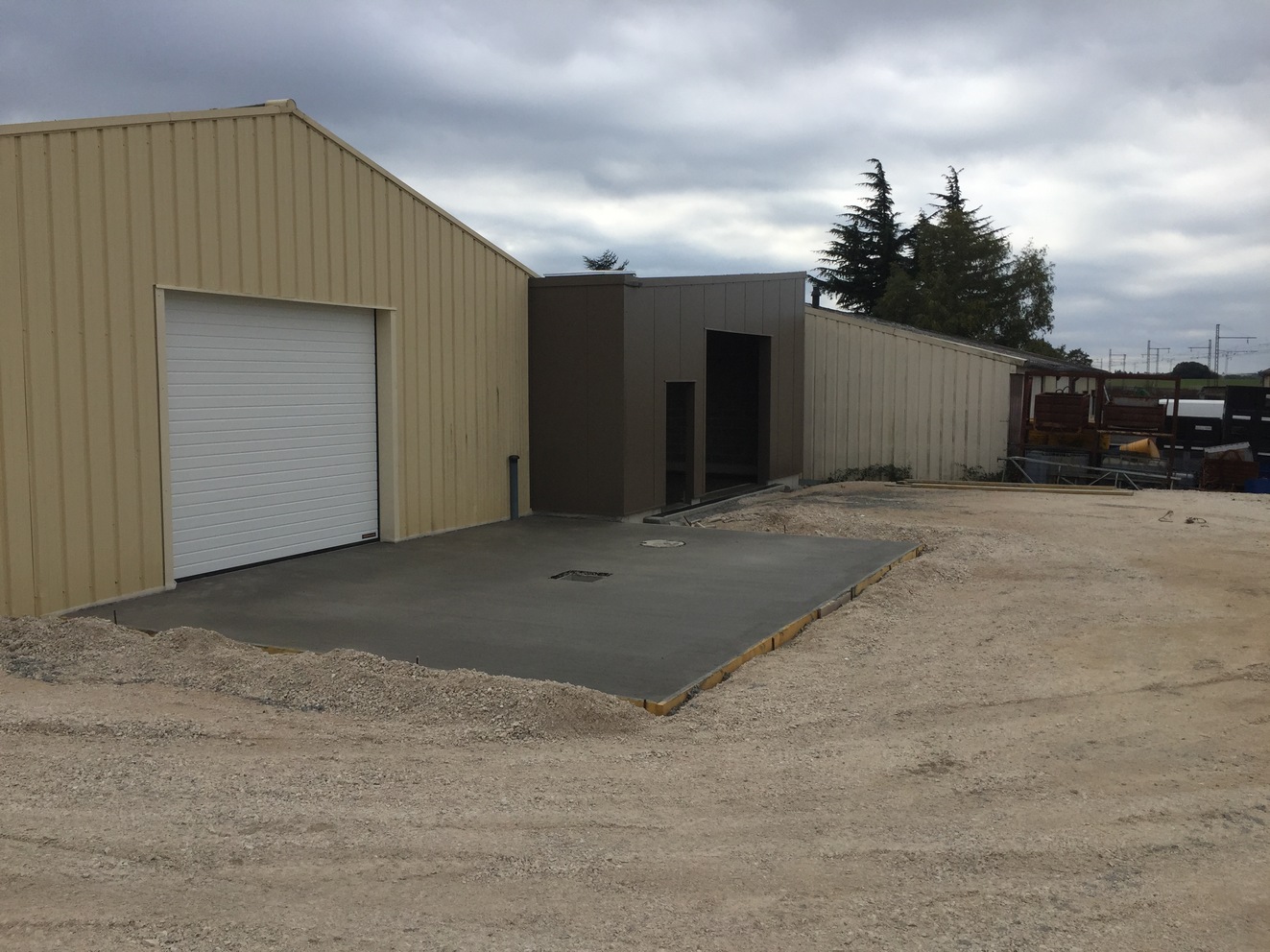

Ci-dessous : Nouveau bâtiment et station de lavage dalles coulées.

6 octobre 2017

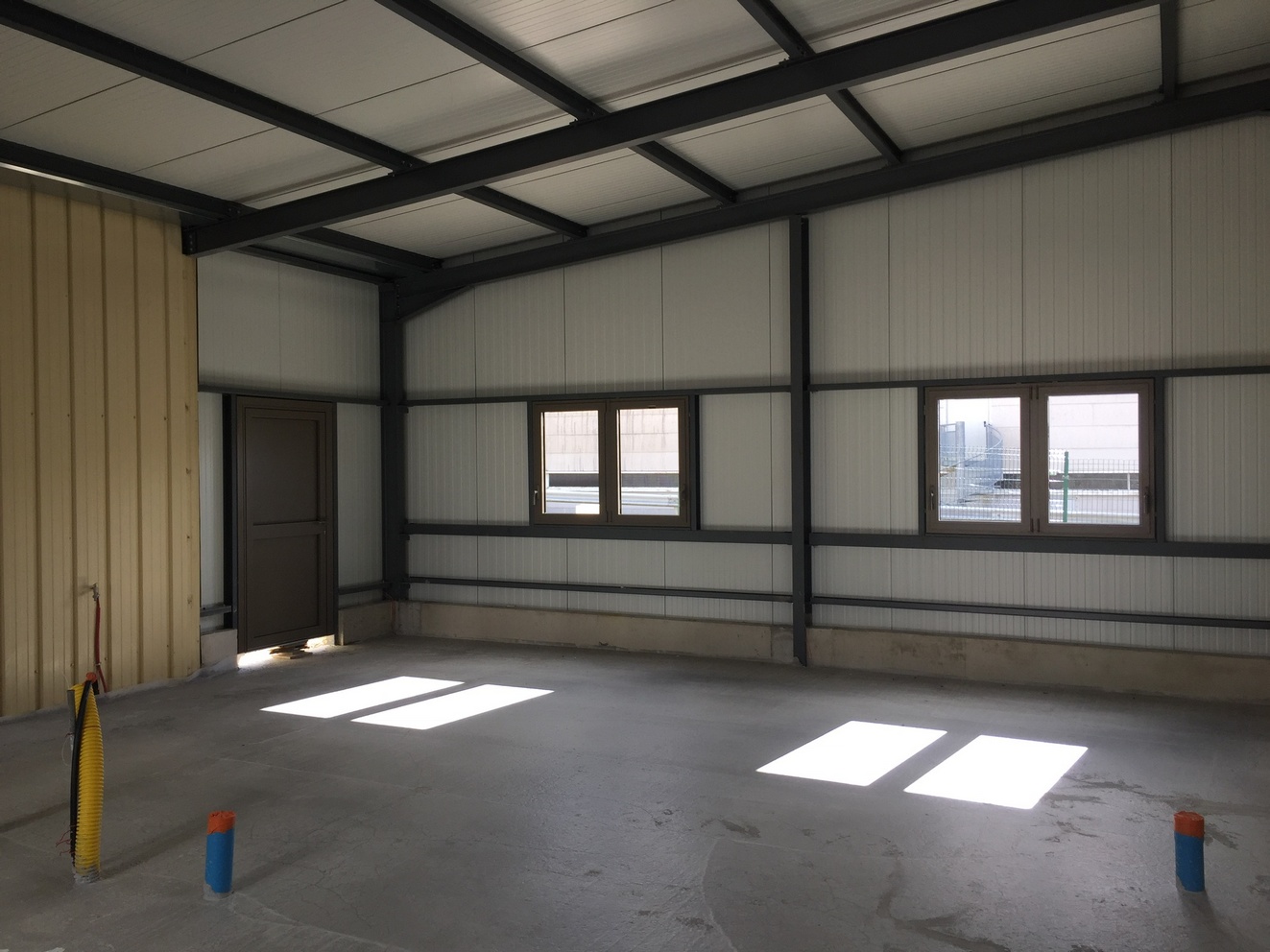

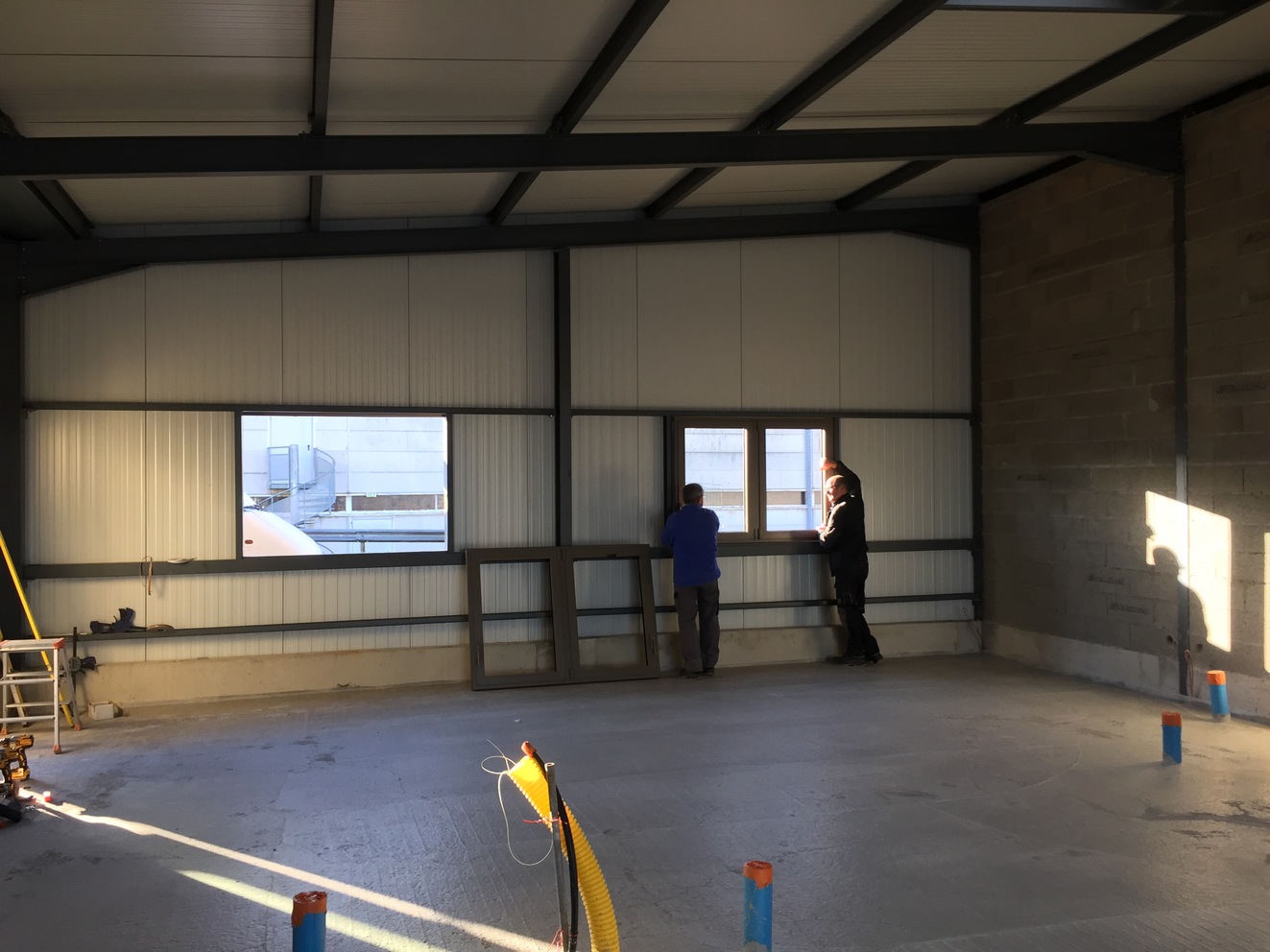

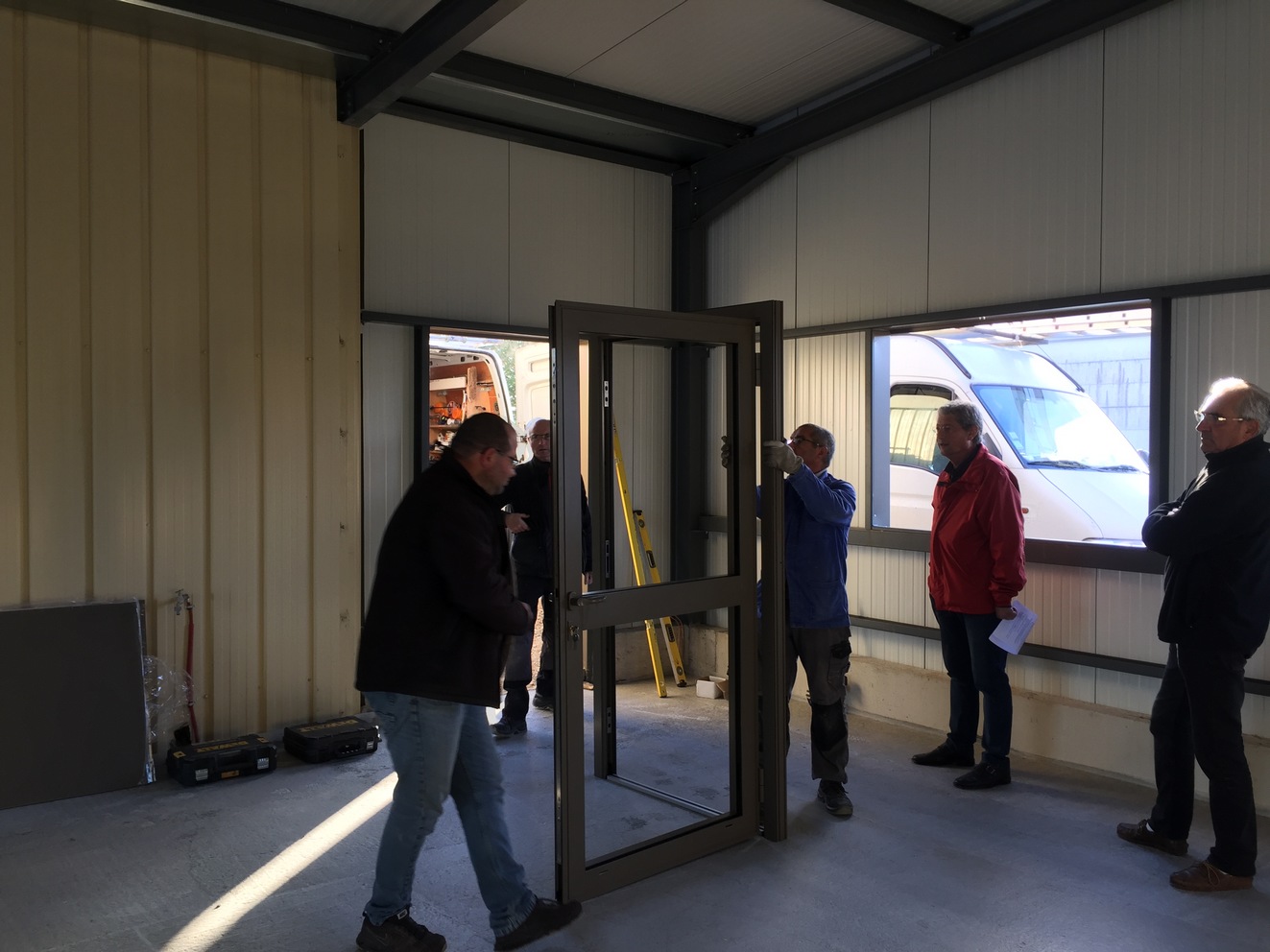

Pose de la porte d'entrée et des fenêtres dans la partie locaux sociaux du nouveau bâtiment.

9 octobre 2017

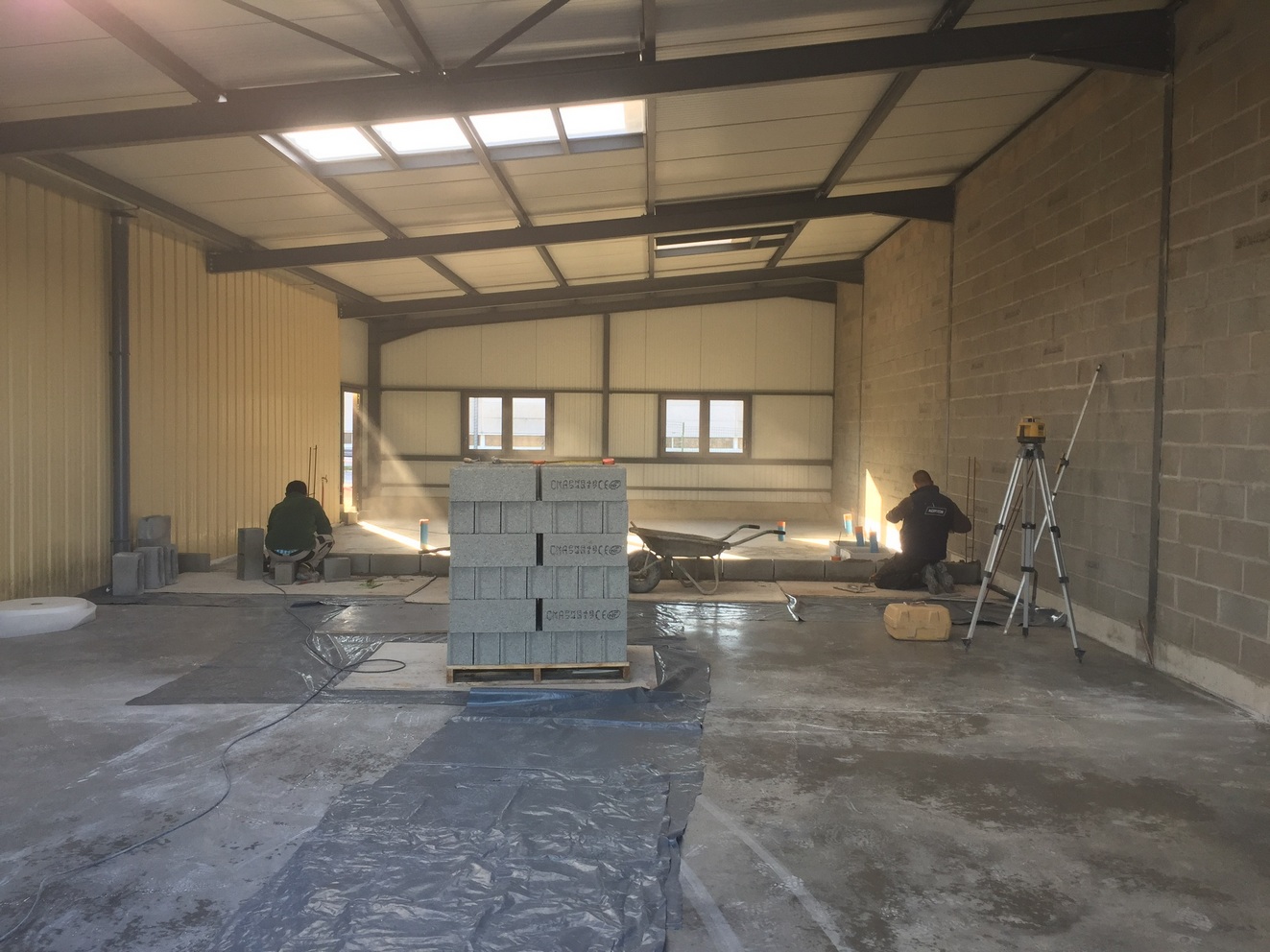

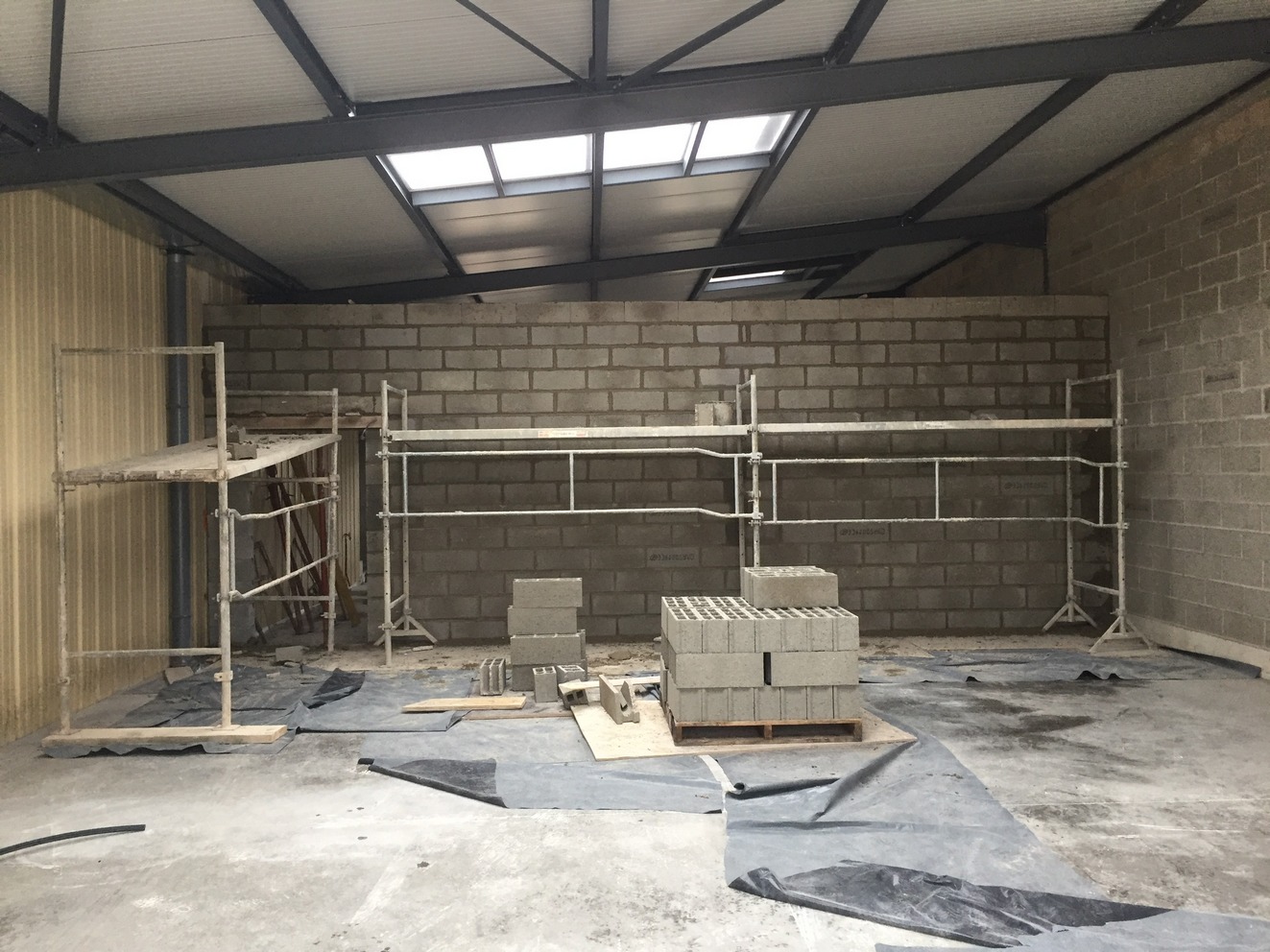

Début du montage du mur en parpaings entre la partie locaux sociaux (au fond) et la partie atelier (au premier plan)

10 octobre 2017

Fin du montage du mur de séparation.

13 octobre 2017

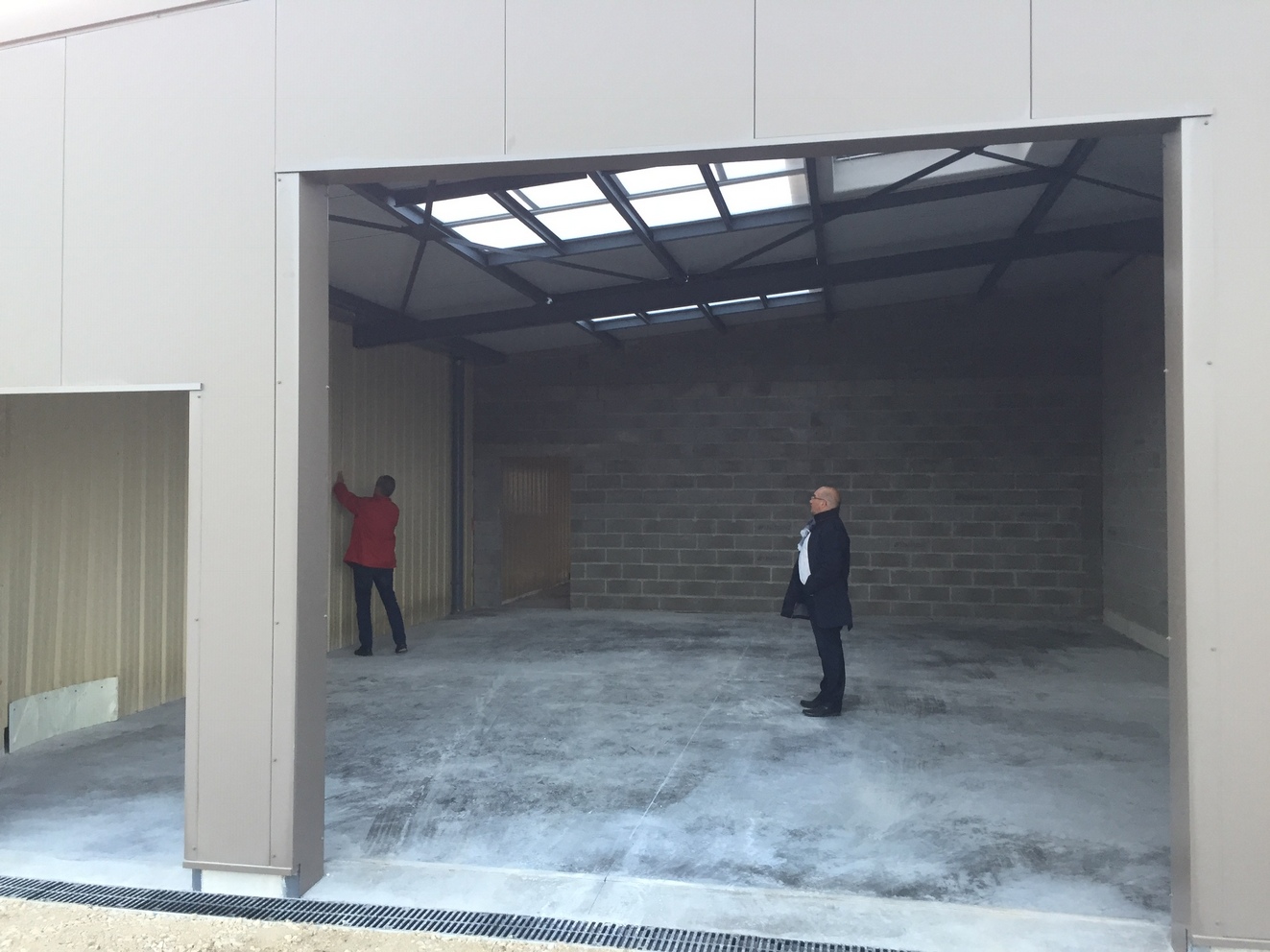

Les adjoints toujours très présents sur le terrain.

Dominique RICHOMME, en charge des bâtiments communaux, à la mesure.

20 octobre 2017

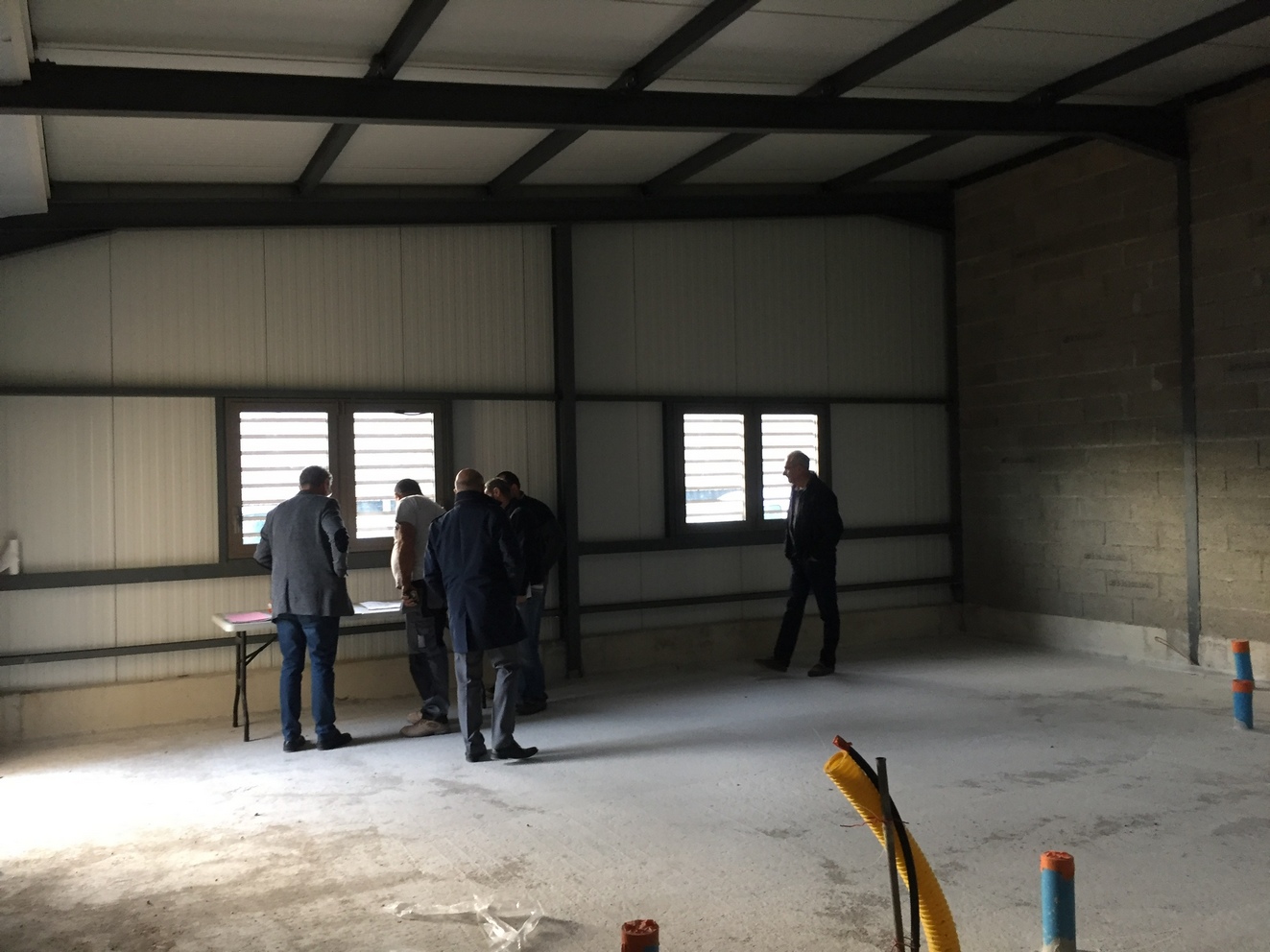

Ci-contre : Réunion de chantier.

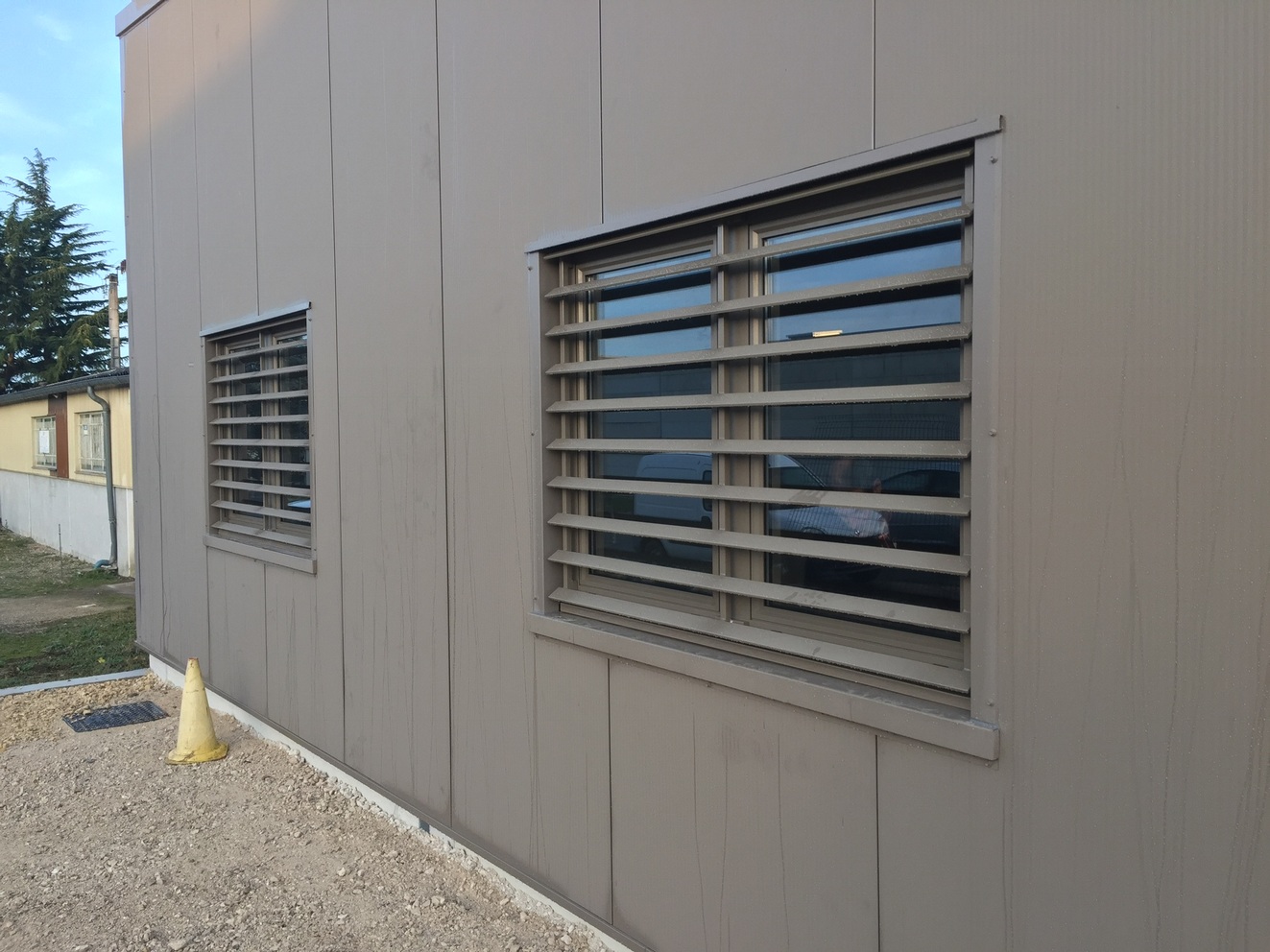

Ci-dessous à gauche : Soudure des grilles de protection aux fenêtres côté locaux sociaux.

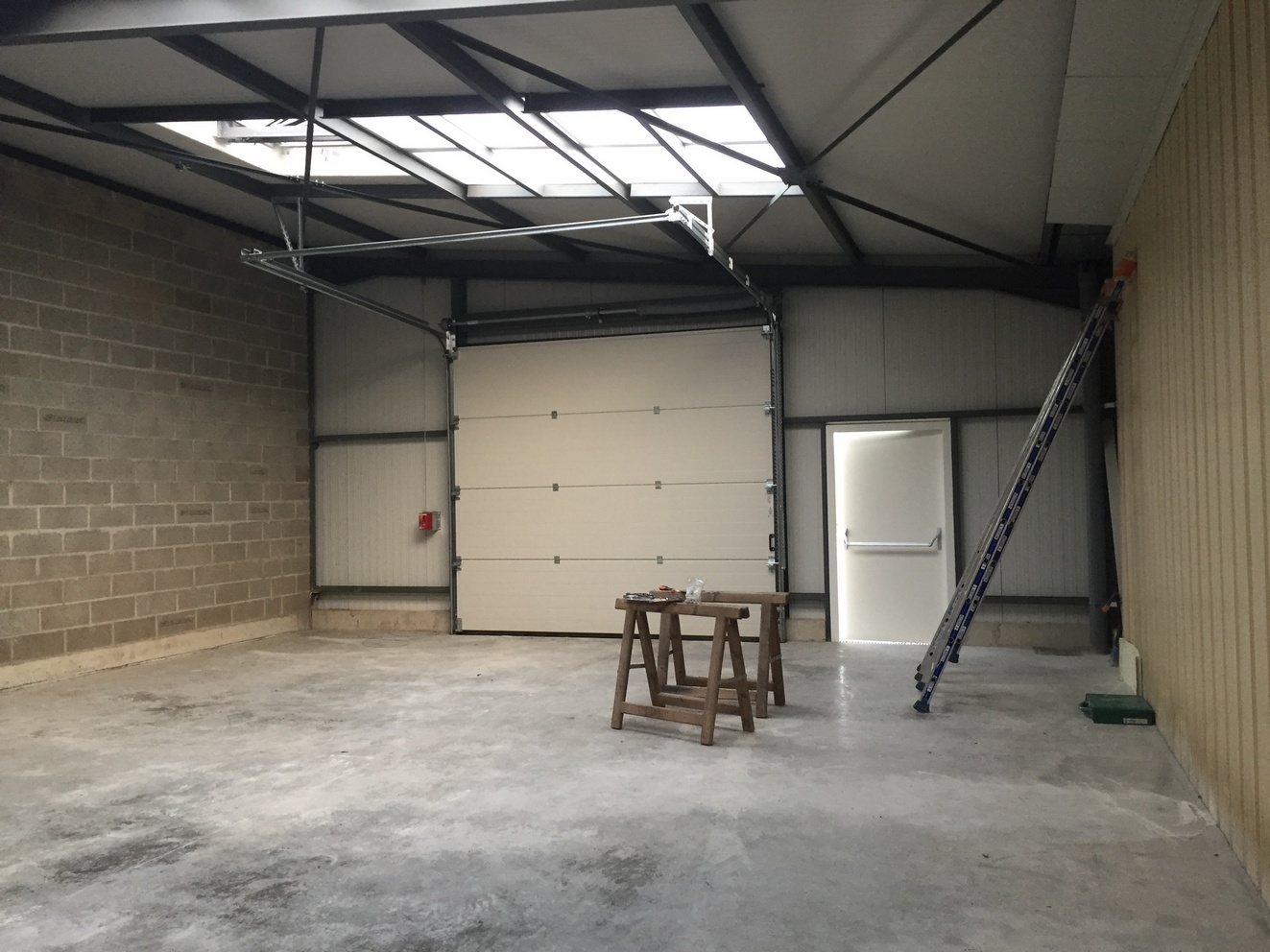

Ci-dessous à droite : Porte sectionnelle et porte extérieure de la partie atelier.

Publié le
